Vor der Produktion sind Leuchtenkonfiguration, Schnittstellen zum Bauwerk, Erscheinungsreferenzen, elektrische Komponenten, Mengen, Dokumentrevisionen, offene Punkte und Freigabebefugnisse für die konkret freizugebenden Arbeiten festzulegen. Eine unterschriebene Ansichtszeichnung reicht nicht aus, wenn das Werk noch erraten muss, welchen LED-Treiber es bestellen soll, wo die Tragplatte befestigt wird oder welche Oberfläche der Bauherr akzeptiert hat.
Für Bauherrenvertreter eines Hotels oder Projektentwickler lautet die entscheidende Frage nicht nur, ob der Entwurf fertig aussieht. Entscheidend ist, ob der Hersteller die angefragten Arbeiten ausführen kann, ohne weitere Entscheidungen treffen zu müssen, die dem Projektteam zustehen. Die folgende Checkliste und das ausgefüllte Freigabebeispiel machen daraus eine praktische Prüfung.
Die baubare Konfiguration festlegen, dann die Arbeiten freigeben
Ein Design-Freeze ist ein vereinbarter Referenzstand: eine eindeutig bezeichnete Konfiguration, an der spätere Änderungen zu bewerten sind. Die Produktionsfreigabe genehmigt benannte Arbeiten auf dieser Grundlage. Diese Unterscheidung ist wichtig, denn die Zustimmung zur Gestaltung erlaubt nicht automatisch Beschaffung, Fertigung und Montage; die Anweisung sollte festhalten, welche Arbeiten beginnen dürfen und was ausgenommen bleibt.
Der RIBA Plan of Work 2020 sieht am Ende der technischen Planung vollständige Planungsinformationen für Fertigung und Bauausführung vor und weist zugleich darauf hin, dass sich technische Planung sowie Fertigung und Bauausführung bei den meisten Projekten überschneiden. Dies ist ein Projektrahmen, kein allgemeingültiger Vertrag zur Leuchtenfreigabe. Die Unterscheidung hilft: Überlappende Termine ersetzen keine verwendbaren Fertigungsinformationen.
Eine praxistaugliche Freigabe beantwortet daher drei Fragen: Welche Konfiguration, welche Arbeiten und aufgrund welcher Befugnis? Fehlt eine Antwort, begrenzen Sie die Anweisung oder stoppen Sie die betroffene Tätigkeit. Vereinbaren Sie die tatsächlichen Verantwortlichkeiten und Abnahmekriterien innerhalb der Beschaffungsregelungen des Projekts.
Checkliste für den Design-Freeze maßgefertigter Leuchten
Halten Sie mit der Checkliste fest, welcher Punkt vereinbart wurde, welcher Nachweis ihn abschließt, wer ihn prüft und welche Fertigungsfolgen ein offener Punkt hat. Ein Häkchen ohne Referenz lässt sich kaum umsetzen: „Oberfläche freigegeben“ sollte zu einem identifizierbaren Muster führen, nicht zu einem erst wieder aufzufindenden Anhang.
Stellen Sie vor der Prüfung die aktuellen Zeichnungen und Aufstellungen zusammen. Kinglongs Unterlagen für Beleuchtungsprojekte bieten einen Ausgangspunkt für verfügbare Projektinformationen; das eigentliche Freeze-Paket sollte die für Ihre Leuchte vereinbarten Unterlagen enthalten.
| Vor der Freigabe prüfen | Akzeptierten Nachweis dokumentieren | Abstimmen mit |
|---|---|---|
| Leuchte und Schnittstellen zum Bauwerk | Gesamtabmessungen, Befestigungs- und Tragkonzept, fertige Deckenhöhe, Stromzuführung und Wartungszugang; verifizierte Baustellenangaben und ungeklärte Annahmen kennzeichnen. | Leuchtenhersteller und zuständige Prüfer für Baustelle und Fachplanung |
| Erscheinungsbild | Bezeichnete Material-, Farb- und Glanzreferenz; Kennung des freigegebenen Schirms, Glases oder Musters; Betrachtungsbedingungen und vereinbarte Abweichungsgrenzen. | Gestaltungsprüfer und bevollmächtigter Bauherrenvertreter |
| Elektrische Konfiguration | Modelle von Lichtquelle und Treiber, Stromversorgung, Ausgangseinstellungen, Steuerung, Lichteigenschaften und einschlägige Kompatibilitätsnachweise. | Hersteller und zuständiger Prüfer für Elektro- und Steuerungstechnik |
| Mengen und Einbauorte | Leuchtencodes, Raum- und Zonenzuordnung, Größenvarianten, links- und rechtsseitige Ausführungen, Ersatzteile und mitgeliefertes Zubehör; Gesamtmengen abgleichen. | Einkäufer und Baustellen- beziehungsweise Planungskoordinator |
| Dokumentenpaket | Kennungen von Zeichnung, Komponentenaufstellung und Mengenliste mit zueinander passenden Revisionen; zurückgezogene Dateien kennzeichnen. | Dokumentenkoordinator und Hersteller |
| Offene Punkte und Ausnahmen | Jede offene Entscheidung, betroffener Arbeitsschritt, verantwortliche Person, erforderlicher Nachweis und Bedingung zur Aufhebung des Stopps. | Für die offene Entscheidung zuständiger Prüfer |
| Freigabeanweisung | Genehmigter Arbeitsschritt und Menge, Ausschlüsse, kaufmännische Anweisung, technische Zustimmung und Bestätigung des Lieferanten. | Personen mit den vereinbarten technischen und kaufmännischen Befugnissen |
Tragen Sie für jede Zeile abgeschlossen, offen oder nicht zutreffend mit Begründung ein. Ein offener Punkt ist keine automatische Erlaubnis zum Fortfahren. Ermitteln Sie, welche Arbeiten er verändern könnte, und beurteilen Sie dann deren Ausführungsreife. Eine nicht vorgesehene Steuerungsfunktion braucht beispielsweise eine eindeutige Spezifikation für festen Lichtstrom statt einer unerklärten leeren Zelle.
Zuerst die Schnittstellen zwischen Leuchte und Bauwerk klären
Klären Sie Tragkonstruktion, Befestigung, Geometrie der fertigen Decke, Stromzuführung und Wartungszugang, bevor Sie davon abhängige Arbeiten freigeben. An diesen Stellen muss die gefertigte Leuchte in das Gebäude passen, daran angeschlossen oder darin gewartet werden können.
Beginnen Sie mit den Maßbezügen. Wird die Abhängung von der Rohdecke oder der fertigen Decke aus gemessen? Wer bestätigt den verfügbaren Deckenhohlraum? Deckt der Baldachin die vereinbarte Öffnung ab, ohne andere Gebäudetechnik zu behindern? Halten Sie die Antwort beim jeweiligen Zeichnungsdetail fest. Eine attraktive Raumvisualisierung belegt weder eine verdeckte Befestigung noch den Platzbedarf für einen späteren Treiberausbau.
Kinglong Lighting beschreibt im Entwicklungsprozess für maßgefertigte Leuchten eine Zeichnungsprüfung auf Machbarkeit, Materialauswahl und konstruktive Optimierung. Bringen Sie die Annahmen zur Baustellensituation in diese Prüfung ein, statt den Hersteller daraus Schlussfolgerungen aus einer Ansicht ziehen zu lassen. Die Herstellerprüfung ersetzt nicht die Bestätigung der gebäudeseitigen Tragkonstruktion durch den zuständigen Projektingenieur.
Klären Sie bei einer großen abgehängten Leuchte, wer die Befestigungsteile liefert, wer die Tragkonstruktion prüft und welche Last- und Montageinformationen dafür benötigt werden. Ein Vermerk „bauseits befestigen“ lässt eine folgenreiche Planungsfrage offen, wenn sie Baldachin, Abhängung oder Montageverfahren verändern könnte.
Der Leuchten-Anwendungsleitfaden von UL aus dem Jahr 2016 verlangt Montageanweisungen, wenn besondere Verfahren zur Abdichtung der Befestigungsfläche oder spezielle Teile für den Versorgungsanschluss erforderlich sind. Die konkrete Schlussfolgerung lautet: Eine gestalterische Freigabe klärt diese Schnittstellendetails nicht. Dieser ältere Leitfaden ist kein Nachweis für die aktuelle Zertifizierung einer bestimmten Leuchte.
Bestätigen Sie mit den zuständigen Fachleuten die vorgesehene Umgebung sowie die einschlägigen Produktkennzeichnungen, Montageanweisungen und Projektanforderungen. Übertragen Sie Annahmen für trockene Innenräume nicht auf eine ungeschützte Terrasse. Bleiben Befestigung oder Stromzuführung ungeklärt, stoppen Sie davon abhängige Fertigungsschritte; eine kaufmännische Unterschrift ersetzt fehlende konstruktive oder elektrische Nachweise nicht.
Lichtquelle, Treiber und Steuerung gemeinsam festlegen
Dokumentieren Sie bei Leuchten mit integrierten LEDs die gewählte Lichtquelle, den Treiber, die Steuerung und relevante Einstellungen gemeinsam; prüfen Sie einen vorgeschlagenen Austausch, bevor Sie ihn als gleichwertig behandeln. „Dimmbar“ beschreibt eine Absicht, keine ausreichend bestimmte Konfiguration.
Erfassen Sie die gewählten Lichteigenschaften, Diffusor oder Optik, Ausgangseinstellung, Treiberposition und Zugänglichkeit. Vereinbaren Sie mit dem zuständigen Prüfer, welche Funktionsnachweise nötig sind, einschließlich des Verhaltens bei niedrigen Dimmstufen, sofern dies für den Raum wichtig ist. Andernfalls kann ein beschaffungsbedingter Austausch Lichtwirkung, Verdrahtung oder Wartungsplatz verändern.
Ein produktspezifisches Beispiel liefert die Spezifikation des Lutron Hi-lume 1% 2-Wire LTE: Sie unterscheidet kompatible Steuergeräte nach der UL-Kennzeichnung des Treibers. Dies betrifft diese Treiberfamilie, nicht jede LED-Installation. Es zeigt, weshalb eine allgemeine Steuerungsbeschreibung weder die genaue Produktidentität noch den dazugehörigen Nachweis ersetzen kann.
Auch der Raumkontext ist wichtig. Nutzen Sie ein Projektportfolio, um die angestrebte Raumart und dekorative Wirkung zu besprechen, nicht als Nachweis, dass eine dort nicht aufgeführte elektrische Kombination geprüft wurde. Überführen Sie die visuelle Referenz in die tatsächliche Lichtquelle, den Diffusor, die Steuerung und die Prüfbedingungen Ihres Pakets.
Bei DALI-Komponenten bindet die Produktdatenbank der DALI Alliance die Zertifizierung an übereinstimmende Komponentenmarke, GTIN, Firmware und Hardware sowie die festgelegte Bedingung einer gültigen ID; Leuchten selbst werden dort nicht aufgeführt. Die gültige ID ist eine Seriennummer, die zusammen mit der GTIN eindeutig ist. GTIN steht für Global Trade Item Number, die weltweite Artikelnummer zur Produktidentifizierung.
Bewahren Sie den zugehörigen Komponenteneintrag auf, wenn diese Zertifizierung zur Spezifikation gehört. Machen Sie daraus keine Aussage, dass die gesamte dekorative Leuchte oder das installierte Steuerungssystem freigegeben sei. Wird nach dem Freeze eine Komponente geändert, klären Sie vor ihrem Einbau, welche bisherigen Nachweise weiter gelten und was erneut geprüft werden muss.
Ein widerspruchsfreies Zeichnungs- und Mengenpaket freigeben
Ein Freigabepaket sollte die zueinander passende Zeichnung, Komponentenaufstellung, Mengenzuordnung, Erscheinungsreferenz und genehmigten Ausnahmen benennen; eindeutige Dokumentkennungen sind wichtiger als das gemeinsame Datum einer E-Mail. Unterschiedliche Dokumente können verschiedene Revisionskennungen tragen, solange das Paket die zusammengehörenden Versionen eindeutig angibt.
Prüfen Sie die Verknüpfungen zwischen diesen Unterlagen. Eine Zeichnung kann den akzeptierten Baldachin zeigen, während eine ältere Komponentenliste noch einen Treiber nennt, der nicht mehr hineinpasst. Eine geänderte Raumliste kann mehr Pendelleuchten vorsehen, ohne passende Abhängesätze hinzuzufügen. Einzelprüfungen können solche Widersprüche übersehen; lesen Sie das Paket als Beschaffungs- und Fertigungsanweisung.
Die öffentlich zugängliche Beschreibung von Y14.35 durch ASME umfasst Revisionsverfahren für Zeichnungen und zugehörige Dokumente einschließlich Methoden zur Kennzeichnung und Erfassung von Änderungen. Dieser Umfang spricht dafür, mehr als die Zeichnung allein zu prüfen; er belegt weder eine Übernahme der Norm in Ihr Projekt noch schreibt er das folgende Freigabeformular vor.
Vergeben Sie für jede Größen- oder Montagevariante einen eindeutigen Leuchtencode und gleichen Sie ihn mit der Raumzuordnung ab. Trennen Sie bestellte Ersatzteile von Einbaumengen und geben Sie an, ob Leuchtmittel, Treiber, Befestigungsteile und Montagezubehör enthalten sind. Liefert ein anderer Auftragnehmer Zubehör, beschreiben Sie die Schnittstelle, statt den Posten stillschweigend wegzulassen.
Bevor Sie einem kostenbedingten Austausch zustimmen, hilft der Leitfaden zur kostenoptimierten Planung dekorativer Beleuchtung dabei, zu schützende gestalterische und funktionale Anforderungen festzulegen. Nehmen Sie die akzeptierte Alternative in das Freigabepaket auf; lassen Sie keine Sparvorschlags-E-Mail als konkurrierende Anweisung neben der ursprünglichen Spezifikation bestehen.
Entfernen Sie abschließend zurückgezogene Versionen aus dem aktiven Fertigungsstand und lassen Sie das aktuelle Paket bestätigen. Bewahren Sie ersetzte Unterlagen zur Rückverfolgbarkeit auf und kennzeichnen Sie sie eindeutig. Das Werk sollte nicht zwischen einer unterschriebenen älteren PDF und einem nicht unterschriebenen neueren Anhang wählen müssen, um das tatsächlich bestellte Produkt zu erkennen.

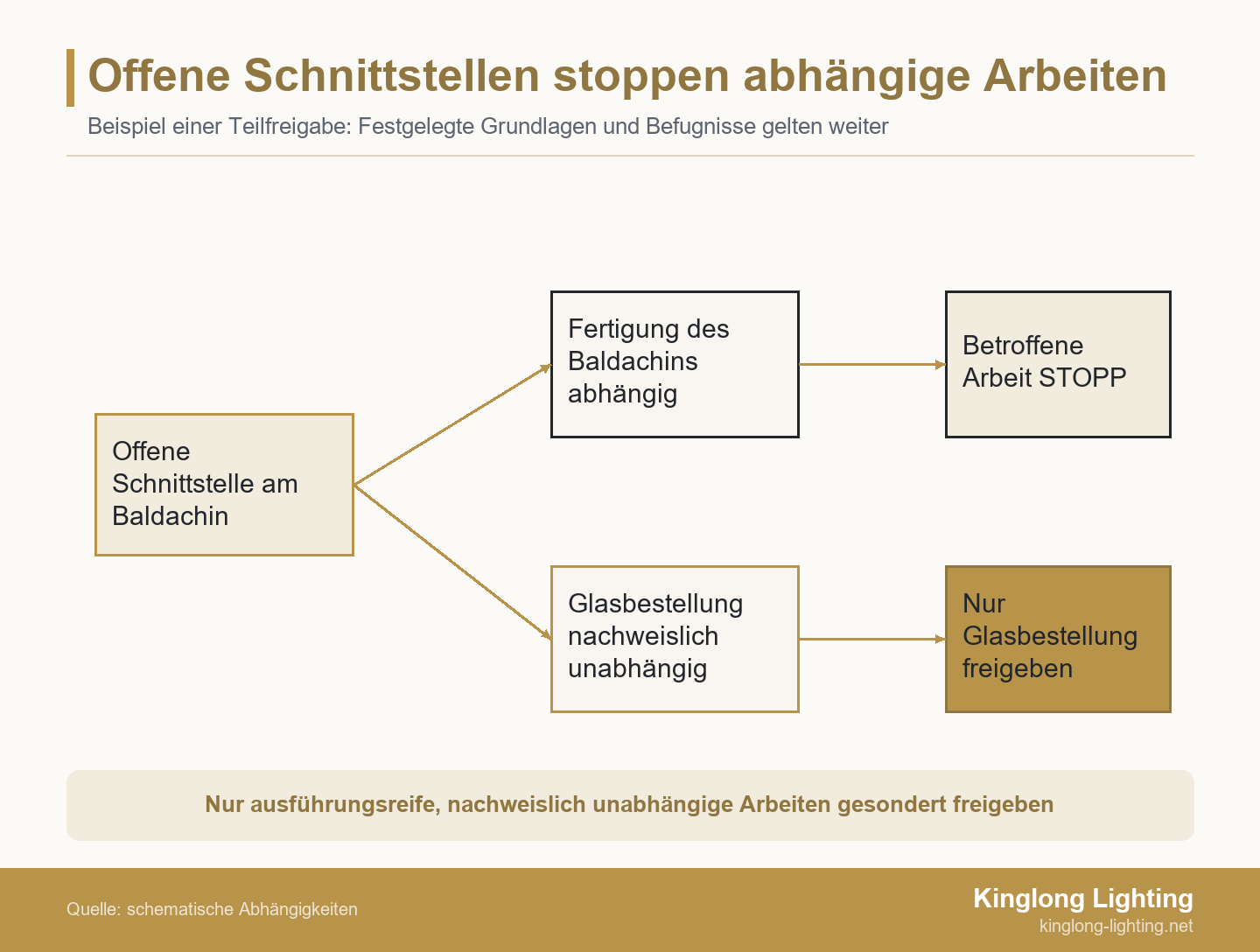

Wann ein offener Punkt die Produktion stoppt – und wann sich Arbeiten trennen lassen
Eine Teilfreigabe ist nur für ausdrücklich genehmigte Arbeiten vertretbar, deren Eingangsgrößen feststehen und deren Unabhängigkeit vom offenen Punkt nachgewiesen ist. Es reicht nicht, das verbleibende Problem als geringfügig zu bezeichnen; zeigen Sie, weshalb es die freizugebenden Arbeiten nicht verändern kann.

Bitten Sie den Hersteller, die offene Entscheidung konkreten Tätigkeiten zuzuordnen: Materialbestellung, Zuschnitt, Bohren, Oberflächenbehandlung, Verdrahtung, Montage und Verpackung. Eine ungeklärte Baldachinbefestigung kann Metallarbeiten und Kabeleinführung beeinflussen. Separat spezifiziertes Dekorglas ist davon nicht zwangsläufig betroffen; diese Trennung muss jedoch bestätigt werden. Glasabmessungen, Verbindung, Oberfläche, Menge und Abnahmereferenz müssen ebenfalls feststehen.
Die Anweisung sollte beide Seiten der Grenze benennen. „Nur Glasbeschaffung starten; Baldachin- und Abhängungsfertigung, Verdrahtung und Montage bleiben gesperrt“ ist hilfreicher als „mit Anmerkungen freigegeben“. Ordnen Sie die offene Schnittstelle einem zuständigen Prüfer zu und legen Sie fest, welche Informationen vor Aufhebung des Stopps erforderlich sind.
Prüfen Sie anschließend Kosten- und Terminfolgen. Führt der begrenzte Auftrag zu einer nicht stornierbaren Bestellung? Können Lagerung, erneute Arbeitsvorbereitung oder eine spätere Planänderung Mehrkosten verursachen? Erfragen Sie die tatsächlichen Folgen und dokumentieren Sie, wer sie genehmigen darf. Nehmen Sie nicht an, dass eine Teilfreigabe den ursprünglichen Fertigstellungstermin sichert oder eine unumkehrbare Bestellung risikofrei macht.
Stoppen Sie die geplante Tätigkeit, wenn sich die Unabhängigkeit nicht belegen lässt. Könnte das endgültige Tragkonzept die gesamte Leuchtengeometrie verändern, ist möglicherweise auch das Glas nicht unabhängig. Ebenso lassen sich offene Sicherheits- oder Tragwerksfragen nicht dadurch abschließen, dass der Bauherr kaufmännische Risiken akzeptiert. Eine Teilfreigabe ist eine begrenzte Anweisung für ausführungsreife Arbeiten, kein Ersatz für die fehlende technische Entscheidung.
Formular zur Produktionsfreigabe: ein ausgefülltes Beispiel
Dieses beispielhafte Produktionsfreigabeprotokoll betrifft 30 Flurpendelleuchten, deren Glasbeschaffung von einer offenen Baldachinschnittstelle getrennt werden kann; es ist kein Kinglong-Fall und kein gemessenes Ergebnis.
Angenommen, die technische Prüfung des Herstellers hat bestätigt, dass die akzeptierte Glasspezifikation und deren Verbindung von der Baldachinentscheidung unberührt bleiben. Der Bauherrenvertreter möchte diese Beschaffung anstoßen, nicht die kompletten Leuchten freigeben. Alle folgenden Referenzcodes dienen nur dem Beispiel.
| Freigabefeld | Beispieleintrag |
|---|---|
| Anweisung und Leuchtenumfang | Freigabe GL-01; 30 Flurpendelleuchten, Leuchtencode CP-A. Ausschließlich Glasbeschaffung. |
| Freigegebene Beschaffungsgrundlagen | Glasdetail GD-B; Glaseintrag der Komponentenaufstellung CS-C; Erscheinungsreferenz GS-A; Flurmengenliste QL-B. Diese bezeichneten Versionen passen für diese Beschaffung zusammen. |
| Akzeptiertes Erscheinungsbild | Glasmaterial, Abmessungen, Verbindung und Oberflächenbild gemäß GS-A und GD-B; keine Freigabe einer anderen Glasvariante. |
| Unabhängigkeitsnachweis | Technischer Vermerk EN-A des Herstellers bestätigt, dass Glasabmessungen und Verbindung von der offenen Baldachinbefestigung unberührt bleiben. |
| Ausdrücklicher Stopp | Keine Baldachin- oder Abhängungsfertigung, Verdrahtung oder Leuchtenmontage unter GL-01. Keine Freigabe zur Fertigung vollständiger Leuchten. |
| Offener Punkt und Abschlussbedingung | Baustelleningenieur bestätigt Baldachinbefestigung und Stromzuführung. Das daraus entstehende Detail prüfen, bevor betroffene Arbeiten eine gesonderte Anweisung erhalten. |
| Technische und kaufmännische Freigaben | Gestaltungsprüfer bestätigt den Umfang der Glaserscheinungsfreigabe; Herstelleringenieur bestätigt die Unabhängigkeit; bevollmächtigter Einkäufer genehmigt die Bestellung zu gesondert vereinbarten kaufmännischen Bedingungen. |
| Bestätigung und Folgeanweisung | Lieferant bestätigt die bezeichnete Glasbestellung samt Ausschlüssen. Vor Verwendung tatsächliche Namen, Befugnisse, Freigabedatum und Bestätigung dokumentieren; zur Aufhebung des Stopps ist eine spätere Anweisung erforderlich. |
Ersetzen Sie zur Anpassung des Formulars die Beispielreferenzen durch Ihre tatsächlichen Unterlagen und fügen Sie die Nachweise bei. Kann der technische Vermerk die Unabhängigkeit nicht belegen, gilt die Entscheidung zur reinen Glasbeschaffung aus dem Beispiel nicht. Der Baldachinstopp bleibt bestehen, bis die erforderliche Prüfung und anschließende Freigabe abgeschlossen sind.
Offene Entscheidungen mit dem Hersteller klären
Legen Sie dem Hersteller für eine projektspezifische Prüfung das aktuelle Leuchtenpaket, offene Entscheidungen, Baustelleninformationen und den gewünschten Freigabeumfang vor. Fügen Sie Erscheinungsreferenz, Komponentenaufstellung, Leuchtenmengen und Einbauorte bei und kennzeichnen Sie bestätigte Angaben gegenüber bloßen Annahmen.
Sie können Kinglong die Projektunterlagen zur Besprechung senden. Bitten Sie das Team, Machbarkeit, Materialauswahl und konstruktive Optimierung zu besprechen, und vereinbaren Sie anschließend Entwicklungsumfang und noch benötigte Informationen. Dieses Gespräch ist weder eine automatische Fertigungsanweisung noch eine Zusage zur Tragwerksfreigabe. Halten Sie technische Zustimmung, kaufmännische Befugnis und Werksbestätigung vor Arbeitsbeginn ausdrücklich fest.
Häufig gestellte Fragen
Bedeutet ein Design-Freeze, dass danach nichts mehr geändert werden darf?
Nein; der Freeze schafft den Referenzstand zur Bewertung späterer Änderungen. Benennen Sie die vorgeschlagene Änderung, betroffene Leuchtencodes und bereits beauftragte Arbeiten und prüfen Sie technische, gestalterische, Kosten- und Terminfolgen. Aktualisieren Sie die zugehörigen Unterlagen und holen Sie vor Umsetzung die vereinbarte Freigabe ein. Eine korrigierte Datei im Posteingang erklärt allein nicht, ob das Werk stoppen, fortfahren oder eine frühere Anweisung ersetzen soll.
Kann der Bauherr die Freigabe aus der Ferne erteilen?
Ja, sofern das vereinbarte Freigabeverfahren dies zulässt und die Genehmigung das genaue Paket und den Umfang bezeichnet. Auch eine Fernfreigabe braucht die erforderlichen Nachweise, einen identifizierbaren Genehmiger mit passenden Befugnissen und die Lieferantenbestätigung. Hängt die Abnahme von physischem Erscheinungsbild oder Funktionsvorführung ab, vereinbaren Sie die Prüfung repräsentativer Nachweise. Ein Videoanruf oder Foto klärt Materialwirkung, verdeckte Schnittstellen oder die Vollständigkeit einer Prüfung nicht automatisch.
Darf der Hersteller einen Treiber nach der Freigabe austauschen?
Nur über das vereinbarte Änderungsverfahren und mit Nachweisen zu den Auswirkungen des vorgeschlagenen Ersatzes. Der zuständige Prüfer sollte elektrische Bemessungswerte, Steuerungskompatibilität, Ausgangseinstellungen, Abmessungen, Zugänglichkeit und anwendbare Konformitätsnachweise berücksichtigen. Der Ersatz kann akzeptabel sein, doch gleiche Wattzahl oder die Bezeichnung „dimmbar“ beantworten diese Fragen allein nicht. Aktualisieren Sie Komponentenaufstellung und betroffene Zeichnungen, damit spätere Prüfungen nicht einen überholten Stand als Vergleich heranziehen.
Ist der Design-Freeze dasselbe wie die Endprüfung?
Nein; der Design-Freeze legt fest, was gebaut werden soll, während die Endprüfung die fertige Lieferung an den geltenden Abnahmeanforderungen misst. Ein eindeutiges Freeze-Paket bietet eine identifizierbare Prüfgrundlage, beweist aber keine Fertigungskonformität. Umgekehrt kann die Prüfung einer fertigen Leuchte keine nie vereinbarte Designentscheidung ersetzen. Halten Sie Freigabeunterlagen, einschlägige Testnachweise und tatsächliche Prüfergebnisse getrennt, sodass jedes Dokument seine eigene Aufgabe erfüllt.
