До начала производства зафиксируйте конфигурацию светильника, сопряжения со зданием, эталоны внешнего вида, электрические компоненты, количества, редакции документов, нерешённые вопросы и полномочия на разрешение конкретных работ. Подписанного чертежа вида недостаточно, если заводу ещё приходится угадывать, какой драйвер купить, где закрепить опорную пластину или какую отделку принял заказчик.
Для представителя владельца гостиницы или девелопера важен не только вопрос, выглядит ли проект завершённым. Нужно понять, сможет ли изготовитель выполнить запрошенные работы, не принимая дополнительных решений, относящихся к компетенции проектной команды. Приведённые ниже контрольный перечень и заполненный пример разрешения помогают провести такую проверку на практике.
Зафиксируйте реализуемую конфигурацию, затем разрешите конкретные работы
Фиксация проектных решений означает согласованную базовую версию: определённую конфигурацию, относительно которой оценивают последующие изменения. Разрешение на производство допускает конкретно названные работы на этой основе. Различие важно: одобрение внешнего вида не означает автоматического разрешения закупки, изготовления и сборки; в указании следует назвать работы, которые можно начать, и то, что остаётся исключённым.
В RIBA Plan of Work 2020 завершение проектной информации, необходимой для изготовления и строительства, отнесено к окончанию технического проектирования; при этом отмечено, что на большинстве проектов техническое проектирование и изготовление со строительством перекрываются по времени. Это организационная модель проекта, а не универсальный договор о запуске светильников в производство. Различие полезно: совпадение этапов по времени не отменяет необходимости пригодной для производства информации.
Поэтому практически применимое разрешение отвечает на три вопроса: какая конфигурация, какие работы и на основании чьих полномочий? Если ответа нет, сузьте указание или приостановите затронутую операцию. Согласуйте фактическую ответственность и критерии приёмки в рамках порядка закупок проекта.
Контрольный перечень для фиксации проекта светильников на заказ
По перечню определите согласованный пункт, подтверждение его закрытия, ответственного проверяющего и последствия для производства, если вопрос остаётся открытым. Галочку без ссылки трудно использовать: запись «отделка согласована» должна вести к идентифицируемому образцу, а не к вложению, которое придётся искать заново.
Перед проверкой соберите актуальные чертежи и ведомости. Материалы Kinglong для проектов освещения помогут сориентироваться в доступной проектной информации; фактический комплект фиксации должен содержать документы, согласованные для вашего светильника.
| Что проверить до разрешения | Какое принятое подтверждение записать | С кем подтвердить |
|---|---|---|
| Светильник и сопряжения со зданием | Габариты, схема крепления и опирания, отметка чистового потолка, ввод питания и доступ для обслуживания; отдельно указать проверенные данные объекта и неразрешённые предположения. | Изготовитель светильника и ответственные специалисты объекта и проектирования |
| Внешний вид | Обозначенные эталоны материала, цвета и блеска; идентификатор согласованного плафона, стекла или образца; условия осмотра и согласованные пределы вариаций. | Специалист, проверяющий дизайн, и уполномоченный представитель заказчика |
| Электрическая конфигурация | Модели источника света и драйвера, входное питание, выходные настройки, схема управления, характеристики света и применимые подтверждения совместимости. | Изготовитель и ответственный проверяющий электротехнической части и управления |
| Количества и места установки | Коды светильников, распределение по помещениям и зонам, размерные варианты, левые и правые исполнения, запасные части и комплектность аксессуаров; сверить итоговые количества. | Закупщик и координатор объекта или проектирования |
| Комплект документов | Обозначения чертежа, ведомости компонентов и перечня количеств с совместимыми редакциями; отметить отозванные файлы. | Координатор документации и изготовитель |
| Нерешённые вопросы и исключения | Каждое открытое решение, затронутая операция, ответственное лицо, необходимое подтверждение и условие снятия приостановки. | Проверяющий, ответственный за нерешённый вопрос |
| Указание о разрешении работ | Разрешённые операция и количество, исключения, коммерческое указание, техническое согласие и подтверждение получения поставщиком. | Лица с согласованными техническими и коммерческими полномочиями |
Для каждой строки укажите закрыто, открыто или неприменимо и объясните причину. Открытый вопрос не означает автоматического разрешения продолжать. Определите работы, которые он может изменить, а затем оцените их готовность. Например, если функция управления не предусмотрена, нужна однозначная спецификация фиксированного светового потока, а не необъяснённая пустая ячейка.
Сначала разрешите вопросы сопряжения светильника со зданием
Уточните опору, крепление, геометрию чистового потолка, ввод питания и доступ для обслуживания до разрешения операций, которые от них зависят. Именно в этих точках изготовленный светильник должен вписаться в здание, подключиться к нему или оставаться доступным для обслуживания.
Начните с исходных точек измерения. Длину подвеса отсчитывают от несущего перекрытия или от чистового потолка? Кто подтверждает свободное запотолочное пространство? Закроет ли потолочная чаша согласованное отверстие, не мешая другой инженерной системе? Зафиксируйте ответ рядом с соответствующим узлом чертежа. Красивая визуализация помещения не подтверждает ни скрытое крепление, ни пространство, необходимое для последующего извлечения драйвера.
В своём процессе разработки светильников на заказ Kinglong Lighting описывает проверку чертежей на реализуемость, подбор материалов и конструктивную оптимизацию. Включайте в эту проверку предположения об объекте, а не просите изготовителя выводить их из чертежа вида. Проверка изготовителя не заменяет подтверждения несущей конструкции здания ответственным инженером проекта.
Для крупного подвесного светильника определите, кто поставляет крепёж, кто проверяет несущую конструкцию и какие сведения о нагрузке и монтаже ему нужны. Примечание «закрепить на объекте» оставляет важный проектный вопрос открытым, если ответ может изменить чашу, подвесной узел или способ монтажа.
В руководстве UL по применению светильников 2016 года предусмотрены монтажные инструкции, когда требуются особые способы герметизации поверхности крепления или специальные детали подключения питания. Практический вывод конкретен: согласование внешнего вида не решает эти вопросы сопряжения. Это историческое руководство не подтверждает действующую сертификацию какого-либо конкретного светильника.
Подтвердите с ответственными специалистами предполагаемую среду эксплуатации, применимые маркировки, монтажные инструкции и требования проекта. Не переносите предположение о сухом помещении на открытую террасу. Если крепление или питание остаются неясными, приостановите зависимые операции изготовления; коммерческая подпись не заменяет отсутствующие конструктивные или электротехнические подтверждения.
Зафиксируйте источник света, драйвер и управление вместе
Для светильников со встроенными светодиодами совместно запишите выбранный источник света, драйвер, управление и существенные настройки; проверьте предложенную замену до признания её равноценной. «Диммируемый» описывает намерение, а не достаточно определённую конфигурацию.
Включите выбранные характеристики света, рассеиватель или оптику, выходные настройки, расположение драйвера и доступ к нему. Согласуйте с ответственным проверяющим необходимые функциональные подтверждения, в том числе поведение при глубоком диммировании, если оно важно для помещения. Иначе замена ради удобства закупки может изменить световой эффект, проводку или пространство для обслуживания.
Конкретный пример — спецификация Lutron Hi-lume 1% 2-Wire LTE: в ней совместимые устройства управления различаются в зависимости от маркировки UL на драйвере. Это относится к данному семейству драйверов, а не ко всем светодиодным установкам. Пример показывает, почему общее описание управления не заменяет точной идентификации выбранного изделия и применимых к нему подтверждений.
Важен и контекст помещения. Используйте портфолио проектов, чтобы обсудить требуемый тип пространства и декоративный эффект, а не как доказательство испытаний неуказанной электрической комбинации. Переведите визуальный ориентир в конкретные источник света, рассеиватель, управление и условия проверки в вашем комплекте.
Для компонентов DALI база данных продукции DALI Alliance связывает сертификацию с совпадением марки компонента, GTIN, микропрограммы и аппаратной версии, а также с указанным условием действительного ID; сами светильники в неё не включены. Действительный ID — это серийный номер, уникальный в сочетании с GTIN. GTIN означает Global Trade Item Number — глобальный номер товарной позиции для идентификации изделия.
Сохраните соответствующую запись о компоненте, если эта сертификация включена в спецификацию. Не превращайте наличие компонента в базе в утверждение об одобрении всего декоративного светильника или смонтированной системы управления. Если после фиксации компонент меняется, выясните, какие прежние подтверждения сохраняют силу и что нужно проверить повторно до включения замены в сборку.
Разрешайте работы по единому согласованному комплекту чертежей и количеств
В комплекте разрешения следует назвать совместимые чертёж, ведомость компонентов, распределение количеств, эталон внешнего вида и согласованные исключения; однозначные обозначения документов важнее общей даты письма. У разных документов могут быть разные индексы редакции, если комплект определяет, какие версии используются вместе.
Проверьте связи между этими документами. Чертёж может показывать принятую потолочную чашу, тогда как старая ведомость всё ещё указывает драйвер, который в ней больше не помещается. Изменённая ведомость помещений может увеличивать количество подвесных светильников без добавления соответствующих комплектов подвеса. При отдельной проверке файлов несогласованность легко пропустить; читайте комплект как указание к закупке и изготовлению.
Открытое описание Y14.35 от ASME охватывает порядок изменения чертежей и связанных документов, включая методы обозначения и регистрации редакций. Такой охват подтверждает целесообразность проверки не одного чертежа; он не доказывает, что стандарт принят в вашем проекте, и не предписывает приведённую ниже форму разрешения.
Присвойте каждому размеру или варианту крепления однозначный код светильника и сверьте его с распределением по помещениям. Отделите заказываемые запасные части от устанавливаемых количеств и укажите, включены ли лампы, драйверы, крепёж и монтажные аксессуары. Если аксессуары поставляет другой подрядчик, опишите сопряжение, а не просто исключайте позицию без пояснений.
Перед согласованием замены ради снижения стоимости используйте руководство по стоимостной оптимизации декоративного освещения, чтобы определить сохраняемые визуальные и функциональные требования. Включите принятую альтернативу в комплект разрешения; не оставляйте письмо об экономии конкурирующим указанием рядом с первоначальной спецификацией.
Наконец, исключите отозванные версии из действующего производственного комплекта и получите подтверждение актуального набора. Сохраните заменённые документы для прослеживаемости, явно обозначив их статус. Завод не должен выбирать между подписанным старым PDF и более новым неподписанным вложением, чтобы понять, какое изделие хочет получить покупатель.

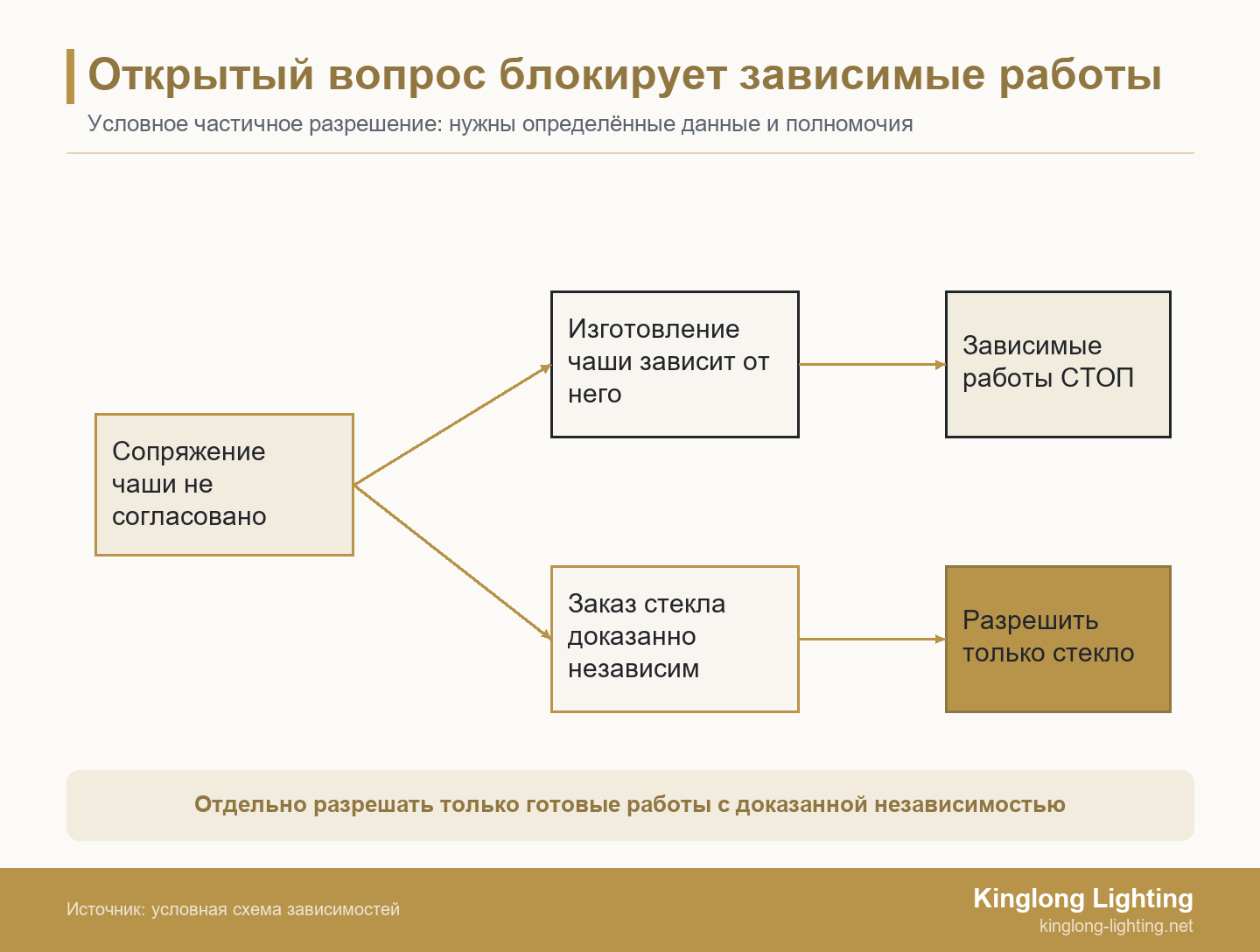

Когда открытый вопрос блокирует производство, а когда работы можно разделить
Частичное разрешение обоснованно только для прямо разрешённых работ с определёнными исходными данными и доказанной независимостью от нерешённого вопроса. Недостаточно назвать оставшуюся проблему незначительной; покажите, почему она не способна изменить работы, которые предполагается разрешить.

Попросите изготовителя соотнести открытое решение с реальными операциями: заказом материалов, раскроем, сверлением, отделкой, проводкой, сборкой и упаковкой. Неопределённое крепление чаши может повлиять на металлообработку и кабельный ввод. Оно не обязательно влияет на отдельно специфицированное декоративное стекло, но разделение нужно подтвердить. Размеры стекла, соединение, отделка, количество и приёмочный эталон также должны быть определены.
Указание должно обозначать обе стороны границы. «Начать только закупку стекла; изготовление потолочной чаши и подвеса, проводку и сборку оставить приостановленными» полезнее, чем «согласовано с замечаниями». Назначьте ответственного проверяющего по открытому сопряжению и укажите, какие сведения нужны до снятия приостановки.
Затем изучите последствия для стоимости и сроков. Создаёт ли ограниченный заказ обязательство по неотменяемой закупке? Могут ли хранение, повторная мобилизация ресурсов или последующее изменение проекта вызвать дополнительные расходы? Запросите фактические последствия и зафиксируйте, кто уполномочен их принять. Не предполагайте, что частичное разрешение сохраняет первоначальную дату завершения или устраняет риск необратимого заказа.
Приостановите предлагаемую деятельность, если независимость не установлена. Если окончательное решение по опоре может изменить всю геометрию светильника, стекло тоже может оказаться неотделимым от него. Аналогично, открытые вопросы безопасности или несущей способности не закрываются записью о принятии владельцем коммерческого риска. Частичное разрешение — ограниченное указание для готовых работ, а не замена отсутствующего технического решения.
Форма разрешения производства: заполненный условный пример
Этот условный пример записи о разрешении касается 30 коридорных подвесных светильников, закупку стекла для которых можно отделить от нерешённого сопряжения потолочной чаши; это не случай Kinglong и не измеренный результат.
Предположим, техническая проверка изготовителя подтвердила, что согласованная спецификация стекла и его соединение не изменяются из-за решения по чаше. Представитель владельца хочет начать эту закупку, а не разрешить изготовление светильников целиком. Все приведённые ниже коды ссылок условны.
| Поле разрешения | Условный пример заполнения |
|---|---|
| Указание и состав светильников | Разрешение GL-01; 30 коридорных подвесных светильников, код CP-A. Только закупка стекла. |
| Согласованные исходные данные закупки | Деталь стекла GD-B; позиция стекла в ведомости компонентов CS-C; эталон внешнего вида GS-A; перечень количеств для коридора QL-B. Указанные версии совместимы для этой закупки. |
| Принятый внешний вид | Материал, размеры, соединение и вид поверхности стекла согласно записям по GS-A и GD-B; иной вариант стекла не согласован. |
| Подтверждение независимости | Инженерная записка изготовителя EN-A подтверждает, что размеры и соединение стекла не зависят от ещё не согласованного крепления чаши. |
| Прямая приостановка | По GL-01 не разрешены изготовление чаши или подвеса, проводка и сборка светильника. Разрешения на производство комплектных светильников нет. |
| Открытый вопрос и условие закрытия | Инженер объекта должен подтвердить крепление чаши и схему ввода питания. Проверить полученный узел до отдельного указания для затронутых работ. |
| Техническое и коммерческое согласование | Проверяющий дизайн подтверждает объём согласования внешнего вида стекла; инженер изготовителя — независимость; уполномоченный закупщик разрешает покупку на отдельно согласованных коммерческих условиях. |
| Подтверждение и следующее указание | Поставщик подтверждает обозначенный заказ стекла и исключения. До применения записать реальные имена, полномочия, дату согласования и подтверждение; для снятия приостановки потребуется последующее указание. |
Чтобы использовать форму, замените условные ссылки своими реальными документами и приложите подтверждения. Если инженерная записка не доказывает независимость, решение из примера о закупке только стекла неприменимо. Работы с чашей остаются приостановленными до необходимой проверки и последующего разрешения.
Передайте изготовителю нерешённые вопросы
Предоставьте изготовителю актуальный комплект по светильнику, открытые решения, данные объекта и запрашиваемый объём разрешения для проверки применительно к проекту. Включите эталон внешнего вида, ведомость компонентов, количества и места установки; отделите подтверждённые сведения от предположений.
Вы можете отправить комплект проекта для обсуждения в Kinglong. Попросите команду обсудить реализуемость, подбор материалов и конструктивную оптимизацию, затем согласуйте объём разработки и недостающие сведения. Такое обсуждение не является автоматическим производственным указанием или обещанием подтверждения несущей способности. До начала работ явно зафиксируйте техническое согласование, коммерческие полномочия и подтверждение завода.
Часто задаваемые вопросы
Означает ли фиксация проекта, что впоследствии ничего нельзя менять?
Нет; фиксация создаёт базовую версию для оценки последующих изменений. Укажите предлагаемое изменение, коды затронутых светильников и уже принятые обязательства по работам, затем оцените технические, визуальные, стоимостные и календарные последствия. Обновите документы и получите предусмотренное разрешение до внедрения. Получение исправленного файла по электронной почте само по себе не объясняет заводу, нужно ли остановиться, продолжать или заменить прежнее указание.
Может ли владелец разрешить работы дистанционно?
Да, если согласованная процедура допускает это, а разрешение точно определяет комплект и объём. Дистанционное согласование всё равно требует нужных подтверждений, идентифицируемого согласующего с соответствующими полномочиями и подтверждения поставщика. Если приёмка зависит от физического вида или демонстрации функций, договоритесь, как проверять репрезентативные материалы. Видеозвонок или фотография не решают автоматически вопросы внешнего вида материала, скрытых сопряжений или полноты испытания.
Может ли изготовитель заменить драйвер после согласования?
Только по согласованной процедуре изменений и с подтверждением последствий предлагаемой замены. Попросите ответственного проверяющего рассмотреть электрические параметры, совместимость управления, выходные настройки, размеры, доступ и применимые подтверждения соответствия. Замена может оказаться допустимой, но одинаковой мощности или надписи «диммируемый» недостаточно. Обновите ведомость компонентов и затронутые чертежи, чтобы последующая инспекция не сравнивала продукцию с устаревшей конфигурацией.
Фиксация проекта — это то же самое, что итоговая инспекция?
Нет; фиксация проекта определяет, что должно быть изготовлено, а итоговая инспекция проверяет готовую поставку по применимым требованиям приёмки. Однозначный комплект даёт идентифицируемую основу для проверки, но не доказывает соответствие производства. И наоборот, осмотр готового светильника не разрешает проектное решение, которого никто не согласовал. Разделяйте записи о разрешении, применимые испытательные подтверждения и фактические результаты инспекции: у каждого своя роль.
