Avant la production, arrêtez la configuration du luminaire, ses interfaces avec le bâtiment, les références d’aspect, les composants électriques, les quantités, les révisions documentaires, les points en suspens et les pouvoirs d’autorisation pour les travaux effectivement autorisés. Une élévation signée ne suffit pas si l’usine doit encore deviner quel driver acheter, où fixer la platine de support ou quelle finition le maître d’ouvrage a acceptée.

Pour le représentant d’un maître d’ouvrage hôtelier ou un promoteur, la question utile n’est pas simplement de savoir si le dessin paraît terminé. Il faut déterminer si le fabricant peut exécuter les travaux demandés sans prendre une autre décision qui relève de l’équipe projet. La liste de contrôle et l’exemple d’autorisation rempli ci-dessous permettent de mener cette vérification concrètement.

Arrêter une configuration réalisable, puis autoriser les travaux

Le gel de la conception établit un état de référence convenu : une configuration identifiée par rapport à laquelle les modifications ultérieures seront évaluées. L’autorisation de production permet d’effectuer des travaux nommément désignés sur cette base. La distinction compte : accepter l’aspect n’autorise pas automatiquement les achats, la fabrication et l’assemblage ; l’instruction doit préciser ce qui peut commencer et ce qui reste exclu.

Le RIBA Plan of Work 2020 place l’achèvement des informations de conception nécessaires à la fabrication et à la construction à la fin de la conception technique, tout en précisant que cette phase et celle de fabrication et de construction se chevauchent dans la plupart des projets. Il s’agit d’un cadre de projet, pas d’un contrat universel d’autorisation des luminaires. La distinction est utile : des calendriers qui se chevauchent ne dispensent pas de disposer d’informations de fabrication exploitables.

Une autorisation opérationnelle répond donc à trois questions : quelle configuration, quels travaux et sous quelle autorité ? S’il manque une réponse, limitez l’instruction ou suspendez l’activité concernée. Convenez des responsabilités réelles et des critères d’acceptation dans le cadre des dispositions d’achat du projet.

Liste de contrôle du gel de conception des luminaires sur mesure

Utilisez cette liste pour identifier l’élément convenu, la preuve qui permet de le clôturer, le responsable de sa vérification et les conséquences sur la fabrication s’il reste ouvert. Une case cochée sans référence est difficile à exploiter : « finition approuvée » doit renvoyer à un échantillon identifiable, pas à une pièce jointe qu’il faut retrouver.

Réunissez les plans et nomenclatures à jour avant la revue. Les ressources de Kinglong pour les projets d’éclairage constituent un point de départ pour les informations disponibles ; le véritable dossier de gel doit contenir les pièces convenues pour votre luminaire.

À vérifier avant autorisation Consigner la preuve acceptée À confirmer avec
Luminaire et interfaces avec le bâtiment Dimensions hors tout, disposition des fixations et supports, niveau du plafond fini, arrivée électrique et accès de maintenance ; distinguer les données du site vérifiées des hypothèses non résolues. Fabricant du luminaire et responsables de vérification du chantier et de l’ingénierie
Aspect Références identifiées de matériau, couleur et brillance ; identifiant de l’abat-jour, du verre ou de l’échantillon approuvé ; conditions d’observation et limites de variation convenues. Responsable de la validation esthétique et représentant mandaté du maître d’ouvrage
Configuration électrique Modèles de source lumineuse et de driver, alimentation d’entrée, réglages de sortie, dispositif de commande, caractéristiques lumineuses et justificatifs de compatibilité applicables. Fabricant et responsable de la vérification électrique et des commandes
Quantités et emplacements Codes des luminaires, répartition par pièce ou zone, variantes dimensionnelles, versions gauche et droite, pièces de rechange et accessoires inclus ; rapprocher les totaux. Acheteur et coordinateur du chantier ou de la conception
Dossier documentaire Identifiants des plans, nomenclatures de composants et listes de quantités, avec révisions compatibles ; repérer les fichiers retirés. Coordinateur documentaire et fabricant
Points ouverts et exceptions Chaque décision ouverte, opération concernée, personne responsable, preuve nécessaire et condition de levée de la suspension. Responsable de la vérification de la décision non résolue
Instruction d’autorisation Opération et quantité autorisées, exclusions, instruction commerciale, accord technique et accusé de réception du fournisseur. Personnes disposant des pouvoirs techniques et commerciaux convenus

Pour chaque ligne, indiquez clôturé, ouvert ou sans objet, avec une justification. Un point ouvert n’autorise pas automatiquement à poursuivre. Reliez-le aux travaux qu’il pourrait modifier, puis décidez si ces travaux sont prêts. Une fonction de commande non applicable nécessite, par exemple, une spécification claire à flux fixe plutôt qu’une cellule vide inexpliquée.

Résoudre d’abord les interfaces entre le luminaire et le bâtiment

Clarifiez le support, la fixation, la géométrie du plafond fini, l’arrivée électrique et l’accès de maintenance avant d’autoriser les opérations qui en dépendent. Ce sont les points où le luminaire fabriqué doit s’insérer dans le bâtiment, s’y raccorder ou pouvoir y être entretenu.

Commencez par les références de mesure. La hauteur de suspension est-elle mesurée depuis la dalle structurelle ou depuis le plafond fini ? Qui confirme le volume disponible dans le plénum ? Le pavillon peut-il couvrir l’ouverture convenue sans gêner un autre réseau ? Consignez la réponse en regard du détail de plan concerné. Une belle perspective de la pièce ne démontre ni une fixation cachée ni l’espace nécessaire au remplacement ultérieur d’un driver.

Kinglong Lighting décrit la revue des plans pour vérifier la faisabilité, sélectionner les matériaux et optimiser la structure dans son processus de développement de luminaires sur mesure. Intégrez les hypothèses relatives au chantier dans cette revue, plutôt que de demander au fabricant de les déduire d’une élévation. La revue du fabricant ne remplace pas la confirmation du support du bâtiment par l’ingénieur responsable du projet.

Pour un grand luminaire suspendu, identifiez qui fournit la quincaillerie de fixation, qui vérifie la structure porteuse et quelles données de charge et de pose lui sont nécessaires. La mention « fixation sur site » laisse une question de conception importante sans réponse si elle peut modifier le pavillon, l’ensemble de suspension ou la méthode de pose.

Le guide d’application des luminaires publié par UL en 2016 prévoit des instructions de pose lorsque des méthodes particulières d’étanchéité de la surface de fixation ou des raccords spécifiques d’alimentation sont nécessaires. L’enseignement est concret : une validation esthétique ne règle pas ces détails d’interface. Ce guide ancien ne prouve pas la certification actuelle d’un luminaire particulier.

Confirmez avec les spécialistes responsables l’environnement prévu, les marquages applicables, les instructions de pose et les exigences du projet. Ne transposez pas une hypothèse de local intérieur sec à une terrasse exposée. Si la fixation ou l’alimentation reste indéterminée, suspendez la fabrication qui en dépend ; une signature commerciale ne remplace pas les justificatifs structurels ou électriques manquants.

Arrêter ensemble la source lumineuse, le driver et les commandes

Pour les luminaires à LED intégrées, consignez ensemble la source lumineuse, le driver, les commandes et les réglages pertinents ; examinez toute substitution proposée avant de la considérer comme équivalente. « À intensité variable » exprime une intention, pas une configuration suffisamment identifiée.

Précisez les caractéristiques lumineuses choisies, le diffuseur ou l’optique, le réglage de sortie, l’emplacement du driver et son accessibilité. Faites convenir par le vérificateur responsable des preuves fonctionnelles nécessaires, notamment du comportement à faible niveau de variation si cela compte pour la pièce. Sinon, un remplacement décidé pour faciliter l’achat peut modifier l’effet lumineux, le câblage ou l’espace de maintenance.

À titre d’exemple propre à un produit, la spécification du Lutron Hi-lume 1% 2-Wire LTE distingue les commandes compatibles selon le marquage UL du driver. Cela concerne cette famille de drivers, pas toutes les installations LED. Cet exemple montre pourquoi une description générique de commande ne peut remplacer l’identité du produit retenu et les preuves qui s’y appliquent.

Le contexte de la pièce compte aussi. Utilisez un portfolio de projets pour discuter du type d’espace et de l’effet décoratif recherchés, et non pour prouver qu’une combinaison électrique non répertoriée a été testée. Traduisez la référence visuelle en source lumineuse, diffuseur, commandes et conditions de vérification réels dans votre dossier.

Pour les composants DALI, la base de données produits de la DALI Alliance subordonne la certification à la concordance de la marque du composant, du GTIN, du micrologiciel et du matériel, ainsi qu’à la condition spécifiée d’identifiant valide ; elle ne répertorie pas les luminaires. L’identifiant valide est un numéro de série unique en combinaison avec le GTIN. Le GTIN, Global Trade Item Number, est le code article international servant à identifier le produit.

Conservez la fiche du composant concerné lorsque cette certification fait partie de la spécification. Ne transformez pas la présence d’un composant dans une base en affirmation selon laquelle le luminaire décoratif complet ou le système de commande installé serait approuvé. Si un composant change après le gel, demandez quels justificatifs antérieurs restent applicables et quelles vérifications reprendre avant son assemblage.

Autoriser un dossier cohérent de plans et de quantités

Le dossier d’autorisation doit désigner les plans, nomenclatures, répartitions de quantités, références d’aspect et exceptions approuvées compatibles entre eux ; les identifiants des documents importent davantage que la date commune d’un courriel. Les documents peuvent porter des indices de révision différents, à condition que le dossier identifie les versions qui vont ensemble.

Vérifiez les articulations entre ces pièces. Un plan peut montrer le pavillon accepté tandis qu’une ancienne nomenclature prévoit encore un driver qui n’y tient plus. Un tableau des locaux révisé peut augmenter les quantités de suspensions sans ajouter les kits de suspension correspondants. Une revue fichier par fichier risque de manquer l’incohérence ; lisez le dossier comme une instruction d’achat et de fabrication.

La description publique de Y14.35 par l’ASME couvre les pratiques de révision des plans et documents associés, y compris les méthodes d’identification et d’enregistrement des révisions. Ce périmètre justifie de vérifier davantage que le plan seul ; il ne démontre pas que votre projet a adopté la norme et ne prescrit pas le formulaire ci-dessous.

Attribuez un code de luminaire sans ambiguïté à chaque dimension ou variante de montage et rapprochez-le de l’affectation par pièce. Séparez les pièces de rechange commandées des quantités installées et précisez si lampes, drivers, fixations et accessoires de pose sont inclus. Lorsqu’un autre entrepreneur fournit des accessoires, identifiez l’interface au lieu d’omettre silencieusement l’article.

Avant d’accepter une substitution motivée par les coûts, utilisez le guide d’optimisation technico-économique de l’éclairage décoratif pour préciser les exigences visuelles et fonctionnelles à préserver. Intégrez la solution acceptée au dossier d’autorisation ; ne laissez pas un courriel d’économie constituer une instruction concurrente à côté de la spécification d’origine.

Enfin, retirez les versions annulées du dossier actif de production et obtenez confirmation de la réception du dossier actuel. Conservez les anciennes pièces pour la traçabilité, clairement identifiées comme remplacées. L’usine ne devrait pas devoir choisir entre un ancien PDF signé et une pièce jointe plus récente non signée pour comprendre le produit que l’acheteur veut recevoir.

Quand un point ouvert bloque la production — et quand les travaux peuvent être dissociés

Une autorisation partielle n’est défendable que pour des travaux expressément autorisés, dont les données d’entrée sont arrêtées et dont l’indépendance vis-à-vis du point non résolu a été démontrée. Qualifier le problème restant de mineur ne suffit pas ; montrez pourquoi il ne peut pas modifier les travaux que vous voulez autoriser.

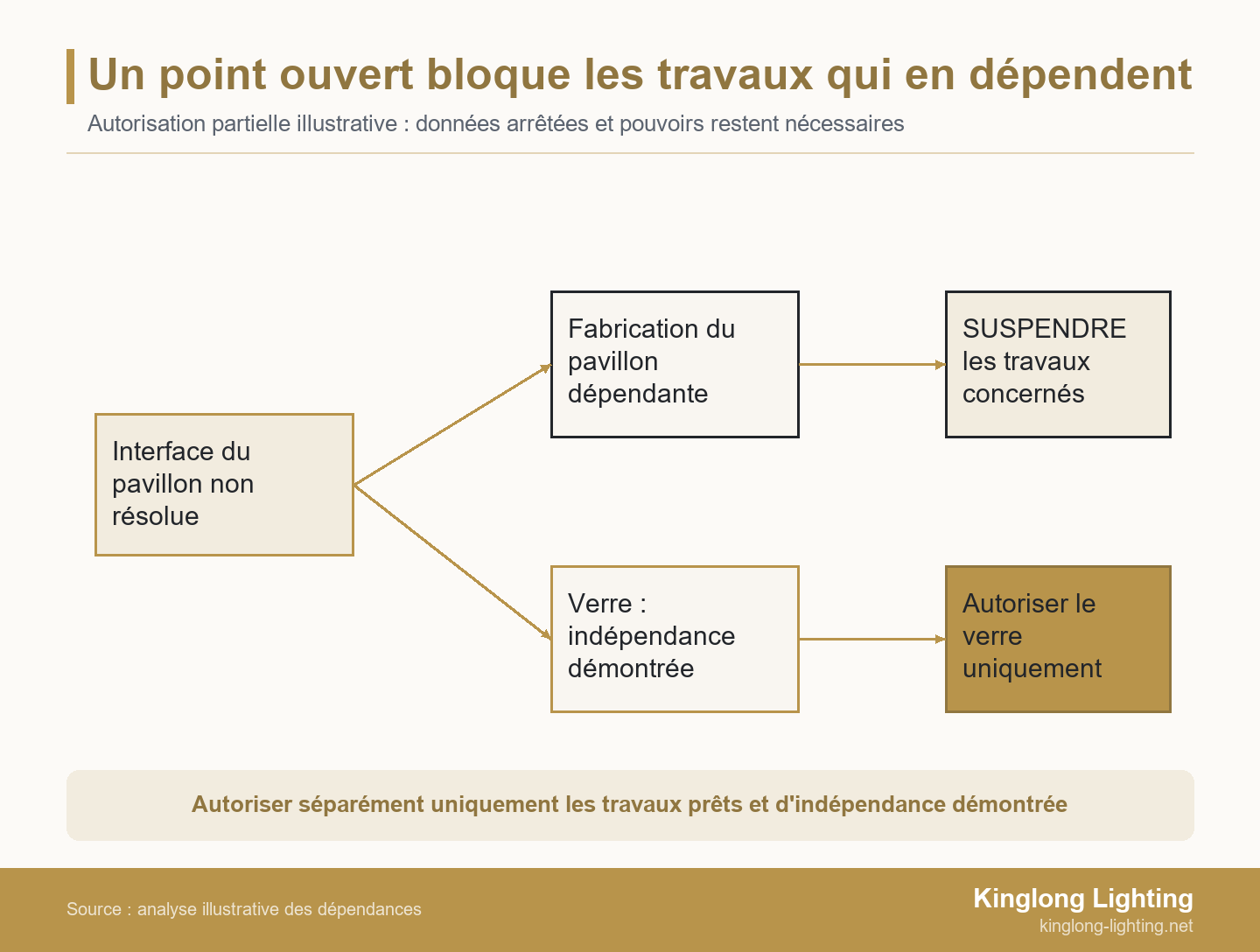

Schéma ramifié reliant une interface de pavillon non résolue à une fabrication suspendue et à un achat de verre autorisé séparément après démonstration de son indépendance
Décision illustrative, pas permission générale : suspendez les travaux sur le pavillon qui dépendent de l’interface ouverte. Une commande de verre exige des spécifications arrêtées, une indépendance démontrée et sa propre autorisation.

Demandez au fabricant de relier la décision ouverte aux activités réelles : commande de matière, découpe, perçage, finition, câblage, assemblage et emballage. Une fixation de pavillon non résolue peut affecter la métallerie et l’entrée du câble. Elle n’affecte pas nécessairement un verre décoratif spécifié séparément, mais cette dissociation doit être confirmée. Dimensions, liaison, finition, quantité et référence d’acceptation du verre doivent aussi être arrêtées.

L’instruction doit désigner les deux côtés de la limite. « Lancer uniquement l’approvisionnement du verre ; maintenir en attente la fabrication du pavillon et de la suspension, le câblage et l’assemblage » est plus utile que « approuvé avec commentaires ». Affectez l’interface ouverte à un vérificateur responsable et précisez les informations nécessaires avant de lever la suspension.

Examinez ensuite les conséquences commerciales et calendaires. L’ordre limité engage-t-il un achat non annulable ? Le stockage, une nouvelle mobilisation ou une modification ultérieure peuvent-ils entraîner des frais supplémentaires ? Demandez les conséquences réelles et consignez qui est habilité à les accepter. Ne supposez pas qu’une autorisation partielle préserve la date initiale d’achèvement ou rend un achat irréversible sans risque.

Suspendez l’activité proposée si l’indépendance ne peut être établie. Si le support définitif peut modifier toute la géométrie du luminaire, le verre peut lui aussi cesser d’être dissociable. De même, des questions de sécurité ou de structure ne se clôturent pas simplement en notant que le maître d’ouvrage accepte le risque commercial. L’autorisation partielle est une instruction limitée à des travaux prêts, pas un substitut à la décision technique manquante.

Formulaire d’autorisation de production : exemple rempli

Cet exemple de fiche d’autorisation concerne 30 suspensions de couloir dont l’approvisionnement en verre peut être dissocié d’une interface de pavillon non résolue ; ce n’est ni un cas Kinglong ni un résultat mesuré.

Supposons que l’examen technique du fabricant ait confirmé que la spécification du verre acceptée et sa liaison ne changent pas selon la décision concernant le pavillon. Le représentant du maître d’ouvrage veut lancer cet achat, pas autoriser les luminaires complets. Tous les codes de référence ci-dessous sont illustratifs.

Champ d’autorisation Exemple de saisie
Instruction et périmètre des luminaires Autorisation GL-01 ; 30 suspensions de couloir, code luminaire CP-A. Approvisionnement du verre uniquement.
Données d’achat approuvées Détail du verre GD-B ; ligne verre de la nomenclature CS-C ; référence d’aspect GS-A ; liste des quantités de couloir QL-B. Ces versions identifiées sont compatibles pour cet achat.
Aspect accepté Matériau, dimensions, liaison et aspect de surface du verre tels que consignés par rapport à GS-A et GD-B ; aucune approbation d’une autre variante de verre.
Preuve d’indépendance La note technique EN-A du fabricant confirme que les dimensions et la liaison du verre ne sont pas affectées par la fixation du pavillon en attente de décision.
Suspension explicite Aucune fabrication de pavillon ou de système de suspension, aucun câblage ni assemblage du luminaire au titre de GL-01. Aucune autorisation de production des luminaires complets.
Point ouvert et condition de clôture L’ingénieur du chantier doit confirmer la fixation du pavillon et l’arrivée électrique. Examiner le détail obtenu avant d’émettre une instruction distincte pour les travaux concernés.
Approbations techniques et commerciales Le responsable esthétique confirme le périmètre d’aspect du verre ; l’ingénieur du fabricant confirme l’indépendance ; l’acheteur mandaté autorise l’achat aux conditions commerciales convenues séparément.
Accusé de réception et instruction suivante Le fournisseur accuse réception de la commande de verre désignée et de ses exclusions. Avant utilisation, consigner les noms réels, pouvoirs, date d’approbation et confirmation ; une instruction ultérieure sera nécessaire pour lever la suspension.

Pour adapter le formulaire, remplacez les références illustratives par vos pièces réelles et joignez les justificatifs. Si la note technique ne démontre pas l’indépendance, la décision d’approvisionnement du seul verre ne s’applique pas. Les travaux du pavillon restent suspendus jusqu’à l’achèvement de la vérification requise et de l’autorisation qui suit.

Soumettre au fabricant les décisions non résolues

Transmettez au fabricant le dossier actuel du luminaire, les décisions ouvertes, les informations du chantier et le périmètre d’autorisation demandé pour une revue propre au projet. Incluez la référence d’aspect, la nomenclature, les quantités et les emplacements ; distinguez les données confirmées des hypothèses.

Vous pouvez envoyer le dossier du projet pour en discuter avec Kinglong. Demandez à l’équipe d’examiner la faisabilité, le choix des matériaux et l’optimisation structurelle, puis convenez du périmètre de développement et des informations encore nécessaires. Cet échange n’est ni un ordre automatique de production ni une promesse de validation structurelle. Clarifiez l’approbation technique, le pouvoir commercial et l’accusé de réception de l’usine avant le début des travaux.

Questions fréquentes

Le gel de conception interdit-il toute modification ultérieure ?

Non ; le gel établit la référence qui permet d’évaluer les modifications ultérieures. Identifiez la modification proposée, les codes luminaires concernés et les travaux déjà engagés, puis examinez les effets techniques, esthétiques, financiers et calendaires. Mettez les documents à jour et obtenez l’autorisation convenue avant mise en œuvre. L’arrivée d’un fichier corrigé dans une boîte mail n’indique pas à elle seule si l’usine doit arrêter, poursuivre ou remplacer une instruction antérieure.

Le maître d’ouvrage peut-il autoriser la production à distance ?

Oui, si la procédure convenue le permet et si l’autorisation identifie précisément le dossier et son périmètre. L’approbation à distance exige toujours les preuves pertinentes, un approbateur identifiable disposant du pouvoir nécessaire et une confirmation du fournisseur. Si l’acceptation dépend de l’aspect physique ou d’une démonstration fonctionnelle, convenez du mode de revue de preuves représentatives. Un appel vidéo ou une photographie ne règle pas automatiquement l’aspect des matériaux, les interfaces cachées ou l’exhaustivité d’un essai.

Le fabricant peut-il remplacer un driver après approbation ?

Uniquement par la procédure de modification convenue, avec des justificatifs sur les effets du remplacement proposé. Demandez au vérificateur responsable d’examiner les caractéristiques électriques, la compatibilité des commandes, les réglages de sortie, les dimensions, l’accessibilité et les preuves de conformité applicables. Le remplacement peut être acceptable, mais une puissance identique ou la mention « à intensité variable » ne suffit pas. Mettez à jour la nomenclature et les plans concernés pour éviter une inspection fondée sur une configuration périmée.

Le gel de conception est-il la même chose que l’inspection finale ?

Non ; le gel de conception définit ce qui doit être fabriqué, tandis que l’inspection finale vérifie la fourniture achevée par rapport aux exigences d’acceptation applicables. Un dossier de gel clair fournit une référence identifiable, mais ne prouve pas la conformité de la production. Inversement, inspecter un luminaire terminé ne résout pas une décision de conception jamais convenue. Distinguez les autorisations, les justificatifs d’essai applicables et les résultats d’inspection réels, chacun ayant son propre rôle.
