Antes de producir, deje definidos la configuración de la luminaria, sus interfaces con el edificio, las referencias de aspecto, los componentes eléctricos, las cantidades, las revisiones documentales, los asuntos pendientes y la autoridad de aprobación para los trabajos que se autorizan. Un alzado firmado no basta si la fábrica todavía debe adivinar qué equipo de alimentación comprar, dónde fijar la placa de soporte o qué acabado aceptó el propietario.
Para el representante del propietario de un hotel o un promotor, la pregunta útil no es solo si el diseño parece terminado. Es si el fabricante puede ejecutar los trabajos solicitados sin tomar otra decisión que corresponda al equipo del proyecto. La lista de comprobación y el ejemplo de autorización cumplimentado que aparecen a continuación permiten realizar esa revisión de forma práctica.
Defina una configuración fabricable y después autorice los trabajos
El cierre del diseño establece una referencia acordada: una configuración identificada frente a la que se evalúan los cambios posteriores. La autorización de producción permite realizar trabajos expresamente definidos sobre esa base. La distinción importa porque aprobar el aspecto no autoriza automáticamente las compras, la fabricación y el montaje; la instrucción debe indicar qué puede comenzar y qué sigue excluido.
El RIBA Plan of Work 2020 sitúa la finalización de la información de diseño necesaria para fabricar y construir al término del diseño técnico, y señala que el diseño técnico y la fabricación y construcción se solapan en la mayoría de los proyectos. Es un marco de proyecto, no un contrato universal de autorización de luminarias. Su distinción resulta útil: los calendarios solapados no eliminan la necesidad de disponer de información de fabricación utilizable.
Por tanto, una autorización práctica responde a tres preguntas: ¿qué configuración, qué trabajos y con la autoridad de quién? Si falta una respuesta, limite la instrucción o suspenda la actividad afectada. Acuerde las responsabilidades reales y los criterios de aceptación dentro de las condiciones de contratación del proyecto.
Lista de comprobación para cerrar el diseño de luminarias a medida
Utilice la lista para identificar el elemento acordado, la evidencia que permite darlo por resuelto, el revisor responsable y la consecuencia para la fabricación si sigue pendiente. Una casilla marcada sin referencia es difícil de aplicar: «acabado aprobado» debe remitir a una muestra identificable, no a un adjunto que alguien tenga que volver a buscar.
Reúna los planos y listados actualizados antes de la revisión. Los recursos de Kinglong para proyectos de iluminación ofrecen un punto de partida para la información disponible; el expediente real de cierre debe contener los documentos acordados para su luminaria.
| Comprobar antes de autorizar | Registrar la evidencia aceptada | Confirmar con |
|---|---|---|
| Luminaria e interfaces con el edificio | Dimensiones totales, disposición de fijaciones y soportes, cota del techo terminado, entrada de alimentación y acceso de mantenimiento; identificar los datos de obra verificados y las hipótesis sin resolver. | Fabricante de la luminaria y revisores responsables de obra e ingeniería |
| Aspecto | Referencias identificadas de material, color y brillo; identificador de la pantalla, vidrio o muestra aprobados; condiciones de observación y límites de variación acordados. | Revisor del diseño y representante autorizado del propietario |
| Configuración eléctrica | Modelos de fuente luminosa y equipo de alimentación, suministro de entrada, ajustes de salida, sistema de control, características de la luz y evidencias de compatibilidad aplicables. | Fabricante y revisor responsable de electricidad y control |
| Cantidades y ubicaciones | Códigos de luminaria, distribución por estancia o zona, variantes dimensionales, versiones izquierda y derecha, repuestos y accesorios incluidos; conciliar los totales. | Comprador y coordinador de obra o diseño |
| Expediente documental | Identificadores del plano, listado de componentes y relación de cantidades con revisiones compatibles; señalar los archivos retirados. | Coordinador documental y fabricante |
| Asuntos pendientes y excepciones | Cada decisión pendiente, operación afectada, persona responsable, evidencia necesaria y condición para levantar la suspensión. | Revisor responsable de la decisión sin resolver |
| Instrucción de autorización | Operación y cantidad autorizadas, exclusiones, instrucción comercial, conformidad técnica y acuse de recibo del proveedor. | Personas con las facultades técnicas y comerciales acordadas |
En cada fila, registre resuelto, pendiente o no aplicable, con una justificación. Un asunto pendiente no autoriza automáticamente a continuar. Relaciónelo con los trabajos que podría modificar y después decida si esos trabajos están listos. Por ejemplo, una función de control no aplicable requiere una especificación clara de flujo fijo, no una celda vacía sin explicación.
Resuelva primero las interfaces entre la luminaria y el edificio
Defina el soporte, la fijación, la geometría del techo terminado, la entrada de alimentación y el acceso de mantenimiento antes de autorizar las operaciones que dependen de ellos. Son los puntos donde la luminaria fabricada debe encajar en el edificio, conectarse a él o permitir su mantenimiento dentro de él.
Empiece por las referencias dimensionales. ¿La longitud de suspensión se mide desde el forjado estructural o desde el techo terminado? ¿Quién confirma el espacio disponible sobre el falso techo? ¿Puede el florón cubrir la abertura acordada sin interferir con otra instalación? Registre la respuesta junto al detalle correspondiente del plano. Una buena visualización de la estancia no demuestra una fijación oculta ni el espacio necesario para retirar posteriormente un equipo de alimentación.
Kinglong Lighting describe la revisión de planos para analizar la viabilidad, seleccionar materiales y optimizar la estructura en su proceso de desarrollo de luminarias a medida. Incluya en esa revisión las hipótesis relativas a la obra, en lugar de pedir al fabricante que las deduzca de un alzado. La revisión del fabricante no sustituye la confirmación del soporte del edificio por el ingeniero responsable del proyecto.
Para una luminaria suspendida de gran tamaño, identifique quién suministra los elementos de fijación, quién comprueba la estructura portante y qué información de cargas y montaje necesita. La nota «fijar en obra» deja sin resolver una decisión de diseño importante si puede modificar el florón, el conjunto de suspensión o el método de instalación.
La guía de aplicación de luminarias de UL de 2016 exige instrucciones de instalación cuando se necesitan métodos específicos para sellar la superficie de montaje o accesorios concretos para las conexiones de alimentación. La lección es precisa: aprobar el aspecto no resuelve esos detalles de interfaz. Esta guía histórica no acredita la certificación actual de una luminaria determinada.
Confirme con los especialistas responsables el entorno previsto, los marcados aplicables, las instrucciones de instalación y los requisitos del proyecto. No traslade una hipótesis de interior seco a una terraza expuesta. Si la fijación o la alimentación siguen sin definirse, suspenda la fabricación que dependa de ellas; una firma comercial no sustituye las evidencias estructurales o eléctricas que faltan.
Defina conjuntamente la fuente luminosa, la alimentación y el control
En las luminarias con LED integrados, registre conjuntamente la fuente luminosa, el equipo de alimentación, los controles y los ajustes pertinentes; revise cualquier sustitución propuesta antes de considerarla equivalente. «Regulable» expresa una intención, no una configuración suficientemente identificada.
Incluya las características luminosas elegidas, el difusor o la óptica, el ajuste de salida, la ubicación del equipo de alimentación y su accesibilidad. Acuerde con el revisor responsable las evidencias funcionales necesarias, incluido el comportamiento a niveles bajos de regulación cuando importe para la estancia. De lo contrario, una sustitución para facilitar la compra puede cambiar el efecto luminoso, el cableado o el espacio de mantenimiento.
Como ejemplo específico de producto, la especificación del Lutron Hi-lume 1% 2-Wire LTE distingue los controles compatibles según el marcado UL del equipo de alimentación. Esto corresponde a esa familia de equipos, no a cualquier instalación LED. Muestra por qué una descripción genérica del control no reemplaza la identidad del producto seleccionado ni la evidencia que le corresponde.
El contexto de la estancia también importa. Utilice un portafolio de proyectos para comentar el tipo de espacio y efecto decorativo que busca, no para demostrar que se ha ensayado una combinación eléctrica no incluida. Traslade la referencia visual a la fuente luminosa, el difusor, los controles y las condiciones de revisión reales de su expediente.
Para los componentes DALI, la base de datos de productos de la DALI Alliance vincula la certificación a la coincidencia de marca del componente, GTIN, firmware y hardware, además de la condición especificada de identificador válido; no incluye luminarias. El identificador válido es un número de serie único en combinación con el GTIN. GTIN significa Global Trade Item Number, el número mundial de artículo comercial utilizado para identificar el producto.
Conserve el registro del componente pertinente cuando esa certificación forme parte de la especificación. No convierta su inclusión en una base de datos en una afirmación de que la luminaria decorativa completa o el sistema de control instalado están aprobados. Si cambia un componente después del cierre, pregunte qué evidencias previas siguen siendo aplicables y qué debe volver a comprobarse antes de incorporar la sustitución al montaje.
Autorice un conjunto coherente de planos y cantidades
El expediente de autorización debe identificar el plano, el listado de componentes, la distribución de cantidades, la referencia de aspecto y las excepciones aprobadas compatibles entre sí; los identificadores de los documentos importan más que la fecha común de un correo. Los documentos pueden llevar revisiones distintas siempre que el expediente identifique las versiones que deben utilizarse juntas.
Compruebe las relaciones entre esos registros. Un plano puede mostrar el florón aceptado mientras un listado antiguo especifica un equipo de alimentación que ya no cabe. Una relación revisada de estancias puede aumentar las luminarias suspendidas sin añadir sus kits de suspensión. Revisar cada archivo por separado puede ocultar la incoherencia; lea el conjunto como una instrucción para comprar y fabricar.
La descripción pública de Y14.35 de ASME abarca las prácticas de revisión de planos y documentos asociados, incluidos métodos para identificar y registrar revisiones. Ese alcance respalda revisar algo más que el plano; no demuestra que su proyecto haya adoptado la norma ni prescribe el formulario de autorización que figura más adelante.
Asigne un código inequívoco a cada tamaño o variante de montaje y concílielo con la distribución por estancia. Separe los repuestos pedidos de las cantidades instaladas e indique si se incluyen lámparas, equipos de alimentación, fijaciones y accesorios de instalación. Cuando otro contratista suministre accesorios, identifique la interfaz en vez de omitir el elemento sin explicación.
Antes de aceptar una sustitución motivada por el coste, utilice la guía de optimización técnico-económica de la iluminación decorativa para concretar qué requisitos visuales y funcionales deben mantenerse. Incorpore la alternativa aceptada al expediente de autorización; no deje un correo de ahorro como instrucción competidora junto a la especificación original.
Por último, retire las versiones anuladas del conjunto activo de producción y obtenga la confirmación del expediente vigente. Conserve los registros sustituidos para mantener la trazabilidad y márquelos claramente. La fábrica no debería tener que elegir entre un PDF anterior firmado y un adjunto más reciente sin firmar para saber qué producto espera recibir el comprador.
Cuándo un asunto pendiente bloquea la producción y cuándo pueden separarse los trabajos

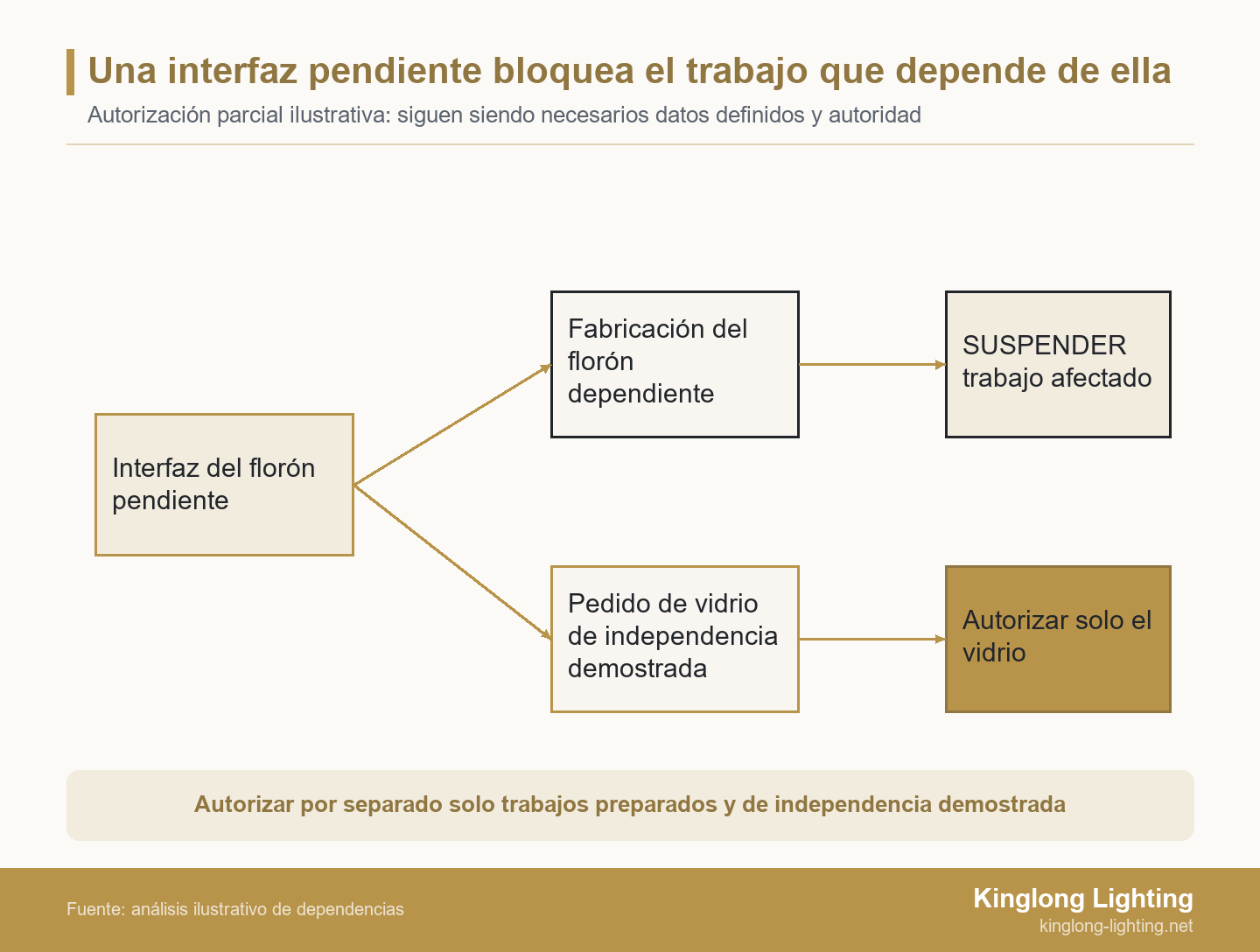

Una autorización parcial solo es defendible para trabajos expresamente autorizados cuyos datos de entrada estén resueltos y cuya independencia del asunto pendiente se haya demostrado. No basta con calificar de menor el problema restante; demuestre por qué no puede modificar los trabajos que quiere autorizar.

Pida al fabricante que relacione la decisión pendiente con actividades concretas: pedido de materiales, corte, taladrado, acabado, cableado, montaje y embalaje. Una fijación de florón sin resolver puede afectar a la metalistería y a la entrada del cable. No necesariamente afecta al vidrio decorativo especificado por separado, pero hay que confirmar esa separación. También deben definirse las dimensiones, la unión, el acabado, la cantidad y la referencia de aceptación del vidrio.
La instrucción debe nombrar ambos lados del límite. «Proceder únicamente con la compra del vidrio; mantener suspendidos la fabricación del florón y la suspensión, el cableado y el montaje» es más útil que «aprobado con comentarios». Asigne la interfaz pendiente a un revisor responsable y especifique la información necesaria antes de levantar la suspensión.
Examine después las consecuencias económicas y de plazo. ¿El pedido limitado compromete una compra no cancelable? ¿Pueden el almacenamiento, la nueva movilización o un cambio posterior de diseño generar costes adicionales? Pida las consecuencias reales y registre quién tiene autoridad para aceptarlas. No suponga que una autorización parcial conserva la fecha original de finalización o elimina el riesgo de un pedido irreversible.
Suspenda la actividad propuesta cuando no pueda demostrarse su independencia. Si la solución final de soporte puede modificar toda la geometría de la luminaria, quizá el vidrio tampoco sea separable. Del mismo modo, no se resuelven cuestiones de seguridad o estructura simplemente dejando constancia de que el propietario acepta el riesgo comercial. La autorización parcial es una instrucción acotada para trabajos preparados, no un sustituto de la decisión técnica que falta.
Formulario de autorización de producción: ejemplo cumplimentado
Este ejemplo de autorización se refiere a 30 luminarias suspendidas de pasillo cuya compra de vidrio puede separarse de una interfaz de florón sin resolver; no es un caso de Kinglong ni un resultado medido.
Supongamos que la revisión de ingeniería del fabricante ha confirmado que la especificación de vidrio aceptada y su unión no cambian con la decisión del florón. El representante del propietario quiere iniciar esa compra, no autorizar las luminarias completas. Todos los códigos de referencia siguientes son ilustrativos.
| Campo de autorización | Ejemplo de contenido |
|---|---|
| Instrucción y alcance de luminarias | Autorización GL-01; 30 luminarias suspendidas de pasillo, código CP-A. Únicamente compra de vidrio. |
| Datos de compra aprobados | Detalle del vidrio GD-B; partida de vidrio del listado de componentes CS-C; referencia de aspecto GS-A; lista de cantidades de pasillo QL-B. Estas versiones identificadas son compatibles para esta compra. |
| Aspecto aceptado | Material, dimensiones, unión y aspecto superficial del vidrio registrados frente a GS-A y GD-B; no se aprueba otra variante de vidrio. |
| Evidencia de independencia | La nota de ingeniería EN-A del fabricante confirma que las dimensiones y la unión del vidrio no se ven afectadas por la fijación del florón pendiente de definición. |
| Suspensión expresa | GL-01 no autoriza fabricar el florón ni la suspensión, cablear ni montar la luminaria. No se autoriza la producción de luminarias completas. |
| Asunto pendiente y condición de cierre | El ingeniero de obra debe confirmar la fijación del florón y la disposición de la entrada de alimentación. Revisar el detalle resultante antes de emitir una instrucción independiente para los trabajos afectados. |
| Aprobaciones técnicas y comerciales | El revisor de diseño confirma el alcance del aspecto del vidrio; el ingeniero del fabricante confirma la independencia; el comprador delegado autoriza la compra con las condiciones comerciales acordadas por separado. |
| Acuse de recibo e instrucción posterior | El proveedor confirma el pedido de vidrio identificado y sus exclusiones. Antes de utilizarlo, registrar nombres reales, facultades, fecha de aprobación y confirmación; será necesaria una instrucción posterior para levantar la suspensión. |
Para adaptar el formulario, sustituya las referencias ilustrativas por sus registros reales y adjunte las evidencias. Si la nota de ingeniería no demuestra la independencia, no es aplicable la decisión del ejemplo de comprar solo vidrio. Los trabajos del florón siguen suspendidos hasta completar la revisión necesaria y la autorización posterior.
Lleve al fabricante las decisiones sin resolver
Presente al fabricante el expediente actual de la luminaria, las decisiones pendientes, la información de obra y el alcance de autorización solicitado para una revisión específica del proyecto. Incluya la referencia de aspecto, el listado de componentes, las cantidades y ubicaciones, y distinga los datos confirmados de las hipótesis.
Puede enviar el expediente del proyecto para comentarlo con Kinglong. Pida al equipo que examine la viabilidad, la selección de materiales y la optimización estructural; después acuerden el alcance del desarrollo y la información aún necesaria. Esta conversación no constituye una orden automática de producción ni una promesa de aprobación estructural. Deje explícitas la conformidad técnica, la autoridad comercial y la confirmación de la fábrica antes de iniciar los trabajos.
Preguntas frecuentes
¿Cerrar el diseño significa que después no puede cambiarse nada?
No; el cierre establece la referencia frente a la que se evalúan los cambios posteriores. Identifique el cambio propuesto, los códigos de luminaria afectados y los trabajos ya comprometidos; después revise las implicaciones técnicas, estéticas, económicas y de plazo. Actualice los registros y obtenga la autorización acordada antes de aplicarlo. Recibir un archivo corregido por correo no aclara por sí solo si la fábrica debe parar, continuar o sustituir una instrucción anterior.
¿Puede el propietario autorizar los trabajos a distancia?
Sí, si el procedimiento acordado lo permite y la autorización identifica exactamente el expediente y su alcance. La aprobación remota sigue necesitando evidencias pertinentes, una persona identificable con facultades suficientes y la confirmación del proveedor. Cuando la aceptación dependa del aspecto físico o de una demostración funcional, acuerde cómo revisar evidencias representativas. Una videollamada o fotografía no resuelve automáticamente el aspecto del material, las interfaces ocultas o la integridad de un ensayo.
¿Puede el fabricante sustituir un equipo de alimentación después de aprobarlo?
Solo mediante el procedimiento de cambios acordado y con evidencias sobre los efectos de la sustitución propuesta. Pida al revisor responsable que examine los valores eléctricos, la compatibilidad de control, los ajustes de salida, las dimensiones, el acceso y los justificantes de conformidad aplicables. El sustituto puede ser aceptable, pero una potencia equivalente o la etiqueta «regulable» no basta. Actualice el listado de componentes y los planos afectados para que la inspección posterior no compare la producción con una configuración obsoleta.
¿El cierre del diseño equivale a la inspección final?
No; el cierre del diseño establece qué debe fabricarse, mientras que la inspección final comprueba el suministro terminado frente a los requisitos de aceptación aplicables. Un expediente claro proporciona una referencia identificable, pero no demuestra la conformidad de la producción. A la inversa, inspeccionar una luminaria terminada no resuelve una decisión de diseño nunca acordada. Mantenga separados los registros de autorización, las evidencias de ensayo aplicables y los resultados reales de inspección, cada uno con su función.
