Bei einem Beleuchtungsprojekt für eine Villa legt der Eigentümer normalerweise die Prioritäten fest und genehmigt den Ausgabenrahmen, der Designer entwickelt die gestalterische Empfehlung und der Einkauf organisiert Lieferanteninformationen und Bestellablauf. Diese Beschreibungen lassen jedoch eine wichtige Frage offen: Wer darf diese konkrete Änderung genehmigen oder die nächste Anweisung senden? Eine brauchbare RACI-Matrix ordnet benannte Personen klar definierten Entscheidungen zu, einschließlich der beauftragten technischen Prüfer. Sie unterscheidet das Gefallen an einer Leuchte von der Akzeptanz ihrer technischen Nachweise, der Genehmigung ihrer Kosten und der Autorisierung einer Bestellung. Nutzen Sie das folgende Beispiel als Arbeitsvorlage und ersetzen Sie die Zuordnungen anschließend durch die für Ihr Projekt tatsächlich vereinbarten Beauftragungen.
RACI definieren, bevor Sie die Aufgaben im Villenteam zuordnen
Ordnen Sie RACI klar definierten Entscheidungen zur Villenbeleuchtung und konkret benannten Personen zu. Eine Stellenbezeichnung oder die Teilnahme an einer Besprechung begründet für sich allein keine projektbezogene Befugnis, eine verbindliche Bestellung auszulösen.
Asanas RACI-Leitfaden erläutert die Buchstaben als ausführungsverantwortlich, ergebnisverantwortlich, konsultiert und informiert. Die ergebnisverantwortliche Person erteilt demnach die Freigabe und trägt die Verantwortung für das Endergebnis. Schreiben Sie die Zuordnung für das Villenteam neben eine konkrete Aufgabe oder Entscheidung:
- R — Ausführungsverantwortlich: bereitet die für diese Zeile erforderliche Arbeit vor oder erledigt sie.
- A — Ergebnisverantwortlich: verantwortet das Ergebnis oder die Freigabe dieser Zeile im Rahmen der tatsächlichen Beauftragung.
- C — Konsultiert: liefert Beiträge, bevor die Entscheidung abgeschlossen wird.
- I — Informiert: erhält das Ergebnis, das für die anschließende eigene Arbeit benötigt wird.
Schriftliche Beauftragungen machen die Grenzen deutlicher. Der Leitfaden der britischen Regierung zur übergeordneten Projektverantwortung behandelt die Ernennung von Rolleninhabern, einschließlich entsprechender Bestellungsschreiben. Dieses Modell für Regierungsprojekte ist keine Vorgabe für private Villen. Die praktische Lehre besteht hier darin, festzuhalten, wer für welchen Umfang beauftragt wurde.
Beginnen Sie mit Namen, Entscheidungskategorien und den Grenzen aus den tatsächlichen Projektvereinbarungen. Geben Sie einem Eigentümervertreter einen ausdrücklichen Auftrag, statt vom Wort „Vertreter“ die Klärung jeder Frage zu erwarten. Stellen Sie mithilfe der Unterlagen zur Leuchtenspezifikation und Beschaffung Raumpläne und Produktreferenzen zusammen, damit das Team die Entscheidungen auf Grundlage tatsächlicher Angaben zuordnet.

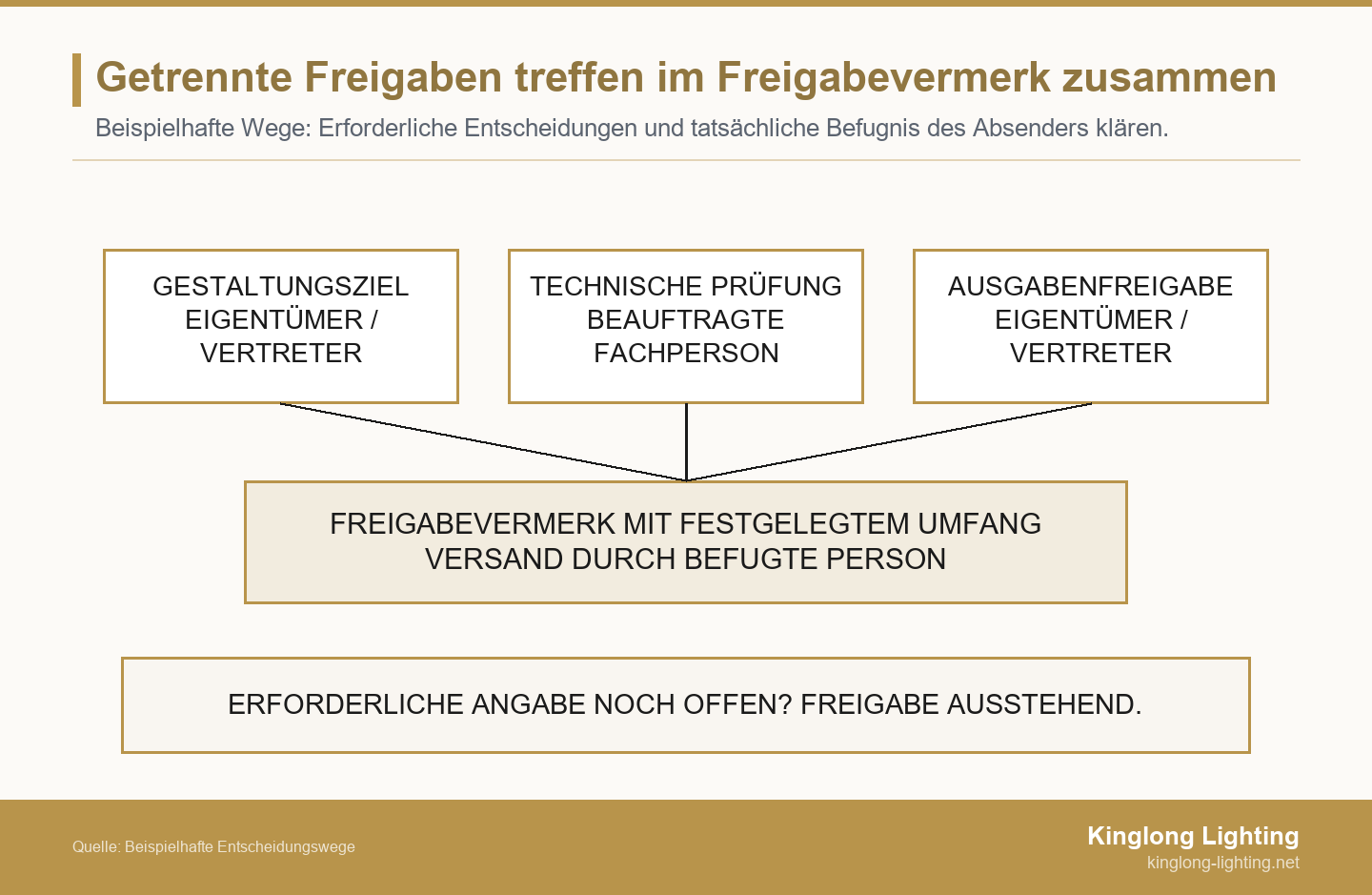

Gestalterische, technische, Budget- und Einkaufsentscheidungen trennen
Gestalterische Empfehlung, technische Prüfung, Budgetgenehmigung, Lieferantenauswahl und Bestellbefugnis sind unterschiedliche Entscheidungen. Definieren Sie für jede einen eigenen Freigabeumfang, statt neben einen gesamten Raum lediglich „Beleuchtung freigegeben“ zu schreiben.

Gestalterische Empfehlung und akzeptierte Produktauswahl
Der Designer kann erläutern, warum ein Kronleuchter zum Raum passt, seine Größe mit der Möblierung vergleichen und dazu passende Wandleuchten vorschlagen. Der Eigentümer oder ein beauftragter Vertreter für Gestaltungsfragen kann anschließend die visuelle Richtung akzeptieren. Halten Sie das konkrete Modell, die Konfiguration und die Oberflächenreferenz fest, auf die sich diese Zustimmung bezieht. Ein Stimmungsbild hilft dabei, eine Präferenz auszudrücken, ist aber nicht dieselbe Entscheidung wie die Annahme eines konkret vorgeschlagenen Produkts.
Diese Unterscheidung hilft auch, wenn mehrere Alternativen akzeptabel sind. Der Designer kann benennen, welche Merkmale erhalten bleiben müssen, während der Einkauf bei Lieferanten nach den entsprechenden Ausführungen fragt. Ein Eigentümer, der eine Alternative bevorzugt, sollte wissen, welche Eigenschaften sich ändern, statt einen Produktnamen ohne Bezug zum Raum freigeben zu sollen.
Technische Prüfung und Genehmigung einer Budgetänderung
Der technische Prüfer beantwortet Fragen innerhalb seines beauftragten Fachgebiets, beispielsweise zur vorgeschlagenen elektrischen Anordnung oder zur Tragschnittstelle einer abgehängten Leuchte. Der Budgetverantwortliche entscheidet, ob eine definierte kaufmännische Änderung akzeptiert wird. Ein günstiger Preis beantwortet keine offene technische Frage, und technische Machbarkeit belegt nicht, dass zusätzliche Ausgaben autorisiert wurden.
Der Einkauf kann den Vergleich zusammenstellen und dabei erfassen, was jedes Angebot ein- oder ausschließt, während der Designer die visuellen Änderungen der Alternative erklärt. Nehmen Sie ungeklärte Fragen zu Fracht, Zubehör oder Montageumfang in den Vergleich auf, statt unbekannte Positionen als kostenlos zu behandeln. Hängt die Budgetentscheidung von einer dieser Antworten ab, benennen Sie die fehlende Angabe und die Person, die sie beschaffen muss, bevor der Genehmigende um eine Entscheidung gebeten wird.
Lieferantenauswahl und Befugnis zur verbindlichen Bestellung
Der Einkauf kann den Lieferantenvergleich führen und eine engere Auswahl empfehlen. Die Person, die diese Empfehlung annimmt, muss über die entsprechende Projektbefugnis verfügen; eine Angebotskopie an diese Person begründet sie nicht. Trennen Sie die Lieferantenentscheidung von der Erlaubnis, zu bestellen, eine Anzahlungsanweisung zu erteilen oder einen Fertigungsschritt zu autorisieren. Für diese Handlungen können im vereinbarten Einkaufsablauf unterschiedliche Voraussetzungen gelten.
Atlassians DACI-Anleitung zur Entscheidungsfindung unterscheidet sinnvoll zwischen der Person, die die Vorbereitung einer Entscheidung vorantreibt, und dem einzelnen Genehmigenden, der sie trifft. DACI ist ein eigenständiges Modell. Die Unterscheidung erklärt, warum die Vorbereitung einer Bestellung nicht automatisch zur verbindlichen Bestellung berechtigt.
Wenn Sie Kandidaten aus Kinglongs dekorativen Leuchtenkollektionen besprechen, richten Sie konkrete Produktfragen an den Lieferantenkontakt und Projektentscheidungen an die jeweils Beauftragten. Bestätigen Sie die verfügbaren Ausführungen, statt anzunehmen, eine Katalogserie beantworte die Spezifikationsfragen jedes Raums.
Diese RACI-Matrix für die Villenbeleuchtung kopieren und Rollennamen ersetzen
Die vorgeschlagene Matrix trennt Beleuchtungsbriefing, gestalterische Auswahl, technische Prüfung, Budgetänderung, Lieferantenwahl, Produktdokumentation, verbindliche Bestellautorisierung, Bestellausgabe und Übermittlung der Freigabe. Jede Zeile hat ein A. Ersetzen Sie die Rollenüberschriften durch tatsächliche Namen und bestätigen Sie deren Zuständigkeitsumfang, bevor Sie die Zuordnungen verwenden.
Hier bezeichnet technischer Prüfer die für die betreffende Frage beauftragte Fachperson, nicht eine Person, der Kompetenz in allen Disziplinen unterstellt wird. A/R bedeutet, dass die benannte Person die Zeile sowohl verantwortet als auch bearbeitet. Das A/R des Einkaufs für die Ausgabe von Dokumenten gilt erst, wenn die erforderliche Befugnis feststeht. Es erteilt keine Erlaubnis, Ausgaben zu genehmigen oder die Fertigung zu beginnen.
| Definierte Entscheidung oder Aufgabe | Eigentümer / beauftragter Vertreter | Designer | Einkauf | Technischer Prüfer | Hersteller |
|---|---|---|---|---|---|
| Beleuchtungsbriefing und Prioritäten vereinbaren | A | R | C | C | I |
| Vorgeschlagene gestalterische Auswahl akzeptieren | A | R | C | C | C |
| Beauftragte technische Prüfung abschließen | I | C | I | A/R | C |
| Definierte Budgetänderung genehmigen | A | C | R | C | C |
| Lieferantenempfehlung annehmen | A | C | R | C | I |
| Dokumentation des ausgewählten Produkts und der Oberfläche bestätigen | A | R | C | C | C |
| Die benannte verbindliche Bestellung autorisieren | A | C | R | C | I |
| Die vereinbarte Bestellung ausgeben | I | C | A/R | I | I |
| Die ausdrücklich autorisierte Fertigungsfreigabe übermitteln | I | C | A/R | C | I |
Die Konventionen für R sind nicht in jedem Leitfaden gleich: Asana empfiehlt im oben verlinkten Leitfaden eine ausführungsverantwortliche Rolle, während Atlassians RACI-Leitfaden mehrere ausführungsverantwortliche Mitwirkende zulässt und eine einzelne ergebnisverantwortliche Person empfiehlt. Dieses kompakte Beispiel benennt einen federführenden R, damit Anfragen ein klares Ziel haben. Erfassen Sie zusätzliche Mitwirkende bei Bedarf im Entscheidungsprotokoll.
Entscheidungsprotokoll zum Kopieren: Entscheidung und Leuchtenposition: ___; aktuelle Zeichnungs-/Produkt-/Musterreferenzen: ___; federführender R: ___; benannter A und Befugnisumfang: ___; erforderliche Beiträge von C: ___; Empfänger I: ___; offene Nachweise: ___; Ergebnis und Bedingungen: ___; als Nächstes autorisierte Handlung: ___; befugter Absender: ___; Datum/Referenz: ___.
Nutzen Sie bei Bedarf veröffentlichte Projekte mit dekorativer Beleuchtung, um die betreffende Art der Installation zu besprechen. Ein Einbaubild liefert Kontext. Es dokumentiert weder, wer welche Rolle innehatte, noch belegt es, dass dieses Beispiel dem Freigabeprozess eines tatsächlichen Kunden entspricht.
Technische Prüfungen bei den beauftragten Fachleuten belassen
Die gestalterische Präferenz des Eigentümers und der Preisvergleich des Einkaufs ersetzen nicht die Elektro- oder Tragwerksprüfung der beauftragten Fachleute. Lassen Sie die zuständige prüfende Person benennen, welche Nachweise für die konkrete Leuchte und den Standort benötigt werden, bevor Sie die Entscheidung als abgeschlossen markieren.
Der Hersteller kann verfügbare Produktinformationen bereitstellen und Fragen zur vorgeschlagenen Konstruktion oder den Komponenten beantworten. Der beauftragte Prüfer des Projekts muss bewerten, was diese Angaben für den Standort und sein Fachgebiet bedeuten. Ein Lieferant kann in einer separaten Aufgabe für die Erstellung einer angeforderten Zeichnung oder eines Komponentenblatts verantwortlich sein. Damit wird er nicht zum beauftragten technischen Genehmigenden der Villa.
Die Kennzeichnungs- und Anwendungshinweise von UL Solutions erläutern, wie Produktkennzeichnungen und Zertifizierungsinformationen die Beurteilung UL-zertifizierter Geräte für eine bestimmte Installation unterstützen. Der Zertifizierungsumfang ist entscheidend: Dies belegt nicht, dass eine vorgeschlagene Leuchte UL-zertifiziert oder für jeden Zielmarkt geeignet ist.
Formulieren Sie eine offene technische Frage als umsetzbare Anfrage. „Bitte bestätigen Sie die Leuchte“ ist zu allgemein. „Bitte liefern Sie die Kennungen der vorgeschlagenen Lichtquelle und Steuerungskomponenten für den beauftragten Elektroprüfer“ benennt sowohl eine benötigte Angabe als auch ihren Empfänger. Eine Montagefrage kann eine andere Fachperson und andere Standortinformationen erfordern. Halten Sie diese Zuordnungen getrennt, wenn die Arbeit mehrere Fachgebiete betrifft.
Wurde für eine erforderliche Frage noch kein Prüfer beauftragt, kennzeichnen Sie die Rolle als unbesetzt und bitten Sie Eigentümer oder Projektleitung, die Beauftragung zu veranlassen. Ordnen Sie das A nicht allein deshalb dem Einkauf zu, weil dieser die Antwort anmahnt. Lassen Sie die betreffende technische Entscheidung offen, bis die richtige Person und die benötigten Nachweise verfügbar sind.
Eine späte Leuchtenänderung durch die betroffenen Entscheidungen führen
Bei dieser veranschaulichenden Änderung an D1 bevorzugt der Eigentümer nach der ersten gestalterischen Auswahl einen anderen Schirm für die Pendelleuchte im Essbereich. Das Team behandelt die gestalterischen, technischen und budgetären Folgen getrennt, bevor eine autorisierte Bestell- oder Freigabeanweisung ergeht. Es handelt sich um ein vorgeschlagenes Beispiel, nicht um ein berichtetes Kundenprojekt.
Der Designer erfasst zuerst, was sich im Raum ändert: Erscheinungsbild und Proportionen des Schirms sowie seine Beziehung zum Tisch. Der Einkauf bittet den Hersteller, die vorgeschlagene Ausführung, deren enthaltene Komponenten und den kaufmännischen Unterschied zu benennen. Der beauftragte technische Prüfer erhält alle geänderten Komponenten- oder Montageangaben, die sein Fachgebiet betreffen. Die Präferenz des Eigentümers eröffnet die Prüfung; sie erledigt diese anderen Fragen nicht.
Verwenden Sie für die gestalterische Entscheidung die Zeile zur visuellen Auswahl und für das Ergebnis der zuständigen Fachperson die Zeile zur technischen Prüfung. Verändert der Vorschlag die vereinbarten Ausgaben, nutzen Sie zusätzlich die Budgetänderungszeile. Tragen Sie jedes Ergebnis unter derselben D1-Referenz in das Entscheidungsprotokoll ein. Der Einkauf prüft anschließend, ob die nächste Anweisung zu den tatsächlich abgeschlossenen Entscheidungen und der für diesen Schritt erteilten Befugnis passt.
Hat der Lieferant die geänderte Komponente noch nicht identifiziert, lassen Sie die technische Frage offen und fordern Sie die fehlenden Angaben an. Eine gestalterische Auswahl kann als Präferenz oder bedingte Gestaltungsentscheidung dokumentiert bleiben, während die betroffene Freigabe aussteht. Wenn die Informationen eintreffen, senden Sie sie dem benannten Prüfer und aktualisieren das Protokoll um dessen Ergebnis. Übertragen Sie eine frühere technische Beurteilung nicht auf eine Ausführung mit unbekannten Komponenten.
Bei einer Änderung, die Alternativen erfordert, kann der Leitfaden zur Wertoptimierung dekorativer Beleuchtung helfen, den gestalterischen und kaufmännischen Vergleich zu strukturieren. Halten Sie den Vergleichsumfang ausdrücklich fest, damit der Budgetverantwortliche sieht, was akzeptiert werden soll, einschließlich Ausschlüssen und offenen Punkten.
Eskalationsregeln festlegen, bevor sich das Team uneinig wird
Lässt sich eine Entscheidung innerhalb der Befugnisse eines Beauftragten nicht klären, benennen Sie die offene Frage und leiten Sie sie an den vorgesehenen Genehmigenden oder die beauftragende Stelle weiter. Werten Sie Schweigen nicht als Zustimmung.
Vereinbaren Sie, wie der federführende R eine blockierte Entscheidung vorlegt: mit betroffenen Leuchtenpositionen, aktuellen Referenzen, fehlenden Angaben, Folgen des Wartens und der erbetenen Handlung. Nutzen Sie die vereinbarten Antworttermine des Projekts, statt eine allgemeine Standardfrist zu erfinden. Ist der benannte A nicht verfügbar, folgen Sie dem dokumentierten Vertretungs- oder Eskalationsweg. Die Teilnahme an einer Besprechung ist keine Beauftragung.
Eine Meinungsverschiedenheit zum Erscheinungsbild gehört zum beauftragten gestalterischen Entscheidungsträger. Eine Frage außerhalb des Fachgebiets eines Spezialisten erfordert die passende Beauftragung. Eine vorgeschlagene Änderung jenseits einer Ausgabendelegation geht an die Person mit der entsprechenden Budgetbefugnis zurück. Scheint eine Zeile zwei konkurrierende A-Zuordnungen zu benötigen, prüfen Sie zuerst, ob sie zwei unterschiedliche Entscheidungen enthält, etwa gestalterische Akzeptanz und Ausgabenerlaubnis.
Senden Sie das Ergebnis nach der Entscheidung mit seinen Bedingungen und der aktuellen Referenz an die unter I genannten Personen. Eine Gruppennachricht wie „alle einverstanden“ ist weniger hilfreich als ein Protokoll, das abgeschlossene und offene Entscheidungen benennt. Prüfen Sie vor der Ausgabe einer Anweisung, dass daraus keine weitergehende Verpflichtung als aus der begrenzten Freigabe wird.
Dem Hersteller ein Entscheidungsbriefing statt widersprüchlicher Anweisungen senden
- Benennen Sie die Personen, die jede definierte Entscheidung vorbereiten und genehmigen.
- Ordnen Sie technische, gestalterische und budgetäre Ergebnisse der aktuellen Produktreferenz zu.
- Nennen Sie die als Nächstes autorisierte Handlung und die zu ihrer Übermittlung befugte Person.
Geben Sie dem Hersteller aktuelle Leuchtenreferenzen, benannte Entscheidungskontakte und die offenen Fragen. So erkennt der Lieferant, ob Informationen, eine Alternative, eine Musterbesprechung oder eine konkret autorisierte nächste Anweisung angefragt werden.
Wenn Sie das Briefing zur Villenbeleuchtung mit Kinglong besprechen möchten, bringen Sie den Grundriss, die Deckenhöhe, die gewünschte Atmosphäre und das Budget mit, wie auf der Villenseite angefragt. Ergänzen Sie aktuelle Produktreferenzen und benannte Kontakte. Der veröffentlichte Ablauf von Kinglong Lighting umfasst die Prüfung von Mustern oder Detailmodellen. Bestätigen Sie die für Ihre Anfrage tatsächlich verfügbaren Optionen und bestimmen Sie die nächsten Produkt- oder Musterfragen. Die beauftragten gestalterischen, technischen und kaufmännischen Entscheidungen verbleiben beim Projektteam.
Häufig gestellte Fragen
Kann dieselbe Person Eigentümer und Einkauf zugleich sein?
Eine Person kann mehrere Rollen innehaben, wenn Umfang, benötigte Angaben und Befugnis jeder Entscheidung in den Projektvereinbarungen ausdrücklich festgehalten bleiben. Behalten Sie getrennte Zeilen bei, damit eine Produktpräferenz nicht mit einer verbindlichen Bestellung verwechselt wird. Die Zusammenlegung administrativer Rollen ersetzt keine fehlende technische Kompetenz. Behalten Sie die beauftragte Fachprüfung bei, wenn die konkrete Frage sie erfordert.
Darf ein Eigentümervertreter automatisch Ausgaben genehmigen?
Ein Eigentümervertreter benötigt eine ausdrückliche Beauftragung mit festgelegtem Ausgabenumfang. Der Titel allein begründet keine Befugnis für jede Einkaufsentscheidung. Prüfen Sie die tatsächliche Delegation, bevor Sie das A für Budget oder Bestellung zuordnen. Liegt eine vorgeschlagene Änderung außerhalb dieses Auftrags, leiten Sie sie an den zuständigen Genehmigenden weiter und dokumentieren das Ergebnis. Die RACI-Matrix soll diese Vereinbarungen abbilden, nicht sie schaffen.
Soll jeder Lieferant die gesamte RACI-Matrix und Konkurrenzangebote erhalten?
Lieferanten sollten die für ihren Umfang erforderlichen Rollen- und Entscheidungsinformationen erhalten, nicht automatisch Konkurrenzangebote oder vertrauliche Vergleiche. Benennen Sie den Kontakt für Produktfragen und die Person, die Anweisungen erteilen darf. Halten Sie interne Budgets, Angebotsvergleiche und andere Beauftragungen innerhalb der vereinbarten Regeln zum Informationsaustausch. Eine I-Zuordnung bedeutet die Mitteilung eines relevanten Ergebnisses, keinen uneingeschränkten Zugriff auf die gesamte Akte.
Was geschieht bei einem Wechsel des Designers oder Einkaufskontakts?
Ein Kontaktwechsel erfordert eine ausdrückliche Rollenübergabe mit Wirksamkeitszeitpunkt, aktuellen Referenzen, abgeschlossenen Entscheidungen und offenen Maßnahmen. Halten Sie fest, wer die Zuordnung nun übernimmt, und informieren Sie die betroffenen Mitwirkenden und Lieferanten. Bewahren Sie die Bedingungen früherer Entscheidungen. Öffnen Sie nicht automatisch alles erneut und unterstellen Sie nicht, dass die Teilnahme am Übergabegespräch die Befugnis zum Genehmigen oder Erteilen von Anweisungen überträgt.
