В проекте освещения виллы владелец обычно определяет приоритеты и утверждает объём расходов, дизайнер разрабатывает визуальную рекомендацию, а закупки организуют информацию от поставщиков и оформление заказа. Однако эти описания оставляют важный вопрос без ответа: кто вправе согласовать именно это изменение или направить следующую инструкцию? Полезная матрица RACI связывает конкретных людей с определёнными решениями, включая назначенных специалистов по технической проверке. Она разделяет предпочтение светильника, принятие его технических подтверждений, одобрение стоимости и разрешение на заказ. Используйте пример ниже как рабочий шаблон, затем замените назначения на фактически согласованные для вашего проекта.

Определите RACI до распределения ролей в команде виллы

Привяжите RACI к конкретным решениям по освещению виллы и названным людям. Название должности или участие в обсуждении само по себе не устанавливает полномочий принимать обязательства по заказу в рамках проекта.

Руководство Asana по RACI определяет буквы как исполнитель, ответственный за результат, консультант и информируемый участник. Ответственный за результат описывается как человек, который согласовывает работу и отвечает за конечный итог. Для команды виллы укажите назначение рядом с конкретной задачей или решением:

  • R — Исполнитель: подготавливает или выполняет работу, необходимую для этой строки.
  • A — Ответственный за результат: отвечает за результат или согласование этой строки в пределах своего фактического назначения.
  • C — Консультант: предоставляет исходные сведения и мнение до завершения решения.
  • I — Информируемый участник: получает результат, необходимый для его последующей работы.

Письменные назначения делают границы понятнее. Руководство правительства Великобритании о старшем ответственном руководителе проекта рассматривает порядок назначения людей, в том числе с использованием писем о назначении. Эта модель государственных проектов не является требованием для частных вилл; практический вывод здесь — зафиксировать, кто назначен и на какой объём полномочий.

Начните с имён, категорий решений и ограничений в фактических соглашениях по проекту. Дайте представителю владельца явно определённое поручение, не ожидая, что слово «представитель» решит все вопросы. Соберите планы помещений и ссылки на изделия с помощью материалов по спецификации и закупке светильников, чтобы команда распределяла решения на основе реальных данных.

Разделите решения по дизайну, технике, бюджету и закупке

Эстетическая рекомендация, техническая проверка, утверждение бюджета, выбор поставщика и полномочия на закупку — разные решения. Определите границы согласования каждого вместо пометки «освещение согласовано» напротив всей комнаты.

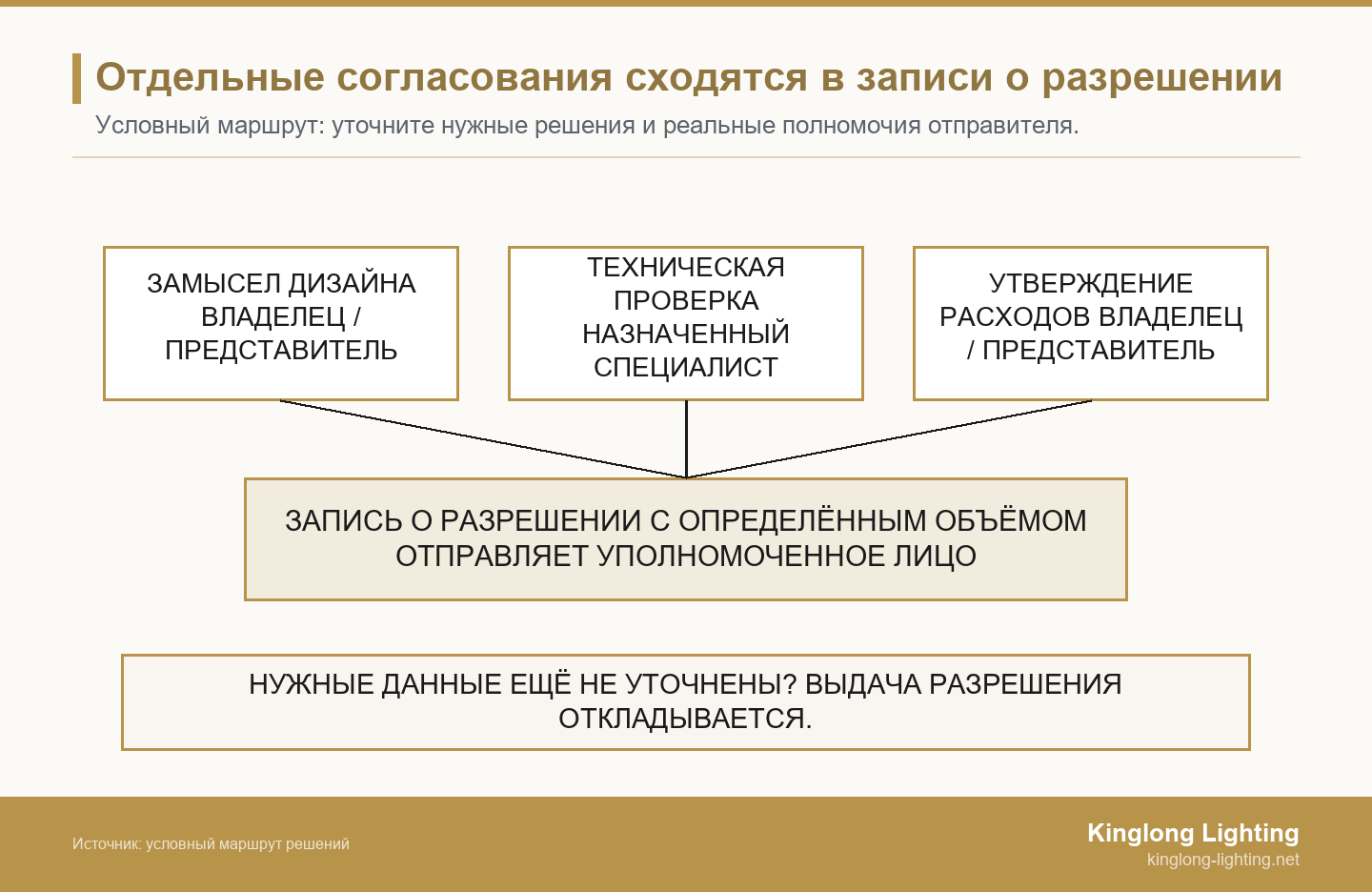

Замысел дизайна, техническая проверка назначенного специалиста и утверждение расходов связаны с записью о разрешении, отправляемой уполномоченным лицом. Пока необходимые данные не уточнены, выдача разрешения откладывается.
Пример маршрута решений. Линии показывают необходимую координацию, а не автоматическое предоставление полномочий или электрическую проводку. Используйте решения, согласования и объём разрешения, фактически установленные для проекта.

Рекомендация дизайнера и принятый выбор изделия

Дизайнер может объяснить, почему люстра подходит комнате, сравнить её масштаб с мебелью и предложить связанные с ней бра. Затем владелец или назначенный представитель по вопросам дизайна может принять визуальное направление. Зафиксируйте конкретные модель, конфигурацию и эталон отделки, к которым относится это принятие. Референсное изображение помогает выразить предпочтение, но не равнозначно принятию определённого предлагаемого изделия.

Это различие полезно и при наличии нескольких подходящих альтернатив. Дизайнер может определить характеристики, которые необходимо сохранить, пока закупки уточняют соответствующие исполнения у поставщиков. Владелец, предпочитающий альтернативу, должен знать, какие свойства меняются, а не просто согласовывать название изделия без привязки к комнате.

Техническая проверка и утверждение изменения бюджета

Технический специалист отвечает на вопросы в пределах назначенной ему дисциплины: например, по предлагаемой электрической схеме или несущему сопряжению подвесного светильника. Утверждающий бюджет решает, принимать ли определённое коммерческое изменение. Выгодная цена не отвечает на открытый технический вопрос, а техническая осуществимость не подтверждает разрешение на дополнительные расходы.

Закупки могут подготовить сравнение, включая состав и исключения каждого предложения, пока дизайнер объясняет визуальные изменения альтернативы. Включайте нерешённые вопросы перевозки, аксессуаров или объёма монтажа в сравнение, а не считайте неизвестные позиции бесплатными. Если бюджетное решение зависит от одного из этих ответов, определите недостающий пункт и ответственного за его получение до обращения к утверждающему лицу.

Выбор поставщика и право принимать обязательства по заказу

Закупки могут вести сравнение поставщиков и рекомендовать короткий список. Человек, принимающий эту рекомендацию, должен иметь соответствующие проектные полномочия; получение копии предложения их не устанавливает. Отделяйте выбор поставщика от разрешения оформить заказ, направить распоряжение об авансе или разрешить производственный этап. Для этих действий в согласованном закупочном процессе могут действовать разные требования.

Методика принятия решений DACI от Atlassian полезно различает человека, который организует подготовку решения, и единственного утверждающего, который его принимает. DACI — отдельная модель; это различие объясняет, почему подготовка заказа не даёт автоматического права принимать обязательства по нему.

Обсуждая варианты из коллекций декоративного освещения Kinglong, направляйте конкретные вопросы об изделиях контактному лицу поставщика, а проектные решения — соответствующим назначенным участникам. Подтверждайте доступные исполнения, не предполагая, что одна каталожная серия отвечает спецификации каждой комнаты.

Скопируйте этот RACI для освещения виллы и замените роли именами

Предлагаемая матрица разделяет задание на освещение, визуальный выбор, техническую проверку, изменение бюджета, выбор поставщика, запись об изделии, принятие обязательств по заказу, выпуск заказа и передачу разрешения на производство. В каждой строке один A. Замените заголовки ролей реальными именами и подтвердите границы полномочий до применения назначений.

Здесь технический проверяющий — профессионал, назначенный для соответствующего вопроса, а не человек, которого считают компетентным во всех дисциплинах. A/R означает, что названное лицо отвечает за строку и выполняет связанную работу. A/R закупок при выпуске документов действует только после установления необходимых полномочий; эта отметка не разрешает утверждать расходы или начинать производство.

Условный RACI для освещения виллы — адаптируйте к фактическим назначениям
Определённое решение или задача Владелец / назначенный представитель Дизайнер Закупки Технический проверяющий Производитель
Согласовать задание на освещение и приоритеты A R C C I
Принять предложенный визуальный выбор A R C C C
Завершить техническую проверку в рамках назначения I C I A/R C
Утвердить определённое изменение бюджета A C R C C
Принять рекомендацию по поставщику A C R C I
Подтвердить запись о выбранном изделии и отделке A R C C C
Разрешить принятие указанных обязательств по заказу A C R C I
Выпустить согласованный заказ на закупку I C A/R I I
Передать конкретное ранее выданное разрешение на производство I C A/R C I

Правила для R не одинаковы во всех руководствах: упомянутое выше руководство Asana рекомендует одну роль исполнителя, тогда как руководство Atlassian по RACI допускает нескольких ответственных исполнителей и рекомендует единственного ответственного за итог. В этом компактном примере указан ведущий R, чтобы у запросов был понятный адресат; при необходимости перечислите других участников в записи о решении.

Форма записи о решении для копирования: Решение и позиция светильника: ___; актуальные ссылки на чертёж/изделие/образец: ___; ведущий R: ___; названный A и границы полномочий: ___; необходимые сведения от C: ___; получатели I: ___; открытые подтверждающие материалы: ___; результат и условия: ___; следующее разрешённое действие: ___; уполномоченный отправитель: ___; дата/ссылка: ___.

При необходимости используйте опубликованные проекты декоративного освещения для обсуждения типа установки. Изображение установленного светильника даёт контекст, но не документирует распределение ролей и не доказывает, что пример совпадает с процессом согласования реального клиента.

Оставьте техническую проверку назначенным специалистам

Визуальное предпочтение владельца и сравнение цен закупками не заменяют электротехническую или конструктивную проверку назначенных специалистов. Попросите подходящего проверяющего определить необходимые подтверждения для фактического светильника и места установки до отметки о завершении решения.

Производитель может предоставить доступные сведения об изделии и ответить на вопросы о предлагаемой конструкции или компонентах. Назначенный проверяющий проекта должен оценить значение этих данных для объекта и своей дисциплины. Поставщик может отвечать за подготовку запрошенного чертежа или листа компонентов в отдельной задаче; это не делает его специалистом, назначенным согласовывать технические решения по вилле.

Руководства UL Solutions по маркировке и применению объясняют, как маркировка изделий и сведения о сертификации помогают оценивать оборудование с сертификацией UL для конкретной установки. Важна область действия сертификата: это не доказывает, что предложенный светильник сертифицирован UL или подходит для любого рынка назначения.

Преобразуйте открытый технический вопрос в конкретный запрос. «Пожалуйста, подтвердите светильник» — слишком широкая формулировка. «Предоставьте идентификаторы предлагаемого источника света и компонентов управления назначенному специалисту по электротехнической проверке» называет и необходимые данные, и их получателя. Вопрос крепления может потребовать другого специалиста и других сведений об объекте. Сохраняйте отдельные назначения, если работа затрагивает несколько дисциплин.

Если проверяющий для необходимого вопроса не назначен, отметьте роль как незанятую и попросите владельца или руководителя проекта организовать назначение. Не присваивайте A закупкам лишь потому, что они добиваются ответа. Оставьте затронутое техническое решение открытым, пока не появятся подходящий специалист и необходимые подтверждения.

Проведите позднюю замену светильника через затронутые решения

В этом условном изменении D1 владелец предпочитает другой плафон для подвесного светильника столовой после первоначального визуального выбора. Команда отдельно рассматривает последствия для дизайна, техники и бюджета до любого разрешённого указания по заказу или запуску производства. Это предлагаемый пример, а не описание клиентского проекта.

Сначала дизайнер фиксирует изменения в комнате: внешний вид и пропорции плафона, его связь со столом. Закупки просят производителя определить предлагаемое исполнение, включённые компоненты и коммерческую разницу. Назначенный технический проверяющий получает изменённые сведения о компонентах или креплении, относящиеся к его объёму работ. Предпочтение владельца начинает рассмотрение, но не закрывает остальные вопросы.

Используйте строку визуального выбора для решения по дизайну и строку технической проверки для заключения соответствующего специалиста. Если предложение меняет согласованные расходы, используйте и строку изменения бюджета. Внесите каждый результат под одной и той же ссылкой D1 в запись о решении. Затем закупки проверяют, соответствует ли следующая инструкция фактически завершённым решениям и полномочиям, выданным на этот шаг.

Если поставщик не определил изменённый компонент, оставьте технический вопрос открытым и запросите недостающие сведения. Визуальный выбор может оставаться зафиксированным предпочтением или условным решением по дизайну, пока соответствующее разрешение ожидает завершения проверки. После получения данных передайте их названному проверяющему и обновите запись его заключением. Не переносите прежнее техническое заключение на исполнение с неизвестными компонентами.

Для изменения, требующего альтернатив, руководство по оптимизации ценности декоративного освещения поможет структурировать сравнение дизайна и коммерческих условий. Явно определите границы сравнения, чтобы утверждающий бюджет видел, что именно принимает, включая исключения и открытые вопросы.

Установите порядок эскалации до возникновения разногласий

Если решение нельзя урегулировать в пределах полномочий назначенного лица, определите открытый вопрос и передайте его названному согласующему или тому, кто наделил участника полномочиями. Не считайте молчание одобрением.

Согласуйте, как ведущий R выносит заблокированное решение: с указанием затронутых позиций, актуальных ссылок, недостающих данных, последствий ожидания и запрашиваемого действия. Используйте согласованные в проекте даты ответа, не придумывая стандартный срок. Если названный A недоступен, следуйте документированному порядку замещения или эскалации; присутствие на совещании не является назначением.

Разногласие о внешнем виде относится к назначенному лицу, принимающему решения по дизайну. Вопрос за пределами компетенции специалиста требует соответствующего назначения. Изменение сверх делегированного объёма расходов возвращается к обладателю нужных бюджетных полномочий. Если строка будто требует двух конкурирующих A, сначала проверьте, не объединяет ли она разные решения, например принятие дизайна и разрешение расходов.

После решения направьте результат участникам с отметкой I вместе с условиями и актуальной ссылкой. Общее сообщение «все согласны» менее полезно, чем запись, показывающая закрытое и открытое решения. До отправки инструкции проверьте, что она не превратила ограниченное согласование в более широкое обязательство.

Передайте производителю задание по решениям, а не противоречащие инструкции

  • Назовите людей, которые готовят и утверждают каждое определённое решение.
  • Привяжите технические, дизайнерские и бюджетные результаты к актуальной ссылке на изделие.
  • Укажите следующее разрешённое действие и человека, уполномоченного направить инструкцию.

Предоставьте производителю актуальные ссылки на светильники, названные контакты для решений и нерешённые вопросы. Это показывает поставщику, запрашиваются ли информация, альтернатива, обсуждение образца или конкретная следующая инструкция, на которую уже получено разрешение.

Подготовьте запрашиваемые на странице для вилл план этажа, высоту потолка, желаемую атмосферу и бюджет, а также актуальные ссылки на изделия и названные контакты. Опубликованный процесс Kinglong Lighting включает рассмотрение образцов или макетов узлов. Используйте эти материалы, чтобы обсудить с Kinglong задание на освещение виллы. Подтвердите фактически доступные варианты для вашего запроса и определите следующие вопросы об изделиях или образцах; назначенные решения по дизайну, технике и закупке остаются за командой проекта.

Часто задаваемые вопросы

Может ли один человек быть владельцем и отвечать за закупки?

Один человек может совмещать несколько ролей, если границы каждого решения, необходимые данные и полномочия явно закреплены в проектных договорённостях. Сохраняйте отдельные строки, чтобы предпочтение изделия не путалось с обязательствами по заказу. Объединение административных ролей не создаёт недостающей технической компетенции; сохраняйте проверку назначенного специалиста, когда её требует реальный вопрос.

Имеет ли представитель владельца автоматическое право утверждать расходы?

Представителю владельца нужны явное назначение и определённый объём полномочий по расходам; должность сама по себе не даёт права на каждое закупочное решение. Проверьте фактическую делегацию до присвоения A по бюджету или заказу. Если изменение выходит за её рамки, передайте его нужному согласующему и зафиксируйте результат. RACI должна отражать эти договорённости, а не создавать их.

Должен ли каждый поставщик получать весь RACI и предложения конкурентов?

Поставщикам следует передавать сведения о ролях и решениях, необходимые для их собственного объёма работ, а не автоматически раскрывать предложения конкурентов или конфиденциальные сравнения. Укажите контакт по вопросам изделий и человека с правом направлять инструкции. Сохраняйте внутренние бюджеты, сравнения предложений и не относящиеся к вопросу назначения в пределах согласованных правил обмена информацией. Отметка I означает сообщение нужного результата, а не неограниченный доступ ко всему делу.

Что происходит при смене дизайнера или контакта по закупкам?

Смена контакта требует явной передачи роли с моментом вступления в силу, актуальными ссылками, завершёнными решениями и открытыми действиями. Зафиксируйте нового обладателя назначения и уведомите затронутых участников и поставщиков. Сохраните условия прежних решений; не открывайте автоматически всё заново и не предполагайте, что присутствие на передаче дел наделяет правом согласовывать или выдавать инструкции.
