Die Lieferzeit eines maßgefertigten Villa-Kronleuchters wirkt auf den ersten Blick wie eine einfache Werksfrage. Der Eigentümer fragt nach einem Datum, der Hersteller nennt 12 bis 16 Wochen, und alle hoffen, dass Produktion und Versand rechtzeitig laufen. In Wirklichkeit entsteht der Zeitraum aus mehreren abhängigen Entscheidungen.
Die wichtigsten Wochen liegen nicht nur in der Werkstatt. Sie liegen auch in der Freigabe des Designs, in der Musterentscheidung, im Shop Drawing, in der lokalen Prüfung, in der Verpackung, im Transport, in der Standortbereitschaft und in der Installation. Eine schnelle Fabrik kann Wochen nicht zurückholen, wenn der Eigentümer, Designer oder Standort kritische Entscheidungen offen lässt.
Kinglong Lighting kann über Villa Lighting und den Anpassungsprozess helfen, diese Abhängigkeiten früh sichtbar zu machen. Der Nutzen liegt nicht darin, jede Phase künstlich zu beschleunigen, sondern darin, vermeidbare Warteschleifen zu entfernen.
Kernaussagen
- 12 bis 16 Wochen sind ein kritischer Pfad: Offene Entscheidungen können den Kalender stärker verzögern als Fertigung selbst.
- Der Brief startet die Uhr nicht automatisch: Die Uhr läuft erst stabil, wenn Absicht, Standortdaten und Freigabeautorität klar sind.
- Muster und Engineering sind selten sicher überspringbar: Sie schützen sichtbare Qualität, Gewicht, Aufhängung, Driver und Servicezugang.
- Produktion braucht eingefrorene Daten: Änderungen nach dem Freeze erzeugen Kosten, neue Zeichnungen und neue Prüfungen.
- Der Standort ist Teil der Lieferzeit: Route, Schutz, lokale Elektrik, Hebeausrüstung und Terminfenster müssen vor Ankunft bereit sein.

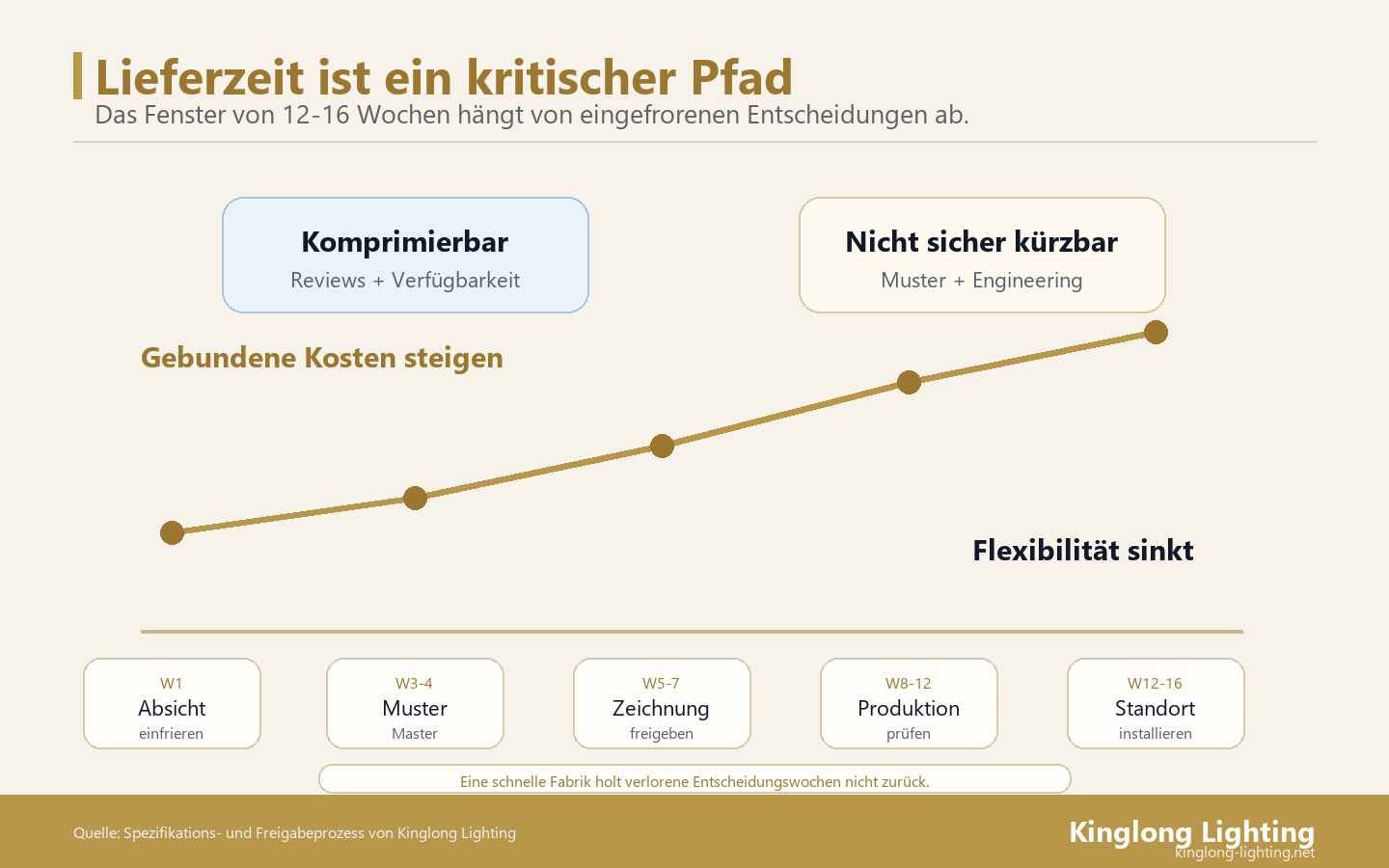

Lieferzeit ist ein kritischer Pfad
Ein Villa-Kronleuchter wird nicht nur durch Werksgeschwindigkeit geliefert, sondern durch die Reihenfolge der Entscheidungen, die Produktion erst möglich machen.
Die Seite zur Gebäude-Inbetriebnahme des WBDG ist als Grundprinzip nützlich: Systeme sollten gegen Anforderungen, Betrieb und Übergabe geprüft werden. Bei einem Villa-Kronleuchter beginnt diese Logik bereits vor Produktion, weil jede Freigabe spätere Prüfbarkeit beeinflusst.

Nicht alle Wochen haben denselben Wert
Eine Woche in der Konzeptphase kann noch flexibel sein. Eine Woche nach Produktionsstart kann dagegen teuer werden, weil Material bestellt, Teile gefertigt oder Verpackung geplant ist. Der Kalender wird also nicht nur länger, sondern auch weniger beweglich.
Der Eigentümer sollte deshalb früh wissen, welche Entscheidungen leicht korrigierbar sind und welche den kritischen Pfad sperren. Diese Unterscheidung hilft, emotionale Designgespräche von echten Terminrisiken zu trennen.
Der Freeze-Punkt macht den Zeitplan belastbar
Ein Zeitplan wird erst belastbar, wenn bestimmte Daten eingefroren sind: Dimension, Drop, Finishrichtung, Musterentscheidung, Gewicht, Aufhängung, Driver-Logik, Verpackungsbedarf und Lieferziel. Vor diesem Punkt ist jede Lieferzeit eine Annahme.
Das bedeutet nicht, dass der Hersteller vor dem Freeze nichts tun kann. Er kann Optionen prüfen, Fragen sammeln und Risiken benennen. Aber verbindliche Produktion braucht eine stabilere Grundlage als Inspiration und Wunschdatum.
Woche 1 bis 2: Briefing, Standort und Entscheidungsrahmen
Die ersten Wochen sollten nicht in unklaren E-Mail-Schleifen verschwinden. Sie sollten Raumabsicht, Standortinformationen, Zieltermin, Entscheidungsrollen und offene Annahmen sammeln. Ein guter Start spart später mehr Zeit als ein vorschneller Produktionsversuch.
Raumdaten und Fotos zusammen liefern
Deckenhöhe, Befestigungspunkt, Raummaße, Fotos, Blickachsen, Möbel, Treppe, Türbreiten, Aufzug, Schutzflächen und mögliche Hebewege gehören früh zusammen. Maße ohne Fotos sind schwer zu interpretieren, Fotos ohne Maße sind riskant.
Die Seite zur Lichtplanung des DOE erinnert daran, dass Beleuchtung aus Anwendung und Kontext entsteht. Der Kronleuchter kann erst sinnvoll geplant werden, wenn der Raum nicht nur schön beschrieben, sondern praktisch sichtbar ist.
Entscheider und Prüfer benennen
Der Eigentümer muss nicht jede technische Frage beantworten, aber er muss wissen, wer welche Entscheidung treffen darf. Designer, Eigentümervertretung, lokaler Elektriker, Statiker, Installateur und Hersteller prüfen unterschiedliche Bereiche.
Wenn diese Rollen fehlen, wartet der Zeitplan auf unsichtbare Zustimmung. Eine klare Freigabeliste mit Namen, Antwortfrist und Entscheidungstyp kann mehrere vermeidbare Tage sparen.
Lokale Grenzen früh markieren
Struktur, Stromkreis, lokale Vorschriften, Steuerung und Installation gehören in die lokale Prüfung. Die Seite zum NFPA 70 National Electrical Code zeigt, warum elektrische Feldbedingungen nicht durch einen Produktlieferanten ersetzt werden können.
Wenn lokale Grenzen früh sichtbar sind, kann Kinglong Lighting Produktdaten und Zeichnungen besser vorbereiten. Wenn sie erst bei Ankunft der Kiste sichtbar werden, wird die Lieferzeit zum Installationsproblem.
Woche 3 bis 4: Muster und sichtbare Qualität
Die Musterphase wird oft als Luxus betrachtet, ist aber bei einem sichtbaren Villa-Kronleuchter häufig ein Risikofilter. Sie bestätigt Finish, Glas, Kristall, Diffusion, Farbwirkung, Textur und akzeptierte Variation, bevor Produktion die Entscheidung vervielfältigt.
Das Muster muss eine echte Frage beantworten
Ein Muster sollte nicht nur beruhigen. Es sollte eine echte Unsicherheit lösen: Ist der Messington warm genug? Ist das Glas zu grün? Wirkt die Diffusion weich? Ist handwerkliche Variation gewünscht? Passt der Kristall zur Raumhelligkeit?
Wenn das Muster keine solche Frage beantwortet, kostet es Zeit ohne Nutzen. Wenn es eine sichtbare Entscheidung bestätigt, kann es Wochen späterer Diskussion sparen.
Die Master-Referenz für Produktion einfrieren
Nach Freigabe sollte das Muster zur Master-Referenz werden. Diese Referenz sollte fotografiert, beschrieben und in der Projektakte benannt werden. Produktion und Vorversandprüfung vergleichen gegen denselben Stand.
Ohne Master-Referenz entstehen spätere Diskussionen über Bildschirmfarbe, Erinnerung oder Stimmung. Gerade bei privaten Villen, in denen der persönliche Eindruck zählt, ist eine stabile Referenz ein Zeitwerkzeug.
Woche 5 bis 7: Shop Drawing und Engineering
Das Shop Drawing übersetzt Design in baubare Information. Es zeigt Dimension, Drop, Gewicht, Aufhängung, Canopy, Driver, Verdrahtung, Modulteilung, Servicezugang, Verpackungslogik und offene Standortannahmen.
Die Seite UL 1598 erinnert daran, dass dekorative Leuchten technische Produkte bleiben. Auch ein sehr künstlerischer Kronleuchter braucht eine technische Freigabe.
Gewicht und Aufhängung können den Pfad sperren
Wenn Gewicht oder Aufhängung lokale Bestätigung verlangen, muss diese Prüfung in den Kalender. Ein schneller Shop Drawing hilft wenig, wenn der Standort erst später merkt, dass der Deckenpunkt verstärkt, geöffnet oder anders genutzt werden muss.
Der Zeitplan sollte deshalb nicht nur die Zeichnungsfreigabe enthalten, sondern auch die lokale Antwort. Erst beide zusammen machen Produktion belastbar.
Driver, Dimmung und Servicezugang nicht nachträglich lösen
Driver-Position, Dimmverhalten, Steuerung und Zugang beeinflussen Installation und spätere Wartung. Wenn diese Themen erst im fertigen Objekt sichtbar werden, sind Änderungen schwerer und langsamer.
Ein gutes Engineering-Fenster zwingt diese Punkte in die Prüfung. Es kann den Start ein paar Tage verzögern, aber es verhindert deutlich längere Rückläufe in Produktion oder Montage.
Woche 8 bis 12: Produktion, Kontrolle und Verpackung
Nach dem Freeze bewegt sich die Arbeit in Beschaffung, Fertigung, Oberflächen, Montage, Kontrolle, Dokumentation und Verpackung. In dieser Phase wird Geschwindigkeit durch Klarheit, Materialverfügbarkeit und stabile Entscheidungen bestimmt.
Produktionsfotos brauchen Kontext
Fotos aus der Werkstatt sind nur nützlich, wenn sie zeigen, was sie beweisen: Finish, Modul, Abmessung, Label, Teilecode, Verpackung oder Endkontrolle. Ein schönes Foto ohne Kontext kann beruhigen, aber es ist kein belastbarer Nachweis.
Die besten Produktionsfotos lassen sich später für Empfang, Installation, Ersatzteile und Support wiederverwenden. Sie sparen Zeit, wenn ein Teil identifiziert oder ein Zustand erklärt werden muss.
Verpackung ist Teil der Lieferzeit
Empfindliche Glas-, Kristall- oder Metallteile brauchen Schutz, Etiketten, Modulzuordnung und klare Öffnungslogik. Die Seite ISTA 3A hilft, Verpackung als Risikokontrolle und nicht nur als Versandmaterial zu verstehen.
Wenn Verpackung zu spät geplant wird, können fertige Teile auf Kisten, Polsterung oder Etiketten warten. Wenn sie früh geplant wird, verkürzt sie nicht nur Zeit, sondern senkt auch Empfangs- und Installationsrisiko.
Woche 12 bis 16: Versand, Standort und Installation
Der letzte Teil des Fensters hängt von Transport, Zoll- oder Lieferdokumenten, Empfang, Lagerung, Route, Hebeausrüstung, Schutz des Innenausbaus und Installationsfenster ab. Eine pünktliche Lieferung ist nur dann erfolgreich, wenn der Standort bereit ist.
Lieferung und Installation sind nicht dasselbe Datum
Eine Kiste kann am Standort ankommen, während Installation noch nicht möglich ist. Vielleicht ist die Decke nicht bereit, der Hebeweg blockiert, der Elektriker nicht eingeplant oder der Raum noch nicht geschützt. Dann ist die Ware geliefert, aber das Projekt nicht abgeschlossen.
Die Incoterms 2020 der ICC zeigen, wie wichtig Lieferverantwortung und Zielort sind. Für den Eigentümer zählt zusätzlich, ob Empfang, Prüfung und Montage koordiniert sind.
Standortbereitschaft vor dem Versand prüfen
Vor Versand sollte der Standort bestätigen: Route frei, Lagerfläche trocken und sicher, Hebemittel geplant, Oberflächen geschützt, lokaler Fachmann verfügbar, Steuerung vorbereitet und Entscheidungsperson erreichbar. Diese Liste verhindert, dass fertige Ware auf unfertige Bedingungen trifft.
Die Seite zu Hubarbeitsbühnen der OSHA erinnert daran, dass Arbeiten in der Höhe geplant werden müssen. Bei einer Villa kommen empfindliche Oberflächen und private Nutzungspläne hinzu.
Was sich komprimieren lässt und was nicht
Einige Teile der Lieferzeit lassen sich durch schnelle Antworten, klare Unterlagen, parallele Vorbereitung und verfügbare Entscheider verkürzen. Andere Teile sollten nicht leichtfertig übersprungen werden: Muster, Engineering, lokale Prüfung, Verpackung und sichere Installation.
Komprimierbar: Wartezeit und Entscheidungsleerlauf
Der Eigentümer kann Zeit sparen, indem er Feedbackfenster festlegt, Entscheider erreichbar hält, Standortdaten früh liefert und Revisionen mit konkreter Auswirkung behandelt. Diese Beschleunigung verbessert den Ablauf, ohne die Qualität zu schwächen.
Auch Kinglong Lighting kann helfen, indem offene Fragen gebündelt, Nachweise strukturiert und Produktionsfotos sinnvoll benannt werden. Die größte Beschleunigung entsteht oft durch weniger Pingpong, nicht durch riskanteres Arbeiten.
Nicht sicher komprimierbar: Beweise, die Qualität schützen
Muster, Engineering und Verpackung wirken manchmal langsam, weil sie sichtbare Risiken nicht sofort lösen. Doch diese Phasen verhindern Fehler, die später deutlich mehr Zeit kosten. Eine unklare Aufhängung oder ein falsches Finish ist kein kleiner Kalenderpunkt.
Der Eigentümer sollte deshalb nach der Ursache einer Dauer fragen. Wenn eine Woche nur Wartezeit ist, kann sie vielleicht verkürzt werden. Wenn sie eine echte Prüfung schützt, sollte sie respektiert werden.
Lieferzeit-Tabelle für Eigentümer
| Fenster | Hauptarbeit | Benötigte Entscheidung | Verzögerungsrisiko |
|---|---|---|---|
| Woche 1-2 | Briefing und Standortdaten | Absicht, Rollen, offene Annahmen | Unklare Richtung |
| Woche 3-4 | Muster und sichtbare Qualität | Finish, Glas, Variation | Später Qualitätsstreit |
| Woche 5-7 | Shop Drawing und Engineering | Gewicht, Aufhängung, Driver | Produktionshalt |
| Woche 8-12 | Produktion und Verpackung | Freeze, Fotos, Labels | Nacharbeit oder Versandrisiko |
| Woche 12-16 | Transport und Standort | Empfang, Route, Installation | Fertige Ware wartet |
Wie Kinglong Lighting den Zeitplan stabilisiert
Kinglong Lighting kann den Zeitplan stabilisieren, indem Konzeptnachweise, Musterentscheidung, Shop Drawing, Produktionsfotos, Verpackungshinweise und Supportdaten in der richtigen Reihenfolge geführt werden. Das ersetzt keine lokalen Prüfungen, gibt dem Eigentümer aber eine klare Arbeitsgrundlage.
Für ein aktives Projekt senden Sie Raumfotos, Maße, Standortgrenzen, gewünschte Wirkung, lokale Fragen und Zieldatum über die Kontaktseite. Je weniger Annahmen versteckt bleiben, desto realistischer wird das 12- bis 16-Wochen-Fenster.
Wann der Zeitplan neu berechnet werden sollte
Ein genannter Zeitraum sollte nicht unverändert bleiben, wenn eine zugrunde liegende Annahme bricht. Ein realistischer Zeitplan wird aktualisiert, sobald sich eine eingefrorene Entscheidung ändert, ein Muster abgelehnt wird, lokale Prüfung länger dauert, Materialverfügbarkeit anders ausfällt oder der Standort das Installationsfenster verschiebt.
Das ist kein Zeichen von schlechter Planung. Es ist ein Zeichen dafür, dass der Plan ehrlich bleibt. Ein Kalender, der trotz veränderter Annahmen unverändert aussieht, wirkt beruhigend, ist aber für Eigentümer und Baustelle weniger nützlich.
Änderungen nach dem Freeze sofort bewerten
Nach dem Freeze kann eine Änderung mehrere Ebenen treffen. Ein anderer Drop verändert vielleicht Kabel, Aufhängung, Verpackung und Zeichnung. Ein anderes Finish kann Muster, Materialbeschaffung und Vorversandprüfung beeinflussen. Eine neue Steuerungsanforderung kann lokale Prüfung und Driverdaten verändern.
Der Eigentümer sollte deshalb nicht nur fragen, ob die Änderung möglich ist. Er sollte fragen, welche Phase erneut geöffnet wird, welche Nachweise neu nötig sind und ob der Zieltermin noch glaubwürdig ist.
Standortverzögerungen als Teil der Lieferzeit behandeln
Manchmal ist die Ware bereit, aber die Villa nicht. Der Deckenpunkt ist offen, Oberflächen sind ungeschützt, die lokale Elektrik ist noch nicht bestätigt oder das Installationsfenster verschiebt sich. Diese Verzögerungen gehören nicht in die Werkszeit, aber sie gehören in den Projektzeitplan.
Ein klarer Zeitplan trennt deshalb Werk bereit, Versand bereit, Standort bereit und Installation bereit. Diese vier Daten sind hilfreicher als ein einzelnes Lieferdatum, weil sie zeigen, wo der nächste Engpass tatsächlich liegt.
Beschleunigung mit Risiko markieren
Wenn ein Eigentümer einen Termin stark verkürzen möchte, sollte der Plan zeigen, welches Risiko dadurch steigt. Schnellere Antworten reduzieren Risiko nicht. Übersprungene Muster, unvollständige Zeichnungen oder hastige Installation können Risiko erhöhen.
Eine gute Beschleunigungsoption sagt deshalb: Diese Zeit kann ohne Qualitätsverlust gespart werden, diese Zeit nur mit zusätzlichem Risiko, und diese Zeit sollte nicht reduziert werden. So bleibt der Eigentümer entscheidungsfähig.
Kommunikation während der 12 bis 16 Wochen
Ein langer Zeitraum fühlt sich kürzer an, wenn die Kommunikation klare Meilensteine hat. Eigentümer brauchen nicht jeden Werkstattschritt, aber sie brauchen Bestätigung, dass die richtige Phase geschlossen wurde und die nächste Phase nicht auf einer stillen Annahme beginnt.
Meilensteinberichte kurz und beweisorientiert halten
Ein guter Bericht zeigt Entscheidung, Nachweis, offene Punkte und nächste Frist. Er muss nicht werblich wirken. Ein Foto ist nützlich, wenn es etwas beweist; eine Liste ist nützlich, wenn sie eine Entscheidung vorbereitet.
Diese Form reduziert unnötige Rückfragen. Das Team sieht, ob Muster, Zeichnung, Produktion, Verpackung oder Standort die nächste Antwort braucht.
Keine neuen Wünsche in Statusberichte verstecken
Statusberichte sollten nicht der Ort sein, an dem ein neues Designziel heimlich eingeführt wird. Wenn ein neuer Wunsch entsteht, gehört er in den Änderungsprozess mit Auswirkung auf Zeit, Kosten und Nachweise.
Dadurch bleibt der Kalender fair. Der Eigentümer kann neue Wünsche weiterhin einbringen, aber sie werden nicht als kleine Kommentare behandelt, die der Zeitplan unsichtbar absorbieren muss.
Entscheidungswartezeit offen zählen
Wenn ein Projekt auf Antwort des Eigentümers, Designers, Integrators oder lokalen Fachmanns wartet, sollte diese Wartezeit sichtbar sein. Sie gehört nicht zur reinen Fertigung, beeinflusst aber den Endtermin. Eine einfache Wartezeile verhindert, dass später alle Verzögerung der Werkstatt zugeschrieben wird.
Diese Transparenz macht Gespräche ruhiger. Das Team sieht, welche Tage durch Produktion, welche durch Versand und welche durch offene Entscheidung entstanden sind.
Sie hilft auch beim nächsten Projekt. Der Eigentümer erkennt, welche Informationen künftig früher bereitliegen sollten, und der Hersteller kann wiederkehrende Wartepunkte schon im ersten Briefing ansprechen.
Gerade bei mehreren Sonderleuchten sollte diese Auswertung pro Raum geführt werden, damit sich ein Engpass nicht im nächsten Raum wiederholt.
FAQ
Ist eine Lieferzeit von 12 bis 16 Wochen für Villa-Kronleuchter realistisch?
Ja, wenn Briefing, Muster, Engineering, Produktion, Verpackung, Versand und Standortbereitschaft sauber geplant sind. Offene Eigentümerentscheidungen oder lokale Prüfungen können das Fenster jedoch schnell verlängern.
Welche Phase verzögert ein Projekt am häufigsten?
Häufig verzögern offene Entscheidungen, unklare Standortdaten, nicht freigegebene Muster oder lokale Bestätigungen den Ablauf stärker als reine Fertigung. Der kritische Pfad liegt oft zwischen Teams.
Kann man die Lieferzeit sicher verkürzen?
Man kann Wartezeit, unklare Rückfragen und Entscheidungsleerlauf verkürzen. Muster, Engineering, Verpackung und sichere Installation sollten jedoch nur verkürzt werden, wenn die zugrunde liegenden Nachweise wirklich stabil sind.
Wann sollte der Eigentümer mit der Planung beginnen?
Am besten beginnt die Planung, sobald Raumabsicht, Zieltermin, Standortdaten und Entscheider bekannt sind. Je früher Route, Decke, Steuerung und Musterfragen sichtbar werden, desto stabiler wird der spätere Kalender.
