Un plazo de 12 a 16 semanas para una lampara de villa parece una estimacion de fabricacion, pero la fabrica es solo una parte del reloj. El calendario real es una cadena de aprobaciones del propietario, muestras, revision de planos de taller, compra de componentes, produccion, embalaje, envio, preparacion de obra e instalacion.

Los propietarios suelen preguntar por que una lampara a medida no puede acelerarse como un colgante estandar. La respuesta no es que lo personalizado sea lento por naturaleza. La respuesta es que cada detalle bello necesita una decision congelada antes de que otro equipo pueda actuar: escala antes de dibujo, muestra antes de acabado, ingenieria antes de estructura, ruta antes de packing y acceso antes de instalacion.

Kinglong Lighting puede hacer el plazo mas predecible cuando el propietario usa la ruta de proyecto de iluminacion para villas para convertir preferencia en evidencia temprano. La mejor pregunta no es solo cuando termina, sino que decisiones deben congelarse esta semana para que la siguiente etapa arranque sin retrabajo.

Conclusiones clave

  • El plazo es una ruta critica: La cadena dependiente mas larga controla la fecha, no la tarea individual mas rapida.
  • Las decisiones del propietario consumen calendario: Concepto, muestra y plano aprobados tarde pueden perder semanas antes de que produccion se retrase.
  • Las muestras protegen produccion: Iniciar rapido con acabado o vidrio sin resolver suele crear mas demora al final.
  • El envio no es el ultimo riesgo: Packing, documentos, aduana, recepcion, acceso e instalacion cambian la fecha util.
  • Comprimir tiene intercambios: Puede ser posible acelerar, pero solo si el comprador sabe que evidencia, costo o flexibilidad sacrifica.

El plazo empieza cuando el propietario congela la intencion

Una lampara de villa se retrasa cuando la ruta critica no se gestiona, no solo cuando la fabrica incumple una fecha.

El reloj del proyecto no deberia empezar con la primera imagen de inspiracion. Empieza cuando el propietario congela suficiente informacion para que el fabricante disene con responsabilidad. No exige cada detalle, pero si intencion de sala, escala aproximada, destino, direccion material y restricciones principales.

La pagina de diseno de iluminacion del DOE recuerda que la iluminacion debe juzgarse por el espacio completo y su uso. Para compradores, el plazo debe conectarse con proposito de sala y no tratarse como numero exclusivo de fabrica.

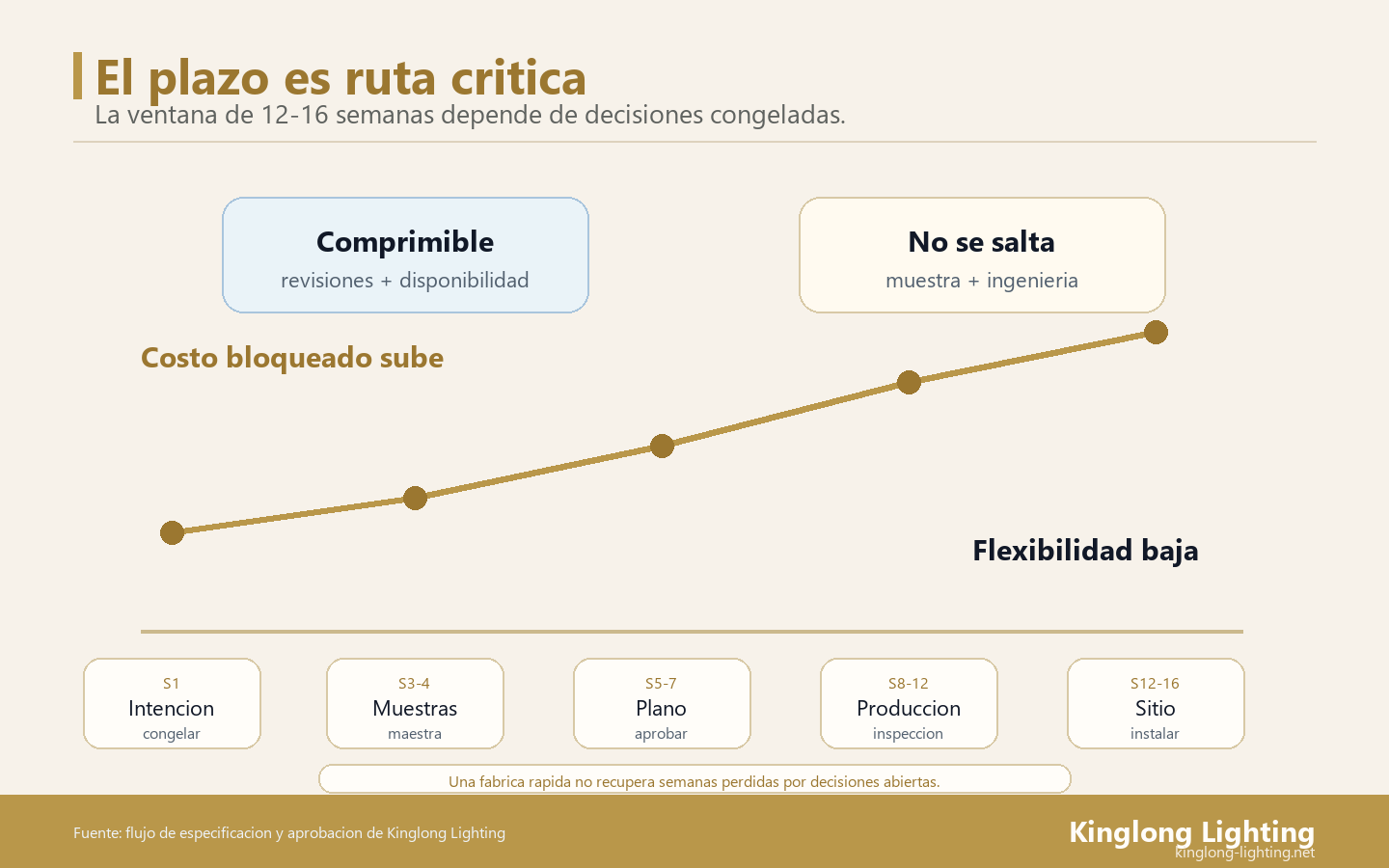

Curva de ruta critica para aprobacion, muestras, planos, produccion y sitio de una lampara de villa
La ventana de 12 a 16 semanas depende de decisiones congeladas, no de un unico reloj de fabrica.

La primera semana suele ser una semana de decisiones

La primera semana deberia aclarar que debe hacer la lampara: dramatismo vertical en una escalera, foco suave sobre una mesa, brillo de bajo deslumbramiento en una sala o calma escultorica en doble altura. Sin esa decision, el fabricante solo puede crear opciones, no un calendario controlado.

Los propietarios pueden acortar el proyecto preparando medidas, fotos, altura de techo, atributos de referencia, preferencias de acabado, expectativas de control y autoridad de decision antes de iniciar. No es papeleo; es la forma de evitar tres direcciones de diseno cuando una direccion enfocada bastaba.

La revision digital de escala evita urgencia falsa

La Plataforma de diseño Mofun ayuda porque la presion de plazo suele nacer de incertidumbre sobre escala. Si el propietario aun no sabe si la lampara debe ser ancha, alta, densa o ligera, acelerar una cotizacion puede acelerar la decision equivocada.

La revision digital no sustituye estructura, muestra ni medicion de sitio. Protege el calendario temprano al exponer problemas de proporcion antes de gastar tiempo en muestras o planos que dependen de un concepto debil.

El reloj de 12-16 semanas contiene cuatro relojes internos

Un calendario realista contiene al menos cuatro relojes: tiempo de aprobacion del propietario, tiempo de ingenieria del proveedor, tiempo de produccion y tiempo de logistica/sitio. El proyecto se desliza cuando todos miran solo el reloj de produccion.

La FAQ DOE TM-30 recuerda que color y material necesitan lenguaje mas preciso que bonito o calido. Para el comprador, muestra, color y acabado son un reloj de decision que debe cerrarse antes de bloquear produccion.

El tiempo de muestra no es espera decorativa

Acabado, vidrio, cristal, difusion, temperatura de color y tono metalico no pueden aprobarse completamente desde un render. El tiempo de muestra protege al propietario de descubrir la calidad visible incorrecta despues de fabricar la estructura. Tambien protege al fabricante de producir contra un objetivo inestable.

Si se omite la muestra para ahorrar una semana, el comprador debe registrar que riesgo acepta. Puede ser razonable para un componente oculto, pero es peligroso para la parte que define la sensacion de lujo de la sala.

El tiempo de plano depende de inputs limpios

La revision de plano es mas rapida cuando el fabricante recibe datos de techo, drop deseado, expectativa de canopy, limites de ruta, supuestos de control y decisiones de material. Se vuelve lenta cuando cada plano abre una pregunta sobre una preferencia del propietario.

Un buen desglose separa crear el plano de aclarar el plano. Crear es trabajo del proveedor. Aclarar es trabajo compartido. Si esa vuelta no se ve, el propietario puede pensar que la fabrica es lenta cuando el retraso real esta en datos faltantes.

Produccion solo empieza cuando las decisiones correctas estan congeladas

Produccion es donde muchos propietarios esperan velocidad, pero fabricar una lampara a medida depende de evidencia congelada. Estructura, acabado, vidrio, cableado, ensamblaje, inspeccion y packing necesitan decisiones ya estables.

La pagina UL 1598 recuerda que una lampara decorativa sigue siendo luminaria con evidencia y limites de instalacion. Para compradores, la evidencia de producto debe estar visible antes de que la pieza entre en produccion.

Un inicio apresurado puede crear un final mas largo

Empezar fabricacion antes de cerrar muestra, plano o ruta puede parecer rapido. Pero si una decision cambia despues, el equipo puede rehacer estructura, reordenar piezas, reabrir acabado, cambiar packing o retrasar inspeccion. La semana ganada se convierte en varias semanas de correccion.

La regla practica es distinguir trabajo paralelo seguro de trabajo prematuro. Comprar componentes comunes puede avanzar mientras se cierra una muestra. Fabricar una estructura especial sin aprobar peso, drop o modulo suele ser una apuesta mas cara.

La inspeccion de calidad necesita tiempo protegido

La inspeccion no debe comprimirse hasta desaparecer. Una lampara puede fallar por una pieza faltante, acabado desigual, etiqueta confusa, dano menor, driver equivocado o packing incompleto. Cada problema pequeno se vuelve grande si viaja al sitio.

La inspeccion debe comparar contra el paquete firmado: concepto, muestra, plano, lista de piezas, destino, repuestos y packing. Si se hace de memoria, la revision se vuelve subjetiva y el calendario queda expuesto a discusiones tardias.

Envio y preparacion del sitio deciden la fecha util

Una lampara terminada no es una lampara usable. La fecha util depende de documentos, packing, transporte, despacho, recepcion, almacenamiento, ruta interna, acceso en altura, electrica, controles e instalador disponible. Cada uno puede retener una pieza que ya salio de fabrica.

La pagina Incoterms 2020 de la ICC ayuda porque responsabilidad de entrega, documentos y destino deben nombrarse antes de mover mercancia. El comprador debe conectar termino de envio, seguros, repuestos y recepcion al calendario.

El diseno de embalaje protege el calendario

El packing no es solo proteccion fisica; es proteccion de agenda. Cajas etiquetadas, piezas agrupadas por secuencia, repuestos separados y fotos de packing permiten que el sitio reciba, revise y monte sin perder horas interpretando que hay dentro.

La pagina ISTA 3A conecta embalaje con distribucion. Para piezas fragiles, la pregunta es si el packing responde al riesgo real de ruta, no si se ve ordenado en una foto.

El acceso de obra puede retener una lampara terminada

Una lampara puede estar en la villa y aun asi no instalarse si la ruta, elevador, plataforma, piso, techo, alimentacion electrica o equipo local no estan listos. Ese retraso no aparece en el calendario de fabrica, pero controla la fecha en que el propietario ve la pieza funcionando.

La pagina OSHA sobre plataformas elevadoras recuerda que instalacion en altura exige acceso planificado. En villas de doble altura, el acceso debe revisarse antes de liberar envio.

Como comprimir el plazo sin ocultar riesgo

Comprimir es posible cuando el equipo sabe que trabajo puede avanzar en paralelo y que decision no se puede saltar. La compresion saludable reduce esperas. La compresion peligrosa esconde evidencia que luego reaparece como retrabajo.

El trabajo paralelo debe tener frontera

Se puede preparar muestra mientras se confirma una dimension secundaria, o preparar packing preliminar mientras se cierra documentacion. Pero no conviene fabricar una pieza final si la dimension primaria, muestra maestra o suspension siguen abiertas.

La frontera debe escribirse: que avanza, que no avanza, que informacion falta y quien acepta el riesgo. Asi el proyecto aprovecha tiempo sin vender una promesa falsa de velocidad.

El calendario debe mostrar las ultimas fechas responsables

Un calendario util no solo muestra fecha de entrega. Muestra ultima fecha responsable para congelar concepto, aprobar muestra, aprobar plano, liberar produccion, aprobar packing y preparar sitio. Esas fechas vuelven visible la responsabilidad del propietario.

Si una decision se retrasa, el impacto ya no parece culpa abstracta de fabrica. El equipo puede ver que ruta critica se movio y decidir si acelerar con costo, aceptar demora o reducir alcance con una alternativa controlada.

Tabla de desglose del plazo de lampara para villa

Bloque Que debe cerrarse Riesgo si queda abierto Como proteger el plazo
Intencion Promesa de sala, escala, destino Opciones multiples sin decision final Congelar direccion y autoridad en la primera semana
Muestra Acabado, vidrio, cristal, luz Retrabajo visible despues de fabricar Definir muestra maestra y variacion aceptable
Plano Peso, drop, canopy, ruta, driver Ingenieria circular por datos incompletos Enviar inputs de sitio antes de revision
Produccion Release, inspeccion, piezas, repuestos Un inicio rapido crea correcciones lentas No fabricar partes criticas sin decisiones congeladas
Sitio Recepcion, acceso, electrica, instalador La lampara terminada espera obra lista Revisar ruta y acceso antes del envio

Estimacion simple de escenario de plazo

Si una muestra tarda 10 dias, el propietario tarda 6 dias en responder, el plano se aclara en dos rondas de 4 dias y el sitio demora 5 dias en confirmar acceso, el proyecto ya uso casi cuatro semanas sin contar produccion completa. Esta estimacion no es una regla universal; muestra por que las demoras pequenas controlan la ruta critica.

El propietario puede usar esta cuenta para preguntar: que decision nuestra bloquea la siguiente accion del fabricante? Esa pregunta suele ahorrar mas tiempo que presionar por fabricacion rapida mientras la informacion sigue incompleta.

Donde se pierden semanas aunque nadie este inactivo

Un plazo puede perder semanas aunque todas las partes esten trabajando. El disenador espera comentarios del propietario, el proveedor prepara alternativas, el sitio revisa acceso, el equipo electrico confirma controles y compras espera una cifra final. Cada persona parece activa, pero la ruta critica sigue bloqueada por una decision no congelada.

Por eso un calendario de lampara personalizada debe separar actividad de avance. Actividad significa que alguien esta haciendo algo. Avance significa que la siguiente dependencia queda liberada. El propietario debe pedir reportes que muestren dependencias cerradas, no solo tareas ocupadas.

La disponibilidad del propietario debe tratarse como recurso de proyecto

En villas privadas, muchas decisiones dependen de una persona o de una pareja de propietarios. Si esa disponibilidad no esta planificada, una muestra puede esperar una semana sobre la mesa, o un plano puede dormir en correo mientras la fabrica no puede comprar material.

El calendario debe reservar ventanas de decision para muestra, plano y release. No hace falta convertir al propietario en gerente de obra, pero si proteger su disponibilidad en los puntos donde su respuesta controla a todos los demas.

Una regla util es asignar respuesta maxima por tipo de decision. Muestra visible puede necesitar una reunion programada; aclaracion tecnica puede cerrarse por escrito; cambio de alcance debe pasar por costo y plazo. Sin esta disciplina, todas las preguntas parecen urgentes y ninguna recibe prioridad real.

Las alternativas rapidas tambien consumen tiempo de decision

Cuando aparece una alternativa para ahorrar costo o acortar plazo, tambien necesita decision. Cambiar material, reducir densidad, simplificar modulo o mover driver puede parecer rapido, pero si nadie evalua el impacto en apariencia, mantenimiento y packing, la alternativa se convierte en otra demora.

La alternativa correcta debe decir que gana el calendario, que pierde el diseno y que evidencia se mantiene. Asi la velocidad no se compra con una sorpresa posterior ni con una reparacion futura.

Como Kinglong Lighting hace el plazo mas predecible

Kinglong Lighting puede hacer el plazo mas claro cuando recibe medidas, fotos, destino, acabado deseado, control, restricciones de acceso y fecha objetivo antes de preparar la ruta de muestra y plano. La previsibilidad mejora cuando las decisiones se transforman en evidencia por etapa.

Si su calendario ya tiene una fecha sensible, el siguiente paso es enviar el cronograma y los datos de sala para revisar que decisiones deben congelarse primero. Kinglong Lighting puede ayudar a separar lo compresible de lo que no debe saltarse.

Antes de aceptar un plazo de 12-16 semanas

  1. Pregunte desde que decision empieza el reloj.
  2. Separe tiempo de propietario, proveedor, produccion y sitio.
  3. Defina que muestras o planos no pueden omitirse sin riesgo.
  4. Incluya packing, documentos, recepcion y acceso en la fecha util.
  5. Pida ultimas fechas responsables para cada aprobacion clave.

FAQ

Por que una lampara personalizada de villa tarda 12-16 semanas?

Porque el plazo incluye aprobaciones, muestra, plano, produccion, inspeccion, embalaje, envio, recepcion, preparacion del sitio e instalacion. La fabrica es solo una parte de la ruta critica.

Puede acortarse el plazo de una lampara de villa?

Si, pero solo cuando se sabe que se esta comprimiendo. Algunas tareas pueden avanzar en paralelo; muestras, seguridad, ingenieria y acceso no deben omitirse sin aceptar riesgo documentado.

Cuando debe empezar el reloj del plazo?

Debe empezar cuando la intencion, escala, destino, restricciones principales y autoridad de decision estan suficientemente congeladas para que el fabricante trabaje sin redisenar cada etapa.

Que causa los retrasos mas evitables?

Las causas mas evitables son decisiones tardias del propietario, muestras sin aprobar, planos con datos de sitio incompletos, cambios despues de release, packing mal definido y obra no lista para recibir.
