Срок изготовления люстры для виллы в 12–16 недель звучит как производственная оценка, но завод — это только часть рабочего времени. Реальный график — это цепочка утверждений владельца, выборочных решений, проверки рабочих чертежей, закупки компонентов, производства, упаковки, отгрузки, подготовки объекта и координации установки.

Владельцы часто спрашивают, почему люстру, сделанную на заказ, нельзя торопить, как стандартную подвеску. Ответ не в том, что работа по индивидуальному заказу медленна по своей природе. Ответ заключается в том, что каждая красивая деталь требует замороженного решения, прежде чем другая команда сможет действовать безопасно: масштабирование перед чертежом, образец перед отделкой, проектирование перед каркасом, маршрут перед упаковкой и доступ к объекту перед установкой.

Kinglong Lighting может сделать время выполнения заказа более предсказуемым, если владелец использует Путь проекта освещения виллы как можно раньше превратить предпочтения в доказательства. Лучший разговор о расписании – это не когда оно закончится? Какие решения необходимо заморозить на этой неделе, чтобы можно было начать следующий этап без доработок?

Ключевые выводы

  • Время выполнения является критическим путем: Дату доставки контролирует самая длинная зависимая цепочка, а не самая быстрая отдельная задача.
  • Решения владельца потребляют календарь: Позднее утверждение концепции, образцов и чертежей может занять несколько недель, прежде чем производство будет технически задержано.
  • Образцы защищают производство: Быстрый запуск производства с нерешенным вопросом отделки или стекла часто приводит к большей задержке в дальнейшем.
  • Доставка – не последний риск: Упаковка, документы, таможня, получение, доступ на объект и слоты для установки — все это влияет на дату поставки.
  • Сжатие имеет компромиссы: Спешка возможна, но только тогда, когда покупатель знает, какими доказательствами, затратами или гибкостью приходится жертвовать.

Срок выполнения начинается, когда владелец замораживает намерение

Люстра для виллы опаздывает, когда критический путь не контролируется, а не только тогда, когда фабрика пропускает дату производства.

Часы проекта не должны начинаться с первого вдохновляющего изображения. Все начинается, когда владелец замораживает достаточно информации, чтобы производитель мог ответственно подходить к проектированию. Для этого замораживания не требуются все детали, но оно должно включать назначение помещения, приблизительный масштаб, место назначения, основное направление материала и известные ограничения.

Страница проектирования освещения Министерства энергетики США дает полезную границу, поскольку решения по освещению следует оценивать по всему пространству и его использованию, а не только по внешнему виду светильника. Для покупателей проектов практические действия заключаются в том, чтобы связать время выполнения заказа с назначением помещения и решениями по освещению всего пространства, а не рассматривать время как только заводской показатель.

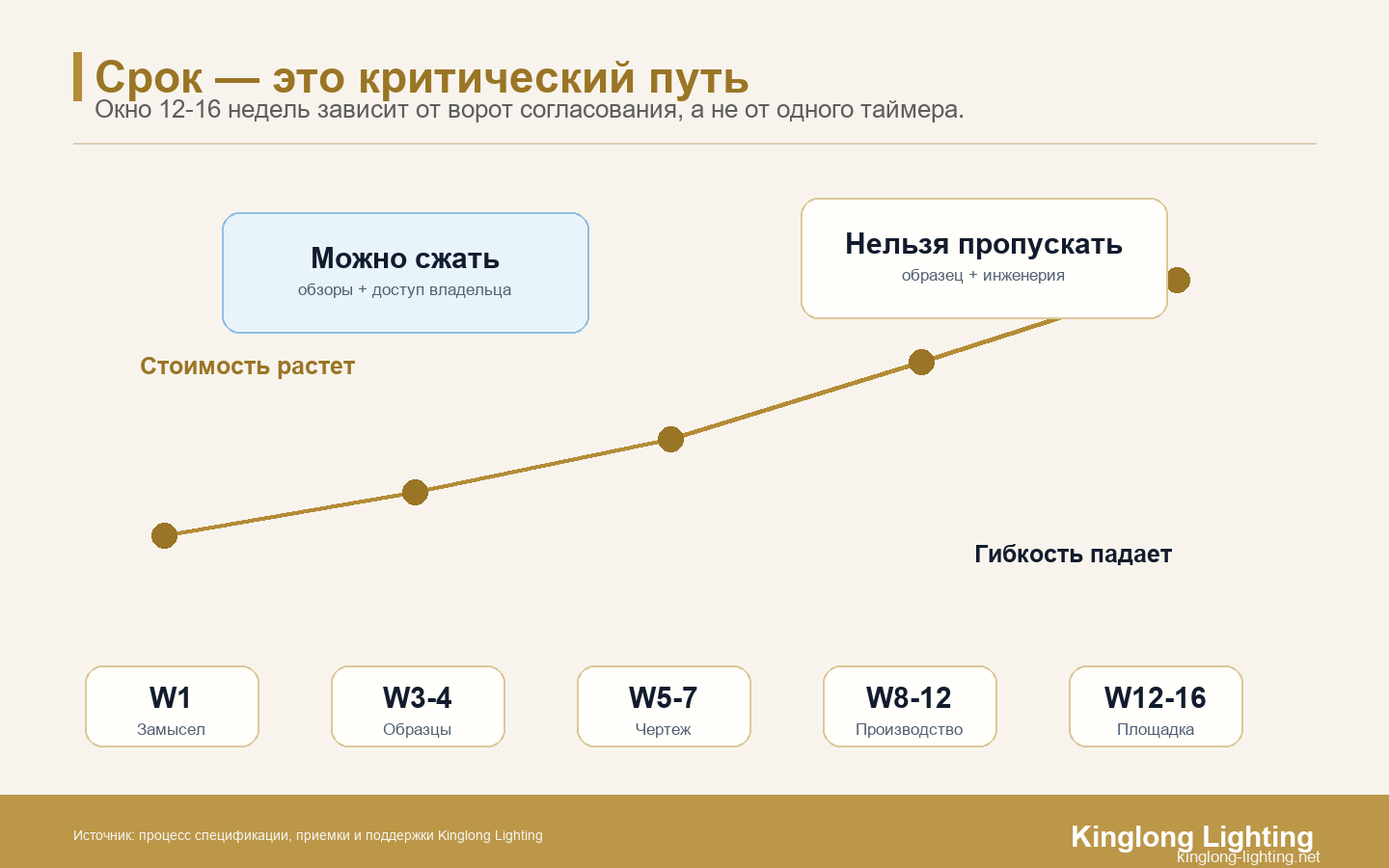

Критический путь срока изготовления люстры для виллы от намерения до монтажа
Окно 12-16 недель формируется воротами согласования, а не одним фабричным таймером.

Первая неделя часто является неделей принятия решений

Первая неделя должна прояснить, что люстра должна делать с комнатой: вертикальная драма в лестничном пространстве, мягкий фокус над обеденным столом, слабый блеск в гостиной или скульптурное спокойствие в гостиной двойной высоты. Без этого решения производитель сможет создавать только варианты, а не контролируемый график.

Владельцы могут сократить реальный проект, подготовив размеры, фотографии, высоту потолка, справочные атрибуты, предпочтения в отделке, ожидания контроля и полномочия принятия решений до того, как приступит к работе поставщик. Это не бумажная работа. Именно так фабрика избегает проектирования трех направлений, когда одного целенаправленного направления было бы достаточно.

Обзор цифровой шкалы предотвращает ложную срочность

Платформа дизайна Mofun Это полезно, потому что нехватка времени на выполнение заказа часто возникает из-за неопределенности масштаба. Если владелец еще не знает, должна ли люстра быть широкой, высокой, плотной или легкой, поспешное определение цены может только ускорить принятие неправильного решения.

Проверка в цифровом масштабе не заменяет структурную проверку, отбор проб или измерение объекта. Это защищает ранний график, выявляя проблемы с пропорциями до того, как проект потратит время на образцы отделки или рабочие чертежи, которые зависят от слабой концепции.

Внутри часов 12–16 недель есть четыре разных часа.

Реалистичный график люстр на вилле содержит как минимум четыре часа: время утверждения владельцем, время разработки поставщика, время производства и время логистики/площадки. Проект проваливается, когда все смотрят только на производственные часы и игнорируют остальных.

Часто задаваемые вопросы по DOE TM-30 дает полезную границу, потому что качество цвета требует более точных формулировок, чем «теплый», «холодный» или «красивый», когда материалы утверждаются. Для покупателей проекта практическим действием является рассмотрение отделки, цвета и материалов как часы принятия решения, которые должны произойти до того, как производство заблокируется.

Время выборки не является декоративным ожиданием

Отделка, стекло, хрусталь, диффузия, цветовая температура и оттенок металла не могут быть полностью подтверждены при визуализации. Время выборки защищает владельца от обнаружения неправильного видимого качества после изготовления кадра. Это также защищает производителя от создания нестабильной цели.

Если проверка образца пропускается, чтобы сэкономить неделю, покупатель должен записать, какой риск он принимает. Поспешное выборочное решение может быть разумным для скрытого компонента, но оно опасно для той части люстры, которая определяет ощущение роскоши комнаты.

Время рисования магазина зависит от чистоты исходных материалов

Проверка цеховых чертежей выполняется быстрее, если у производителя есть информация о потолках, желаемом перепаде высоты, ожидаемом навесе, ограничениях маршрута, предположениях управления и решениях о материалах. Он замедляется, когда каждый рисунок становится вопросом о нерешенных предпочтениях владельца.

Полезная разбивка времени выполнения отделяет создание чертежей от их уточнения. Создание – это работа поставщика. Разъяснение – это совместная работа. Когда цикл уточнений невидим, владелец может подумать, что завод работает медленно, в то время как реальная задержка заключается в отсутствии данных о площадке или утверждениях.

Производство может начаться только после того, как правильные решения будут заморожены

Многие владельцы ожидают скорости производства, но производство люстр на заказ зависит от замороженных доказательств. Изготовление рамы, отделочная обработка, подготовка хрусталя или стекла, проводка, сборка, проверка и упаковка — все это зависит от решений, которые уже должны быть стабильными.

Стандартная страница UL 1598 дает полезную границу, поскольку декоративные люстры по-прежнему остаются светильниками, требующими подтверждения продукта и квалифицированной проверки установки. Для покупателей проекта практическим действием является обеспечение видимости светильника и границ продукта до того, как индивидуальный светильник поступит в производство.

Поспешное начало может привести к более длительному финишу.

Запуск производства до утверждения образцов и чертежей может показаться эффективным, но это может превратить одну неделю ожидания в несколько недель переделок. Размер рамы, тон отделки, расположение драйвера или деталь подвески, которые изменяются после начала производства, могут повлиять на несколько компонентов.

Более разумный метод сжатия — параллельная подготовка, а не преждевременное производство. Поставщик может подготовить источники компонентов, логику упаковки и график производства, пока владелец заполняет файл утверждения, при условии, что команда четко отмечает, какие элементы остаются неизменными, а какие остаются открытыми.

Проверка качества требует защищенного времени

Время проверки часто является первой вещью, которой жертвуют, когда проект задерживается. Это рискованно. Изготовленную на заказ люстру следует проверить на соответствие утвержденному чертежу, эталону образца, списку компонентов, ссылке на отделку, электрическим предположениям и плану упаковки, прежде чем владелец отправит товар.

Если проект сжимает проверку, владелец должен выбрать, какие доказательства можно уменьшить, а какие нет. Для создания фирменного пространства виллы одних обзорных фотографий редко бывает достаточно. Подробные фотографии, этикетки, запасные части и последовательность упаковки могут предотвратить дальнейшую задержку после прибытия.

Доставка и готовность объекта определяют удобную дату доставки.

Люстра не поставляется в хорошем смысле, когда она покидает завод. Он доставляется по прибытии на виллу, может быть безопасно получен, проверен и установлен в нужном окне объекта. Таким образом, логистика и готовность объекта относятся к разбивке по времени выполнения.

Страница Incoterms 2020 ICC дает полезную границу, поскольку ответственность за международную доставку должна быть указана до перемещения товаров, ящиков и запасных частей. Для покупателей проекта практическим действием является определение ответственности за доставку, документов, страховки, таможни и передачи в пункт назначения до того, как отгрузка будет считаться завершенной.

Дизайн упаковки – защита графика

Упаковка – это не только предотвращение повреждений. Это защита расписания. Если ящики плохо маркированы, хрупкие детали не обозначены или последовательность установки скрыта в упаковке, бригада объекта теряет время при приемке и сборке.

Страница процедуры испытаний ISTA 3A дает полезную границу, поскольку доказательства упаковки должны выбираться с учетом среды распространения и профиля упаковки. Для покупателей проекта практическим решением будет задаться вопросом, как логика ящиков, защита компонентов и предположения о транспортировке уменьшат ущерб и задержки идентификации.

Доступ к сайту может держать в заложниках готовую люстру

Готовая люстра еще может подождать, если вилла не готова. Маршрут может быть заблокирован конструкцией, лифт может не поместиться, опора потолка не подтверждена, помещение не защищено или у установщика может отсутствовать подходящее оборудование для доступа.

Страница OSHA о подъемниках дает полезную границу, поскольку верхняя установка и последующее обслуживание требуют запланированного доступа и обученной практики на месте. Для покупателей проекта практическим действием будет включение в файл расписания маршрута подъема, планирования высотных работ, защиты пола и квалифицированной практики на местном объекте.

Как сократить время выполнения заказа, не скрывая риска

Время выполнения иногда можно сократить, но сжатие должно быть контролируемым решением. Владелец не должен просто просить поставщика действовать быстрее. Владелец должен спросить, какой этап может проходить параллельно, какое решение должно быть заморожено раньше и какими доказательствами нельзя жертвовать.

Страница ввода в эксплуатацию здания WBDG дает полезную границу, поскольку ввод в эксплуатацию связывает проектные замыслы, качество установки, эксплуатацию и передачу владельцу. Для покупателей проекта практическим решением будет связать окончательное сжатие графика с подтверждением приемки, эксплуатации и передачи вместо того, чтобы рассматривать завершение только как отгрузку.

Параллельная работа должна иметь границы

Некоторые задачи могут пересекаться. Поставщик может подготовить чертежи, пока владелец собирает данные о объекте. Владелец может просматривать семейства материалов, пока производитель проверяет доступность компонентов. Планирование упаковки можно начать до окончательной сборки. Но для каждого совпадения необходима граница, определяющая, что может измениться, а что нет.

Без этой границы параллельная работа превращается в переработку. Завод, который подготавливает раму до того, как логика опускания и подвески заморожена, может потерять время позже. Покупатель, который меняет отделку после начала поиска компонентов, может заплатить за скорость расточительством.

В графике должны быть указаны последние ответственные даты

Самая полезная диаграмма времени выполнения заказа — это не декоративная диаграмма Ганта. Он показывает последние ответственные даты: замораживание концепции, утверждение образца, утверждение чертежа, выпуск продукции, окно проверки, выпуск отгрузки, дату получения и время установки.

Если какая-либо дата сдвигается, команда должна продемонстрировать влияние на дальнейшую работу. Это делает срочность видимой без обвинений. Владелец видит, какое решение сейчас имеет значение, поставщик видит, что можно продолжить, а установщик может защитить окно объекта.

Таблица сроков выполнения люстры на вилле

Используйте эту таблицу, если поставщик указывает срок в 12–16 недель. Он показывает, что обычно находится внутри номера и чем может управлять владелец.

Область принятия решений Риск владельца, если он неясен Доказательства для запроса Приемка действия
Концепция заморозки Поставщик проектирует несколько направлений Назначение помещения, масштабный тест, справочные атрибуты Расписание запуска только после того, как направление станет стабильным
Образец утверждения Производство начинается с нестабильного видимого качества Отделка, стекло, хрусталь, CCT или диффузионный образец Заморозьте мастер-образец или запишите принятый риск
Чертеж магазина Циклы рисования отнимают производственное время Потолок, маршрут, сброс, навес, элементы управления, предположения о доступе Утвердить или пометить открытые позиции датами
Производство и проверка Поздние изменения приводят к переработке Утвержденный чертеж, мастер-образец, список компонентов, фотографии проверки Выпускайте продукцию только тогда, когда доказательства заморожены
Логистика и сайт Готовая продукция ожидает маршрута, документов или доступа Карта упаковки, Incoterms, план приемки, путь подъема Рассматривайте готовность сайта как часть времени выполнения заказа

Простая оценка сценария времени выполнения заказа

Возьмите люстру на вилле, запланированную на 14 недель. Если заморозка концепции откладывается на четыре рабочих дня, утверждение образца на четыре дня, утверждение чертежа на четыре дня и подтверждение доступа к объекту на четыре дня, проект не потеряет всего лишь 16 рабочих дней на бумаге. Он может потерять более трех календарных недель, поскольку каждая задержка отодвигает зависимый этап и может пропустить окно производства или установки.

Эта оценка носит иллюстративный характер, а не является универсальным правилом расписания. Это показывает, почему владельцам следует относиться к датам утверждения так же серьезно, как к датам производства у поставщика. Иногда производитель может исправить одну небольшую оплошность, но повторяющиеся отклонения от одобрения обычно становятся видимыми только тогда, когда владелец спрашивает, почему окно окончательной установки сдвинулось.

Практическое решение состоит в том, чтобы определить последнюю ответственную дату для каждой задачи, контролируемой владельцем. Если решение еще не требуется, оставьте его открытым. Если это влияет на следующий зависимый этап, заморозьте его или примите последствия графика в письменной форме.

Как Kinglong Lighting делает время выполнения заказов более предсказуемым

Kinglong Lighting может сделать время выполнения люстры на вилле более предсказуемым, объединив анализ концепции, масштабное тестирование, логику выборки, рабочие чертежи, выпуск продукции, упаковку и передачу в один путь доказательства. индивидуальный рабочий процесс люстры наиболее полезен, когда покупатель заранее сообщает об ограничениях, а не требует скорости после отклонения решения.

Если у владельца уже есть целевая дата установки, следующим полезным шагом будет отправьте файл времени выполнения люстры на вилле с размерами помещения, чертежами, справочными атрибутами, примечаниями о доступе к объекту, местом назначения, желаемым окном установки и открытыми утверждениями. Тогда Kinglong Lighting сможет определить истинный критический путь, а не указывать расплывчатые сроки.

Прежде чем принять график на 12–16 недель

Используйте этот краткий список действий перед следующим собранием по утверждению. Это намеренно практично, потому что расплывчатые формулировки одобрения являются обычным источником последующих доработок.

  1. Спросите, какие разрешения владельцев находятся на критическом пути.
  2. Отдельное время выборки, время рисования, время производства, логистика и готовность объекта.
  3. Запишите последние ответственные даты выпуска концепции, образца, чертежа и отгрузки.
  4. Сокращение за счет параллельного планирования, а не за счет сокрытия рисков, связанных с отбором проб или инспекций.
  5. Подтвердите получение и доступ к установке перед отправкой товара.

Kinglong Lighting может разделить срок на доказуемые этапы и заранее показать, какие решения можно ускорить, а какие нельзя безопасно пропустить. Это не отменяет местную профессиональную проверку, зато дает проекту читаемую основу: что было заказано, что было изготовлено, что должно быть проверено на объекте и какие данные сохраняются для будущего обслуживания.

Как Kinglong Lighting может поддержать ясность

В обсуждении обычно участвуют владелец, дизайнер, производитель, логистика, монтажник и команда объекта. Каждой стороне нужен свой тип информации: владелец принимает последствия, дизайнер защищает намерение, локальная команда проверяет объект, а производитель подтверждает изделие. Если один документ смешивает все вопросы без структуры, коммуникация становится громкой, но не более точной.

Как распределить ответственность без лишнего шума

Основной риск состоит в том, что команда будет считать только фабричные недели и не увидит задержки, созданные поздними решениями владельца или неподготовленной площадкой. Этот риск редко выглядит крупным в начале. Он проявляется позднее: в дополнительном визите, споре о гарантии, задержке решения, невозможности доступа или необходимости менять уже утвержденный элемент. Поэтому проверка должна быть видна до того, как проект потеряет гибкость.

Где возникает основной риск владельца

Минимальный пакет доказательств должен включать график согласований, даты образцов, подписанный чертеж, производственные фото, упаковочный план, маршрут доставки и дату готовности объекта. Такой пакет не заменяет локального инженера или проверку норм, но помогает всем участникам обсуждать один и тот же предмет. Когда доказательство названо заранее, спор о качестве, сроке или стоимости становится короче и конкретнее.

Какие доказательства стоит запросить заранее

Главный объект решения в этой теме — заморозка дизайна, образцы, чертежи, производство, упаковка, доставка и готовность площадки. Если команда оставляет эти вопросы в сообщениях без владельца и даты, проект выглядит активным, но фактически накапливает долг согласований. Правильный файл фиксирует вариант, основание, ответственного и условие, при котором пункт считается закрытым.

Что должно стать решением, а не мнением

Для русскоязычной команды срок изготовления индивидуальной люстры для виллы лучше оформлять не как свободную переписку, а как последовательность решений. Владелец должен видеть, что именно уже согласовано, какие допущения остаются открытыми и какие доказательства нужны перед следующей оплатой, производственным запуском или приемкой на объекте.

Практическая проверка для русскоязычной проектной команды

FAQ

Почему изготовление люстр для виллы на заказ занимает 12-16 недель?

Они требуют времени, поскольку концепция, образцы, чертежи, поиск компонентов, производство, проверка, упаковка, доставка, готовность объекта и координация установки зависят друг от друга.

Можно ли сократить время изготовления люстры на вилле?

Иногда. Самое безопасное сжатие достигается за счет быстрого утверждения владельцем, параллельной подготовки, четких данных о месте и защищенной проверки, а не за счет пропуска важных образцов или инженерных решений.

Когда должен начинаться отсчет времени выполнения заказа?

Он должен начаться после того, как владелец зафиксирует достаточно информации для ответственного предложения и графика: намерение, размеры, место назначения, основное направление материалов и известные ограничения.

Что вызывает наиболее предотвратимые задержки с люстрами?

Неясные решения владельца, позднее утверждение образца, отсутствие информации о потолке или маршруте, неурегулированные меры контроля, повреждение упаковки и несоответствие готовности объекта — это типичные задержки, которых можно избежать.
