Un délai de lustre de villa de 12 à 16 semaines n’est pas une promesse mécanique que l’usine peut compresser à volonté. C’est un chemin critique fait de décisions de propriétaire, d’échantillons, de plans, de production, d’emballage, de transport, de réception et de préparation de site.

Le raccourci dangereux consiste à compter seulement les semaines de fabrication. Dans un projet de villa, les semaines perdues viennent souvent d’une intention ouverte, d’une finition non gelée, d’un plafond non confirmé, d’un driver sans emplacement ou d’une route d’installation oubliée. Une usine rapide ne récupère pas facilement ces retards.

Kinglong Lighting peut aider à construire un calendrier réaliste avec son parcours d’éclairage de villa et son processus de personnalisation. Le but est de montrer quelles semaines sont compressibles, quelles semaines ne devraient pas l’être, et quelles décisions protègent la date de pose.

Points clés

  • Le délai commence avant la production : Concept, échantillon, plan et approbations gouvernent le vrai départ.
  • Les semaines compressibles sont limitées : Revue rapide et disponibilité du propriétaire aident, mais échantillon et inspection restent nécessaires.
  • Le site peut bloquer la fin : Plafond, route de levage, alimentation, contrôle et protection doivent être prêts.
  • La logistique appartient au calendrier : Emballage, documents, transport et réception ne sont pas de simples détails administratifs.
  • Un délai fiable nomme les hypothèses : Sans hypothèses écrites, le chiffre de semaines devient une impression commerciale.

Un délai est un chemin critique, pas une ligne droite

Le délai le plus réaliste n’est pas le plus court; c’est celui qui nomme les décisions sans lesquelles la semaine suivante ne peut pas commencer.

La tentation est de demander combien de temps l’usine prend pour fabriquer. La meilleure question est différente : quelle information doit être gelée avant que l’usine puisse fabriquer sans reprise? Dans un lustre de villa, direction, échantillon, plan, suspension, accès, emballage et réception dépendent les uns des autres.

La page de conception de l’éclairage du DOE rappelle que l’éclairage se décide selon l’usage de l’espace. Le délai doit donc commencer avec la pièce : foyer, escalier, salon, salle à manger ou chambre principale ne portent pas le même risque.

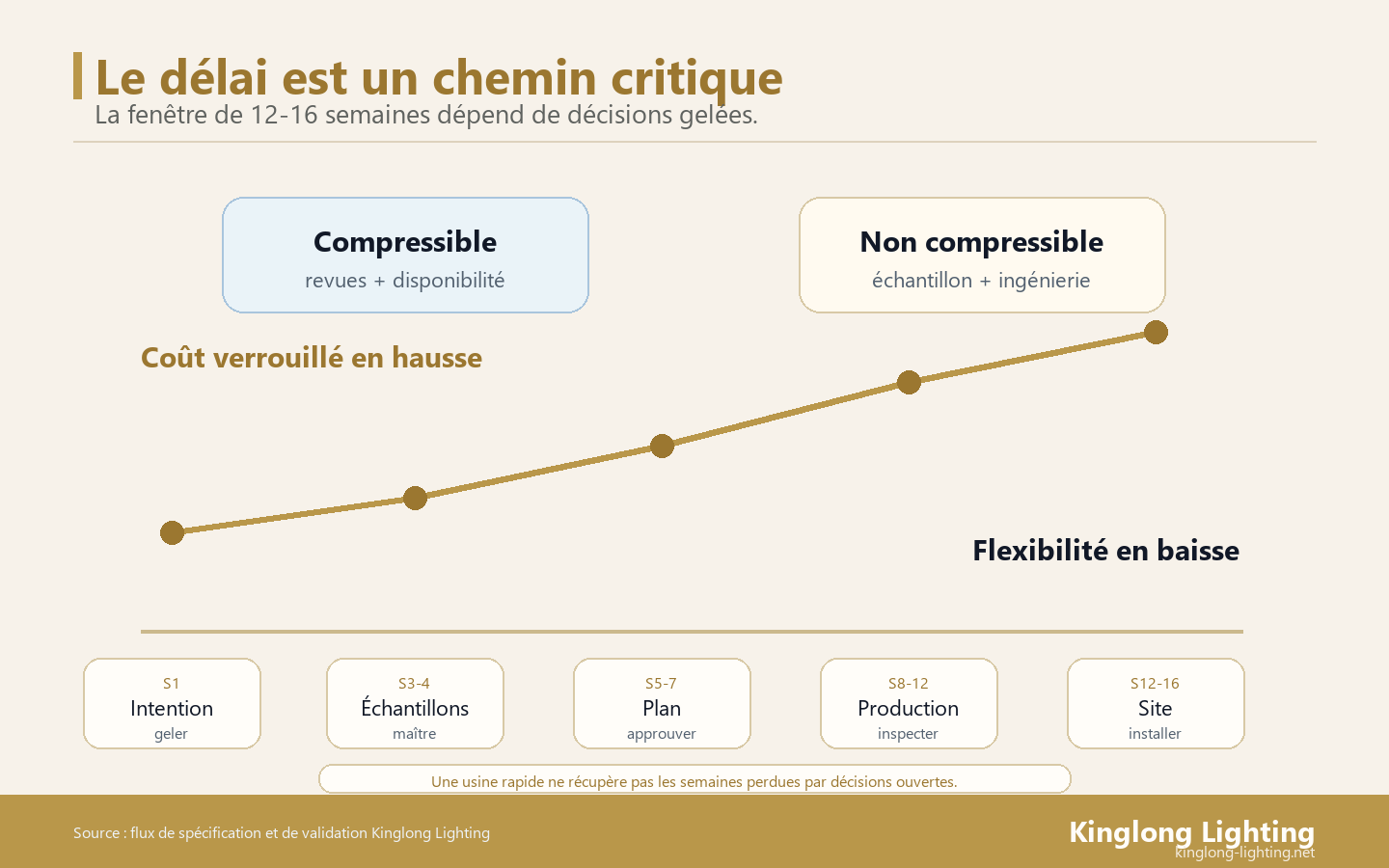

Courbe de chemin critique pour intention, échantillons, plans, production et site d'un lustre de villa
La fenêtre de 12 à 16 semaines dépend de décisions gelées, pas d’une seule horloge d’usine.

Les décisions ouvertes créent de la dette de calendrier

Une décision ouverte semble parfois légère : couleur de finition à confirmer, hauteur à revoir, source à déplacer, ou driver à cacher. Mais chaque décision ouverte crée une dette. Elle peut bloquer l’échantillon, changer le plan, modifier le packing ou obliger l’équipe à refaire une revue.

Le propriétaire peut réduire cette dette en nommant les sujets ouverts dès le brief. Les sujets réellement ouverts ne sont pas un problème; les sujets invisibles le sont. Ils donnent l’impression que le projet avance jusqu’au moment où la production doit s’arrêter.

Les semaines perdues au début coûtent plus tard

Au début, une semaine de retard peut sembler facile à récupérer. Plus le projet avance, moins la flexibilité existe. Après gel des plans, les commandes de matière, l’ordonnancement, les essais et l’emballage deviennent plus liés. Retarder une décision au début peut déplacer plusieurs opérations à la fin.

Le calendrier doit donc montrer la perte de flexibilité. Il ne suffit pas d’écrire une date finale. Il faut dire quelles décisions doivent arriver avant échantillon, avant plan, avant production, avant inspection et avant expédition.

Semaines 1-2 : intention, contraintes et brief gelés

Les deux premières semaines devraient transformer l’idée en brief utilisable. Le propriétaire confirme promesse de pièce, dimensions connues, plafond, hauteur, style, références, attentes de finition, contraintes de route et personnes qui approuvent. Le designer traduit l’inspiration en attributs que le fabricant peut lire.

La Plateforme de design Mofun peut soutenir cette phase en testant masse et proportion avant l’échantillon. Cette étape évite de payer une preuve physique pour une direction qui n’a pas encore trouvé sa place dans la villa.

Le brief doit séparer envie et contrainte

Une envie décrit l’effet recherché : spectaculaire, calme, flottant, chaleureux, précieux, discret. Une contrainte décrit ce qui gouverne : hauteur, poids, route, alimentation, plafond, maintenance, délai, budget ou autorité d’approbation. Confondre les deux rend le calendrier instable.

Le fabricant peut travailler avec une envie si les contraintes sont visibles. Il ne peut pas protéger le délai si chaque contrainte arrive après le dessin. Le brief est donc une assurance de calendrier autant qu’un document créatif.

Le propriétaire doit être disponible pour les décisions rapides

Un projet peut perdre plus de temps en attente de réponse qu’en fabrication. Si le propriétaire ou son représentant n’est pas disponible, les questions restent ouvertes. Le calendrier doit nommer les fenêtres de décision et la personne qui peut accepter une option sans relancer tout le groupe.

Cette disponibilité ne signifie pas décider trop vite. Elle signifie recevoir une question avec contexte, preuve et recommandation, puis répondre dans une fenêtre convenue. La vitesse utile vient de décisions préparées.

Semaines 3-4 : échantillon, finition et référence maître

L’échantillon donne au projet une preuve que l’écran ne peut pas fournir. Pour un lustre de villa, il peut couvrir métal, verre, cristal, texture, diffusion, température visuelle et niveau de finition. Il doit aboutir à une référence maître, pas à une discussion ouverte.

La FAQ DOE TM-30 rappelle que les sujets de couleur demandent un langage précis. Même si le projet n’est pas un laboratoire, la leçon est utile : la perception de couleur doit être discutée avec méthode.

Un échantillon refusé doit produire une décision

Refuser un échantillon est acceptable. Le risque apparaît lorsque le refus ne dit pas quoi changer. Le dossier doit indiquer si le problème concerne teinte, brillance, transparence, texture, proportion, diffusion ou tolérance. Sinon le second échantillon peut répondre à la mauvaise question.

La revue d’échantillon devrait finir par accepter, réviser ou retenir. Un commentaire comme “pas assez luxueux” doit être traduit en détail visible. Cette traduction protège la semaine suivante.

La variation artisanale doit être acceptée ou limitée

Les matériaux décoratifs peuvent varier. Le verre artisanal, la finition patinée, le cristal et certaines surfaces faites à la main ne sont pas des copies parfaites. Le propriétaire doit accepter cette variation comme intention ou demander une tolérance stricte avant production.

Écrire cette décision évite un conflit tardif. Sans limite, la production peut être correcte mais jugée contre une attente non dite. Avec limite, le fabricant sait comment contrôler et documenter la série.

Semaines 5-7 : plan d’atelier et ingénierie

Le plan d’atelier convertit le design en information fabricable. Il doit montrer dimensions, chute, poids estimé, suspension, canopy, division modulaire, emplacement des drivers, câblage, points de service, route d’installation et hypothèses locales. Cette phase ne doit pas être traitée comme une formalité.

La page NFPA 70 National Electrical Code rappelle que les sujets électriques et de terrain doivent être traités par des professionnels qualifiés localement. Le plan d’atelier doit donc marquer ce que le site doit confirmer.

Un plan incomplet peut sembler plus rapide

Envoyer un plan trop vite peut donner l’impression d’avancer, mais il déplace le risque vers la production. Si poids, suspension, driver ou accès restent flous, l’équipe ne gagne pas du temps. Elle cache une future correction.

Le meilleur plan nomme les données gelées et les hypothèses ouvertes. Il permet au propriétaire de savoir ce qui peut avancer et ce qui dépend encore du site. Cette honnêteté protège mieux le délai qu’un dessin poli mais silencieux.

L’accès maintenance doit être validé avant production

La maintenance future influence le calendrier parce qu’elle peut changer canopy, module, driver, outil ou route de service. Un lustre impossible à ouvrir correctement peut nécessiter une reprise avant même d’être installé.

La page des plates-formes élévatrices OSHA rappelle que le travail en hauteur doit être planifié. Pour une villa, il faut décider comment l’équipe atteindra, protégera et ouvrira le luminaire.

Semaines 8-12 : production, contrôle et inspection

Une fois les décisions gelées, la production peut avancer : approvisionnement, fabrication, finition, assemblage, contrôle, correction et inspection. Cette période n’est pas toujours visible pour le propriétaire, mais elle doit produire des preuves lisibles.

La page UL 1598 rappelle que les luminaires décoratifs restent techniques. L’inspection doit donc regarder apparence, composants, étiquetage, câblage, pièces, finition et cohérence avec le dossier approuvé.

Les photos de production doivent répondre à des questions

Des photos nombreuses ne suffisent pas. Elles doivent répondre à une question : la finition correspond-elle à l’échantillon? Les modules sont-ils identifiables? Les pièces fragiles sont-elles protégées? Les éléments de rechange sont-ils séparés? Le propriétaire doit pouvoir relier chaque image à une décision.

Une bonne preuve de production devient utile après livraison. Elle aide à comprendre ce qui a été construit, où se trouve chaque élément et comment le support pourra réagir si un problème apparaît.

Les corrections mineures ont besoin d’une date de fermeture

Une inspection peut révéler des corrections : rayure, étiquette, pièce manquante, variation, visuel à reprendre ou document absent. Le danger n’est pas l’existence d’une correction; c’est l’absence de date de fermeture et de responsable.

Classer les corrections par impact aide à protéger le délai. Bloquant, correctif, documentaire et préférence ne doivent pas porter le même poids. Cette classification évite de retenir tout le projet pour une remarque faible ou de libérer un défaut sérieux.

Semaines 12-16 : emballage, transport, réception et site

La fin du calendrier appartient autant au site qu’à l’usine. Emballage, documents, transport, réception, stockage, protection, levage, alimentation et accès de pose doivent être coordonnés. Un lot prêt à partir peut encore attendre si le site ne peut pas le recevoir.

La page ISTA 3A aide à penser l’emballage comme une réponse au risque de distribution. Les Incoterms 2020 de l’ICC rappellent aussi que la livraison a besoin de responsabilités et documents clairs.

Le site doit confirmer route et zone de stockage

Avant expédition, la villa doit confirmer largeur de route, ascenseur ou escalier, protection de sol, zone de déballage, hauteur de plafond, point de levage et stockage temporaire. Sans ces informations, un emballage correct peut devenir difficile à manipuler.

Le calendrier devrait inclure une date de readiness site. Cette date ne dit pas seulement que le chantier avance; elle confirme que le lot peut être reçu, protégé et installé sans improvisation dangereuse.

Installer plus vite n’est pas toujours installer mieux

La pose peut sembler compressible, mais le risque est réel. Une installation trop pressée peut endommager finition, fausser l’alignement, mélanger les modules, oublier une preuve ou contourner une revue locale. Le temps de pose doit rester proportionné à la complexité.

Le propriétaire gagne plus en préparant la route, les outils et les personnes qu’en demandant une équipe pressée. Une journée bien préparée peut sauver plusieurs visites de reprise.

Tableau de délai réaliste

Période Décision clé Preuve attendue Risque si ouvert
S1-2 Intention et contraintes Brief, dimensions, approbateurs, route Échantillon ou plan part d’une hypothèse
S3-4 Échantillon et finition Référence maître, variation acceptée Production juge contre une attente floue
S5-7 Plan et ingénierie Poids, suspension, drivers, accès, limites locales Reprise technique ou attente site
S8-12 Production et inspection Photos, liste, correction, packing prévu Défaut tardif ou retenue mal classée
S12-16 Expédition et site Documents, réception, route, équipe de pose Lot livré mais installation bloquée

Ce qui peut être compressé sans casser le projet

Certains temps peuvent être réduits : délai de réponse, disponibilité de décideur, consolidation des commentaires, envoi des informations de site, ou revue d’un plan déjà complet. D’autres temps ne devraient pas être supprimés : échantillon utile, revue locale, inspection, emballage et préparation de route.

Compresser la coordination, pas la preuve

Un calendrier agressif peut fonctionner si la coordination est dense. Il échoue lorsqu’il supprime la preuve. L’équipe peut accélérer une réunion, mais elle ne devrait pas supprimer la confirmation du poids, la validation de finition ou l’inspection avant emballage.

Préparer les réponses avant qu’elles soient demandées

Le propriétaire peut gagner du temps en préparant dimensions, photos de site, hauteur, chemin d’accès, plafonds, alimentation, contrôles et contacts locaux avant que l’usine ne les demande. Cette anticipation réduit les pauses invisibles.

Comment Kinglong Lighting aide à sécuriser la date

Kinglong Lighting peut fournir un planning par portes, une liste de preuves, des photos de fabrication, des indications d’emballage, des points ouverts et des questions de site. Le fournisseur ne contrôle pas chaque décision locale, mais il peut rendre le risque visible assez tôt.

Pour un projet de villa avec date d’installation, envoyez le brief, le calendrier cible, les contraintes de site et les décisions déjà approuvées via la page de contact. La discussion sera plus utile si le délai est traité comme un chemin critique.

Quand recalculer le délai annoncé

Un délai ne doit pas rester figé lorsqu’une hypothèse change. Recalculez si la finition approuvée est remplacée, si le plan de plafond change, si le site modifie la route, si le propriétaire refuse l’échantillon, si un composant critique exige une alternative ou si la date de réception n’est plus possible.

Le recalcul protège la confiance

Recalculer n’est pas admettre un échec. C’est expliquer honnêtement quelle décision a changé et quelles semaines sont affectées. Un calendrier actualisé tôt est plus utile qu’une date optimiste maintenue jusqu’à la crise, surtout lorsque plusieurs métiers réservent déjà leurs fenêtres d’intervention.

FAQ

Un lustre de villa personnalisé prend-il toujours 12 à 16 semaines?

Non. Cette fenêtre est un repère courant pour un projet personnalisé complexe, mais elle dépend du niveau de personnalisation, de l’échantillon, du plan, des décisions du propriétaire, de l’inspection, du transport et de la préparation du site.

Quelle partie du délai est la plus souvent sous-estimée?

Les équipes sous-estiment souvent les décisions avant production et la préparation de site après expédition. Un fabricant peut avancer vite, mais il ne peut pas compenser une intention ouverte ou une route d’installation non confirmée.

Comment réduire le délai sans augmenter le risque?

Il faut préparer le brief, nommer les approbateurs, regrouper les commentaires, répondre vite aux questions de site et vérifier les preuves tôt. Il ne faut pas supprimer échantillon, ingénierie, revue locale ou inspection.

Quand le calendrier doit-il être recalculé?

Il doit être recalculé lorsqu’une décision gelée change, lorsqu’un échantillon est refusé, lorsqu’une hypothèse de site apparaît, lorsqu’un composant critique change ou lorsque le site ne peut pas recevoir le lot à la date prévue.
