Ein Leuchten-Bestandsverzeichnis ist eine Betriebsdokumentation, die jede installierte Leuchte mit ihrem Standort, ihrer Ausführung und den zugehörigen Instandhaltungsinformationen verknüpft. Für Eigentümer kurz vor der Übergabe zählt der praktische Nutzen: Das Gebäudemanagement muss eine bestimmte Leuchte identifizieren und die für sie geltenden Unterlagen abrufen können. Ein Ordner mit freigegebenen Zeichnungen ist hilfreich, zeigt aber nicht unbedingt, welcher Revisionsstand in einem bestimmten Raum tatsächlich installiert wurde.
Das Verzeichnis muss eine Instandhaltungsanfrage beantworten können
Ein brauchbares Verzeichnis hilft dem Personal, die Leuchte zu finden, ihre installierte Ausführung zu bestimmen und die richtigen Instandhaltungsinformationen abzurufen. Richten Sie es nach den Fragen aus, die bei einem Instandhaltungsauftrag entstehen, nicht nach der Reihenfolge der Lieferanteneinreichungen.
- Welche konkrete Leuchte benötigt Aufmerksamkeit, und wo befindet sie sich?
- Welcher Typ und welcher Revisionsstand beschreiben die tatsächlich installierte Ausführung?
- Wo liegen die zugehörigen Zeichnungen, Instandhaltungsanweisungen, Garantiebedingungen und Ersatzteilreferenzen?
- Wer klärt fehlende Informationen und aktualisiert den Datensatz nach ausgeführten Arbeiten?
Stimmen Sie diesen Informationsumfang mit dem Gebäudemanagement ab, bevor Sie das Übergabepaket abschließen. Dessen Benennungskonventionen, Zugriffsregelungen und Instandhaltungssystem sollten die nutzbare Dokumentation prägen. Die folgende Vorlage ist ein Vorschlag für die Arbeitsstruktur; sie besagt nicht, dass jedes Projekt dieselben Felder oder dieselbe Software benötigt.

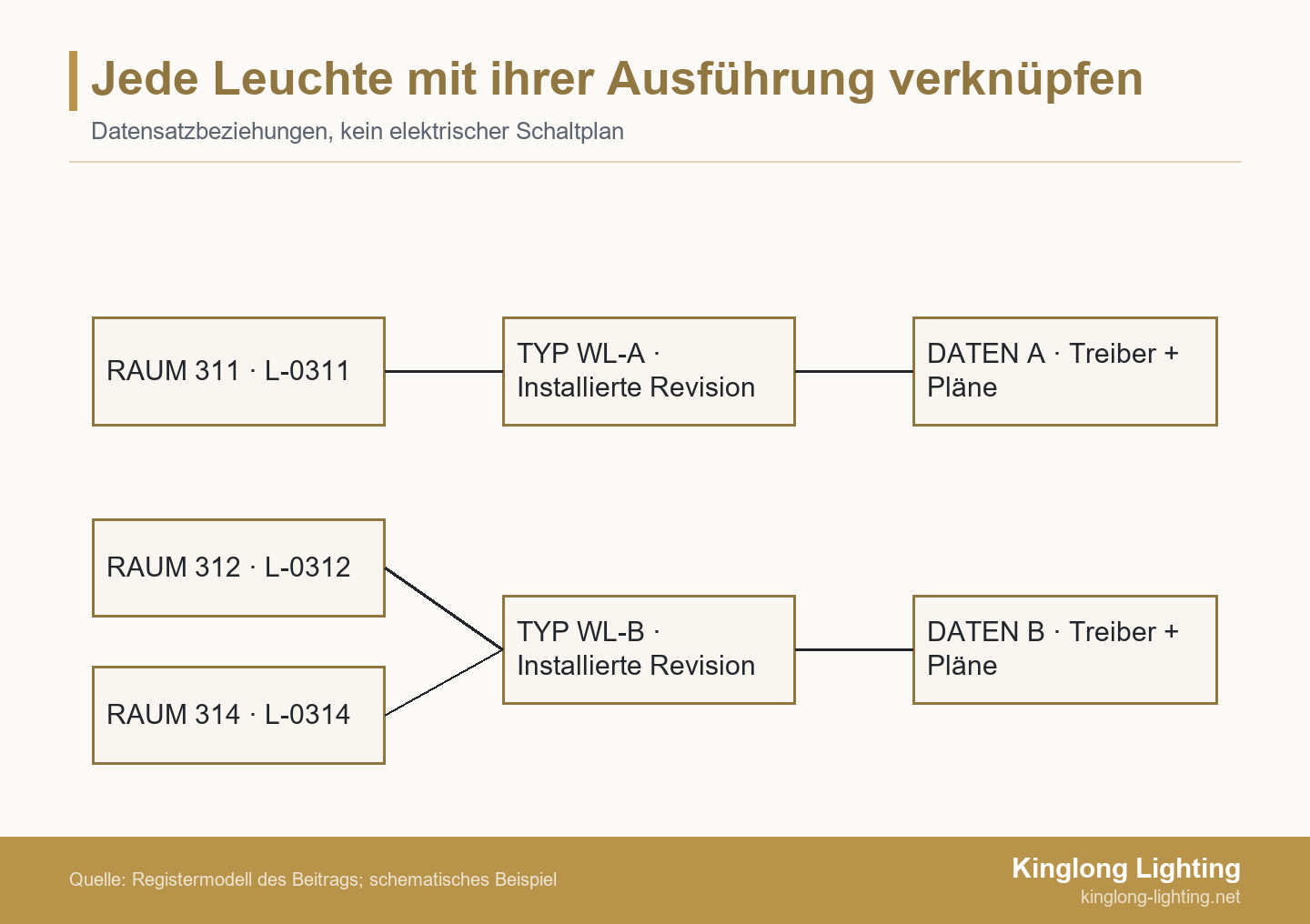

Jede installierte Leuchte vom gemeinsamen Typ unterscheiden
Trennen Sie die eindeutige Bestands-ID einer installierten Leuchte vom gemeinsam genutzten Typcode und Revisionsstand. Die Bestands-ID bezeichnet das physische Objekt; der Typdatensatz beschreibt dessen Ausführung. Mehrere identische Wandleuchten können denselben Typdatensatz nutzen, ohne dieselbe Bestands-ID zu erhalten. Umgekehrt können ähnlich aussehende Leuchten unterschiedliche Typdatensätze benötigen, wenn ihre installierten Komponenten voneinander abweichen.

Construction to Operations Building information exchange (COBie), ein Verfahren zum Austausch von Gebäudeinformationen für den Betrieb, unterscheidet entsprechend: Die Tabellen Type und Component trennen Produkttypinformationen von Datensätzen einzelner Komponenten, einschließlich Standort, Installationsdatum und Garantiebeginn. Diese Verknüpfung ist auch sinnvoll, wenn der Eigentümer keine formelle COBie-Lieferung verlangt. Die vereinfachte Vorlage in diesem Beitrag stellt keine Erklärung der COBie-Konformität dar.
Nutzen Sie zur Vorbereitung der Unterlagen die Ressourcen zu Leuchtenspezifikation und Beschaffung, um die Fragen an das Projektteam zu konkretisieren. Vereinbaren Sie anschließend die tatsächlich verwendeten Projektkennungen. Führen Sie Raumnamen und Zeichnungspositionen in getrennten Feldern, damit eine Raumumbenennung nicht unbemerkt ein anderes Bestandsobjekt erzeugt. Erfassen Sie vorhandene Herstellerseriennummern, verwechseln Sie diese jedoch nicht mit einer vom Eigentümer vergebenen Kennzeichnung.
Das Leuchten-Bestandsverzeichnis in verknüpften Ebenen aufbauen
Führen Sie objektspezifische Zeilen für Installationsorte und Instandhaltungshistorie und verknüpfen Sie diese mit gemeinsamen Typdatensätzen, Dokumenten und Ersatzteilreferenzen. Speichern Sie ein gemeinsam genutztes Handbuch nur einmal und verknüpfen Sie die betreffenden Typen damit; erstellen Sie keine unkontrollierten Kopien für jeden Raum. Führt eine freigegebene Änderung zu einer anderen instandhaltungsrelevanten Ausführung, kennzeichnen Sie den geänderten Typrevisionsstand und die betroffenen installierten Leuchten.
Der ältere technische Anhang zu COBie 2.4 umfasst getrennte Datenaustauschvorgänge für Ersatzteile, Garantie und Instandhaltung auf Produkttypebene sowie Felder für Oberflächen- und Garantieinformationen. Er veranschaulicht die Bandbreite der benötigten Informationen. Seine ältere Austauschstruktur darf jedoch nicht mit den vereinbarten Einreichungsanforderungen des aktuellen Projekts gleichgesetzt werden.
Übernehmen Sie diese Feldübersicht in die Arbeitsmappe oder Informationsanforderungen des Eigentümers. Ersetzen Sie jede Eingabeaufforderung durch einen bestätigten Wert oder eine nachverfolgte Informationslücke. Referenzen sollten Dokument und Revisionsstand benennen, statt lediglich „siehe Zeichnungen“ zu lauten.
| Ebene | Felder | Auszufüllender Eintrag | Bestätigung oder Quelle |
|---|---|---|---|
| Installiertes Bestandsobjekt | Bestands-ID; Standort | Eigentümerkennzeichnung; Gebäude, Geschoss und Raum; Planreferenz | Zuordnung des Installateurs, an der tatsächlichen Leuchte überprüft |
| Installierte Ausführung | Typcode; Revisionsstand; Lieferantenmodell | Geltender Typ und Referenz der freigegebenen Änderung | Bestandsliste der installierten Leuchten und bestätigter Lieferantendatensatz |
| Instandhaltungsrelevante Komponenten | Referenzen für Treiber, Lichtquelle und Steuerung | Tatsächlich installierte Kennungen; verknüpfte Komponentendaten | Bestätigte installierte Ausführung, kein allgemeines Produktfamilienblatt |
| Dekorative Komponenten | Oberfläche; Glas- oder Kristallteile; Pflege | Oberflächenreferenz; Komponentenzeichnung; Pflegeanweisungen | Freigegebener Materialnachweis und geltende Instandhaltungshinweise |
| Dokumente | Zeichnung; Handbuch; Zugangsanweisungen | Dateireferenz, Revisionsstand und funktionierender Link | Bestandsunterlagen und einschlägige Instandhaltungsdokumente |
| Garantie | Auslösendes Ereignis; Datum; Bedingungen; Ansprechpartner | Referenz der geltenden Bedingungen und Zuständigkeiten für Teile und Arbeitsleistung | Tatsächliche Garantieunterlagen und vereinbarte Projektnachweise |
| Ersatzteile | Teilecode; geltender Typ; Lagerort | Bestätigte Referenz, Menge und Lagerfach | Teileinformationen des Lieferanten und Bestandsprüfung des Gebäudemanagements |
| Instandhaltung und Zugang | Aufgabe; Anweisung; Zugangsbeschränkungen | Geltendes Verfahren und zuständiges Team | Instandhaltungshinweise und projektspezifische Zugangsregelungen |
| Änderungssteuerung | Auftragsreferenz; Datum; aktualisierende Person | Ausgeführte Änderung, aktueller Datensatz und abgelöste Referenz | Abgeschlossener Arbeitsauftrag und autorisierter Ausführungsnachweis |
Unterscheiden Sie „nicht zutreffend“ von „noch nicht geliefert“. Eine Leuchte ohne austauschbares Leuchtmittel benötigt einen anderen Eintrag als eine Leuchte, deren Leuchtmittelinformationen fehlen. Weisen Sie offenen Punkten einen Verantwortlichen und einen Nachverfolgungstermin zu. Füllen Sie Lücken nicht mit Annahmen, nur damit die Arbeitsmappe vollständig aussieht.
Dokumentieren, was tatsächlich instand gehalten werden kann
Erfassen Sie die tatsächlich installierte, instandhaltungsrelevante Ausführung. Weder das Erscheinungsbild noch ein allgemeiner Produktfamilienname belegen Austauschbarkeit. Identifizieren Sie bei einer maßgefertigten dekorativen Leuchte die geltende Treiber- oder Lichtquellenreferenz, die Steuerungsausführung und die einschlägigen Komponentenunterlagen. Trennen Sie bestätigte Austauschhinweise von einer vorgeschlagenen Alternative, die noch geprüft werden muss.
Digitale Informationen helfen nur, wenn die installierten Geräte sie unterstützen. Laut den Datenhinweisen der DALI Alliance sind Leuchten-, Energie- und Diagnosedaten für die DALI-2-Zertifizierung optional, während alle drei Datenteile für D4i-LED-Treiber vorgeschrieben sind. Gehen Sie nicht davon aus, dass jede DALI-Installation dieselben Informationen liefert oder dass das Auslesen eines Datenfelds die Kompatibilität eines Ersatzteils bestätigt.
Dekorative Teile müssen ebenso präzise identifiziert werden. Ein Foto kann beim Auffinden der Leuchte helfen; für eine Ersatzteilanfrage bieten eine Oberflächenreferenz oder Komponentenzeichnung jedoch einen geeigneteren Ausgangspunkt. Bewahren Sie die geltenden Reinigungshinweise und ausdrücklich genannten Einschränkungen auf. Ersetzen Sie die Vorgaben zur konkreten Oberfläche oder zum dekorativen Material nicht durch allgemeine Reinigungsempfehlungen.
Kinglong beschreibt im veröffentlichten Leistungsumfang für Lieferung und Installation von Hotelleuchten Installationsunterstützung, Inbetriebnahme und abschließende Freigabeunterlagen. Klären Sie, welche Nachweise der tatsächliche Projektvertrag umfasst. Der veröffentlichte Ablauf verspricht für sich genommen weder eine vollständige Bestandsdatenbank des Eigentümers noch einen COBie-Export oder eine Instandhaltungsprüfung.
Verknüpfen Sie bei zugangsabhängigen Arbeiten die einschlägigen Anweisungen und benennen Sie erforderliche Abstimmungen mit anderen Gebäudesystemen oder Ausbauoberflächen. Elektroarbeiten und die Eignung von Ersatzkomponenten bleiben Aufgabe der zuständigen qualifizierten Fachkräfte. Das Verzeichnis hilft beim Abruf der richtigen Informationen; es erteilt keine Reparaturfreigabe und ersetzt keine technischen Prüfungen.
Die Übergabe aus Sicht des Gebäudemanagements testen
Gehen Sie von einer realen Leuchte zu ihrer Verzeichniszeile, den geltenden Dokumenten und den Ersatzteilreferenzen und prüfen Sie anschließend den umgekehrten Weg. Kann das Gebäudemanagement anhand einer Bestands-ID in der Arbeitsmappe die richtige Leuchte im Plan finden? Erfassen Sie defekte Links, unklare Standorte und widersprüchliche Revisionsstände als Informationsmängel mit benannten Verantwortlichen.
Verwenden Sie für den Test das Benutzerkonto des Betriebsteams. Ein Link, der für die Projektadministration funktioniert, kann von Berechtigungen abhängen, die nach der Übergabe entfallen. Prüfen Sie eine repräsentative Auswahl verschiedener Standorte und Ausführungen und klären Sie jede bekannte Ausführungsänderung. Stimmen Sie die Auswahl mit dem Eigentümer ab; eine bequem verfügbare Stichprobe belegt nicht, dass sämtliche Datensätze überprüft wurden.
Weisen Sie Korrekturen der Partei zu, die über die Nachweise verfügt. Der Installateur kann Installationsorte und freigegebene Baustellenänderungen bestätigen. Der Lieferant kann Produkt- und Komponentenreferenzen innerhalb seines Leistungsumfangs klären. Das Gebäudemanagement kann Suchbarkeit, Lagerorte und nutzbare Zugriffsrechte prüfen. Der Eigentümer oder benannte Koordinator sollte die Erledigung nachverfolgen, statt mehrere voneinander unabhängige „Endfassungen“ zu akzeptieren.
Trennen Sie die Abnahme der Informationen von der tatsächlichen Inbetriebnahme und anderen Projektfreigaben. Eine vollständig ausgefüllte Zeile beweist keine korrekte Installation, und eine erfolgreiche Beleuchtungsvorführung beweist nicht, dass die Instandhaltungsunterlagen nutzbar sind. Halten Sie fest, was die jeweilige Prüfung belegt und was sie nicht abdeckt.
Ansichten ausgeführter Projekte bieten visuellen Kontext für Gespräche über Installationsarten und Zugangsmöglichkeiten. Sie belegen weder Bestandsdatensätze noch Instandhaltungshistorie oder Serviceergebnisse der Anlage des Eigentümers. Fordern Sie diese Nachweise aus den tatsächlichen Projektunterlagen an. Als visuellen Gesprächseinstieg nutzen Sie das Projektportfolio für dekorative Beleuchtung.
Beispiel: wiederkehrende Wandleuchten in zwei installierten Ausführungen
In dieser beispielhaften Übergabe bleiben die sechs geänderten Wandleuchten mit ihrem eigenen installierten Revisionsstand verknüpft, statt einen allgemeinen Ersatzteildatensatz auf alle vierundsechzig Wandleuchten anzuwenden. Entscheidend ist die dokumentierte Ausführung, nicht die äußerliche Ähnlichkeit der Leuchten.
Ein Produktfamiliencode verdeckt zwei Ausführungen
Eine Eigentümervertretung und eine Leitung des Gebäudemanagements bereiten die Übergabe eines fiktiven Hotels vor. Zum Paket gehören 64 Wandleuchten und 2 dekorative Pendelleuchten. Die Installation ist abgeschlossen und eine allgemeine Leuchtenliste eingereicht; die Verknüpfungen zwischen installierten Objekten und Typrevisionsständen wurden jedoch noch nicht überprüft. Dies ist ein konstruiertes Beispiel, kein Kinglong-Projekt und kein berichtetes Kundenergebnis.
Eine Gruppe von 6 Wandleuchten besitzt eine gesondert freigegebene Treiberausführung, dennoch verweist die allgemeine Liste sämtliche Wandleuchtendatensätze auf das ursprüngliche Typblatt. Ein zweites Problem zeigt sich in der Ersatzteilliste: Sie nennt nur die ursprüngliche Ausführung WL-A. Daher kann das Gebäudemanagement aus dem eingereichten Paket die geltende Ersatzteilreferenz für die sechs geänderten Standorte nicht bestimmen. Das ähnliche Erscheinungsbild hat einen Dokumentationsunterschied verdeckt, der für Instandhaltungsentscheidungen relevant ist.
Das Team setzt die Entscheidung über die Austauschinformationen für diese sechs Objekte aus, bis ihre installierten Revisionsstände bestätigt sind. Der Lieferant bestätigt die getrennten Typdatensätze WL-A und WL-B sowie die geltenden Komponentenreferenzen. Der Installateur benennt die sechs betroffenen Bestands-IDs und Standorte. Anschließend korrigiert das Gebäudemanagement deren Dokumenten- und Teileverknüpfungen, statt die gemeinsame Referenz aller Wandleuchten zu ändern. Die Pendelleuchten behalten ihre eigenen Datensätze.
Das Gebäudemanagement testet einen Abruf je Ausführung und prüft, ob alle sechs geänderten Objektdatensätze zur bestätigten WL-B-Information führen. Bleibt die Komponentenreferenz ungeklärt, bleibt die Lücke offen, statt durch einen angenommenen Teilecode ersetzt zu werden. Dieses Beispiel überprüft die dokumentierte Zuordnung, nicht die elektrotechnische Eignung oder den Zustand jeder einzelnen Leuchte. Eine qualifizierte Fachkraft muss jeden vorgeschlagenen Ersatz weiterhin anhand der geltenden Anforderungen bestätigen.
Nach Reparaturen und Austausch den Datenstand aktuell halten
Dokumentieren Sie ausgeführte Arbeiten am installierten Objekt, bewahren Sie abgelöste Informationen auf und bestätigen Sie die aktuelle instandhaltungsrelevante Ausführung. Ändert ein vorgeschlagener Ersatz die freigegebene Gestaltung oder Konstruktion, erläutert der Leitfaden zur Wertanalyse dekorativer Beleuchtung, warum die geänderte Option einer eindeutig zugeordneten Prüfung bedarf. Aktualisieren Sie die Betriebsdokumentation nach der autorisierten Änderung, nicht bereits während eine Alternative lediglich diskutiert wird.
Benennen Sie im Instandhaltungsablauf eine für Aktualisierungen verantwortliche Person. Ein abgeschlossener Arbeitsauftrag sollte das betroffene Objekt, Ausführungsdatum, die Referenz des eingebauten Ersatzteils und geänderte Dokumente ausweisen. Erhalten Sie die frühere Ausführung, damit andere Techniker nachvollziehen können, warum ein altes Handbuch nicht mehr gilt. Verändert eine Instandhaltungsmaßnahme die Ausführung nicht, erfassen Sie die Arbeit, ohne einen neuen Produkttyp zu erfinden.
Ein computergestütztes Instandhaltungsmanagementsystem (CMMS) kann diese Verknüpfungen abbilden; dennoch braucht die Informationspflege klare Zuständigkeiten. Der DOE-Leitfaden für Betrieb und Instandhaltung von 2010 nennt Arbeitsauftragshistorie, Instandhaltungsverfahren, Garantieinformationen und technische Dokumente je Komponente als mögliche CMMS-Funktionen. Das beschreibt mögliche Funktionen und belegt nicht, dass ein bestimmtes System vollständige Leuchtendatensätze enthält.
Einen nutzbaren Datensatz übergeben, nicht nur eine Anzeigeoberfläche
Vereinbaren Sie einen durchsuchbaren Export mit funktionierenden Dokumentenreferenzen und testen Sie den Zugriff mit dem Betriebskonto. Eine ansprechende Projektanzeige genügt nicht, wenn der Eigentümer nach dem Abzug des Bauteams den Zugriff verliert. Klären Sie, wer die Daten kontrolliert, wo die zugehörigen Dateien gespeichert sind und wie eine aktualisierte Kopie abgerufen werden kann.
Prüfen Sie die tatsächlichen Exportmöglichkeiten, statt vom Softwarenamen auf die Antwort zu schließen. Procore dokumentiert derzeit Exporte von Bestandsdaten in Excel, PDF und ZIP, einschließlich Attributen, Anhängen und Änderungshistorie, und erklärt, dass ein Export im COBie-Format aktuell nicht verfügbar ist. Dieses produktspezifische Beispiel spricht dafür, das verlangte Lieferergebnis zu testen; es ist weder eine Softwareempfehlung noch eine Aussage über Kinglongs Systeme.
Eine PDF-Datei kann als Lesefassung hilfreich sein, während eine strukturierte Arbeitsmappe oder vereinbarte Importdatei die Suche und Aktualisierung unterstützt. Prüfen Sie nicht nur, ob die Exportdatei geöffnet werden kann, sondern auch ihre Verknüpfungen: Bestands-IDs sollten weiterhin zum geltenden Typ und zu zugänglichen Dokumenten führen. Relative Ordnerlinks, umbenannte Dateien und zugriffsbeschränkte Cloud-Anhänge können eine ansonsten lesbare Übergabe unbrauchbar machen. Vereinbaren Sie eine pflegbare Ordner- und Referenzkonvention, bevor Sie den Export als vollständig ansehen.
Die Lieferantenbeiträge vor Abschluss des Pakets abstimmen
Benennen Sie fehlende Projektnachweise und vereinbaren Sie, welche Dokumentation und Unterstützung zum tatsächlichen Lieferumfang gehören. Stellen Sie die aktuelle Leuchtenliste, Bestandszeichnungen, freigegebene Änderungen und eine kurze Liste offener Datensätze zusammen. Ergänzen Sie das bevorzugte Dateiformat des Gebäudemanagements und die Person, die für die laufende Pflege zuständig ist.
Klären Sie anhand dieser Angaben, welche Produktreferenzen und unterstützenden Unterlagen geliefert werden können, welche Details zu Installationsorten das Projektteam bestätigen muss und wer jede verbleibende Lücke schließt. Ziel ist ein nachvollziehbares Übergabepaket mit vereinbarten Zuständigkeiten, keine unbelegte Zusage, dass ein Lieferant sämtliche Datensätze verantwortet. Nutzen Sie die zusammengestellten Angaben, um den Umfang der Leuchtendokumentation mit Kinglong zu besprechen.
Häufig gestellte Fragen
Reicht eine Tabellenkalkulation für ein Leuchten-Bestandsverzeichnis aus?
Ja, wenn sie stabile Bestands- und Typkennungen, nutzbare Dokumentenlinks und eine eindeutig verantwortete Aktualisierung besitzt. Testen Sie die Arbeitsmappe mit den Personen, die sie pflegen werden. Die Softwarewahl allein belegt keine Vollständigkeit; eine strukturierte Tabelle kann nützlicher sein als eine aufwendige Anzeigeoberfläche mit fehlenden Revisionsständen. Klären Sie ein gegebenenfalls erforderliches Systemimportformat gesondert.
Was gilt, wenn eine Sonderleuchte keine Herstellerseriennummer hat?
Verwenden Sie eine vereinbarte Bestands-ID des Eigentümers und vermerken Sie, dass keine Herstellerseriennummer verfügbar ist. Erfinden Sie keine Nummer. Verknüpfen Sie die Eigentümerkennung mit Installationsort, Typrevisionsstand und geltenden Dokumenten. Vereinbaren Sie die Identifikation der Leuchte vor Ort, ohne dekorative Oberflächen zu beschädigen oder vorgeschriebene Kennzeichnungen zu verdecken.
Beginnt jede Garantie automatisch am Übergabetag?
Nein. Erfassen Sie das auslösende Ereignis und Datum gemäß den geltenden Garantiebedingungen, statt einen einheitlichen Projektbeginn anzunehmen. Halten Sie die Bedingungenreferenz und den zuständigen Ansprechpartner im Datensatz vor und unterscheiden Sie gegebenenfalls Zuständigkeiten für Teile und Arbeitsleistung. Ist das auslösende Ereignis oder Datum unklar, lassen Sie es von den verantwortlichen Parteien klären, statt einen bequemen Standardwert einzutragen.
Was tun, wenn ein Lieferant keinen Ersatzteilcode angeben kann?
Lassen Sie die Lücke sichtbar und vereinbaren Sie einen bestätigten Identifikationsweg, etwa über eine geltende Komponentenzeichnung oder eine Lieferantenanfrage mit dem Typrevisionsstand des Objekts. Fotos können die Identifikation unterstützen, belegen jedoch keine Kompatibilität. Dokumentieren Sie, wer antworten muss und welche Nachweise die zuständige Fachkraft vor der Auswahl eines Ersatzteils benötigt.
