Eine Pilotserie ist sinnvoll, wenn sich eine ungeklärte Fertigungsfrage auf den gesamten Auftrag auswirken könnte. Ein vollständiger Produktionslauf lässt sich eher rechtfertigen, wenn die vorhandenen Konstruktions-, Prozess- und Prüfnachweise auf den aktuellen Auftrag zutreffen. Bei einem gemischten Leuchtensortiment ist häufig eine geteilte Entscheidung zweckmäßig: unsichere Arbeiten zunächst erproben und tatsächlich unabhängige, unveränderte Nachfertigungen freigeben, statt die gesamte Bestellung als gleichermaßen produktionsreif zu behandeln.

Vor der Beauftragung der Restmenge muss der Einkauf klären, was der Versuch nachweisen soll. Ein fester Prozentsatz der Bestellmenge oder ein ansprechendes Muster je Artikelnummer (SKU) beantwortet diese Frage nicht.

Den Fertigungsweg nach dem ungeklärten Risiko wählen

Bei einem Leuchtenauftrag mit mehreren Artikeln sollte der Umfang der Pilotserie von ungeklärten Fehlermechanismen und wesentlichen Fertigungsunterschieden abhängen. Ein gemeinsames Bauteil kann mehrere Ausführungen verbinden; eine andere Aufhängung, Oberfläche oder Verpackung kann dagegen ein eigenständiges Risiko schaffen. Geben Sie nur die Arbeiten frei, die durch die Nachweise abgedeckt sind, und benennen Sie ausdrücklich, was von dieser Erlaubnis ausgeschlossen bleibt.

  • Zuerst eine Pilotserie: Neue Werkzeuge, eine noch unsichere Montage oder eine nicht erprobte Kombination aus Produkt und Verpackung erfordern einen festgelegten Versuch vor der betroffenen Restmenge.
  • Mit den zutreffenden Kontrollen fortfahren: Für unveränderte Nachfertigungen liegen relevante Nachweise und bestätigte Spezifikationen vor; eine ungeklärte Abhängigkeit von der Pilotserie besteht nicht.
  • Für die Entwicklung zurückstellen: Zeichnungen, Materialien oder Abnahmekriterien sind noch offen. Weitere Einheiten würden eine nicht abschließend festgelegte Konstruktion vervielfältigen.
  • Die Gruppierung erneut prüfen: Ein gemeinsamer Oberflächenlauf, ein Bauteil oder ein Verpackungsverfahren verbindet Arbeiten, die als unabhängig galten.

Dies sind vorgeschlagene Beschaffungswege, kein allgemein verbindlicher Werksablauf. Vereinbaren Sie die praktischen und kaufmännischen Folgen mit dem Hersteller, bevor Sie die Fertigung erlauben.

Designmuster, Pilotserie und Losabnahme unterscheiden

Eine Pilotserie ist ein begrenzter Fertigungsversuch, der unter vereinbarten Bedingungen eine konkrete Herstellungsfrage klären soll. Ein Designmuster kann Aussehen oder Passung bestätigen, ohne zu zeigen, dass das vorgesehene Produktionsverfahren dieses Ergebnis wiederholen kann. Fragen Sie, wie das Muster gefertigt wurde, welche Anpassungen von Hand erfolgten und welche Materialien, Werkzeuge und Verpackungen sich in der Produktion ändern werden.

Die Hinweise von Protolabs zur Erstmusterprüfung beschreiben die Prüfung ausgewählter Teile vom Beginn eines Produktionslaufs: mit festgelegtem Prüfumfang, geeigneten Messmitteln und dokumentierten Ergebnissen. Der Beitrag behandelt Formteile. Er legt weder eine allgemeine Stückzahl für Pilotserien noch die Freigabe eines vollständigen Leuchtenauftrags fest. Für den Einkauf ist entscheidend, welche Merkmale die Prüfung tatsächlich erfasst.

Für die vorausgehende Design- und Spezifikationsarbeit bieten Kinglongs Ressourcen zu Leuchtendesign und Beschaffung zusätzlichen Kontext. Trennen Sie die ästhetische Freigabe von Nachweisen zur wiederholten Montage, Bauteilidentifikation und Versandvorbereitung. Ein und dasselbe Exemplar kann mehreren Prüfzwecken dienen. Im Protokoll sollten diese Zwecke jedoch einzeln benannt werden, statt lediglich „Muster freigegeben“ zu vermerken.

Die Erläuterung des NIST zur Annahmestichprobenprüfung beschreibt eine Zufallsauswahl aus einem Los, anhand derer über dessen Annahme oder Zurückweisung entschieden wird. Eine zuvor gezielt zusammengestellte Pilotserie ist nicht automatisch diese Stichprobe. Behalten Sie die vereinbarten Prüf- und Freigaberegeln für das spätere Los bei; aus einem frühen Erfolg darf keine Aussage über jede künftige Einheit werden.

Fehlerfolgen vor der Stückzahl der Pilotserie bewerten

Zur Auswahl der Versuchsfrage hilft es, die Folgen eines Fehlers, die davon betroffene Stückzahl und den spätesten möglichen Entdeckungszeitpunkt durch den Käufer zu vergleichen. Diese qualitative Betrachtung unterstützt die Priorisierung. Sie ist weder eine berechnete Eintrittswahrscheinlichkeit noch ein Ersatz für eine qualifizierte technische Beurteilung.

Eine neben dem freigegebenen Referenzmuster sichtbare Oberflächenabweichung verlangt eine andere Prüfung als eine unzugängliche Kabelverbindung oder ein Montageablauf, bei dem Glas beschädigt wird. Benennen Sie zuerst das unerwünschte Ergebnis. Fragen Sie dann, welche Beobachtung die Entscheidung ändern würde: eine vermessene Schnittstelle, eine vollständige Montage ohne improvisierte Anpassungen, ein einheitlicher Oberflächenvergleich oder eine Verpackungsprüfung nach einem vereinbarten Verfahren.

Die Wiederholung ist relevant, weil sich ein kleiner Fehler auf viele Einheiten übertragen kann. Neuheit ist relevant, weil ein früheres Ergebnis den jetzigen Prozess möglicherweise nicht abbildet. Keiner dieser Faktoren bestimmt allein die Versuchsstückzahl. Eine neue Wandleuchte mit hoher Bestellmenge könnte wiederholte Montagebeobachtungen unter den maßgeblichen Rüstbedingungen benötigen. Bei einem in kleiner Stückzahl gefertigten Blickfang-Kronleuchter könnte hingegen ein sorgfältig geplanter Erstaufbau für seine besondere Aufhängung und die Einbauschnittstellen entscheidend sein.

Bei der Komplettausstattung einer Villa kann das Sortiment klein, aber stark unterschiedlich sein. Für ein echtes Einzelstück ist ein Wiederholbarkeitsversuch weniger hilfreich als Prüfungen seiner tatsächlichen Fertigung, Passung und Verpackung. Im Großhandel kann dagegen ein gemeinsames Bauteil im Mittelpunkt stehen, das in vielen verkaufsfähigen Modellen verwendet wird. Fragen Sie das Werk, welche Variante den Fehler sichtbar machen kann und warum die vorgeschlagene Versuchsstückzahl dafür ausreicht. Dokumentieren Sie diese Begründung einschließlich der Aussagen, die der Versuch nicht ermöglicht.

Artikel danach gruppieren, was die Nachweise abdecken können

Gruppieren Sie Artikel nach dem konkret zu prüfenden Merkmal, nicht nur nach dem Kollektionsnamen. Zwei Pendelleuchten können denselben Baldachin und dieselbe Kabelführung haben, sich aber bei Glasgewicht, Aufhängungsgeometrie und Kartons unterscheiden. Eine erfolgreiche Passungsprüfung des Baldachins kann Informationen zur gemeinsamen Schnittstelle liefern, ohne die Aufhängung oder den Transportschutz der schwereren Pendelleuchte nachzuweisen.

Bei Prüfungen verpackter Produkte warnt ISTA vor einer pauschalen Freigabe ungeprüfter Produkte, wenn Erkenntnisse von geprüften Exemplaren übertragen werden. Die Hinweise verlangen ein Verständnis der Produkt- und Verpackungsmerkmale, eine dokumentierte Begründung und die Beobachtung der Ergebnisse im Transport- und Vertriebsweg. Dies begrenzt die Übertragbarkeit von Verpackungsnachweisen; es erlaubt keine Ausweitung einer elektrischen Zertifizierung auf eine ganze Leuchtenfamilie.

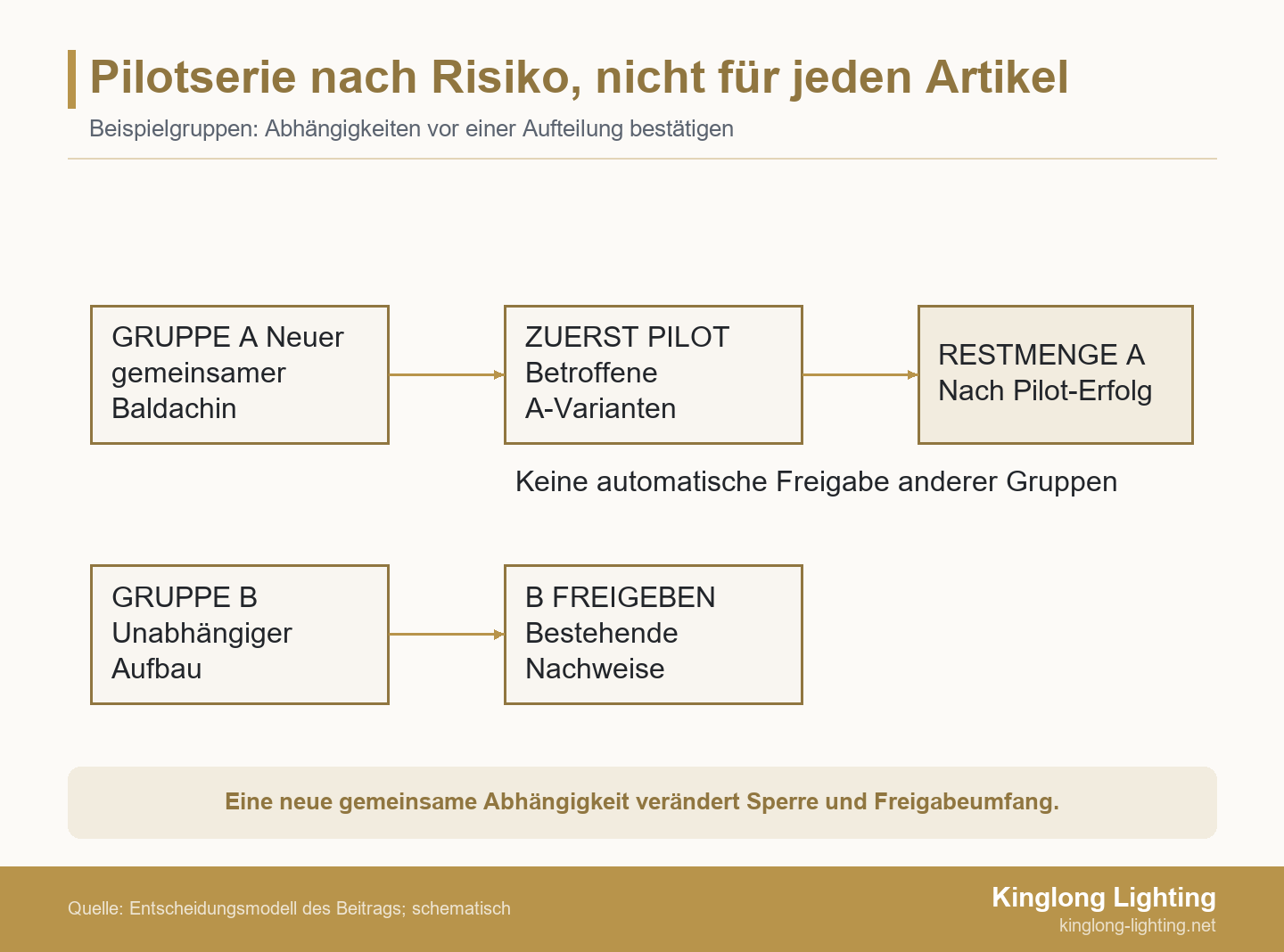

Zwei getrennte Fertigungswege: Varianten mit neuem gemeinsamem Baldachin durchlaufen zuerst eine Pilotserie und anschließend die bedingte Restfreigabe; eine unabhängige Gruppe nutzt bestehende Nachweise
Schematische Darstellung des Freigabeumfangs: Maßgeblich sind die Nachweise für die jeweilige Gruppe. Eine gemeinsame Oberfläche, ein Bauteil oder ein Prozess kann die angenommene Unabhängigkeit aufheben.

Ergänzen Sie jeden Versuch um eine kurze Abdeckungsliste: erfasste Artikelnummern und Revisionen, gemeinsames Merkmal, bewusste Unterschiede sowie separat erforderliche Prüfungen. Beziehen Sie die Varianten ein, welche die angenommene Ähnlichkeit besonders herausfordern. „Am größten“ bedeutet nicht automatisch den ungünstigsten Fall für jeden Fehler. Das längste Glasteil, das am wenigsten abgestützte Bauteil und die schwerste Baugruppe können zu unterschiedlichen Produkten gehören.

Kinglong Lighting beschreibt in seinem Entwicklungsprozess für Sonderleuchten die Prüfung von Zeichnungen auf Machbarkeit und die Auswahl geeigneter Materialien. Das ist ein sinnvoller Ausgangspunkt, wenn die vorgeschlagene Gruppe von einer noch unsicheren Schnittstelle oder Materialwahl abhängt. Bestätigen Sie den tatsächlichen Entwicklungs- und Versuchsumfang für Ihr Projekt. Aus der allgemeinen Leistungsbeschreibung lässt sich keine bestimmte Pilotstückzahl oder Zusammenstellung von Prüfungen ableiten.

Eine verwendbare Entscheidungsmatrix für die Pilotfreigabe erstellen

Definieren Sie vor der Fertigung von Versuchseinheiten für jede Freigabegruppe das zu klärende Risiko, die abgebildeten Produktionsbedingungen, die erforderlichen Bestehensnachweise und die danach zulässigen Arbeiten. Füllen Sie die Matrix gemeinsam mit den Produktions- und Qualitätsverantwortlichen des Herstellers aus. Der Einkauf legt fest, wer befugt ist, das Ergebnis anzunehmen.

Die folgenden Einträge sind Ausfüllhilfen für projektspezifische Angaben, keine vorgeschriebenen Prüfwerte. Eine leere Antwort bleibt eine offene Entscheidung und ist keine stillschweigende Freigabe. Vereinbaren Sie Toleranzen und Prüfverfahren vor dem Versuch. Andernfalls kann die Diskussion darüber, was „gut genug“ ist, genau die Zeit verbrauchen, die die Pilotserie absichern sollte.

Planungsfeld Für jede Risikogruppe ausfüllen Ermöglichte Entscheidung
Gruppe und freigegebener Ausgangsstand Artikelnummern, Stückzahlen sowie Zeichnungs- und Bauteilrevisionen: ____ Benennt die Restmenge, die anhand des Ergebnisses freigegeben werden könnte.
Ungeklärter Fehler Konkretes unerwünschtes Ergebnis und betroffenes gemeinsames Merkmal: ____ Erklärt, warum der Versuch erforderlich ist.
Repräsentative Bedingungen Einzusetzende Materialien, Werkzeuge, Montageverfahren, Oberflächenprozesse und Verpackungen: ____ Unterscheidet Produktionsnachweise von einem eigens hergerichteten Muster.
Abdeckung und Stückzahl Varianten und Versuchsstückzahl, Auswahlbegründung, Ausschlüsse sowie Einheiten für zerstörende Prüfungen: ____ Zeigt, was die Pilotserie abbilden kann und was nicht.
Bestehensnachweise Merkmal, vereinbarter Grenzwert, Methode, Ergebnisprotokoll und freigabeberechtigte Person: ____ Macht das Bestehen nachvollziehbar und reproduzierbar statt subjektiv.
Erlaubte Arbeiten nach Bestehen Genaue Artikel, Revisionen, Stückzahlen und zulässige Arbeitsgänge; verbleibende Sperren: ____ Verhindert, dass ein begrenzter Prüferfolg den gesamten Auftrag freigibt.
Reaktion auf Fehler und Änderungen Betroffene Bestände, Absicherung gegen weitere Verwendung, Korrektur, Wiederholungsprüfung und zuständige Kontakte: ____ Regelt die nächsten Schritte, bevor weitere Arbeiten beauftragt werden.
Termine und kaufmännische Behandlung Versuchs- und Prüfungstermine, Auslöser für die Restmenge, reservierte Ressourcen, Kosten und Verwendung der Versuchseinheiten: ____ Macht die Termin- und Kostenfolgen von Warten oder Nichtbestehen sichtbar.

Geben Sie eine Gruppe erst frei, wenn die vereinbarten Nachweise und noch offenen Voraussetzungen die genannte Erlaubnis tragen. Sorgen Sie dafür, dass Zeichnung, physisches Referenzmuster und Ergebnisprotokoll eindeutig identifizierbar bleiben. Eine andere Person muss erkennen können, was angenommen wurde, ohne einen E-Mail-Verlauf rekonstruieren zu müssen.

Zur Beurteilung des Design- und Projektkontexts eines Lieferanten kann ein Portfolio für dekorative Beleuchtungsprojekte dabei helfen, passende Fragen zu formulieren. Fotos fertiger Projekte zeigen weder die Versuchsbedingungen noch Prüfergebnisse oder die aktuelle Produktionsreife Ihres Auftrags. Fordern Sie die zur Matrix passenden Nachweise an, statt eine ähnlich aussehende Installation als Beleg anzusehen.

Versuchsergebnisse in eine klar begrenzte Fertigungsfreigabe überführen

Eine Freigabe nach der Pilotserie sollte die zulässigen Arbeiten und die tragenden Nachweise benennen. Halten Sie die freigegebenen Revisionen, abgedeckten Varianten, offenen Maßnahmen und die Person fest, welche die Restmenge autorisiert. „Zur Fortsetzung freigegeben“ ist mehrdeutig, wenn die Entwicklung darunter nur die Teilebestellung versteht, die Produktion jedoch das vollständige Oberflächenfinish und Verpacken aller Einheiten.

Trennen Sie angenommene Merkmale von offenen Punkten. Ein Oberflächenversuch kann die Aussehensfrage klären, während die Prüfung einer Einbauschnittstelle noch aussteht. Könnte diese offene Frage das fertige Produkt verändern, begrenzen Sie die Arbeiten vor dem betreffenden irreversiblen Schritt. Einkauf, Entwicklung und Produktion benötigen dieselbe Anweisung, einschließlich etwaiger Verbote für Ersatzteile oder alternative Montageverfahren.

Die Pilotfreigabe unterscheidet sich außerdem von einer Zertifizierung. Die Beschreibung der Follow-Up Services von UL erläutert laufende Werksinspektionen für UL-zertifizierte Produkte sowie Prüfungen von Materialien und der Bauteilrückverfolgbarkeit anhand der jeweiligen Programmanforderungen. Dieser Geltungsbereich betrifft ausdrücklich UL-zertifizierte Produkte. Eine Pilotfreigabe des Käufers ersetzt diese Anforderungen nicht und sagt für sich genommen nichts über Kinglongs Zertifizierungsabdeckung für eine vorgeschlagene Leuchte aus.

Behalten Sie die vereinbarten Kontrollen für die anschließende Produktion bei. Dokumentieren Sie, wie das Werk ein geändertes Bauteil, Werkzeug, eine Arbeitsanweisung oder einen Oberflächenprozess erkennt und wer über die weitere Anwendbarkeit der bisherigen Nachweise entscheidet. Ein bestandener Versuch sollte die Fertigungsanweisung verbessern, nicht lediglich ein freigegebenes Objekt hervorbringen, dem spätere Einheiten ähneln sollen.

Den Terminplan schützen, ohne den Versuch zu umgehen

Zum Schutz des Terminplans sollten Sie Arbeiten identifizieren, die das Versuchsergebnis nicht vorwegnehmen. Bestätigte Beschaffungen für eine unabhängige Nachfertigungsgruppe können sinnvoll sein. Das unsichere gemeinsame Bauteil schon vor der Prüfung für das gesamte Sortiment fertigzustellen, würde die vorgesehene Sperre jedoch unterlaufen. Vereinbaren Sie, wer die Kosten trägt, wenn erlaubte Vorarbeiten später unbrauchbar werden.

Lassen Sie sich vom Hersteller die Abfolge von Versuchsfertigung, Prüfung, gegebenenfalls Korrektur, Restproduktion und Versandvorbereitung zeigen. Ein zugesagter Fertigstellungstermin, der sofortiges Bestehen voraussetzt, ist ein anderer Plan als einer, der eine Korrektur und erneute Prüfung berücksichtigt. Eine gestufte Freigabe kann zudem zusätzliche Oberflächenläufe, Rüstvorgänge, Lagerung oder Verpackungsschnittstellen verursachen. Klären Sie diese Folgen, statt eine Aufteilung als kostenlos oder automatisch schneller anzusehen.

Änderungen können eine scheinbar abgeschlossene Versuchsfrage wieder öffnen. Die ISTA-Hinweise zu Wiederholungsprüfungen behandeln Änderungen an Produkt, Verpackung oder Prozess, die die Leistungsfähigkeit des verpackten Produkts beeinflussen können. Eine geänderte Glasform, Kartoneinlage oder Transportstrecke verlangt deshalb eine Entscheidung über die Verpackungsfolgen, nicht die Annahme, dass das frühere Ergebnis unverändert übertragbar ist.

Ist die vorgeschlagene Änderung kostengetrieben, hilft der Leitfaden zur Wertanalyse dekorativer Beleuchtung, die gestalterische und kaufmännische Prüfung zu strukturieren. Aktualisieren Sie anschließend die betroffenen Matrixzeilen und bestätigen Sie zusätzliche erforderliche Prüfungen, bevor die Änderung in die Restproduktion einfließt.

Beispiel: einen Auftrag entlang der tatsächlichen Risikogrenze aufteilen

Betrachten Sie einen beispielhaften Importauftrag über 300 unverändert nachbestellte Wandleuchten, 120 Pendelleuchten und 24 neue Kronleuchter. Pendelleuchten und Kronleuchter verwenden eine gemeinsame neue Baldachinkonstruktion; die Wandleuchten eine andere, bewährte Montagebaugruppe. Diese erfundenen Mengen veranschaulichen die Freigabelogik. Sie sind weder ein tatsächlicher Kinglong-Auftrag noch empfohlene Pilotstückzahlen. Ein Baldachinproblem betrifft die 120 Pendelleuchten und 24 Kronleuchter, aber nicht automatisch die 300 Wandleuchten.

Zunächst schlägt der Käufer vor, eine fotografierte Pendelleuchte freizugeben und mit allen Modellen zu beginnen. Der Zeichnungsvergleich zeigt jedoch eine andere Kabelanordnung im gemeinsamen Baldachin des Kronleuchters. Eine reine Aussehensprüfung der Pendelleuchte klärt diesen Unterschied nicht. Der überarbeitete Plan erprobt die maßgeblichen Baldachinkonfigurationen mit den vorgesehenen Teilen und Montageverfahren. Gleichzeitig wird separat bestätigt, dass Revision, Prozess und Verpackungsnachweise der Wandleuchten weiterhin zutreffen.

Angenommen, im Versuch zeigt sich, dass der Anschlussraum die gezeichnete Kronleuchterkonfiguration nicht aufnehmen kann. Stellen Sie die betroffenen Baldachinarbeiten für beide verbundenen Gruppen zurück, bis die Entwicklung den Umfang des Fehlers über die Konfigurationen hinweg geklärt hat. Kennzeichnen Sie bereits gefertigte Teile und verhindern Sie ihre unbeabsichtigte Verwendung. Der Hersteller schlägt eine Zeichnungs- und Montagekorrektur vor. Der Käufer vereinbart dafür Prüfungen und Abnahmekriterien, statt sich mit einem neuen Foto zu begnügen.

Vergleichen Sie vor der Freigabe der betroffenen Restmenge die Ergebnisse der überarbeiteten Montage mit diesen Kriterien. Bestätigen Sie außerdem, dass genau diese Anweisungen und Teile in der Produktion verwendet werden. Benötigen die Gruppen unterschiedliche Lösungen, dokumentieren Sie getrennte Freigaben. Die Wandleuchten können erst weiterlaufen, nachdem ihre Ressourcen und Eingaben einschließlich eines möglichen gemeinsamen Oberflächenarbeitsgangs als unabhängig bestätigt wurden. Trifft diese Unabhängigkeit nicht zu, ist auch ihr Terminplan anzupassen. Der Nutzen der Aufteilung ist keine garantierte frühere Lieferung, sondern die Vermeidung einer unnötig weitreichenden Sperre, ohne über eine ungeklärte Abhängigkeit hinwegzufertigen.

Ein Entwicklungsgespräch vor der Beauftragung der Restmenge vorbereiten

Bringen Sie Artikelstückzahlen, aktuelle revisionsgeführte Zeichnungen, gemeinsame Bauteile, ungeklärte Risiken, vorhandene Nachweise und die erforderliche Produktions- oder Baustellenreihenfolge mit, wenn Sie mit Kinglong Lighting die Aufgabenstellung für die Sonderleuchtenentwicklung besprechen. Fragen Sie, welche Punkte zur Zeichnungsmachbarkeit und Materialwahl vor einem Versuchsvorschlag geklärt werden müssen. So erhält das Gespräch einen klaren Umfang; Pilotstückzahl, Prüfumfang, Preis oder Liefertermin werden dadurch nicht vorab vereinbart.

Häufig gestellte Fragen

Ist ein kleiner Erstauftrag dasselbe wie eine Pilotserie?

Nein. Ein kleiner Erstauftrag erfüllt eine kommerzielle Bestellung; eine Pilotserie dient einer festgelegten Produktionsfrage und einer anschließenden Freigabeentscheidung. Beide Zwecke können sich überschneiden, wenn Ziele und Bedingungen ausdrücklich vereinbart sind. Klären Sie, ob die Einheiten Entwicklungsnachweise, verkaufsfähige Ware oder beides sind und ob der Lieferant die Restmenge bereits vor Ihrer Prüfung fertigen darf.

Dürfen Versuchseinheiten verkauft oder mit der Endlieferung versandt werden?

Möglicherweise, wenn vereinbarter Zustand, bisherige Prüfungen, Rückverfolgbarkeit und Verkaufsanforderungen dies zulassen. Versuchseinheiten sind nicht automatisch verkaufsfähige Ware. Kennzeichnen Sie zerstörend geprüfte, veränderte oder wiederholt montierte Exemplare gesondert. Bestätigen Sie, ob angenommene Einheiten zur Bestellmenge zählen, welche Referenzen zurückbehalten werden und wer nach Abschluss ihres Versuchszwecks den Versand genehmigt.

Wer zahlt, wenn die Pilotserie ein Konstruktionsproblem aufdeckt?

Die vereinbarten kaufmännischen Bedingungen bestimmen die Verantwortung. Der Freigabeplan sollte eine Lieferantenabweichung von einer freigegebenen, aber änderungsbedürftigen Konstruktion unterscheiden. Besprechen Sie vor dem Versuch Entwicklungskosten, Ersatzexemplare, Wiederholungsprüfungen und genehmigte Vorarbeiten. Die Entdeckung eines Problems legt den Kostenträger nicht automatisch fest. Ebenso sollte eine Korrekturfreigabe nicht stillschweigend zusätzliche Kosten oder Terminänderungen genehmigen.

Braucht eine Nachbestellung immer eine neue Pilotserie?

Nicht zwingend, wenn Produkt, Prozess und zugehörige Nachweise weiterhin anwendbar sind. Dieselbe Artikelnummer allein belegt jedoch nicht, dass alles unverändert ist. Vergleichen Sie Revisionen, Bauteile, Fertigungsmethoden und Verpackung mit dem angenommenen Ausgangsstand. Entscheiden Sie, ob die Änderung eine gezielte Prüfung oder einen umfassenderen Versuch benötigt, und behalten Sie die vereinbarten Prüfregelungen für den Auftrag bei.
