Conviene realizar un piloto cuando una cuestión de fabricación sin resolver podría repetirse en todo el pedido. Una producción completa resulta más justificable cuando las pruebas disponibles sobre diseño, proceso e inspección ya son aplicables. Para un surtido de luminarias, a menudo es útil dividir la decisión: ensayar el trabajo incierto y autorizar la fabricación de referencias repetidas realmente independientes, en lugar de considerar que todo el pedido está igual de preparado.
Antes de comprometer la cantidad restante, compras debe identificar qué tiene que demostrar el ensayo. Un porcentaje fijo del pedido o una muestra atractiva de cada referencia de inventario (SKU) no responde a esa pregunta.
Elegir la ruta de producción según el riesgo pendiente
En un pedido de luminarias con múltiples referencias, determine el alcance del piloto a partir de los modos de fallo no resueltos y las diferencias de fabricación relevantes. Un componente compartido puede vincular varios modelos; una suspensión, acabado o embalaje diferente puede generar un riesgo propio. Autorice únicamente el trabajo cubierto por las pruebas e indique qué queda fuera de ese permiso.
- Primero, un piloto: las herramientas nuevas, un montaje aún incierto o una configuración de producto embalado no probada necesitan un ensayo definido antes de fabricar el resto afectado.
- Continuar con los controles aplicables: la fabricación repetida sin cambios dispone de pruebas pertinentes y especificaciones confirmadas, sin dependencias pendientes respecto al piloto.
- Retener para desarrollo: los planos, materiales o criterios de aceptación todavía no están definidos; fabricar más unidades reproduciría un diseño sin concretar.
- Revisar la agrupación: una misma tanda de acabado, un componente o un método de embalaje conecta trabajos supuestamente independientes.
Estas son rutas de compra propuestas, no un procedimiento universal de fábrica. Acuerde sus consecuencias prácticas y comerciales con el fabricante antes de autorizar la fabricación.
Distinguir la muestra de diseño, el piloto y la aceptación del lote
Un lote piloto es un ensayo limitado de producción destinado a resolver una cuestión de fabricación definida, bajo condiciones acordadas. Una muestra de diseño puede confirmar el aspecto o el encaje sin demostrar que el método previsto reproducirá ese resultado. Pregunte cómo se fabricó, qué se ajustó a mano y qué materiales, herramientas y embalajes cambiarán en producción.
La guía de Protolabs sobre inspección del primer artículo describe la inspección de piezas seleccionadas al inicio de una producción, con un alcance definido, equipos de medición adecuados y resultados documentados. El texto trata de piezas moldeadas; no establece una cantidad piloto estándar ni aprueba un pedido completo de luminarias. La pregunta útil para el comprador es qué características cubre realmente la inspección.
Para el trabajo de diseño y especificación previo a esta decisión, los recursos de Kinglong sobre diseño y compra de luminarias ofrecen contexto adicional. Separe la aprobación estética de las pruebas sobre montaje repetido, identificación de componentes y preparación de la expedición. Una misma unidad puede servir para varias comprobaciones, pero el registro debe identificar cada finalidad en lugar de limitarse a decir «muestra aprobada».
La explicación del NIST sobre el muestreo de aceptación se refiere a una selección aleatoria de un lote para decidir si se acepta o se rechaza ese lote. Un piloto seleccionado deliberadamente y fabricado con anterioridad no constituye automáticamente esa muestra. Mantenga las condiciones de inspección y autorización acordadas para el lote posterior; un éxito temprano no debe convertirse en una afirmación sobre todas las unidades futuras.
Priorizar los fallos antes de contar las unidades piloto
Para elegir la cuestión del piloto, resulta práctico comparar las consecuencias del fallo, la cantidad expuesta y lo tarde que podría descubrirlo el comprador. Este análisis cualitativo ayuda a priorizar el ensayo; no calcula una probabilidad ni sustituye una evaluación técnica cualificada.
Una diferencia de acabado visible junto a la referencia aprobada requiere una comprobación distinta de una conexión eléctrica inaccesible o de una secuencia de montaje que daña el vidrio. Identifique primero el resultado no deseado. Después determine qué observación cambiaría la decisión: una interfaz medida, un montaje completo sin ajustes improvisados, una comparación coherente del acabado o un ensayo de embalaje según un protocolo acordado.
La repetición importa porque un error pequeño puede trasladarse a muchas unidades. La novedad importa porque un resultado anterior puede no describir el proceso actual. Ninguno de estos factores determina por sí solo la cantidad piloto. Un nuevo aplique pedido en gran volumen podría necesitar observaciones de montajes repetidos con las preparaciones de producción pertinentes. Una lámpara de araña singular de baja cantidad podría requerir, en cambio, un primer montaje cuidadosamente planificado para su suspensión particular y sus interfaces de instalación.
En un paquete para toda una villa, el surtido puede ser reducido pero muy variado. Para una pieza verdaderamente única, un ensayo de repetibilidad es menos útil que las comprobaciones de su fabricación real, encaje y embalaje. Para un mayorista, el riesgo puede centrarse en una pieza común utilizada en muchos modelos comercializables. Pregunte a la fábrica qué variante puede revelar el fallo y por qué la cantidad propuesta basta para observarlo. Documente el razonamiento y también lo que el ensayo no permitirá demostrar.

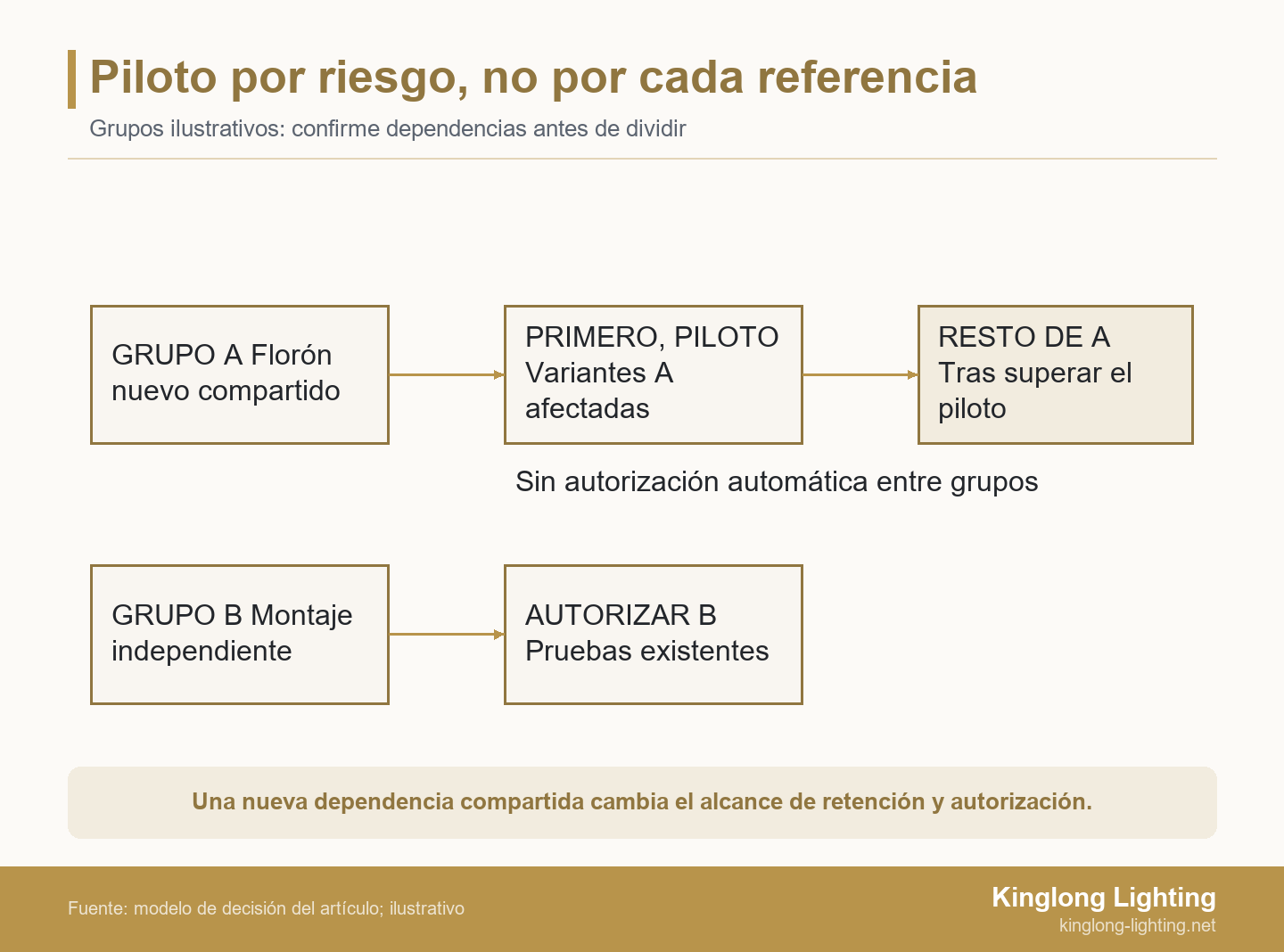

Agrupar las referencias según lo que las pruebas pueden representar
Agrupe las referencias por la característica concreta que se comprueba, no solo por el nombre de la colección. Dos colgantes pueden compartir florón y recorrido de cableado, pero tener pesos de vidrio, geometrías de suspensión y cajas diferentes. Una comprobación satisfactoria del encaje del florón puede aportar información sobre la interfaz común sin demostrar la idoneidad del soporte ni la protección de transporte del colgante más pesado.
En los ensayos de productos embalados, ISTA advierte que no debe darse una aprobación general a productos no ensayados al extrapolar lo aprendido de los artículos probados. Sus recomendaciones piden conocer los atributos del producto y del embalaje, documentar la justificación y supervisar los resultados durante la distribución. Este límite afecta a las pruebas de embalaje; no autoriza a extender una certificación eléctrica a toda una familia de luminarias.

Prepare una lista breve de cobertura para cada ensayo: códigos y revisiones de las referencias representadas, característica compartida, diferencias deliberadas y comprobaciones que aún deban realizarse por separado. Incluya las variantes que ponen a prueba la similitud propuesta. «El más grande» no es automáticamente el caso más desfavorable para cualquier fallo: el elemento de vidrio más largo, la pieza con menos apoyo y el conjunto más pesado pueden corresponder a productos distintos.
Kinglong Lighting describe la revisión de planos para evaluar su viabilidad y seleccionar materiales dentro de su proceso de desarrollo de luminarias a medida. Es un punto de partida útil si la agrupación propuesta depende de una interfaz o una elección de material incierta. Confirme el alcance real del desarrollo y del ensayo para el proyecto, sin suponer que la descripción del servicio incluye una cantidad piloto o un conjunto de pruebas determinado.
Crear una matriz de decisión y autorización del piloto que pueda utilizarse
Antes de fabricar unidades piloto, defina para cada grupo el riesgo que debe resolverse, las condiciones de producción representadas por el ensayo, las pruebas necesarias para superarlo y el trabajo exacto que podrá realizarse después. Complete la matriz con los responsables de producción y calidad del fabricante; el comprador identifica quién tiene autoridad para aceptar el resultado.
Las entradas siguientes son indicaciones para completar con información del proyecto, no valores de ensayo prescritos. Una respuesta en blanco deja una decisión abierta, no una aprobación implícita. Acuerde las tolerancias y los métodos de prueba antes del ensayo; de lo contrario, discutir qué es «suficientemente bueno» puede consumir el tiempo que el piloto pretendía proteger.
| Campo del plan | Completar para cada grupo de riesgo | Decisión que permite tomar |
|---|---|---|
| Grupo y configuración de referencia | Códigos de referencia, cantidades y revisiones de planos y componentes: ____ | Identifica qué cantidad restante podría autorizar el resultado. |
| Fallo sin resolver | Resultado no deseado concreto y característica compartida afectada: ____ | Explica por qué es necesario el ensayo. |
| Condiciones representativas | Materiales, herramientas, método de montaje, proceso de acabado y embalaje que se utilizarán: ____ | Distingue las pruebas de producción de una muestra preparada especialmente. |
| Cobertura y cantidad | Variantes y cantidad piloto, justificación de la selección, exclusiones y unidades para ensayos destructivos: ____ | Muestra qué puede representar el piloto y qué queda fuera. |
| Pruebas de cumplimiento | Característica, límite acordado, método, registro del resultado y persona que aprueba: ____ | Hace que la aceptación sea reproducible y no subjetiva. |
| Permiso tras superar el ensayo | Referencias, revisiones, cantidades y operaciones exactas autorizadas; retenciones pendientes: ____ | Evita que un resultado limitado autorice todo el pedido. |
| Respuesta ante fallos y cambios | Existencias afectadas, contención, corrección, nueva comprobación y contactos responsables: ____ | Controla qué ocurre antes de comprometer más trabajo. |
| Calendario y tratamiento comercial | Fechas de ensayo y revisión, condición para iniciar el resto, recursos reservados, costes y destino de las unidades piloto: ____ | Expone las consecuencias de esperar o fallar sobre plazos y costes. |
Autorice el grupo solo cuando las pruebas acordadas y los requisitos previos pendientes respalden el permiso indicado. Mantenga identificables el plano, la referencia física y el registro de resultados, para que otra persona pueda entender qué se aceptó sin reconstruir una conversación por correo electrónico.
Al evaluar el contexto de diseño y proyectos de un proveedor, un portfolio de proyectos de iluminación decorativa puede ayudar a formular preguntas pertinentes. Las fotografías de proyectos terminados no muestran las condiciones del piloto, los resultados de inspección ni el estado actual de preparación de su pedido. Solicite las pruebas adecuadas para la matriz en lugar de considerar una instalación de aspecto similar como demostración.
Convertir los resultados del piloto en una autorización delimitada de producción
La autorización posterior al piloto debería identificar el trabajo permitido y las pruebas que lo respaldan. Indique las revisiones aprobadas, las variantes representadas, las acciones abiertas y quién autoriza la cantidad restante. «Aprobado para continuar» es ambiguo si ingeniería lo interpreta como permiso para pedir piezas y producción como permiso para acabar y embalar todo el pedido.
Separe las características aceptadas de las cuestiones abiertas. Un ensayo de acabado puede resolver el aspecto mientras sigue pendiente verificar una interfaz de instalación. Si la cuestión pendiente puede modificar el producto terminado, limite el trabajo antes de ese paso irreversible. Compras, ingeniería y producción necesitan la misma instrucción, incluidas las restricciones sobre sustituciones o métodos alternativos de montaje.
La aprobación del piloto también se distingue de la certificación. La descripción de los Follow-Up Services de UL explica las inspecciones periódicas de fábrica de productos certificados por UL y las comprobaciones de materiales y trazabilidad de componentes según los requisitos aplicables del programa. Este alcance corresponde específicamente a productos certificados por UL; la aprobación del comprador no lo sustituye ni demuestra por sí misma la cobertura de certificación de Kinglong para una luminaria propuesta.
Mantenga los controles acordados en la producción posterior. Registre cómo detectará la fábrica un cambio de componente, herramienta, instrucción de trabajo o proceso de acabado, y quién decidirá si las pruebas anteriores siguen siendo aplicables. Un ensayo satisfactorio debería mejorar la instrucción de producción, no limitarse a crear un objeto aprobado al que deban parecerse las unidades siguientes.
Proteger el calendario sin eludir el piloto
Para proteger el calendario, identifique el trabajo que puede avanzar sin dar por supuesto el resultado del ensayo. Las compras confirmadas para un grupo repetido independiente pueden ser razonables; terminar el componente compartido incierto para todo el surtido antes de revisarlo anula la retención prevista. Acuerde quién asume el coste si el trabajo anticipado autorizado resulta inutilizable.
Pida al fabricante la secuencia desde la fabricación piloto hasta su revisión, una posible corrección, la producción restante y la preparación de la expedición. Una fecha de terminación prometida que supone superar el ensayo a la primera no es el mismo plan que otro con tiempo para corregir y volver a comprobar. Autorizar por fases también puede crear nuevas tandas de acabado, preparaciones de máquinas, almacenamientos o interfaces de embalaje. Confirme esos efectos en lugar de suponer que dividir el pedido es gratis o automáticamente más rápido.
Los cambios pueden reabrir una cuestión que el piloto parecía haber cerrado. Las recomendaciones de ISTA sobre repetición de ensayos abarcan cambios de producto, embalaje o proceso que puedan afectar al comportamiento del producto embalado. Modificar una forma de vidrio, un inserto de caja o una ruta de distribución exige, por tanto, decidir qué implica para el embalaje, en vez de asumir que el resultado anterior se transfiere.
Si el cambio propuesto responde a motivos de coste, utilice la guía de ingeniería de valor para iluminación decorativa para estructurar las revisiones de diseño y comercial. Después actualice las filas afectadas de la matriz y confirme las comprobaciones adicionales antes de aplicar el cambio al resto de la producción.
Ejemplo: dividir un pedido según el límite real del riesgo
Considere un pedido ilustrativo de un importador con 300 apliques repetidos, 120 colgantes y 24 nuevas lámparas de araña. Los colgantes y las lámparas de araña utilizan un nuevo florón compartido; los apliques tienen un conjunto de montaje diferente y probado. Estas cantidades inventadas muestran la lógica de autorización, no un pedido real de Kinglong ni un tamaño piloto recomendado. Un problema de florón afecta a los 120 colgantes y las 24 lámparas de araña, pero no automáticamente a los 300 apliques.
El comprador propone inicialmente aprobar un colgante fotografiado y empezar todos los modelos. Sin embargo, la comparación de planos muestra una disposición distinta de los cables dentro del florón compartido de la lámpara de araña. Una comprobación del aspecto del colgante no resuelve esa diferencia. El plan revisado ensaya las configuraciones pertinentes del florón con las piezas y el método previstos, mientras confirma por separado que las pruebas sobre revisión, proceso y embalaje de los apliques siguen siendo aplicables.
Suponga que el ensayo revela que el espacio de conexión no admite la configuración de la lámpara de araña tal como está dibujada. Retenga el trabajo afectado sobre el florón de ambos grupos vinculados hasta que ingeniería determine qué configuraciones alcanza el defecto. Identifique las piezas ya fabricadas y evite que se utilicen por error. El fabricante propone corregir el plano y el montaje; el comprador acuerda las comprobaciones y los criterios de aceptación de las configuraciones revisadas, en lugar de aceptar únicamente una foto nueva.
Antes de autorizar el resto afectado, compare los resultados del montaje revisado con esos criterios y confirme que producción utilizará esas instrucciones y piezas. Si los grupos requieren soluciones diferentes, registre permisos separados. Los apliques solo pueden continuar tras comprobar que sus recursos y condiciones de partida siguen siendo independientes, incluida cualquier operación compartida de acabado. Si esa independencia no se cumple, revise también sus fechas. Dividir el pedido no garantiza una entrega anticipada: permite evitar una retención innecesariamente amplia sin fabricar más allá de una dependencia pendiente.
Preparar la conversación de desarrollo antes de comprometer el resto
Aporte cantidades por referencia, planos actuales con control de revisiones, componentes compartidos, riesgos pendientes, pruebas existentes y la secuencia requerida de producción o de obra cuando vaya a comentar el encargo de desarrollo de luminarias a medida con Kinglong Lighting. Pregunte qué cuestiones de viabilidad de planos y selección de materiales deben resolverse antes de acordar una propuesta de ensayo. Así se delimita la conversación sin pactar de antemano una cantidad piloto, un programa de pruebas, un precio o una fecha de entrega.
Preguntas frecuentes
¿Un primer pedido pequeño equivale a un lote piloto?
No: un primer pedido pequeño atiende una operación comercial, mientras que un piloto responde a una cuestión de producción definida y a una decisión de autorización. Ambos pueden coincidir si sus fines y condiciones son explícitos. Acuerde si las unidades son pruebas de desarrollo, existencias vendibles o ambas cosas, y si el proveedor puede fabricar el resto antes de su revisión.
¿Se pueden vender las unidades piloto o incluirlas en el envío final?
Es posible si lo permiten el estado acordado, el historial de ensayos, la trazabilidad y los requisitos de venta; las unidades de ensayo no son automáticamente existencias vendibles. Identifique por separado las unidades ensayadas destructivamente, modificadas o montadas varias veces. Confirme si las aceptadas cuentan para la cantidad pedida, qué referencias físicas se conservarán y quién autoriza su expedición una vez cumplida la finalidad del ensayo.
¿Quién paga si el piloto revela un problema de diseño?
Las condiciones comerciales acordadas determinan la responsabilidad; el plan debe distinguir una desviación del proveedor de un diseño aprobado que necesita cambios. Antes del ensayo, trate los costes de desarrollo, las unidades de sustitución, las nuevas comprobaciones y el trabajo anticipado autorizado. Encontrar un problema no determina por sí solo quién paga, y aprobar una corrección no debería aprobar tácitamente su coste o plazo adicional.
¿Un pedido repetido necesita siempre un nuevo lote piloto?
No necesariamente, si el producto, el proceso y las pruebas pertinentes siguen siendo aplicables; repetir un código de referencia no demuestra por sí solo que nada haya cambiado. Compare revisiones, componentes, métodos de producción y embalajes con la configuración aceptada. Decida si el cambio requiere una comprobación específica o un ensayo más amplio, manteniendo las condiciones de inspección acordadas para el pedido.
