Die Aussage, dass etwa 30% großer Hotel-Kronleuchterinstallationen Nacharbeit brauchen, sollte nicht als exakte Branchenstatistik gelesen werden. Sie ist sinnvoller als Risikozone: Bei großen, kundenspezifischen Leuchten ist Rework wahrscheinlich, wenn Lastpfad, Modulplan, Kistenfolge, Steuerung und Wartungszugang erst auf der Baustelle geklärt werden. Je größer die Leuchte, desto teurer wird jede nachträgliche Entscheidung.

Rework bedeutet nicht nur, dass ein Teil neu gebohrt oder ein Kabel verlängert wird. In Hotels kann Rework Lobbyabsperrungen, Gerüst, verzögerte Eröffnung, beschädigte Oberflächen, Nachtarbeit, zusätzliche Fracht, neue Treiber, geänderte Baldachine oder Konflikte zwischen Eigentümer, Bauleitung und Hersteller auslösen. Die wichtigste Prävention ist eine Installationsfreigabedatei, die kritische Gates vor Versand schließt.

Wichtigste Erkenntnisse

  • 30% ist eine Risikozone: Die Zahl beschreibt typische Exposition, nicht eine feste Branchenregel.
  • Lastpfad muss unterschrieben sein: Ein großer Kronleuchter darf nicht auf Annahmen über Decke, Anker oder Hilfskonstruktion beruhen.
  • Module und Kisten müssen installationsgeführt sein: Verpackung nach Fertigungslogik erzeugt auf der Baustelle oft unnötige Arbeit.
  • Steuerung und Zugang gehören vor Versand in die Datei: Treiber, Dimmung, Wartung und Ersatzteile dürfen nicht dem Feld überlassen werden.
  • Ein Hold Point vor finalem Packing schützt alle Parteien: Ohne letzten Nachweis sollte ein Großkronleuchter nicht verschickt werden.

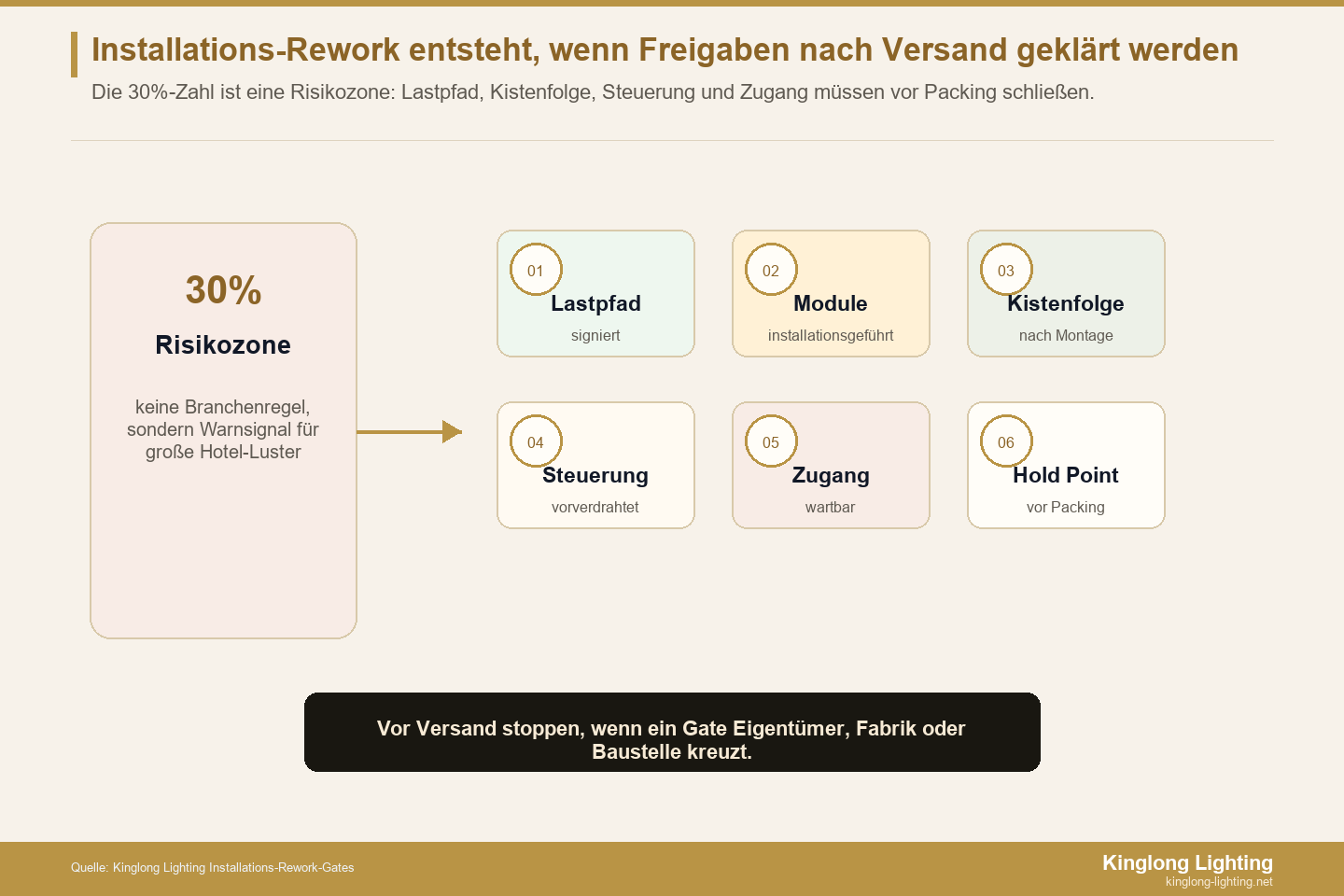

Freigabe-Gates zur Vermeidung von Rework bei großen Hotel-Kronleuchtern
Installations-Rework lässt sich reduzieren, wenn Lastpfad, Module, Kistenfolge, Steuerung, Zugang und Hold Point vor Versand geschlossen sind.

Die 30%-Zahl als Risikozone lesen, nicht als Branchenregel

Große Hotel-Kronleuchter sind nicht vergleichbar mit Standardleuchten. Sie kreuzen Architektur, Tragwerk, Elektrik, Innenausbau, Logistik, Betrieb und Markenwirkung. Eine kleine Lücke in einem dieser Bereiche kann eine große Baustellenfolge auslösen. Deshalb ist die 30%-Zahl als Warnsignal nützlich: Wenn ein Projekt mehrere ungelöste Gates hat, bewegt es sich in eine Rework-Zone.

Die Zahl sollte jedoch nicht als pauschale Behauptung verwendet werden. Manche Projekte haben durch frühe Koordination kaum Nacharbeit. Andere kämpfen mit mehreren Änderungsrunden, weil die Leuchte zwar schön entworfen wurde, aber nicht als installierbares System geplant war. Der Unterschied liegt fast immer in der Qualität der Freigabedatei.

Ein belastbarer Projektprozess behandelt Rework-Risiken wie Freigabe-Gates. Jedes Gate braucht einen Nachweis, eine verantwortliche Partei und einen Zeitpunkt, an dem nicht weitergearbeitet wird, wenn der Nachweis fehlt. So wird aus einer allgemeinen Risikowarnung ein praktisches Steuerungsinstrument.

Gate Nachweis vor Versand Typisches Rework, wenn es fehlt
Lastpfad Gewicht, Anker, Hilfsstahl und Ingenieurfreigabe neue Befestigung, Verzögerung, Deckenöffnung
Module nummerierte Segmente, Montagefolge und Werkstest Sortieren vor Ort, falsche Reihenfolge, Kabelnacharbeit
Kistenfolge Verpackungsplan nach Installationslogik mehrfaches Öffnen, Bruchrisiko, verlorene Arbeitszeit
Steuerung Treiber, Protokoll, Dimmtest und Szenenliste Flimmern, Umverdrahtung, unbrauchbare Szenen
Zugang Wartungsweg, Ersatzteile und Servicepositionen teure spätere Eingriffe oder unwartbare Leuchte

Diese Tabelle macht sichtbar, warum Rework selten nur ein Montageproblem ist. Meist fehlt ein Nachweis, der mehrere Parteien betrifft. Ein offener Lastpfad betrifft Eigentümer, Ingenieur, Hersteller und Bauleitung. Eine falsche Kistenfolge betrifft Fabrik, Spedition und Installateur. Eine unklare Steuerung betrifft Hersteller, Elektriker und Betreiber. Genau deshalb braucht jedes Gate einen Besitzer.

Rework-Ursache 1: Der Lastpfad wurde angenommen, nicht bewiesen

Der Lastpfad ist die wichtigste Installationsfrage. Er beschreibt, wie das Gewicht des Kronleuchters von der Leuchte über Aufhängung, Baldachin, Anker, Hilfsstahl und Gebäudestruktur sicher aufgenommen wird. Wenn dieser Pfad nur angenommen wird, entstehen auf der Baustelle sofort Risiken. Die Decke trägt vielleicht nicht an der geplanten Stelle. Der Stahl ist anders positioniert. Die Ankerplatte passt nicht. Oder die sekundäre Sicherung fehlt.

Für große Hospitality-Leuchten sollte der Lastpfad vor Produktion unterschrieben werden. Der Hersteller liefert Gewicht, Modulplan, Aufhängepunkte und Befestigungsanforderungen. Der lokale Tragwerksingenieur bestätigt Struktur und Anker. Die Bauleitung bestätigt Zugang und Einbaufolge. Ohne diese Kette wird die Installation zum Ratespiel.

Ein typisches Rework-Szenario beginnt harmlos: Die Leuchte ist gefertigt, die Kisten sind unterwegs, aber auf der Baustelle zeigt sich, dass der geplante Ankerpunkt nicht mit der tatsächlichen Stahlposition übereinstimmt. Dann muss eine Adapterplatte entworfen, geprüft, gefertigt und montiert werden. Gleichzeitig steht die Lobbyfläche unter Schutz, andere Gewerke warten, und die Leuchte kann nicht hängen. Diese Kette ist vermeidbar, wenn der Lastpfad als Gate vor Produktion behandelt wird.

Der Lastpfad muss außerdem die sekundäre Sicherung enthalten. Bei großen Hotelinstallationen reicht es nicht, nur die Hauptaufhängung zu planen. Sicherungsseile, unabhängige Befestigungspunkte, seismische Anforderungen und Wartungsbewegung sollten berücksichtigt werden. Je öffentlicher der Raum, desto weniger darf Sicherheit als optionales Detail erscheinen.

Rework-Ursache 2: Modul- und Kistenreihenfolge wurden nicht installationsgeführt geplant

Viele große Kronleuchter werden modular gefertigt. Das allein verhindert aber keine Nacharbeit. Wenn Module nach Fertigungskomfort verpackt werden, kann die Baustelle Kisten öffnen, Teile sortieren, fragile Elemente mehrfach bewegen oder Montageabschnitte warten lassen. Die Kistenfolge muss der Installationsfolge folgen, nicht der Reihenfolge, in der die Fabrik Teile am bequemsten verpackt.

Ein installationsgeführter Plan nummeriert Module, Kisten, Ersatzteile und Montageabschnitte gemeinsam. Kiste 1 enthält nicht einfach „Metallteile“, sondern die Teile, die zuerst gebraucht werden. Fragile Kristall- oder Glaselemente bleiben geschützt, bis die Struktur bereit ist. Für Hotels mit engen Zeitfenstern und empfindlichen Oberflächen ist diese Logik entscheidend.

Ohne diesen Plan entsteht auf der Baustelle eine Schattenlogistik. Teams öffnen Kisten, suchen Teile, legen fragile Elemente temporär ab und bewegen Komponenten mehrfach durch fertige Räume. Jeder zusätzliche Handgriff erhöht Bruch-, Kratz- und Verlustgefahr. Besonders bei Kristallsträngen, Sonderglas oder PVD-Finishes kann eine kleine Beschädigung zu Ersatzteil- und Lieferzeitproblemen führen.

Die bessere Methode ist ein Packplan, der wie eine Montageanleitung funktioniert. Jede Kiste hat eine Nummer, eine Liste, ein Foto oder Diagramm und einen klaren Installationsabschnitt. Ersatzteile sind separat markiert. Schrauben, Verbinder und kleine Teile reisen nicht lose, sondern in beschrifteten Sets. Das klingt administrativ, spart aber auf einer engen Hotellobby-Baustelle echte Stunden.

Rework-Ursache 3: Steuerung und Zugang wurden dem Feld überlassen

Steuerung und Wartungszugang werden häufig unterschätzt, weil sie weniger sichtbar sind als Form und Material. Auf der Baustelle werden sie jedoch sofort real. Treiber sitzen vielleicht an einer unzugänglichen Stelle. Dimmprotokoll und Gebäudesteuerung passen nicht zusammen. Eine Szene flackert bei niedriger Leistung. Ein Modul lässt sich reinigen, aber der Treiber nicht tauschen. Jede dieser Lücken kann Rework auslösen.

Die Freigabedatei sollte deshalb Treiberposition, Dimmprotokoll, Kabellängen, Wartungsweg, Ersatzteile und Servicezustände vor Versand festhalten. Für Kinglong Lighting bedeutet das: nicht nur Leuchte liefern, sondern die technische Übergabe so dokumentieren, dass Installateur und Betreiber wissen, wie das System im Hotel leben soll.

Steuerungs-Rework ist besonders ärgerlich, weil es oft erst nach der sichtbaren Montage auftaucht. Die Leuchte hängt, der Raum sieht fast fertig aus, aber bei der Inbetriebnahme flackert eine Gruppe, dimmt nicht tief genug oder reagiert nicht auf das Gebäudesystem. Dann werden Kabel, Treiber oder Szenen unter Zeitdruck angepasst. Das Ergebnis kann funktionieren, aber selten so sauber wie eine vorab getestete Lösung.

Wartungszugang verursacht ähnliche Spätfolgen. Wenn ein Treiber hinter einem schwer zugänglichen Baldachin sitzt oder ein Modul nur mit vollständigem Ablassen erreicht wird, entsteht kein sofortiger Eröffnungsfehler. Das Problem erscheint nach Monaten, wenn ein Teil getauscht oder gereinigt werden muss. Rework-Prävention muss daher über den Eröffnungstag hinausdenken.

Verwandte Leitfäden

Handlungskarte zur Vermeidung von Installations-Rework

Die Handlungskarte ist einfach: Alles, was Eigentümer, Fabrik und Baustelle gleichzeitig betrifft, wird vor Versand zu einem Gate. Ein Gate ist erst geschlossen, wenn der verantwortliche Nachweis vorliegt. Bei großen Kronleuchtern sind die wichtigsten Gates Lastpfad, Modulplan, Kistenreihenfolge, Steuerung, Zugang, Ersatzteile und Hold Point. Ohne diese Gates reist das Risiko mit der Fracht.

In der Praxis sollte die Karte mit Statusfarben geführt werden. Grün bedeutet freigegeben, Gelb bedeutet Nachweis ausstehend, Rot bedeutet Versandstopp. Der Vorteil liegt in der Klarheit: Niemand muss in E-Mails suchen, ob ein Punkt wahrscheinlich in Ordnung ist. Bei großen Hotel-Kronleuchtern ist diese Transparenz besonders wertvoll, weil viele Beteiligte nur einen Ausschnitt sehen.

Eine Installationsfreigabedatei sollte eigentümerübergreifende Gates vor Versand schließen

Die Freigabedatei ist nicht nur ein Ordner mit Zeichnungen. Sie ist ein Vertrag zwischen Designabsicht, Fertigung, Installation und Betrieb. Sie sollte zeigen, welche Entscheidungen endgültig sind, welche Nachweise vorliegen und welche Punkte vor Packing noch gestoppt werden müssen.

Diese Datei sollte für Eigentümer, Bauleitung, Hersteller und Betreiber lesbar sein. Sie muss nicht jede Werkstattnotiz enthalten, aber sie muss die Übergabepunkte zeigen: wer hat welche Zeichnung freigegeben, welche Version gilt, welche Muster wurden akzeptiert, welche Kistenfolge ist verbindlich und welche Punkte blockieren den Versand. So wird aus Dokumentation ein Projektsteuerungswerkzeug.

Lastpfad als unterschriebenes Freigabe-Gate festlegen

Das Lastpfad-Gate sollte erst schließen, wenn Gewicht, Aufhängepunkte, Anker, Hilfsstahl, sekundäre Sicherungen und lokale Strukturprüfung dokumentiert sind. Ein Rendering oder eine allgemeine Zeichnung reicht nicht. Dieses Gate schützt Menschen, Eigentum und Projekttermin.

Die Dokumentation sollte außerdem Versionsstand und Verantwortlichen nennen. Wenn sich Gewicht, Modulanzahl oder Baldachin nach der ersten Freigabe ändern, muss der Lastpfad erneut geprüft werden. Sonst arbeitet die Baustelle mit einer scheinbar freigegebenen, aber technisch veralteten Datei.

Kistenreihenfolge an Montagefolge ausrichten

Kisten sollten so nummeriert werden, dass das Installationsteam die Leuchte ohne unnötiges Suchen aufbauen kann. Die Reihenfolge muss mit Gerüst, Hubgerät, Schutzabdeckungen und Baustellenzugang zusammenpassen. Gute Verpackung spart nicht nur Bruch, sondern Arbeitszeit.

Der Packplan sollte auch zeigen, welche Kisten erst spät geöffnet werden dürfen. Kristall, Glas, Sonderfinish und kleine Verbindungsteile sind besonders gefährdet, wenn sie zu früh im Raum liegen. Eine gute Kistenfolge schützt daher nicht nur Logistik, sondern auch Oberflächenqualität.

Definieren, was Factory Support umfasst

Factory Support kann Zeichnungen, Videoanleitung, Remote-Call, Ersatzteilliste, Montagefolge oder vor Ort verfügbare technische Unterstützung bedeuten. Das Projekt sollte festlegen, was enthalten ist. Sonst erwarten Baustelle und Hersteller unterschiedliche Leistungen, wenn ein Problem entsteht.

Für internationale Projekte ist diese Definition noch wichtiger. Zeitzonen, Sprache, lokale Elektrostandards und Baustellenkultur können die Kommunikation verlangsamen. Wenn Factory Support vorher als Paket definiert ist, kann das Montageteam schneller reagieren und muss nicht erst klären, wer zuständig ist.

Einen Hold Point vor finalem Packing nutzen

Vor finalem Packing sollte eine letzte Prüfung stattfinden: Freigabezeichnung, Finish, Module, Kistenplan, Ersatzteile, Treiber, Steuerung und Wartungszugang. Wenn ein Gate offen ist, wird nicht verschickt. Dieser Hold Point ist günstiger als Rework in einer fertigen Hotel-Lobby.

Der Hold Point sollte idealerweise mit Fotos oder kurzen Videos dokumentiert werden. So sieht das Projektteam nicht nur eine Liste, sondern den tatsächlichen Zustand vor Versand: Module, Finish, Label, Ersatzteile und Verpackungslogik. Diese visuelle Kontrolle reduziert Missverständnisse und gibt dem Betreiber später eine Referenz für Wartung und Ersatz.

Ein guter Hold Point schützt außerdem den Hersteller. Wenn nach Versand Streit entsteht, kann die Dokumentation zeigen, welche Version freigegeben war, welche Kisten gepackt wurden und welche Teile als Ersatz mitgeliefert wurden. Für Eigentümer schafft dieselbe Datei Sicherheit, weil sie vor Zahlung oder Frachtfreigabe sieht, dass kritische Punkte geschlossen sind. Der Hold Point ist also keine Verzögerung, sondern eine kontrollierte Pause vor dem teuersten Fehlerzeitpunkt.

Für Hotelprojekte mit festem Eröffnungstermin ist diese Pause oft die günstigste Versicherung. Ein fehlendes Kabelset oder eine ungeklärte Treiberposition lässt sich im Werk schnell korrigieren; in einer fertigen Lobby kann derselbe Punkt mehrere Gewerke blockieren und zusätzliche Nachtarbeit auslösen.

Häufig gestellte Fragen

Bedeutet 30%, dass jedes große Kronleuchterprojekt diese Rework-Rate hat?

Nein. Die Zahl sollte als Risikozone verstanden werden, nicht als feste Statistik. Projekte mit klarer Lastpfadfreigabe, Modulplanung, Kistenfolge, Steuerung und Wartungszugang können Nacharbeit deutlich reduzieren. Projekte mit offenen Gates geraten schneller in Rework.

Was verursacht Nacharbeit bei großen Hotel-Kronleuchtern?

Häufige Ursachen sind ungeprüfte Lastpfade, falsche oder unklare Modulreihenfolge, Kisten, die nicht zur Montage passen, nicht kompatible Steuerung, fehlender Treiberzugang und unklare Verantwortung zwischen Hersteller, Bauleitung und Betreiber.

Wann sollte Factory Support geplant werden?

Factory Support sollte vor Versand definiert werden, nicht erst bei Problemen auf der Baustelle. Das Projekt sollte festlegen, ob der Hersteller Montageanleitung, Video, Remote-Support, Ersatzteile, technische Zeichnungen oder Vor-Ort-Unterstützung liefert.

Welche Nachweise sollten vor Versand geprüft werden?

Vor Versand sollten Gewicht, Lastpfad, Modulnummerierung, Kistenplan, Finish, Ersatzteile, Treiber, Steuerprotokoll, Wartungszugang und Montagefolge geprüft sein. Bei großen Hotelprojekten sollte ein Hold Point diese Nachweise sammeln, bevor final verpackt wird.
