Von Manying Zhang, Lichtberaterin

Vor Ablauf der Angebotsfrist sollten die eingereichten Beleuchtungsunterlagen eines Hotels die angebotenen Leuchten eindeutig benennen, die für diese Phase geforderten Nachweise enthalten, Abweichungen offenlegen und zeigen, wer die offenen Fragen klären muss. Ausgangspunkt sind die Ausschreibungsbedingungen, nicht das übliche Katalogpaket des Lieferanten. Für FF&E-Einkaufsverantwortliche und Berater lautet die entscheidende Prüffrage: Kann der Prüfer jede Anforderung der vorgeschlagenen Konfiguration zuordnen, ohne fehlenden Verweisen nachgehen zu müssen?

Nachweise zur Angebotsabgabe von Freigaben nach Zuschlag trennen

Eine technische Vorlage ist die Gesamtheit der Dokumente und Muster, die zur technischen Prüfung eingereicht werden. Welchen Bearbeitungsstand sie erreichen muss, hängt von der Beschaffungsphase ab. Ein Angebot, eine Zeichnungsvorlage nach Zuschlag und ein Unterlagenpaket zur Produktionsfreigabe können dieselbe Leuchte beschreiben, aber unterschiedlichen Entscheidungen dienen.

Ordnen Sie die Nachweise ihrer vertraglich vorgesehenen Vorlagephase zu, bevor Sie sie anfordern. Vor Ablauf der Angebotsfrist benötigt der Prüfer die vorgeschriebenen Angebotsinformationen und eine klare Übersicht aller ungeklärten Punkte. Unterlagen für spätere Freigaben müssen im Plan sichtbar bleiben. Ihr späterer Fälligkeitstermin muss jedoch aus den Projektvorgaben hervorgehen und darf nicht auf einer Präferenz des Lieferanten beruhen.

  • Prüfen Sie die aktuelle Ausschreibung, die Leuchtenliste und sämtliche Nachträge.
  • Erfassen Sie jeden ausdrücklich mit dem Angebot fälligen Bestandteil.
  • Unterscheiden Sie zulässige spätere Vorlagen von fehlenden Pflichtnachweisen.
  • Dokumentieren Sie für jede Lücke den zuständigen Prüfer und die erforderliche Entscheidungsbefugnis.

Warum der Zeitpunkt zählt, verdeutlicht FAR 52.214-21 zu beschreibenden Produktunterlagen. Wo diese US-Bundesvorschrift gilt, müssen die geforderten Unterlagen belegen, dass das angebotene Produkt der Ausschreibung entspricht. Sie gilt nicht für sämtliche Hotelausschreibungen. Das Beispiel zeigt jedoch, warum die Aussage „Wir reichen die Unterlagen nach Zuschlag ein“ nicht ohne Weiteres als zulässig gelten kann.

Lassen Sie unklare Anforderungen vom Ausschreibenden über den vorgesehenen Kommunikationsweg vor Ablauf der Fragefrist erläutern. Bewahren Sie die Antwort bei der betreffenden Anlage auf. Ein informelles Gespräch mit einem Planer kann die Absicht verständlicher machen, ist aber keine autorisierte Änderung der Einreichungsbedingungen.

Checkliste für technische Unterlagen zur Hotelbeleuchtung

Richten Sie das Verzeichnis an den Freigabefragen aus. Erfassen Sie für jede relevante Anlage Leuchtenkennzeichen, Dokumenttitel und Revision, Anforderungsverweis, Vorlagephase, verantwortlichen Ersteller und benannten Prüfer. Eine als „eingegangen“ markierte Datei benötigt weiterhin einen gesonderten Status für die technische Prüfung.

Zur Festlegung der gestalterischen Richtung können Sie die Gestaltungsreferenz der Serie Crystal Tube ansehen. Benennen Sie anschließend die ausgewählte Anordnung und projektspezifische Unterschiede in der Vorlage. Eine Serienseite ist keine Spezifikation für eine einzelne Ausschreibungsposition.

Die US-amerikanische UFGS-Musterspezifikation für Innenbeleuchtung verdeutlicht die Unterschiede zwischen Nachweisarten. Sie behandelt Leuchtenzeichnungen, Auslegungsdaten, Prüfberichte sowie Unterlagen zur Kompatibilität von Treibern und Dimmern. Ihre Anforderungen werden projektspezifisch bearbeitet und sollten nicht unverändert in die Checkliste für die Angebotsphase eines Hotels übernommen werden.

Nutzen Sie dieses vorgeschlagene Verzeichnis als Ausgangspunkt. Kennzeichnen Sie jede Zeile mit „mit Angebot fällig“, „spätere Phase“ oder „nicht zutreffend“ und geben Sie die Vorgabe an, die diese Zuordnung begründet.

Vorschlag für ein Unterlagenverzeichnis zur Hotelbeleuchtung – Nachweise und Termine an die Ausschreibung anpassen
Anlage Freigabefrage Zu erfassende Angaben
Begleitschreiben und Verzeichnis Was wird eingereicht? Revision des Pakets, Leuchtenkennzeichen, Anlagen, Zweck und offene Punkte.
Stellungnahme zur Anforderungserfüllung Beantwortet das Angebot jede Anforderung? Klausel, angebotene Erfüllung, zugehörige Nachweisdatei und offengelegte Ausnahme.
Leuchtenliste und Datenblätter Welches Produkt wird angeboten? Modell, Einsatzort, Mengengrundlage, Abmessungen, Oberfläche und gewählte elektrische Konfiguration.
Zeichnungen und Schnittstellen Lässt sich die vorgeschlagene Anordnung abstimmen? Geometrie, Aufhängung, Bezugsumfang der Gewichtsangabe, Befestigungsschnittstelle, Stromzuführung und Annahmen zur Zugänglichkeit.
Materialien und Muster Welche Erscheinung wird beurteilt? Material- oder Oberflächenreferenz, Musterkennung, Prüfzweck und Unterschiede zum endgültigen Produkt.
Leistung und Steuerung Deckt der Nachweis die vorgegebene Funktion ab? Zutreffende photometrische Nachweise oder Prüfnachweise, Lichtquelle, Treiber, Steuerungsart und Umfang der Kompatibilität.
Konformitätsnachweise Erfasst der geforderte Zulassungsweg dieses Angebot? Aussteller, erfasster Produktumfang, Modellbezug, geltende Bedingungen und Prüfvermerk.
Abweichungen und Nachverfolgungsplan Was ist noch nicht entschieden? Betroffene Anforderung, vorgeschlagene Abweichung, Verantwortlicher, erforderliche Entscheidung und vertragliche Vorlagephase.

Ersetzen Sie einen fehlenden Bericht nicht durch einen Prospektlink in der entsprechenden Tabellenzelle. Benennen Sie die tatsächliche Lücke und ihre Auswirkung auf die Prüfung. Müssen Montageanleitungen, Wartungsinformationen, Garantiebedingungen oder Ersatzteillisten mit dem Angebot vorliegen, nehmen Sie sie als gesonderte Anlagen in das Verzeichnis auf. Andernfalls geben Sie ihre spätere vertragliche Vorlagephase an, statt unfertige Unterlagen als freigegeben darzustellen.

Prüfen, ob die Nachweise die angebotene Leuchte beschreiben

Prüfen Sie nach Fertigstellung des Verzeichnisses die angebotene Konfiguration, statt lediglich Anlagen zu zählen. Gleichen Sie die Leuchtenliste mit Zeichnung, Musterprotokoll, Treiberliste und Kennzeichnung des Prüfberichts ab. Ein Ordner kann sämtliche erwarteten Dateikategorien enthalten und dennoch mehrere unterschiedliche Produktversionen beschreiben.

Zeichnungen, Oberflächen und Befestigungsschnittstellen abgleichen

Trennen Sie die Gestaltungsreferenz vom tatsächlichen Angebot und von noch ungeklärten technischen Schnittstellen. Eine Visualisierung kann die Komposition festlegen, klärt aber für sich allein weder Aufhängungsdetails noch Treiberzugang oder Deckenanschluss. Kennzeichnen Sie, welche Abmessungen und Materialien aktuell angeboten werden und welche Details noch abzustimmen sind.

Bei Sonderentwicklungen können Sie den Ablauf der kundenspezifischen Entwicklung bei Kinglong Lighting prüfen; dort werden Zeichnungsprüfung und Musterentwicklung beschrieben. Nutzen Sie die Besprechung dieses Ablaufs, um die für Ihr Paket benötigten Unterlagen zu vereinbaren. Bestätigen Sie konkrete Liefergegenstände und Termine, statt vorauszusetzen, dass jedes Entwicklungsergebnis vor Ablauf der Angebotsfrist vorliegt.

Achten Sie auf der Zeichnung auf dasselbe Leuchtenkennzeichen und denselben Revisionsstand wie im Angebot. Klären Sie, ob das angegebene Gewicht die vollständige Baugruppe umfasst, ob Aufhängungsteile enthalten sind und wer die deckenseitige Tragkonstruktion plant. Die Beurteilung der Tragfähigkeit gehört zur zuständigen Fachperson des Projekts; der Einkauf darf sie nicht aus einer allgemeinen Montageskizze ableiten.

Unterscheiden Sie bei Oberflächen zwischen einem benannten Oberflächencode und dem konkret geprüften Muster. Halten Sie fest, ob das Muster Farbe, Textur, Material, Verarbeitung oder eine vollständige Baugruppe belegen soll. Dient es nur als Erscheinungsreferenz, kennzeichnen Sie es entsprechend. Sonst könnte ein Prüfer ein Oberflächenmuster freigeben und ein anderes Team dies später als Annahme der gesamten Leuchte verstehen.

Treiber- und Steuerungsnachweise auf Komponentenebene prüfen

Komponentennachweise und die Kompatibilität des Gesamtsystems beantworten unterschiedliche Fragen. Identifizieren Sie zunächst die tatsächlich angebotene Lichtquelle, den Treiber und die Steuerungsart. Fragen Sie anschließend den Prüfer für Elektrotechnik oder Steuerung, welche Nachweise für das vorgesehene Betriebsverhalten, den Dimmbereich und die Schnittstelle zum Steuerungssystem des Projekts erforderlich sind.

Die Produktdatenbank der DALI Alliance führt zertifizierte Komponenten auf, keine Leuchten. Ihre Hinweise binden die Zertifizierung an die Identität des geprüften Produkts, einschließlich übereinstimmender Marke, GTIN sowie Hardware- und Firmwareversionen. Auch die gültige ID muss in Kombination mit der GTIN eindeutig sein. Ein Datenbankabgleich ist deshalb eine Prüfung auf Komponentenebene und kein Beleg dafür, dass eine gesamte Kronleuchterinstallation die Projektprüfung bestanden hat.

Verlangen Sie eine konkrete Treibermodellbezeichnung, statt „DALI verfügbar“ als angebotene Konfiguration zu akzeptieren. Fordert die Ausschreibung einen Kompatibilitätsnachweis oder eine Vorführung, benennen Sie die davon erfassten Geräte und Bedingungen. Eine Vorführung mit einem anderen Steuergerät darf nicht stillschweigend die spezifizierte Kombination ersetzen. Halten Sie jeden vorgeschlagenen Austausch sichtbar, damit der Prüfer über weiteren Nachweisbedarf entscheiden kann.

Frühere Installationen gehören in einen anderen Teil der Lieferantenprüfung. Fragen Sie für einen aussagekräftigen Vergleich nach der damaligen Steuerungskonfiguration und dem Lieferumfang. Ein Projektfoto belegt nicht die für Ihre Ausschreibung vorgeschlagene Treiberkonfiguration. Um besprechenswerte Referenzen zu finden, sehen Sie sich das öffentliche Projektportfolio von Kinglong Lighting an.

Zertifizierungsumfang prüfen, ohne Marktregeln zu unterstellen

Beginnen Sie mit den festgelegten Projektanforderungen und der maßgeblichen Prüfung für den Zielmarkt, nicht mit einer Liste bekannter Zertifizierungslogos. Dokumentieren Sie, welcher Nachweis verlangt wird, wer ihn beurteilt und welche Produktkonfiguration er abdecken muss. Machen Sie aus einer allgemeinen Zertifizierungsaussage des Herstellers keine Behauptung über jede seiner dekorativen Leuchten.

Wo UL-Nachweise relevant sind, erläutern die Hinweise zu Product iQ von UL, wie sich Produkt- oder Komponentenzertifizierungen anhand von Suchangaben wie einer Dateinummer prüfen lassen. Dies ist ein Verifizierungsweg, keine Behauptung, dass jedes Hotelprojekt weltweit eine UL-Zertifizierung benötigt.

Gleichen Sie den Eintrag des Ausstellers mit der angebotenen Position ab und lassen Sie den Geltungsbereich klären, wenn die Zuordnung unklar bleibt. Ein fehlender Suchtreffer reicht nicht aus, um Betrug festzustellen; ebenso wenig genügt ein ähnlicher Firmenname, um einen Nachweis als akzeptiert zu markieren. Bewahren Sie den konsultierten Eintrag und die an Lieferant oder Aussteller gesandte Rückfrage auf.

Benennen Sie dem zuständigen technischen Prüfer die genaue Unstimmigkeit: einen anderen Modellsuffix, eine nicht erläuterte Produktfamilie, fehlende Bedingungen oder ein Dokument mit nicht bestätigbarem Status. Fordern Sie eine schriftliche Entscheidung nach dem Projektverfahren an. Aufgabe des Einkaufs ist es, die Unsicherheit prüfbar zu machen, nicht die fachliche oder regulatorische Bewertung durch sein eigenes Urteil zu ersetzen.

Jede Abweichung braucht einen Verantwortlichen und eine Folge für das Angebot

Abweichungen ausdrücklich auszuweisen, ist nicht bloß eine administrative Vorliebe. Die UFGS-Verfahrensvorgaben für technische Vorlagen verlangen ausreichend detaillierte Angaben zur Feststellung der Vertragserfüllung und eine eindeutige Kennzeichnung vorgeschlagener Abweichungen. Auch dies ist ein Beispiel aus einer US-Musterspezifikation; wer eine Abweichung prüfen oder akzeptieren darf, bestimmen die Verfahren des konkreten Hotelprojekts.

Trennen Sie fehlende Nachweise von einem geänderten Angebot. „Bericht nicht vorgelegt“ bedeutet, dass eine geforderte Aussage noch nicht belegt ist. „Andere Steuerungsart angeboten“ verändert dagegen die vorgeschlagene Lösung. Beide Punkte können unterschiedliche Prüfer und eine unterschiedliche Behandlung im Vergabeverfahren erfordern, auch wenn sie im Verzeichnis jeweils als offene Zeile erscheinen.

Für die Erörterung der Anwendung können Sie die Möglichkeiten von Kinglong Lighting für Beleuchtung in verschiedenen Hotelbereichen prüfen. Grenzen Sie die Antwort des Lieferanten anhand des betreffenden Raums und Leuchtenumfangs ein. Trennen Sie dieses Herstellergespräch vom technischen Prüfergebnis des Beraters und von der Befugnis des Ausschreibenden, über die Zulässigkeit zu entscheiden.

  • Fehlender verpflichtender Angebotsnachweis: eskalieren Sie vor Fristablauf; gehen Sie nicht davon aus, dass eine spätere Vorlage die Lücke behebt.
  • Vorgeschlagene technische Alternative: benennen Sie die geänderte Anforderung und folgen Sie, sofern vorhanden, dem Verfahren für Alternativangebote.
  • Zulässiges späteres Detail: halten Sie Vorlagephase, verantwortlichen Ersteller und die Freigabe fest, vor der es vorliegen muss.

Benennen Sie die konkreten Personen für Nachweiserstellung, technische Prüfung und Ausschreibungskoordination. Erfassen Sie die angeforderte Entscheidung, die Antwortfrist und die Folge einer ausbleibenden Antwort. „Eingegangen“, „in Prüfung“ und „für diesen angegebenen Zweck akzeptiert“ müssen getrennte Zustände bleiben. Ein Koordinator kann eine autorisierte Entscheidung dokumentieren, ohne selbst befugt zu sein, die zugrunde liegende Anforderung aufzuheben.

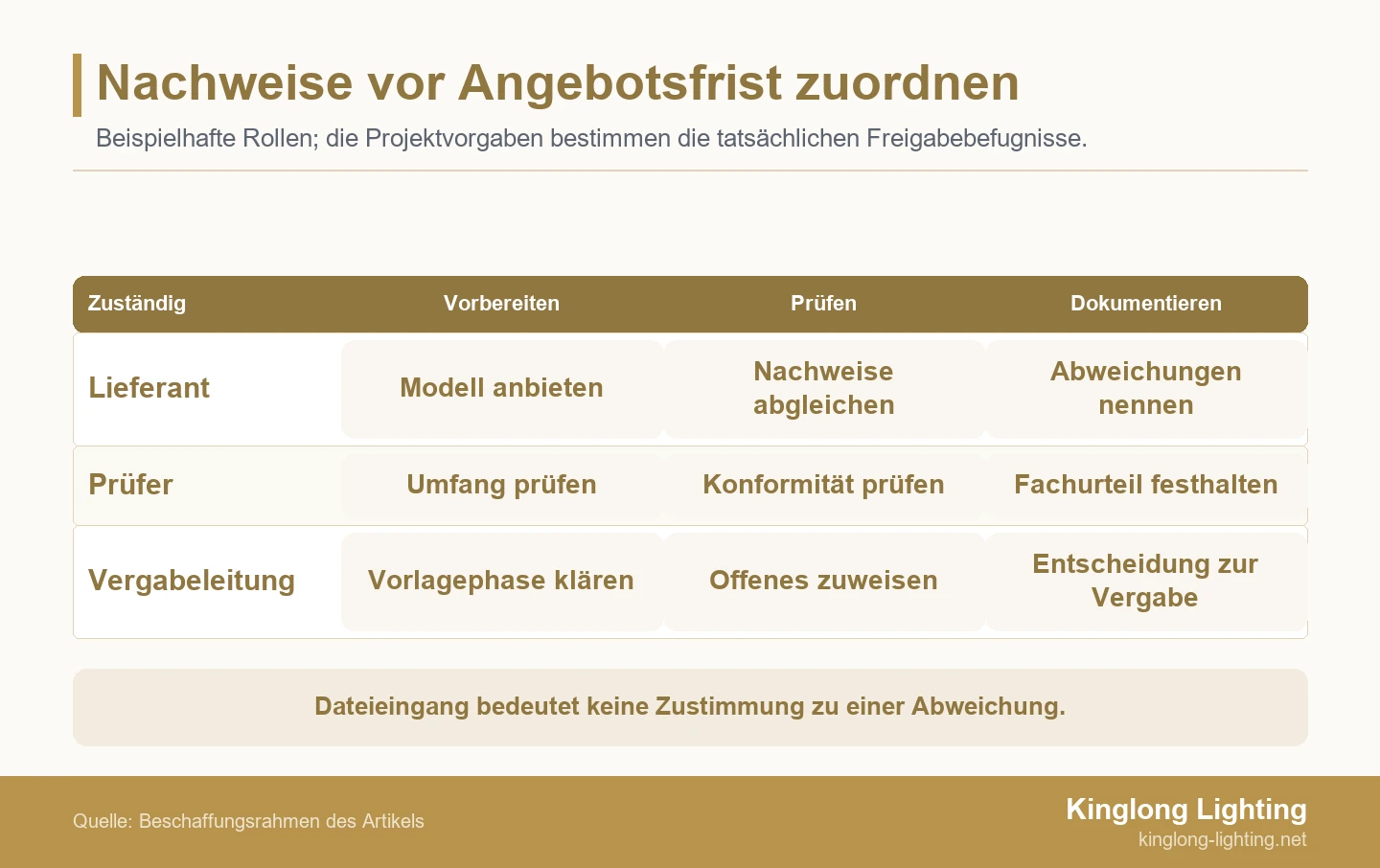

Verantwortungsmatrix für Lieferantennachweise, technische Prüfung und Ausschreibungskoordination in den Phasen Vorbereitung, Prüfung und Dokumentation.
Beispielhafte Rollenverteilung: Bestätigen Sie die tatsächlichen Prüfer und übertragenen Befugnisse anhand der Projektvorgaben. Der Eingang von Dateien ist keine Freigabe.

Durchgearbeitetes Beispiel: Muster und Treiberliste widersprechen sich

Ein Widerspruch zwischen Muster und angebotenem Modell muss geklärt werden, auch wenn das Unterlagenverzeichnis keine leeren Zellen enthält. Das folgende illustrative Beispiel zeigt, warum die Korrektur der Dokumente und die Verifizierung des technischen Angebots getrennte Aufgaben sind.

Den Widerspruch klären, bevor das Angebot als konform gilt

Ein FF&E-Koordinator bereitet eine Ausschreibung für 120 Wandleuchten in 60 Gästezimmern vor. Betroffen ist 1 angebotener Wandleuchtentyp, dargestellt durch 1 Prüfmuster. Die Dateien sind eingegangen, die technische Konformität ist jedoch nicht festgestellt. Die Treiberliste der Ausschreibung schreibt DALI-Steuerung vor; das Musteretikett nennt einen phasenan- oder phasenabschnittsgesteuerten Treiber, während das Angebot DALI-Konformität erklärt.

Diese Abweichung beweist noch nicht, dass der Lieferant die spezifizierte Konfiguration nicht liefern kann. Das Muster könnte nur die Erscheinung veranschaulichen, oder das Angebot könnte einen Fehler enthalten. Keine dieser Erklärungen ist dokumentiert. Der Koordinator lässt die Konformität unbestätigt und bittet den Elektroprüfer, die benötigten Nachweise festzulegen, statt das Vorhandensein eines Musters als technische Freigabe zu behandeln.

Der Lieferant muss den vorgesehenen Treiber identifizieren und die Konfigurationsliste passend zu seinem Angebot überarbeiten. Er sollte den Zweck des Musters angeben und die einschlägigen Nachweise liefern. Verlangt die Ausschreibung ein repräsentatives Funktionsmuster, erfüllt ein reines Erscheinungsmuster diese Anforderung nicht. Die angeforderte Korrektur muss die Unstimmigkeit beheben und darf sich nicht auf ein neues Deckblatt oder die Umbenennung der Anlage beschränken.

Bevor Konformität dokumentiert wird, prüft der Elektroprüfer angebotene Konfiguration, Treibernachweise und Musterstatus gemeinsam. Anschließend hält der Einkauf die autorisierte Entscheidung zum Angebot fest. Können die erforderlichen Nachweise nicht fristgerecht vorgelegt werden, bestimmen die Regeln des Ausschreibenden die Konsequenz. Dies ist ein illustratives Szenario, kein Kundenfall von Kinglong Lighting und kein zugesagtes Ergebnis; es gewährt weder eine Fristverlängerung noch die Erlaubnis zum Produktionsstart.

Die Einreichung mit einem nachvollziehbaren Übergabeprotokoll abschließen

Fixieren Sie den eingereichten Stand und dokumentieren Sie, was jeder ungelöste Punkt verhindert. Das endgültige Begleitschreiben sollte Paketrevision, Anlagenliste, maßgebliche Ausschreibungsverweise und ausstehende Entscheidungen ausweisen. Bewahren Sie die tatsächlich versandten Dateien auf, nicht nur einen Arbeitsordner, der sich bei späteren Revisionen verändert.

Die Übergabe sollte für jeden offenen Punkt beantworten, wer die Antwort schuldet, wer sie prüft, wann sie fällig ist und welche Entscheidung weiterhin nicht getroffen werden kann. Speichern Sie den Einreichungsbeleg getrennt von Freigabeunterlagen. Zeigen Sie nach einer Revision, was sich geändert hat und welche betroffenen Nachweise erneut zu prüfen sind. Übertragen Sie eine frühere Annahme nicht ohne Bestätigung auf eine geänderte Konfiguration.

Behalten Sie die formalen Vorgaben der aktuellen Ausschreibung und die dokumentierten Entscheidungen als maßgebliche Referenzen bei. Nutzen Sie ergänzend die öffentlichen Ressourcen, um die nächste Lieferantenanfrage besser vorzubereiten: Lesen Sie die Beiträge zu Beleuchtungsbeschaffung und Lichtgestaltung.

Häufig gestellte Fragen

Kann eine technische Vorlage mehrere Hotelzimmertypen abdecken?

Ja, wenn die gemeinsame Konfiguration tatsächlich identisch ist und das Verzeichnis jeden zimmerspezifischen Unterschied offenlegt, der Nachweise oder Freigaben verändert. Verweisen Sie auf die gemeinsame Datei, statt sie unter widersprüchlichen Namen zu duplizieren. Führen Sie Varianten bei Oberfläche, Befestigung, Lichtquelle oder Treiber gesondert auf. Ändern diese Varianten den Nachweisbedarf, dürfen sie nicht unter einem gemeinsamen Status „freigegeben“ verborgen bleiben.

Gehören Preise in das technische Unterlagenpaket?

Nur wenn die Ausschreibungsbedingungen dies dort erlauben. Sind getrennte technische und kaufmännische Angebotsumschläge vorgeschrieben, muss diese Trennung bestehen bleiben. Prüfen Sie Anlagen, Dateinamen und Lieferantenanschreiben auf versehentlich enthaltene Preise. Technische Ausschlüsse müssen weiterhin im zulässigen Format klar offengelegt werden. Behandeln Sie ihre kaufmännischen Folgen im richtigen Angebotsteil, statt den Ausschluss zu entfernen, damit das technische Paket vollständiger wirkt.

Was tun, wenn ein Laborbericht vertraulich oder zu groß ist?

Fragen Sie den Ausschreibenden, welcher sichere Übermittlungsweg oder zulässige Auszug akzeptiert wird, bevor Sie einen geforderten Bericht durch eine Zusammenfassung ersetzen. Vereinbaren Sie den Zugang rechtzeitig für die Prüfung und halten Sie Berichtsidentität und Geltungsbereich im Verzeichnis fest. Vertraulichkeitsbedenken allein berechtigen nicht dazu, Pflichtnachweise zurückzuhalten. Verlassen Sie sich nicht darauf, dass ein Downloadlink nach der Einreichung weiterhin erreichbar bleibt.

Dürfen wir einen Lieferantenbericht für den Berater übersetzen?

Legen Sie jeder zulässigen Übersetzung das Original bei und halten Sie Modellcodes, Einheiten und Einschränkungen deckungsgleich, damit der Prüfer jede Aussage zurückverfolgen kann. Bestätigen Sie die geforderte Sprache und ob die Ausschreibungsbedingungen eine beglaubigte Übersetzung verlangen. Kennzeichnen Sie eine erläuternde Übersetzung eindeutig und bewahren Sie die Seitenverweise. Rechnen Sie Einheiten nicht stillschweigend um, entfernen Sie keine Einschränkungen und stellen Sie einen übersetzten Auszug nicht als vollständigen Originalbericht dar.
