Ein Ersatzteilpaket für projektspezifische Leuchten sollte einen konkreten Austausch ermöglichen und nicht nur aus einem zusätzlichen Beutel mit Einzelteilen bestehen. Ermitteln Sie, welche Bauteile die Nutzung unterbrechen oder das Erscheinungsbild einer Installation sichtbar beeinträchtigen könnten. Prüfen Sie, welche Ersatzteile tatsächlich passen, und stimmen Sie die Mengen auf die Erwartungen des Auftraggebers an die Wiederherstellung ab. Bewahren Sie freigegebene Kristall- und Oberflächenmuster getrennt auf: Ein Muster zur Beurteilung eines Ersatzteils ist nicht zwangsläufig ein Teil, das zum Einbau zur Verfügung steht.

Für den Hoteleinkauf und die Beschaffung von Möbeln, Ausstattung und Einrichtung, kurz FF&E, ist ein bauteilbezogener Vorschlag hilfreich, den das Betriebstechnikteam auch nach dem Ausscheiden des Projektteams noch versteht.

Das Ersatzteilpaket nach dem Wiederherstellungsbedarf planen, nicht nach einem Prozentsatz

Planen Sie drei miteinander verknüpfte Bestandteile: freigegebene Referenzmuster, einen nutzbaren Ersatzteilbestand und eine Übersicht der Lagerplätze. Ein Vorrat für einen Bauteiltyp kann verdecken, dass ein anderer überhaupt nicht abgedeckt ist. Die Gesamtzahl allein sagt deshalb wenig über die Wiederherstellungsmöglichkeiten aus. Geben Sie die Mengen für ein vereinbartes Austauschszenario frei, statt für jedes Bauteil denselben Prozentsatz anzusetzen.

  • Referenzmuster aufbewahren. Halten Sie eindeutig gekennzeichnete Kristall- und Oberflächenmuster für Vergleiche zurück. Zählen Sie diese nicht als verfügbare Ersatzteile.
  • Nutzbare Ersatzteile vorhalten. Der Ersatzteilbestand für den Betrieb umfasst Teile, die nach der Übergabe für einen Austausch vorgesehen sind. Er ist von der Reserve für Verluste während der Montage zu unterscheiden.
  • Das Auffinden ermöglichen. Verknüpfen Sie jede Teilenummer mit der passenden Leuchte, dem freigegebenen Revisionsstand, der Menge und dem konkreten Lagerplatz.

Getrennte Lagerplätze machen diesen Unterschied sichtbar. Techniker sollten ein freigegebenes Ersatzteil entnehmen können, ohne die Mustersammlung aufzulösen oder das einzige aufbewahrte Referenzmuster auszuleihen.

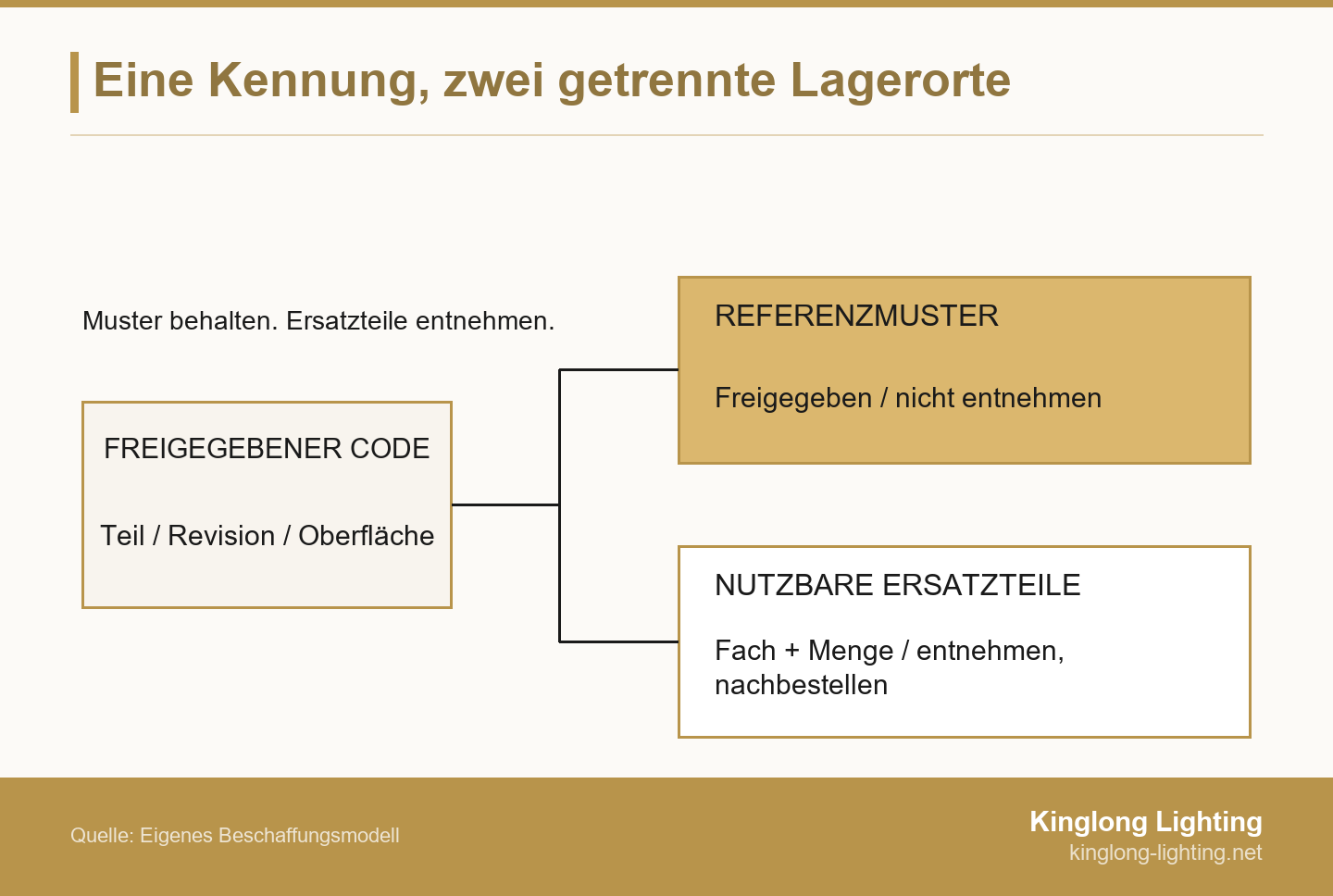

Eine freigegebene Bauteilkennung verbindet ein separat aufbewahrtes Referenzmuster mit dem nutzbaren Ersatzteilbestand.
Referenzmuster und nutzbare Ersatzteile an getrennten, gekennzeichneten Orten aufbewahren und über denselben Bauteildatensatz verknüpfen. Schematisches Planungsbeispiel, kein maßstäblicher Lagerplan.

Ein nützlicher Ansatz für die Datenstruktur ist der Produkttyp-Datensatz in COBie V3 des National Institute of Building Sciences. Er verknüpft Produkte oder Geräte mit Hersteller- und Modellangaben. Diese Identität hilft, den richtigen Datensatz zu finden, beweist aber nicht, dass ein bestimmtes Ersatzteil passt. Nutzen Sie nach Möglichkeit das vorhandene Anlagenverwaltungssystem des Auftraggebers, statt eine separate Liste anzulegen, die später niemand pflegt.

Beginnen Sie mit der aktuellen Leuchtenliste und den freigegebenen Zeichnungen. Werden diese noch zusammengestellt, bieten die Informationen zur Leuchtenspezifikation und Beschaffung einen breiteren Vorbereitungskontext. Der Ersatzteilvorschlag sollte dennoch die konkreten Bauteile dieses Auftrags benennen.

Ersatzteile mit einer bauteilbezogenen Risikomatrix auswählen

Betrachten Sie Bruchgefährdung, das Risiko optischer Abweichungen, die bestätigte Wiederbeschaffungszeit, die Austauschbarkeit und die Lagerung gemeinsam. Ein zerbrechliches Teil verdient Aufmerksamkeit. Ein Vorrat ist jedoch nur dann hilfreich, wenn die Teile vor Ort erkannt, geschützt und nach einem abgestimmten Serviceverfahren eingebaut werden können.

Die folgende Matrix ist eine vorgeschlagene Planungshilfe und kein branchenweit geltender Bevorratungsstandard. Tragen Sie für jede zutreffende Zeile die tatsächliche Teilenummer, die vom Lieferanten vorgeschlagene Menge und die vom Auftraggeber akzeptierte Menge ein. Ein leeres Feld kennzeichnet eine offene Frage und rechtfertigt nicht die Annahme, das Teil sei verfügbar.

Bauteil Entscheidungsrelevantes Risiko Nachweis und Bereitstellungsweg Mengenentscheidung
Wiederkehrende Kristallbehänge oder Glaselemente Gefährdung bei der Handhabung und sichtbar fehlende Elemente Jede Form und jedes Befestigungsdetail kennzeichnen; einen geschützten Vor-Ort-Bestand passender Teile erwägen. Das abzudeckende Verlustszenario für jeden Typ vereinbaren, nicht nur die Gesamtzahl der eingebauten Teile betrachten.
Links-/rechtsseitige oder individuell geformte Dekorelemente Eine ähnliche Silhouette kann unterschiedliche Passungen verdecken Varianten nach Zeichnung und Einbauposition trennen; klären, ob die Teile austauschbar oder einzeln zugeordnet sind. Nach kompatibler Variante aufteilen; Teile kennzeichnen, die eigens neu angefertigt werden müssten.
Sichtbare Metallbauteile mit Oberflächenveredelung Spätere Abweichungen bei Farbe, Glanz oder Struktur Oberflächenreferenz und Chargenkennung aufbewahren; prüfen, ob ein vollständiges sichtbares Bauteil nützlicher ist als Reparaturmaterial. Optisch erforderliche Wiederherstellung gegen Lagerplatzbedarf und Schutz der Oberfläche abwägen.
Clips, Verbinder und kleine Befestigungsteile Ein fehlendes Kleinteil kann den Zusammenbau verhindern Die genau passenden Befestigungsteile und das Austauschverfahren der zuständigen Fachkraft bestätigen lassen. Vollständige Servicesätze vorschlagen, wenn ein einzelnes loses Teil nicht sinnvoll eingesetzt werden könnte.
Treiber oder andere elektrische Baugruppen Elektrische und steuerungstechnische Kompatibilität, nicht das Aussehen Die freigegebene Baugruppe und den Serviceweg fachlich bestätigen lassen, bevor ein Vorrat ausgewählt wird. Die geprüfte Konfiguration und den Wiederherstellungsplan zugrunde legen; nicht anhand eines einzelnen Nennwerts ersetzen.
Aufbewahrte Kristall- und Oberflächenmuster Das Vergleichsmuster wird für Reparaturen verbraucht Eine separat gekennzeichnete Mustersammlung führen und vor routinemäßiger Entnahme schützen. Referenzmuster gesondert erfassen und aus den verfügbaren Ersatzteilmengen herausrechnen.

Das Ergebnis kann ein eigener Vorrat, eine noch zu bestätigende Bereitstellung beim Lieferanten, ein vereinbartes Reparaturverfahren oder ein längerer Wiederbeschaffungsprozess sein. Halten Sie die gewählte Lösung fest. Auf einen Vor-Ort-Bestand zu verzichten ist nur dann vertretbar, wenn der Auftraggeber die damit verbundene Unterbrechung versteht und die Alternative akzeptiert.

Kristall- und Oberflächenreferenzen eindeutig festlegen

Für ein passendes Ersatzteil reicht das richtige Produktfoto nicht aus. Erfassen Sie die Geometrie und Befestigungsdetails des Dekorteils, den Revisionsstand seiner Zeichnung und die zugehörige Oberflächenreferenz. Zwei von unten ähnlich aussehende Teile können sich an der Bohrung, der Befestigung oder einer verdeckten Schnittstelle unterscheiden.

Klären Sie bei Kristall oder Dekorglas, welche Merkmale das freigegebene Teil definieren: Kontur, Abmessungen und vereinbarte Toleranzen, Bohrungsposition, Kantenbearbeitung, Erscheinungsbild und Befestigungsanordnung. Legen Sie der Zeichnung ein gekennzeichnetes Foto bei, damit die Betriebstechnik das Teil wiedererkennt, ohne das Foto als Maßprüfung zu behandeln. Sind Fertigungsschwankungen akzeptiert, dokumentieren Sie den vereinbarten Bereich, statt sich auf ein einzelnes ansprechendes Muster zu verlassen.

Der von Kinglong Lighting veröffentlichte Ablauf für Hotelprojekte beschreibt physische Musterboards sowie die Bestätigung von Kristall, Glas und Metalloberflächen. Fragen Sie bei der Planung des Ersatzteilpakets, welche freigegebenen Referenzen zu den gelieferten Bauteilen gehören und welche Muster beim Auftraggeber verbleiben. Aus dem veröffentlichten Ablauf lässt sich keine bestimmte Ersatzteilmenge für ein einzelnes Projekt ableiten.

Erfassen Sie für die Oberflächenmustersammlung das Grundmaterial, die Oberflächenbezeichnung, den Code des freigegebenen Musters, das Freigabedatum und die betreffende Fertigungscharge. Vereinbaren Sie, wie ein Ersatzteil mit der eingebauten Oberfläche verglichen wird. Ein aufbewahrtes Muster definiert das angestrebte Erscheinungsbild, kann aber nicht garantieren, dass ein späteres Bauteil zu einer gealterten Installation passt.

Die Betrachtungsbedingungen sind wichtig, ebenso der Anwendungsbereich einer Farbnorm. ASTM D1729-22 betrifft diffus beleuchtete, opake Materialien. Der öffentlich zugängliche Anwendungsbereich schließt die gerichteten Betrachtungsbedingungen aus, die für eine anspruchsvolle Beurteilung von Metallic- oder Perlglanzlacken erforderlich sind. Die Norm ist kein allgemeingültiges Abnahmeverfahren für transparentes Kristall oder reflektierende Dekoroberflächen. Vereinbaren Sie ein materialgerechtes Vergleichsverfahren, statt eine Normnummer als Nachweis für Übereinstimmung anzuführen.

Mengen anhand eines Wiederherstellungsszenarios freigeben

Stimmen Sie die Mengen je kompatiblem Bauteil auf die Unterbrechung ab, die der Auftraggeber beherrschen möchte. Trennen Sie die Montagereserve vom Ersatzteilbestand für den Betrieb: Werden Teile vor der Übergabe verbraucht, können dieselben Teile nicht zugleich als verbleibender Betriebsvorrat gezählt werden.

Beginnen Sie mit dem Wiederherstellungsziel. Soll ein einzelner beschädigter Kristallbehang ersetzt, eine vollständige Dekorgruppe wiederhergestellt oder ein wichtiger Bereich nutzbar gehalten werden, während ein anderes Bauteil beschafft wird? Dafür sind unterschiedliche Beschaffungen nötig. Lassen Sie den Lieferanten die jeweils erforderlichen Teile oder Baugruppen einschließlich der zugehörigen Befestigungsteile benennen, statt einen unbegründeten Mengenzuschlag vorzuschlagen.

Legen Sie anschließend fest, welchen Zeitraum der Bestand abdecken soll. Liegt eine bestätigte Wiederbeschaffungszeit vor, halten Sie deren Stand und Annahmen fest. Ist sie unbekannt, muss der Auftraggeber zwischen der Akzeptanz dieser Unsicherheit, einer begründeten zusätzlichen Reserve und einer anderen Wiederherstellungslösung wählen. Leiten Sie aus einer unbestätigten Lieferzeit keine rechnerische Bevorratungsformel ab.

Ein Projektfoto belegt keine Ersatzteilverfügbarkeit. Ergänzen Sie den Vorschlag um den tatsächlichen Einbauort und die freigegebene Bauteilreferenz, damit aus einer Diskussion über das Aussehen ein definierter Servicebedarf wird. Visuelle Anhaltspunkte für die Beschreibung der Einbausituation bieten Kinglongs realisierte Projekte mit dekorativer Beleuchtung.

Machen Sie den Mengenvorschlag mit folgenden Feldern prüfbar: kompatible Teilenummer; Einbauorte und eingebaute Anzahl; Wiederherstellungsszenario; Montagereserve; Ersatzteilmenge bei der Übergabe; Aufbewahrungsort der Referenzmuster; Wiederbeschaffungsweg und bestätigte Zeit; Lagerkapazität; vorgeschlagene Menge; akzeptierte Menge; zustimmender Vertreter des Auftraggebers. Wird kein Vorrat vorgeschlagen, tragen Sie die Alternative in derselben Zeile ein.

Eine große, zerbrechliche Baugruppe zu kaufen bringt keinen Nutzen, wenn sie weder sicher gelagert noch über den vereinbarten Serviceweg eingebaut werden kann. Vergleichen Sie dann eine kleinere austauschbare Unterbaugruppe, eine geschützte Bereitstellung beim Lieferanten, sofern angeboten, oder eine vom Auftraggeber akzeptierte längere Unterbrechung. Es geht nicht einfach um mehr Ersatzteile, sondern um die praktisch nutzbare Wiederherstellungslösung, für die das Projekt bezahlt.

Den Vorschlag mit den tatsächlich eingebauten Varianten abgleichen

Prüfen Sie die Abdeckung je kompatiblem Typ, bevor Sie die Gesamtmenge erhöhen. Ein Paket kann viele Teile enthalten und dennoch für eine bestimmte Leuchte keinen verwendbaren Ersatz bieten.

Beispiel: Sechs Ersatzteile, aber die falsche Aufteilung

In diesem veranschaulichenden Beispiel prüfen der Hoteleinkauf und die Leitung der Betriebstechnik vor dem Versand einen Auftrag über 18 Pendelleuchten. Neun verwenden Glastyp A, neun Glastyp B. Der Lieferant schlägt 6 Ersatzglasteile für diese 2 unterschiedlichen Glastypen vor. Die Aufteilung wurde jedoch noch nicht mit den eingebauten Varianten abgeglichen.

Alle sechs vorgeschlagenen Teile sind vom Typ A. Typ B sieht ähnlich aus, hat aber eine andere Bohrungsposition für die Befestigung. Die Gesamtmenge verdeckt somit eine Lücke: Keines der vorgesehenen Teile ist mit Typ B kompatibel. Weitere Teile desselben Typs würden den Karton vergrößern, das Problem aber nicht lösen.

Nur für dieses Beispiel akzeptiert der Auftraggeber einen Plan für den Austausch einzelner Teile und stimmt einer Aufteilung der sechs Ersatzteile in drei A und drei B zu. Der Lieferant passt die Zusammenstellung an, dokumentiert das kompatible Bauteil und den Revisionsstand und zählt die aufbewahrten Erscheinungsreferenzen nicht zum nutzbaren Ersatzteilbestand.

Vor dem endgültigen Verschließen der Verpackung prüft die zuständige Fachkraft die Passung anhand der freigegebenen Referenzen und Zeichnungen. Der Einkauf gleicht Kennzeichnung und Mengen ab. Dieses erfundene Beispiel ist weder ein Kinglong-Projektfall noch eine Bruchprognose. Drei Teile je Typ sind eine angenommene Aufteilung und keine empfohlene Quote. Andere Wiederherstellungsanforderungen können eine andere Aufteilung oder Gesamtmenge rechtfertigen.

Für den Transport und die spätere Entnahme verpacken

Schützen Sie die tatsächlich gelieferten Materialien und halten Sie jedes Teil identifizierbar. Fordern Sie Verpackungshinweise für das gelieferte Kristall, Glas und oberflächenveredelte Metall an. Planen Sie den endgültigen Lagerplatz vor dem Versand. Eine unbeschädigte Transportkiste ist nicht automatisch ein zweckmäßiges Langzeitlager für Ersatzteile.

Die Hinweise zur Pflege historischer Glasobjekte des Canadian Conservation Institute empfehlen eine gepolsterte Lagerung, die verhindert, dass Glasobjekte rollen oder sich gegenseitig berühren. Übertragbar ist das Prinzip der physischen Trennung, nicht die Übernahme musealer Umgebungsanforderungen. Lassen Sie den Lieferanten für das Ersatzteilpaket geschützte Fächer oder Umhüllungen festlegen, die zu jedem Teil und seinen empfindlichen Befestigungspunkten passen.

Materialien mit direktem Kontakt zur Oberfläche verdienen eine eigene Prüfung. Die Hinweise des Canadian Conservation Institute zur Lagerung von Metallen in Museen warnen davor, dass manche Lagermaterialien korrosive Gase freisetzen, und empfehlen chemisch stabile Materialien. Leiten Sie daraus eine konkrete Frage an den Oberflächenlieferanten ab: Welche Umhüllung, welcher Schaumstoff, welcher Klebstoff und welches Behältnis eignen sich für diese Oberfläche? Weder der allgemeine Hinweis auf trockene Lagerung noch eine ungeprüfte Schaumstoffangabe beantwortet diese Frage.

Kennzeichnen Sie das Teil sowohl an seiner Schutzverpackung als auch am äußeren Karton. Eine einfache Fächerübersicht ermöglicht es, die richtige Variante zu finden, ohne jedes Teil auszupacken. Bringen Sie keine Kennzeichnung auf empfindlichen Oberflächen an, sofern der Lieferant die Methode nicht freigegeben hat. Schützen Sie auch die Referenzmuster und kennzeichnen Sie deutlich, dass sie nicht zur Entnahme bestimmt sind.

Lassen Sie die Betriebstechnik den verfügbaren Regalplatz, die Zugangsregelung und die zur Ausgabe berechtigten Personen bestätigen. Dokumentieren Sie materialbezogene Umgebungs- oder Prüfanweisungen, die für die tatsächlichen Bauteile vorliegen. Erfüllt der geplante Lagerort diese nicht, ändern Sie den Ort oder die Wiederherstellungslösung vor der Annahme des Pakets. Mehr Bestand gleicht ungeeignete Lagerbedingungen nicht aus.

Das Paket abschließen und die Wiederbeschaffung regeln

Gleichen Sie vor dem Versand die gezählten Teile mit den passenden Referenzen und Lagerplätzen ab. Benennen Sie eine verantwortliche Person für den Bestand und einen Auslöser für die Nachbestellung, damit die erste Reparatur die vereinbarte Reserve nicht unbemerkt aufbraucht.

Ist das Originalteil nicht mehr verfügbar und verändert ein vorgeschlagener Ersatz die Gestaltung, nutzen Sie den Leitfaden zum Value Engineering dekorativer Beleuchtung als Grundlage für die gestalterische und kaufmännische Prüfung. Bezeichnen Sie eine geänderte Oberfläche, Geometrie oder elektrische Konfiguration nicht allein deshalb als gleichwertigen Austausch, weil sie früher beschafft werden kann.

Führen Sie diese Abschlussprüfung vor dem Versand anhand der tatsächlichen Packliste durch:

  1. Zählen: Gleichen Sie akzeptierte Mengen nach Bauteil und Variante ab. Nehmen Sie Referenzmuster und bereits verbrauchte Montagereserven aus dem Bestand heraus.
  2. Identifizieren: Ordnen Sie die Verpackungskennzeichnung dem freigegebenen Zeichnungsstand, der Oberflächenreferenz und den kompatiblen Einbauorten der Leuchten zu.
  3. Auffinden: Lassen Sie das empfangende Team einen ausgewählten Datensatz bis zum geschützten Lagerfach nachvollziehen und den vorgesehenen Lagerort bestätigen.
  4. Austauschen: Bestätigen Sie die zuständige Fachkraft, das Austauschverfahren und sämtliche zusätzlichen Teile, die für die geplante Reparatur benötigt werden.
  5. Nachbestellen: Legen Sie fest, wer eine Entnahme dokumentiert, die verbleibende Menge kontrolliert und beim vereinbarten Auslöser die Nachbeschaffung anfordert.

Prüfen Sie den Transportschutz getrennt vom Bestandsnachweis. Die FedEx-Hinweise zum Versand zerbrechlicher Waren empfehlen Einzelumhüllungen und eine Polsterung, die Bewegungen begrenzt. Diese Grundsätze bestätigen nicht die Eignung einer individuell gefertigten Kiste. Lassen Sie die tatsächliche Verpackung für das Bauteil, den Transportweg und die Handhabung abstimmen.

Gleichen Sie das Paket beim Empfang mit der Packliste ab, bevor Sie es einlagern. Bewahren Sie Nachweise über Abweichungen auf und klären Sie, ob betroffene Teile weiter verwendbar sind. Ordnen Sie spätere Entnahmen der eingebauten Anlage und der Teilenummer zu. So wird aus der nächsten Anfrage eine klar definierte Ersatzteilanforderung und keine Suche allein anhand eines Fotos.

Den Ersatzteilvorschlag in die Projektanfrage aufnehmen

Senden Sie für ein Projektgespräch mit Kinglong Lighting die aktuelle Leuchtenliste, Bauteilcodes oder Zeichnungen, freigegebene Oberflächenreferenzen, vorgeschlagene Mengen und die Annahmen zur Wiederherstellung. Benennen Sie auch, wer die Teile lagern und austauschen wird. Fragen Sie, welche Bauteile und zugehörigen Unterlagen zum tatsächlichen Lieferumfang gehören und welche Fragen zu Verfügbarkeit oder Lieferzeit noch bestätigt werden müssen.

Kennzeichnen Sie offene Zeilen ausdrücklich: eine Variante ohne bestätigte Referenz, eine Menge ohne vereinbartes Wiederherstellungsszenario oder ein Bauteil ohne geeigneten Lagerplatz. Damit erhalten Einkauf und Lieferant einen konkreten Klärungspunkt, bevor das Paket zusammengestellt und verpackt wird.

Gehen Sie nicht davon aus, dass jedes frühere Bauteil erneut gefertigt oder jedes Ersatzteil unbegrenzt verfügbar gehalten werden kann. Nutzen Sie die aktuellen Projektunterlagen, um ein Gespräch über das Ersatzteilpaket mit Kinglong anzufragen.

Häufige Fragen

Kann eine Garantie ein Ersatzteilpaket vor Ort ersetzen?

Eine Garantie allein stellt bei einem beschädigten Dekorbauteil noch kein sofort verfügbares Ersatzteil am Einsatzort bereit. Prüfen Sie die tatsächlichen Bedingungen zu Anspruchsvoraussetzungen, Ausschlüssen, Nachweisen und Bereitstellung. Bewerten Sie die Wiederherstellungszeit gesondert. Ein Projekt kann nutzbare Ersatzteile benötigen, obwohl ein möglicher Garantieanspruch besteht. Umgekehrt verändert der Kauf von Ersatzteilen nicht die vereinbarte Garantie.

Ist ein Ausbesserungsset dasselbe wie eine Oberflächenmustersammlung?

Ein Ausbesserungsset und eine Oberflächenmustersammlung erfüllen unterschiedliche Aufgaben und sind innerhalb einer Ersatzteilstrategie nicht austauschbar. Die Sammlung bewahrt das freigegebene Erscheinungsbild als Referenz. Reparaturmaterialien dienen einem ausdrücklich vereinbarten Reparaturverfahren. Fragen Sie den Oberflächenlieferanten, wo dieses Verfahren geeignet ist, wie die Materialien gelagert werden und ob Nutzungseinschränkungen gelten. Nehmen Sie nicht an, dass eine örtliche Ausbesserung das Erscheinungsbild eines vollständig ersetzten Bauteils reproduziert.

Was gilt, wenn ein Bauteil nach dem Verpacken der Ersatzteile geändert wird?

Prüfen Sie die betroffenen Bestandsdaten und physischen Teile anhand des neu freigegebenen Revisionsstands erneut, bevor Sie sie als nutzbare Ersatzteile behandeln. Ermitteln Sie, welche Geometrie, Oberfläche oder Schnittstelle geändert wurde. Lassen Sie die zuständige Fachkraft klären, ob die vorhandenen Ersatzteile kompatibel bleiben. Aktualisieren Sie Kennzeichnung und Unterlagen gemeinsam. Unberührte Bauteile müssen nicht allein wegen einer Änderung an einem anderen Teil ersetzt werden; die Grundlage für ihre weitere Verwendung sollte jedoch eindeutig sein.

Wer sollte elektrische Ersatzbaugruppen freigeben?

Die zuständige Elektrofachkraft sollte die Kompatibilität elektrischer Ersatzbaugruppen und die zulässigen Austauschverfahren für die tatsächlich freigegebene Leuchte und Installation bestätigen. Der Einkauf kann Bauteilkennungen und Mengenvorschläge zusammentragen, sollte aus dem Aussehen oder einem einzelnen Nennwert jedoch keine Austauschbarkeit ableiten. Bewahren Sie die abgestimmten Serviceanweisungen bei den Bestandsunterlagen auf. Setzen Sie für entsprechend qualifikationspflichtige Arbeiten Fachpersonal ein, statt das Ersatzteilpaket als Anleitung zur Eigenreparatur zu behandeln.
