Un kit de pièces de rechange pour luminaires sur mesure doit répondre à un besoin de remplacement concret, et pas simplement ajouter un sachet de pièces au colis. Identifiez les composants dont l’absence pourrait interrompre l’utilisation ou altérer visiblement l’installation. Vérifiez quelles pièces sont réellement compatibles, puis convenez des quantités selon les attentes du maître d’ouvrage en matière de remise en service. Conservez séparément les échantillons de cristal et de finition approuvés : une référence servant à juger une pièce de remplacement n’est pas nécessairement une pièce disponible pour le montage.

Pour les équipes d’achats hôteliers et de mobilier, d’agencement et d’équipements, ou FF&E, le livrable utile est une proposition détaillée par composant, que l’équipe de maintenance pourra comprendre une fois l’équipe projet partie.

Dimensionner le kit selon le besoin de remise en état, pas selon un pourcentage

Organisez le kit autour de trois éléments liés : les références approuvées, le stock de rechange utilisable et un plan de localisation. Le stock d’un type de pièce peut masquer l’absence totale d’un autre ; la quantité globale renseigne donc peu sur les possibilités réelles de remise en état. Validez les quantités selon le scénario de remplacement envisagé, plutôt qu’en appliquant le même pourcentage à chaque composant.

  • Conserver la référence. Gardez des échantillons de cristal et de finition identifiés pour les comparaisons ; ne les comptez pas dans le stock de remplacement disponible.
  • Réserver des pièces utilisables. Le stock de maintenance désigne les pièces réservées aux remplacements après réception de l’installation. Il est distinct de la réserve destinée aux pertes pendant le montage.
  • Permettre de retrouver les pièces. Reliez chaque code de pièce au luminaire compatible, à l’indice de révision approuvé, à la quantité et à l’emplacement physique de stockage.

Des emplacements de stockage distincts rendent cette différence concrète. Un technicien devrait pouvoir prélever une pièce de remplacement approuvée sans démanteler la bibliothèque d’échantillons ni emprunter l’unique référence conservée.

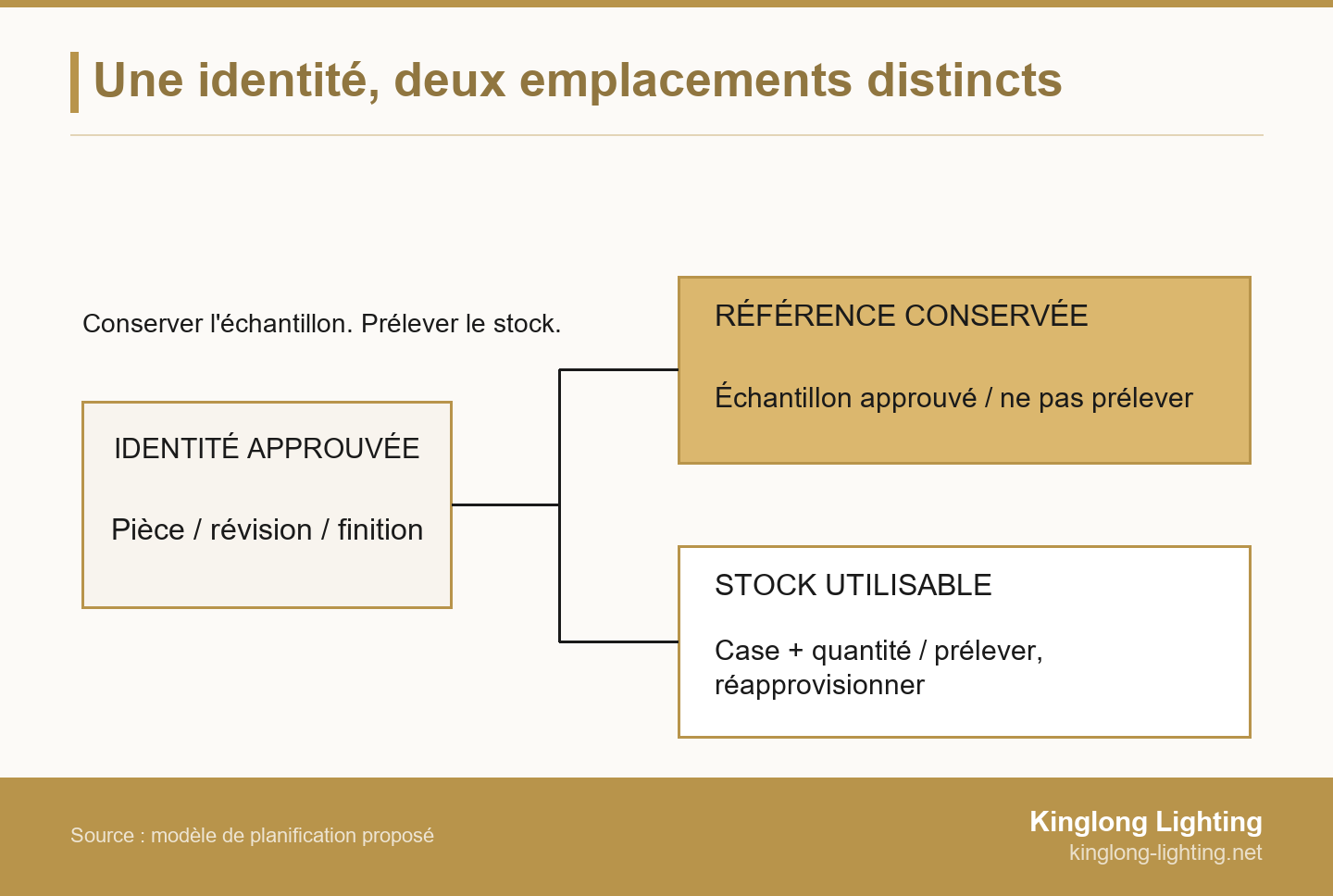

Une fiche composant approuvée relie un échantillon de référence conservé à part et un stock de pièces utilisables pour la maintenance.
Conservez la référence approuvée et les pièces de rechange utilisables dans des emplacements distincts et identifiés, reliés à la même fiche composant. Exemple de principe, et non plan de stockage à l’échelle.

La fiche de type de produit de COBie V3, publiée par le National Institute of Building Sciences, offre un repère utile pour structurer les données : elle associe les produits ou équipements à des informations de fabricant et de modèle. Cette identité aide à retrouver la bonne fiche, sans démontrer qu’une pièce donnée sera compatible. Utilisez si possible le système de gestion des actifs du maître d’ouvrage, plutôt qu’une liste isolée que personne ne tiendra à jour.

Partez du tableau de luminaires en vigueur et des plans approuvés. S’ils sont encore en préparation, les ressources sur la spécification et l’achat de luminaires apportent un contexte plus large ; la proposition de pièces de rechange doit néanmoins désigner les composants exacts de cette commande.

Sélectionner les pièces avec une matrice de risques par composant

Choisissez le mode de disponibilité en examinant ensemble l’exposition à la casse, le risque de différence d’aspect, le délai de remplacement confirmé, la remplaçabilité et le stockage. Une pièce fragile mérite une attention particulière, mais la stocker n’est utile que si l’équipe sur site peut l’identifier, la protéger et la monter selon une méthode d’intervention convenue.

Utilisez la matrice ci-dessous comme une proposition d’aide à la planification, et non comme une norme sectorielle de stockage. Pour chaque ligne pertinente, renseignez le code réel du composant, la quantité proposée par le fournisseur et celle acceptée par le maître d’ouvrage. Une ligne vide signale une question à résoudre, pas une disponibilité à présumer.

Composant Risque déterminant pour le choix Justificatifs et mode de disponibilité Décision sur la quantité
Pendeloques en cristal ou éléments en verre répétés Exposition aux manipulations et absence visuellement perceptible Identifier chaque forme et détail de fixation ; envisager un stock protégé de pièces compatibles sur site. Convenir, pour chaque type, du scénario de perte à couvrir, sans se limiter au nombre total installé.
Éléments décoratifs gauches/droits ou de forme individualisée Une silhouette similaire peut masquer un montage différent Séparer les variantes par plan et position ; confirmer si les pièces sont interchangeables ou appariées individuellement. Répartir le stock par variante compatible ; signaler les pièces nécessitant une nouvelle fabrication spécifique.
Composants métalliques visibles avec finition Écart ultérieur de couleur, de brillance ou de texture Conserver la référence de finition et l’identité du lot ; évaluer l’intérêt d’un composant visible complet plutôt que de produits de retouche. Mettre en balance la restauration de l’aspect, l’encombrement du stock et la protection de la finition.
Clips, raccords et petites pièces de fixation La perte d’une petite pièce peut empêcher l’assemblage Confirmer la quincaillerie exactement compatible et la méthode de remplacement du spécialiste responsable. Proposer des ensembles d’intervention complets lorsqu’une pièce isolée ne serait pas utilisable.
Drivers ou autres sous-ensembles électriques Compatibilité électrique et de commande, non similitude visuelle Faire confirmer le sous-ensemble approuvé et le mode d’intervention par un spécialiste avant de choisir le stock. S’appuyer sur la configuration vérifiée et le plan de remise en service ; ne pas substituer selon une seule valeur nominale.
Échantillons de cristal et de finition conservés La référence de comparaison est consommée lors des réparations Conserver une bibliothèque de références identifiée séparément, à l’abri des prélèvements courants. Comptabiliser les références séparément et les exclure des quantités de rechange utilisables.

La solution peut être un stock, une disponibilité chez le fournisseur restant à confirmer, un procédé de réparation convenu ou un remplacement plus long. Consignez l’option retenue. L’absence de stock sur site n’est défendable que si le maître d’ouvrage comprend l’interruption qui en résulte et accepte l’alternative.

Identifier sans ambiguïté les références de cristal et de finition

Une photo du bon produit ne suffit pas à établir la compatibilité. Consignez la géométrie et les détails de montage de la pièce décorative, la révision de son plan et sa référence de finition. Deux pièces semblables vues du dessous peuvent différer au niveau du perçage, de la fixation ou d’une interface cachée.

Pour le cristal ou le verre décoratif, demandez quels critères définissent la pièce approuvée : profil, dimensions et tolérances convenues, position du perçage, traitement des arêtes, aspect et disposition des fixations. Joignez au plan une photo annotée permettant à l’équipe de maintenance de reconnaître la pièce, sans traiter la photo comme un contrôle dimensionnel. Lorsque des variations de production sont acceptées, consignez la plage convenue au lieu de vous fier à un seul échantillon séduisant.

Le processus publié pour les projets hôteliers de Kinglong Lighting décrit des planches d’échantillons physiques ainsi que la confirmation du cristal, du verre et des finitions métalliques. Pour préparer le kit, demandez quelles références approuvées correspondent aux composants fournis et quels échantillons resteront chez le maître d’ouvrage. Ce processus publié ne définit pas l’allocation de pièces de rechange d’un projet particulier.

Pour la bibliothèque de finitions, identifiez le support, la désignation de finition, le code de l’échantillon approuvé, la date d’approbation et le lot de production concerné. Convenez de la manière dont la pièce de remplacement sera comparée à la surface installée. Un échantillon conservé définit un objectif d’aspect ; il ne garantit pas qu’un futur composant correspondra à une installation vieillie.

Les conditions d’observation comptent, tout comme le domaine d’application d’une norme de couleur. ASTM D1729-22 concerne les matériaux opaques éclairés de manière diffuse ; son domaine public exclut les conditions d’observation directionnelle nécessaires à une évaluation exigeante des peintures métalliques ou nacrées. Ce n’est pas une méthode universelle de réception du cristal transparent ou des finitions décoratives réfléchissantes. Convenez d’une comparaison adaptée au matériau plutôt que de citer un numéro de norme comme preuve de concordance.

Valider les quantités selon un scénario de remise en état

Convenez des quantités par pièce compatible et selon l’interruption que le maître d’ouvrage souhaite pouvoir gérer. Séparez la réserve de montage du stock de maintenance : les pièces consommées avant réception ne peuvent pas être également comptées dans le stock de rechange restant au maître d’ouvrage.

Commencez par l’objectif de remise en état. Faut-il remplacer une seule pendeloque endommagée, reconstituer un groupe décoratif complet ou maintenir un espace essentiel utilisable pendant l’approvisionnement d’un autre composant ? Ces besoins correspondent à des achats différents. Demandez au fournisseur d’identifier les pièces ou sous-ensembles nécessaires à chaque solution, fixations associées comprises, plutôt que de proposer une provision inexpliquée.

Définissez ensuite la période que le stock est censé couvrir. Appuyez-vous sur un délai de réapprovisionnement confirmé lorsqu’il existe, en consignant sa date et ses hypothèses. S’il reste inconnu, demandez au maître d’ouvrage de choisir entre accepter l’incertitude, augmenter une réserve justifiée ou convenir d’une autre solution de remise en état. Ne transformez pas un délai non confirmé en formule chiffrée de stockage.

Une image de portfolio ne prouve pas la disponibilité de pièces de rechange. Ajoutez à la proposition l’emplacement réel du luminaire et la référence approuvée du composant pour passer d’une discussion d’aspect à un besoin d’intervention défini. Les réalisations d’éclairage décoratif de Kinglong peuvent apporter un contexte visuel à la description de cet emplacement.

Rendez la proposition de quantités vérifiable à l’aide des champs suivants : code de pièce compatible ; emplacements et nombre installé ; scénario de remise en état ; réserve de montage ; quantité de maintenance à la réception ; emplacement de la référence conservée ; mode et délai confirmé de réapprovisionnement ; capacité de stockage ; quantité proposée ; quantité acceptée ; représentant du maître d’ouvrage qui l’accepte. Si aucun stock n’est proposé, consignez l’alternative sur la même ligne.

Acheter un sous-ensemble encombrant et fragile n’a pas d’intérêt s’il ne peut être stocké en sécurité ou monté selon le mode d’intervention convenu. Comparez alors un sous-ensemble réparable plus petit, une mise à disposition protégée chez le fournisseur si elle est proposée, ou une interruption plus longue acceptée par le maître d’ouvrage. Il ne s’agit pas simplement d’acheter davantage de pièces, mais de choisir la solution pratique de remise en état que le projet finance.

Vérifier la proposition par rapport aux variantes installées

Vérifiez la couverture par type compatible avant d’augmenter la quantité totale. Un kit peut contenir de nombreuses pièces et ne fournir aucun remplacement utilisable pour un luminaire donné.

Exemple : six pièces de rechange, mais une mauvaise répartition

Dans cet exemple illustratif, un acheteur hôtelier et un responsable de maintenance vérifient avant expédition une commande de 18 suspensions. Neuf utilisent le verre de type A et neuf le type B. Le fournisseur propose 6 pièces de verre de rechange pour ces 2 types distincts, mais l’équipe n’a pas encore comparé cette allocation avec la répartition installée.

Les six pièces proposées sont toutes de type A. Le type B ressemble au premier, mais son perçage de fixation est positionné différemment. La quantité globale masque donc une lacune : aucune des pièces proposées n’est compatible avec le type B. Acheter davantage de pièces identiques agrandirait le colis sans résoudre le problème.

Pour cet exemple uniquement, le maître d’ouvrage accepte un plan fondé sur le remplacement de pièces isolées et convient de répartir les six rechanges en trois A et trois B. Le fournisseur modifie la composition, consigne la pièce compatible et sa révision pour chaque variante, et ne compte pas les références d’aspect conservées dans ce stock de maintenance.

Avant la fermeture définitive de l’emballage, le spécialiste responsable vérifie le montage par rapport aux références et aux plans approuvés ; l’acheteur rapproche les étiquettes et les quantités. Cet exemple inventé n’est ni un cas Kinglong ni une prévision de casse. Trois pièces par type représentent une hypothèse de répartition, pas un ratio recommandé. Un autre besoin de remise en état pourrait justifier une répartition ou une quantité totale différente.

Emballer pour le transport et pour les prélèvements ultérieurs

Protégez les matériaux réellement fournis tout en maintenant l’identification de chaque pièce. Demandez les instructions d’emballage applicables au cristal, au verre et au métal fini, puis prévoyez le lieu de stockage définitif avant expédition. Une caisse de transport intacte ne constitue pas automatiquement un stockage de rechange pratique à long terme.

Les recommandations de conservation du verre patrimonial de l’Institut canadien de conservation préconisent un stockage rembourré qui empêche les objets en verre de rouler ou de se toucher. La leçon transposable est la séparation physique, et non l’adoption des exigences environnementales des musées. Pour le kit, demandez au fournisseur de définir des compartiments ou des enveloppes de protection adaptés à chaque pièce et à ses points de fixation vulnérables.

Les matériaux en contact méritent une vérification distincte. Les recommandations de l’Institut canadien de conservation pour le stockage des métaux en musée avertissent que certains matériaux de stockage émettent des gaz corrosifs et recommandent des matériaux chimiquement stables. Traduisez cette observation en question pour le fournisseur de finition : quels emballages, mousses, adhésifs et contenants conviennent à cette surface ? Ni une simple consigne de stockage au sec ni une spécification de mousse non vérifiée n’y répond.

Placez l’identifiant de la pièce sur sa protection et sur la boîte extérieure. Ajoutez un plan simple des compartiments pour retrouver la bonne variante sans déballer chaque pièce. N’apposez pas de marquage sur les surfaces délicates, sauf si le fournisseur en a approuvé la méthode. Protégez aussi les échantillons conservés et indiquez clairement qu’ils ne sont pas destinés aux prélèvements.

Demandez à la maintenance de confirmer l’espace disponible en rayonnage, les modalités d’accès et les personnes autorisées à sortir des pièces. Consignez les instructions environnementales ou d’inspection propres aux matériaux réellement fournis. Si l’emplacement prévu ne peut les respecter, changez le lieu ou la solution de remise en état avant d’accepter le kit ; du stock supplémentaire ne corrige pas un stockage inadapté.

Clôturer le kit et définir le réapprovisionnement

Avant expédition, rapprochez les pièces comptées de leurs références compatibles et de leurs emplacements de stockage. Désignez un responsable du stock et un déclencheur de réapprovisionnement afin que la première réparation n’épuise pas silencieusement la réserve convenue.

Si la pièce d’origine n’est plus disponible et qu’un substitut proposé modifie la conception, utilisez le guide d’optimisation technico-économique de l’éclairage décoratif pour cadrer l’examen technique et commercial. Ne qualifiez pas une finition, une géométrie ou une configuration électrique modifiée de remplacement à l’identique au seul motif qu’elle peut être obtenue plus vite.

Effectuez cette vérification de clôture avant expédition avec la liste de colisage réelle :

  1. Compter : rapprocher les quantités acceptées par pièce et variante, en excluant les échantillons conservés et toute réserve de montage déjà consommée.
  2. Identifier : relier les étiquettes à la révision de plan approuvée, à la référence de finition et aux emplacements des luminaires compatibles.
  3. Retrouver : demander à l’équipe destinataire de suivre une fiche sélectionnée jusqu’au compartiment protégé et de confirmer le lieu de stockage prévu.
  4. Intervenir : confirmer le spécialiste responsable, la méthode de remplacement et les pièces associées nécessaires à la réparation envisagée.
  5. Réapprovisionner : nommer la personne qui enregistre une sortie, vérifie la quantité restante et demande le remplacement au déclencheur convenu.

Vérifiez la protection de transport séparément du registre de stock. Les conseils FedEx pour les envois fragiles recommandent un emballage individuel et un calage limitant les mouvements. Ces principes ne valident pas une caisse sur mesure : confirmez l’emballage réel en fonction du composant, du trajet et des modalités de manutention.

À réception, rapprochez le kit de la liste de colisage avant de le ranger. Conservez la preuve de toute différence et déterminez si les pièces concernées restent utilisables. Enregistrez les sorties ultérieures par actif installé et code de pièce ; la prochaine demande sera ainsi un remplacement défini, et non une recherche fondée sur une photographie.

Intégrer le kit proposé à la demande de projet

Pour discuter d’un projet avec Kinglong Lighting, transmettez le tableau de luminaires en vigueur, les codes ou plans des composants, les références de finition approuvées, les quantités proposées et les hypothèses de remise en état. Indiquez qui stockera les pièces et réalisera les interventions. Demandez quels composants et documents justificatifs relèvent du périmètre réel de fourniture, et quels points de disponibilité ou de délai restent à confirmer.

Signalez explicitement les lignes non résolues : une variante sans référence confirmée, une quantité sans hypothèse de remise en état convenue ou un composant sans emplacement de stockage adapté. Les achats et le fournisseur disposent ainsi d’une question concrète à résoudre avant l’emballage du kit.

Ne supposez pas que chaque ancien composant peut être reproduit ou que chaque pièce restera disponible indéfiniment. Utilisez les documents actuels du projet pour demander un échange avec Kinglong sur le kit de remplacement.

Questions fréquentes

Une garantie peut-elle remplacer un kit de pièces sur site ?

Une garantie ne met pas, à elle seule, une pièce immédiatement à disposition sur site lorsqu’un composant décoratif est endommagé. Examinez les conditions réelles d’éligibilité, les exclusions, les justificatifs et les modalités de fourniture, puis évaluez séparément le délai de remise en état. Un projet peut avoir besoin d’un stock utilisable même si une demande de garantie est envisageable ; inversement, acheter des pièces de rechange ne modifie pas la garantie convenue.

Un kit de retouche équivaut-il à une bibliothèque de finitions ?

Un kit de retouche et une bibliothèque de finitions remplissent des fonctions différentes et ne sont pas interchangeables dans une stratégie de remplacement. La bibliothèque conserve la référence d’aspect approuvée ; les produits de réparation servent à une méthode expressément convenue. Demandez au fournisseur de finition où cette méthode convient, comment stocker les produits et si des restrictions d’usage s’appliquent. Ne présumez pas qu’une réparation locale reproduira l’aspect d’un composant entièrement remplacé.

Que faire si un composant change après l’emballage des pièces ?

Revérifiez les fiches et les pièces physiques concernées par rapport à la nouvelle révision approuvée avant de les considérer comme du stock utilisable. Identifiez les modifications de géométrie, de finition ou d’interface et demandez au spécialiste responsable si les rechanges existants restent compatibles. Actualisez ensemble les étiquettes et les documents concernés. Les pièces non touchées n’ont pas à être remplacées au seul motif qu’un autre élément a changé, mais la justification de leur maintien doit être claire.

Qui doit approuver les pièces de rechange électriques ?

Le spécialiste électrique responsable doit confirmer la compatibilité des rechanges et les méthodes de remplacement autorisées pour le luminaire et l’installation effectivement approuvés. Les achats peuvent réunir les identifiants et les quantités proposées, mais ne doivent pas déduire l’interchangeabilité de l’aspect ou d’une seule valeur nominale. Conservez les instructions d’intervention convenues avec les fiches de stock et faites appel au personnel qualifié pour les travaux qui l’exigent, sans traiter le kit comme un guide de réparation amateur.
