Определите весовой бюджет до фиксации проекта потолка

Весовой бюджет светильника на заказ фиксирует, какую массу предстоит нести зданию, какой резерв остаётся для нерешённых проектных вопросов и какие детали опор ещё требуют инженерной проверки. Начинайте эту работу, пока концепцию светильника можно менять. До фиксации проекта согласуйте состав установленной сборки, редакцию чертежа, точки подвеса и порядок утверждения изменений. Готовая визуализация не определяет эти исходные данные, а оценка массы не подтверждает несущую способность конструкции. Закупщики, проектировщики и подрядчики по отделке могут использовать ведомость масс, чтобы выявлять изменения исходных данных; выбор соединений и планирование монтажа остаются задачами ответственных специалистов.

Три величины, которые нельзя смешивать

Расчётная оценка массы установленной сборки, проектный резерв и согласованная предельная нагрузка на опору отвечают на разные вопросы. Первая описывает сборку. Второй учитывает неопределённость при разработке концепции. Третья относится к принятому инженерному решению с указанными геометрией и условиями. Разделение этих величин не позволяет трактовать закупочный резерв как разрешение подвесить более тяжёлый светильник.

  • Учитывайте всю постоянную сборку, а не только декоративный корпус, показанный в каталоге.
  • Проектный резерв — это добавка на ещё не определённые элементы концепции, а не расчётный коэффициент запаса конструкции.
  • Привязывайте согласование опоры к фактической геометрии монтажа, условиям объекта и редакции чертежа.

Последовательно используйте единицы измерения. Положение NIST о массе и весе различает эти величины: вес — это сила, получаемая умножением массы на ускорение свободного падения. Поставщики обычно указывают массу светильника в килограммах, а инженерные расчёты могут использовать ньютоны или килоньютоны. Попросите проверяющего указать единицы и расчётную основу вместо сопоставления разных величин. Ведомость в килограммах отслеживает изменения массы, но не рассчитывает проектные усилия.

Учитывайте всё, что будет нести здание

Ведомость массы установленной сборки должна учитывать каждый постоянный элемент, который несёт проверяемая опора. Включите каркас, декоративное стекло или хрусталь, световые модули, внутреннюю проводку, детали подвеса и любые потолочные чаши либо монтажные компоненты, входящие в ту же нагрузку. Отдельно перечислите элементы, закреплённые на другой части здания, например вынесенный шкаф драйверов. Границы учёта важнее названия в упаковочном листе: компонент от другого подрядчика также может создавать нагрузку на ту же опору.

Начните с эскиза сборки, показывающего, где заканчивается объём поставщика светильника и начинается объём подрядчика на объекте. Для каждого элемента укажите количество, массу единицы, суммарную массу, подтверждающий материал и редакцию. Предварительная оценка в САПР, измерение образца компонента и измерение готовой сборки дают разную степень подтверждения. Пометьте их соответствующим образом. Внешне точная сумма вводит в заблуждение, если несколько позиций ещё основаны на неподтверждённой толщине материалов или количестве декоративных деталей.

Для распределённой инсталляции сохраняйте и общую массу, и данные отдельных подвешенных модулей. Облако небольших подвесов может иметь умеренную суммарную массу, но множество самостоятельных точек крепления. Напротив, общий несущий каркас может объединять несколько модулей в одну опорную систему. До сложения величин определите, какую сборку проверяет инженер. Иначе поставщик и подрядчик могут оба исключить несущий каркас, полагая, что его учла другая сторона.

Сборник технических руководств USG по сейсмике содержит отдельные документы по требованиям к опиранию тяжёлых светильников и по креплению подвесной проволоки. Это различие полезно при запросе подтверждений: укажите выбранную потолочную систему и относящуюся к ней документацию по креплениям, а не ограничивайтесь общей продуктовой брошюрой. Наличие руководства не означает одобрения другого декоративного светильника.

Когда команде нужны более широкая терминология или сведения о проектировании, отправной точкой могут стать материалы по проектированию освещения Kinglong Lighting. Храните подтверждения приёмки конкретного проекта в самой ведомости масс: информационная статья не заменяет сведения о сборке от поставщика или решение специалиста, проверяющего условия объекта.

Согласуйте путь передачи нагрузок, а не только общую массу

Путь передачи нагрузок — это маршрут, по которому силы от светильника через его соединения передаются конструкции здания. Общая масса не описывает усилие в каждой точке подвеса и не подтверждает пригодность соединений или основания. Согласуйте этот маршрут на чертеже в разрезе, включая крепление светильника, схему подвеса, скрытую опору и соединение с конструкцией здания. Рассматривайте отделку потолка и декоративную потолочную чашу как отдельные элементы, если принятый проект прямо не наделяет их несущей функцией.

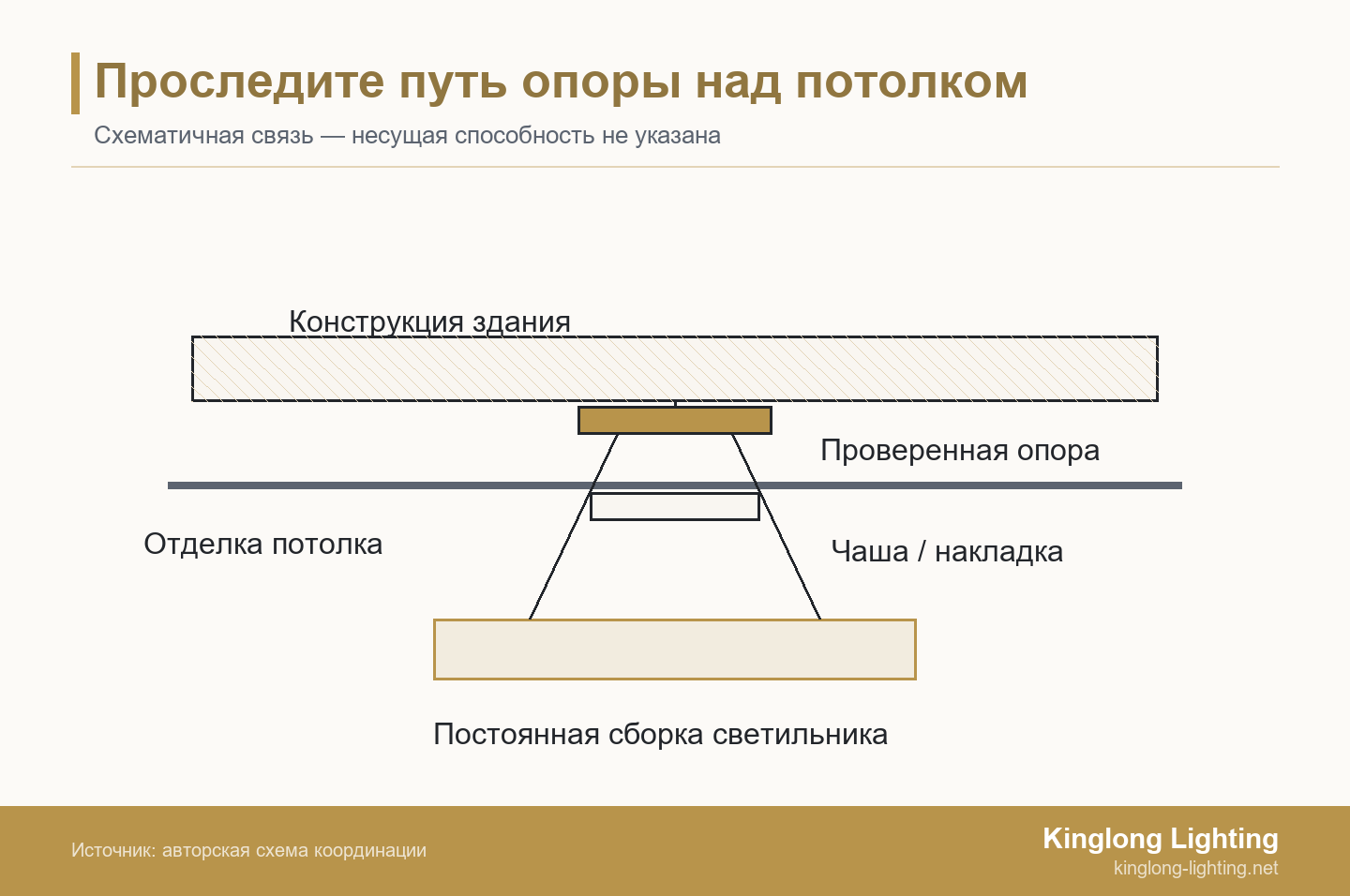

Схематичный разрез: светильник соединён через потолочную чашу и отделку потолка с проверенной опорой и конструкцией здания
Схематичное соотношение опор, а не проект крепления: опора светильника продолжается за видимой потолочной чашей и отделкой потолка. Фактические соединения определяет инженер проекта.

Передайте инженеру координаты монтажа, доступные по проекту сведения о центре тяжести, схему подвеса и предполагаемые положения опор. Не заменяйте расчёт опорных реакций равным делением общей массы на количество подвесов. Геометрия, жёсткость и компоновка сборки могут влиять на распределение. Поставщик может обозначить предусмотренные интерфейсы светильника; соответствующие реакции и конструкцию опор определяет ответственный инженер проекта.

Расположение способно изменить оценку соединения, даже если масса светильника остаётся прежней. Разъяснение Hilti о влиянии края на анкеры отмечает, что уменьшение расстояния до края может снизить прочность сцепления анкерной группы. Это конкретное объяснение работы анкеров, а не рекомендация определённого крепежа. Для координации вывод прост: перенос точки подвеса может потребовать повторной проверки соединения, а не только обновления плана потолка.

Определите зону опирания наряду с видимым центром светильника. Балка, край плиты, отверстие для коммуникаций или тесное запотолочное пространство могут ограничить положение скрытой опоры. Если желаемая позиция потолочной чаши не совпадает с доступным несущим элементом, зафиксируйте предлагаемый интерфейс и направьте его на проверку. Не скрывайте расхождение в монтажном примечании с обещанием «подогнать на месте».

Kinglong Lighting описывает проверку чертежей и разработку прототипов в рамках процесса разработки светильников на заказ. Используйте этот этап, чтобы уточнить, какие чертежи светильника, оценки массы и детали интерфейсов будут предоставлены для вашего проекта. Явно согласуйте состав выдаваемых материалов: проверка концепции светильника не означает автоматического принятия поставщиком ответственности за конструкцию здания.

Расчётный пример: светильник для вестибюля становится тяжелее до фиксации проекта

Следующая ведомость — иллюстративный пример, а не измеренная установка Kinglong. Она показывает, как изменение проекта расходует резерв массы, не отвечая на отдельный вопрос о несущей способности опоры.

Определите исходную массу и проектный резерв

Представим отделочную команду, которая согласует 1 светильник для гостиничного вестибюля с 4 точками подвеса. План потолка близок к фиксации, а декоративные элементы ещё разрабатываются. Концептуальная ведомость поставщика охватывает постоянную сборку светильника и назначенные монтажные компоненты, но инженер проекта ещё не принял опорную схему. Поэтому команде нужны пригодная для работы оценка массы и явно указанный резерв на нерешённые проектные вопросы, а не заявление, что потолок выдержит эту массу.

Постоянный элемент Иллюстративная исходная масса Границы учёта
Основной каркас 70 кг Полный каркас светильника
Декоративные элементы 60 кг Все установленные декоративные детали
Световые модули и закреплённая проводка 15 кг Элементы, которые несёт светильник
Детали подвеса 20 кг Постоянные компоненты подвеса светильника
Потолочная чаша и назначенные монтажные компоненты 15 кг Компоненты, включённые в эту проверку опоры
Общая масса исходной сборки 180 кг Те же границы сохраняются для последующих редакций

Для этой иллюстративной концепции исходные 180 кг плюс проектный резерв 20 кг дают координационный предел 200 кг. Резерв выбран для нерешённых элементов проекта и не является рекомендуемой отраслевой величиной. Этот предел показывает проектной команде, когда согласованные исходные данные изменились; он не устанавливает утверждённую несущую способность опоры. Указывайте резерв отдельно, чтобы неиспользованную добавку не принимали за инженерно подтверждённый запас.

Оцените редакцию в тех же границах учёта

Предположим, более тяжёлые декоративные детали добавляют 15 кг, а изменение каркаса — ещё 10 кг. Масса изменённой установленной сборки составляет 205 кг: это на 5 кг больше иллюстративного координационного предела 200 кг и требует переработки проекта или повторной проверки опор. Полный прирост к исходной массе равен 25 кг; описание только как «на 5 кг выше бюджета» скрыло бы от проверяющего опоры большую часть добавленной массы. Команда приостанавливает изменение, влияющее на массу, до разрешения этого вопроса.

Один вариант — переработать декор или каркас с сохранением задуманного визуального эффекта. Другой — передать изменённую сборку, геометрию монтажа и имеющиеся сведения о центре тяжести на проверку опор для конкретного проекта. После любого варианта сопоставьте новую ведомость с изменённым чертежом и подтвердите фактическую установленную конфигурацию на согласованном этапе проверки. Само по себе обновление таблицы не доказывает, что изготовленная сборка ей соответствует.

В этом иллюстративном примере 4 точки подвеса относятся к объёму координации, а не являются указанием разделить массу на четыре равные части. Перемещение тяжёлых деталей может изменить данные для расчёта реакций, даже если последующая переработка вернёт первоначальную общую массу. Применимые коэффициенты, реакции и соединения определяет инженер. Полезный вклад покупателя — последовательная ведомость и обозначение каждого изменённого исходного параметра, а не выбор коэффициента запаса из общей статьи.

В реальных проектах фотографии помогают обсуждать архитектурный масштаб и форму светильника, но не раскрывают установленную массу, реакции в подвесах или принятый проект опор. Используйте их как визуальный контекст при просмотре портфолио проектов Kinglong Lighting.

Отделите постоянные опоры от подъёма и обслуживания

Постоянная установленная масса — лишь один исходный параметр проектной проверки. Монтаж может включать подъём неполной сборки, временное опирание модулей или изменение порядка крепления компонентов. Обслуживание может требовать механизмов опускания, съёмных декоративных деталей и оборудования доступа. Перечислите предполагаемые действия и оборудование, чтобы ответственные специалисты определили применимые дополнительные случаи нагружения и меры контроля. Не включайте людей, подъёмные устройства или временную оснастку без разбора в общую массу постоянного светильника.

Руководство по планированию подъёмных операций британского Health and Safety Executive предусматривает планы, учитывающие предвидимые риски и распределяющие ответственность. Оно касается подъёмных операций, а не подтверждения постоянной опоры люстры. Для проекта за пределами его юрисдикции уточните применимые местные требования; координационный вывод состоит в отдельном назначении ответственности за планирование монтажа, а не в предположении, что окончательное принятие опоры охватывает все подъёмные работы.

Сейсмические условия тоже имеют собственный контекст. Руководство Armstrong по сейсмостойкому монтажу потолков различает категории проектирования и направляет читателя к местному специалисту по строительным нормам. Не переносите размер проволоки, деталь потолочной системы или схему раскрепления с одного рынка на другой проект. Передайте инженеру расположение объекта, выбранную потолочную систему и компоновку светильника, затем запросите применимый объём проверки.

Определите доступ для обслуживания до утверждения декоративной компоновки. Укажите, как добраться до компонентов, снять и вернуть их на место, а также изменяет ли предлагаемый механизм несущую сборку. Если доступ требует вскрытия потолка, уже сейчас согласуйте отверстие и коммуникации. Если предлагается система опускания, запросите её собственную документацию и проверку интерфейсов, а не предполагайте, что ведомость масс светильника охватывает механизм целиком.

Рабочая таблица массы и опор для фиксации проекта

Полезная запись о фиксации проекта объединяет границы сборки, подтверждения массы, проектный резерв, монтажную геометрию, проверку опор и нерешённые изменения. Таблица ниже — шаблон координации: внесите данные проекта в последний столбец и укажите исходные чертежи или записи. Пункт без ответа остаётся открытой задачей, а не предполагаемым согласованием. Храните заполненный лист вместе с редакцией чертежа светильника, чтобы последующее изменение можно было оценить относительно той же исходной версии.

Когда изменение расходует резерв, сначала сравните варианты с одинаковым проектным замыслом и границами сборки. Руководство Kinglong по оптимизации ценности декоративного освещения рассматривает согласованные проектные и коммерческие решения. Используйте этот подход для организации альтернатив; поручите соответствующим специалистам проверить варианты, меняющие опоры, материалы или монтаж. Более лёгкая концепция полезна только тогда, когда также отвечает согласованным требованиям к внешнему виду и функциям.

Пункт координации Необходимые запись и решение Данные проекта
Идентификация и редакция светильника Обозначение сборки, редакция чертежа и расположение Обозначение: ______ Редакция: ______
Границы установленной сборки Включённые компоненты; элементы на отдельных опорах и ответственные поставщики Включено: ______ Отдельно: ______
Подтверждения массы Ведомость компонентов, оценка или измерение, единицы и ссылки на подтверждения Итого: ______ Подтверждение: ______
Проектный резерв Нерешённые элементы, основание резерва и лицо, разрешающее его использование Резерв: ______ Основание / ответственный: ______
Геометрия подвеса Координаты точек, сведения о центре тяжести и интерфейсы светильника Чертёж / сведения: ______
Проверка опор на здании Инженер, проверенные сборка и геометрия, ссылка на чертёж и условия принятия Проверяющий: ______ Ссылка / условия: ______
Монтаж и обслуживание Отдельный объём подъёма и доступа, оборудование и ответственный планировщик Действие / ответственный / запись: ______
Фиксация проекта и управление изменениями Принятый объём, открытые запреты на продолжение и основания повторной проверки Разрешено: ______ Приостановлено: ______ Основание: ______

Практическая проверка состоит в том, сможет ли другой участник команды понять, что принято, без толкования числа без обозначения. Масса без ссылки на сборку не закрывает ведомость. Чертёж опоры для прежней схемы подвеса не подтверждает новый интерфейс. Согласование внешнего вида может сохранять силу, пока компонент, влияющий на массу, остаётся приостановленным. Фиксируйте это как отдельные решения вместо отметки «согласовано» или «не согласовано» на всём пакете.

Назначьте каждой проверке обозначенные объём и ответственного

Согласование светильника и согласование опор здания имеют разные границы. Поставщик подтверждает переданные сведения о сборке и их редакцию. Дизайнер принимает внешний вид и предполагаемую компоновку. Ответственный инженер проекта проверяет решение опор на здании. Координатор отделочных работ сопоставляет эти записи и фиксирует открытые условия до разрешения изготовления. Распределите роли в проектном соглашении; не считайте, что штамп на одном чертеже передаёт подписавшему все виды ответственности.

Определяйте основания повторной проверки по изменённым исходным данным, а не только по проценту прироста. Более тяжёлый материал, другое количество, перенесённая точка подвеса, новый несущий каркас или добавленный механизм доступа могут влиять на принятый объём. Запишите, кто сообщает каждое изменение и кто решает, остаётся ли прежнее принятие действительным. Если меняется только отделка, проверьте также изменение состава материала или конструкции компонента, прежде чем считать изменение чисто эстетическим.

Обращаясь в Kinglong Lighting, подготовьте ведомость масс, текущий чертёж светильника, план расположения опор и существенные ограничения объекта. Попросите команду подтвердить объём проверки разработки светильника и доступную документацию для координации конкретного проекта. Расчёты здания и принятие опор оставьте ответственному инженеру проекта; согласуйте, какими данными стороны обменяются до разрешения проекта, влияющего на массу. Затем обсудите задание на разработку светильника.

Часто задаваемые вопросы

Может ли весовой бюджет заменить расчёт инженера-конструктора?

Нет: весовой бюджет предоставляет данные светильника и отслеживает проектные изменения, но не устанавливает несущую способность здания или креплений. Он помогает сохранять для инженера видимость сборки, неопределённости и редакции. Полная проверка по-прежнему требует фактической геометрии опор, условий соединения и применимой расчётной основы. Поэтому утверждение закупщиками резерва массы не является подтверждением конструкции.

Нужно ли использовать одинаковый процент проектного резерва для всех люстр?

Нет: резерв должен отражать нерешённые элементы именно этой концепции, а не универсальный процент, который можно принять за коэффициент запаса. Определите, что ещё может измениться: количество декора, толщина материала, детали подвеса или дополнительный механизм. Пересматривайте резерв по мере подтверждения этих решений. В основном определённая сборка и ранняя художественная концепция имеют разную неопределённость, даже если оценки их массы близки.

Показывает ли транспортный вес окончательную массу установленного светильника?

Не всегда: упаковка, поддоны и транспортные распорки относятся к отгрузке, а постоянные компоненты, поставляемые отдельно, всё равно могут входить в установленную сборку. Сопоставьте упаковочный лист с объёмом монтажа вместо вычитания предполагаемого веса упаковки. Запросите массу полной установленной конфигурации и обозначьте компоненты на отдельных опорах. Отгрузочные документы полезны для перевозки и перемещения, но имеют другие границы учёта.

Можно ли зафиксировать отделку, пока конструкция опор ещё не определена?

Можно согласовать чётко отделённые эстетические детали, но производственные решения, меняющие массу, геометрию монтажа или доступ, требуют явного запрета на продолжение до разрешения вопроса с опорами. Точно укажите, какая отделка, образец или решение о внешнем виде принято и какая редакция сборки остаётся условной. Это позволяет полезно продвигать проектирование без подразумеваемого разрешения изготовить изменённую несущую схему. Проверьте, не меняет ли выбор отделки также конструкцию компонента или толщину материала.
