Ein Beleuchtungspaket für eine Villa wird überschaubar, wenn jede dekorative Leuchte sowohl einem Raum zugeordnet als auch als konkretes Produkt definiert ist. Beginnen Sie mit einer durchgängigen Leuchtenliste für das ganze Haus, die Einbauorte, gestalterische Aufgaben, Leuchtentypen, Maße, Oberflächen, Mengen, Budget und Freigaben verknüpft. Ergänzen Sie die Zeichnungen und Muster, die diese Angaben erläutern. Eine Sammlung ansprechender Produktbilder zeigt dem Einkauf weder, welche Ausführung wohin gehört, noch welche Entscheidungen offen sind oder ob das Angebot alle ausgewählten Positionen umfasst. Diese Fragen sollte die Liste vor der Bestellfreigabe beantworten.

Den Einkauf abstimmen, ohne alle Räume gleich auszustatten

Ein Gesamtpaket kann in jedem Raum andere Leuchten enthalten. Abstimmung bedeutet, sie anhand einer gemeinsamen Gestaltungsabsicht und einer gemeinsamen Beschaffungsunterlage zu prüfen, statt dieselbe Kronleuchterfamilie überall einzusetzen. Eine Pendelleuchte im Eingang kann den ersten Eindruck prägen, die Essplatzbeleuchtung eng auf den Tisch abgestimmt sein und eine Schlafzimmerleuchte zurückhaltender wirken. Unterschiedliche Aufgaben lassen sich durch Materialien, Proportionen oder Lichtwirkung miteinander verbinden.

Klären Sie vor der Produktauswahl den Umfang des dekorativen Pakets. Schließen Sie Wandleuchten, mobile Leuchten, dekorative Außenleuchten, mitgelieferte Leuchtmittel und Steuerungszubehör ausdrücklich ein oder aus. Halten Sie fest, wer Architektur-Downlights, verdeckte Beleuchtung und Elektroinstallation liefert beziehungsweise ausführt. Die dekorative Leuchtenliste muss an diese Gesamtplanung anschließen, ohne den Eindruck zu erwecken, die Auswahl dekorativer Leuchten ersetze die Elektro- oder Lichtplanung.

Übertragen Sie einer Person die Pflege der Paketunterlagen. Planung, Bauherrschaft, Lieferant und ausführende Unternehmen können unterschiedliche Aspekte freigeben; parallele Tabellen mit verschiedenen Revisionsständen erschweren jedoch die Nachverfolgung. Benennen Sie die aktuelle Ausgabe, ihren Zweck und die Person, die Änderungen zusammenführt. Eine gemeinsam gepflegte Unterlage zeigt dann sowohl die abgestimmte Richtung als auch offene Fragen einzelner Räume.

  • Halten Sie jeden Raumstandort und jede Einbaumenge sichtbar fest und verknüpfen Sie sie über eine Kennung mit der genau vorgesehenen Lieferausführung.
  • Prüfen Sie Maße, Oberfläche, Lichtquelle und Steuerungsschnittstellen, bevor eine gestalterische Auswahl als bestellbereit gilt.
  • Trennen Sie gestalterische Freigabe, technische Prüfung und kaufmännische Bestellfreigabe; weisen Sie offenen Punkten Verantwortliche und nächste Schritte zu.

Mit Räumen, Positionen und gestalterischen Prioritäten beginnen

Ausgangspunkt sind der aktuelle Grundriss, der Möblierungsplan und die Angaben zur Decke. Der australische staatliche YourHome-Leitfaden zur Beleuchtung unterscheidet zwischen Raumbeleuchtung und der Beleuchtung einer bestimmten Tätigkeit oder eines Objekts und verbindet die Auswahl mit Nutzung und Atmosphäre. Das ist hier ein hilfreicher Planungshinweis, keine australische Konformitätsvorgabe für Villen in anderen Märkten. Notieren Sie für jede dekorative Position die beabsichtigte Aufgabe, damit die Auswahl einem konkreten Zweck dient.

Verwenden Sie Raum- und Positionsangaben, die sich auf einer Zeichnung wiederfinden lassen: etwa Pendelleuchte über dem Esstisch, Eingangsleuchte im Luftraum oder Wandleuchten neben der Sitzgruppe. „Großer Kronleuchter“ ist keine eindeutige Ortsangabe. Bei mehreren Positionen in einem Raum erhält jede eine eigene Zuordnungszeile. Kennzeichnen Sie eine vorläufige Möblierung als vorläufig; die Liste darf einen noch offenen Tischstandort nicht als entschieden erscheinen lassen.

Ermitteln Sie anschließend die Sichtbeziehungen zwischen den Räumen. Ein Eingang, der vom Treppenpodest aus sichtbar ist, und ein Wohnzimmer hinter einer offenen Tür müssen möglicherweise gemeinsam betrachtet werden. Vergleichen Sie Silhouette, optische Schwere und Oberfläche aus diesen Blickrichtungen. Die Leuchten müssen deshalb nicht identisch sein; Kontrast oder Kontinuität bekommen jedoch eine gestalterische Begründung, die über einzelne Raum-Moodboards hinausgeht.

Sammeln Sie die fehlenden Angaben, bevor Sie Lieferanten um ein vollständiges Paketangebot bitten. Ein brauchbares Ausgangsbriefing enthält kommentierte Pläne, Deckenhöhen, Möblierungsreferenzen, Raumprioritäten und die bekannte Budgetgrundlage. Die Unterlagen zur Beleuchtungsspezifikation und Beschaffung helfen, die Fragen zu ordnen; die Antworten müssen aus den eigenen Projektzeichnungen und Entscheidungen hervorgehen.

Die Liste auf Entscheidungen statt auf Produktbilder aufbauen

Nutzen Sie die folgende Feldübersicht als Ausgangsvorlage und ergänzen Sie Spalten, wenn das Projekt getrennte Zuständigkeiten oder Nachweise braucht. Neben einer Zeile kann ein Bild stehen; trotzdem benötigt jede Auswahl einen nachvollziehbaren Typ, eine Lieferantenreferenz und einen Freigabestatus. Kennzeichnen Sie Unbekanntes mit „zu bestätigen“, einer verantwortlichen Person und dem nächsten Schritt. Eine leere Zelle ist mehrdeutig: Sie kann ausgelassen, ausgeschlossen, unentschieden oder lediglich nicht dokumentiert bedeuten.

Feldgruppe Für jede Zuordnung oder den verknüpften Typ eintragen Was zu bestätigen ist
Raum und Position [Raum / Zeichnungsreferenz / Position] Aktueller Plan und Revisionsstand
Gestalterische Aufgabe [Blickfang / unterstützend / tätigkeitsbezogen / sonstige] Bezug zu Möbeln und benachbarten Sichtachsen
Leuchtenidentität [Typkennung / Lieferant / genaues Modell oder Zeichnung] Bestellbare Ausführung, nicht nur Familienname
Maße [Korpusmaß / Gesamtabhängung / Baldachin / Einheiten] Gültige Zeichnung und offene Maße
Oberfläche und Muster [Oberflächenreferenz / Musterkennung / Freigabe] Welches Muster und welche Fläche freigegeben sind
Menge und Leistungsumfang [Einbaumenge / getrennte Ersatzteile / enthaltene Leistungen] Zählgrundlage und Zubehörlieferant
Licht und Steuerung [Lichtquelle / Lichtstromreferenz / CCT / Steuerung] Genau vorgeschlagene Kombination und Prüfer
Budget und Freigabe [Budgetansatz / Angebotsrevision / Freigabestände] Währung, Ausschlüsse, Freigebende und offene Aufgabe

Fügen Sie die für Standort und Markt erforderlichen Produktunterlagen bei. Die Kennzeichnungs- und Anwendungsleitfäden von UL unterstützen die Beurteilung UL-zertifizierter Betriebsmittel anhand ihrer Kennzeichnungen und vorgesehenen Verwendung. Fordern Sie deshalb Nachweise für das tatsächlich gelieferte Produkt und den konkreten Einsatz an, statt einen Markennamen als Beleg zu behandeln. Hier wird weder eine UL-Zertifizierung von Kinglong-Produkten behauptet noch UL als weltweit verbindliche Anforderung festgelegt.

Trennen Sie gestalterische Freigabe, technische Prüfung und kaufmännische Freigabe. Eine Oberfläche kann freigegeben sein, während die Aufhängung noch ungeklärt ist; ein Angebot kann grundsätzlich akzeptiert sein, während die Mengen auf den überarbeiteten Plan warten. Dokumentieren Sie für jede Entscheidung die freigebende Person, das Datum und den Nachweis. So versteht der Einkauf den Status „ausstehend“, statt hinter einer einzigen grünen Zelle mehrere unerledigte Prüfungen vermuten zu müssen.

Als Grundlage für Lieferantenbeiträge beschreibt Kinglongs veröffentlichte Dienstleistung für Villenbeleuchtung die Prüfung von Grundrissen, Deckenhöhe, Stimmung und Budget sowie physische Muster beziehungsweise Detailabstimmungen und Installationsunterlagen im maßgefertigten Prozess. Klären Sie, welche Leistungen die konkrete Anfrage umfasst. Eine veröffentlichte Leistungsbeschreibung bestimmt noch nicht die Maße, Freigaben oder Lieferzuständigkeiten einer bestimmten Villa.

Raumbezogene Mengen von Leuchtentypdefinitionen trennen

Ein Leuchtentyp ist die kontrollierte Definition einer bestellbaren Ausführung. Er sollte Produkt oder freigegebene Zeichnung, Größe, Oberfläche, Lichtquelle und relevante mitgelieferte Betriebsgeräte identifizieren. Die Raumzuordnung zeigt, wo dieser Typ eingesetzt wird und wie viele Exemplare dort vorgesehen sind. Durch die Verknüpfung lassen sich wiederholt verwendete Leuchten zählen, ohne dieselbe technische Beschreibung in mehreren Räumen zu wiederholen und womöglich widersprüchlich zu pflegen.

Die Revit-Dokumentation von Autodesk unterscheidet Parameter platzierter Leuchtenexemplare und Leuchtentypen. Diese Softwareunterscheidung veranschaulicht die Struktur der Unterlagen; sie verpflichtet das Villenprojekt nicht zur Verwendung von Revit. Eine Tabelle mit getrennten Blättern für Raumzuordnungen und Typen kann denselben Abstimmungszweck erfüllen, sofern die Referenzen konsistent bleiben.

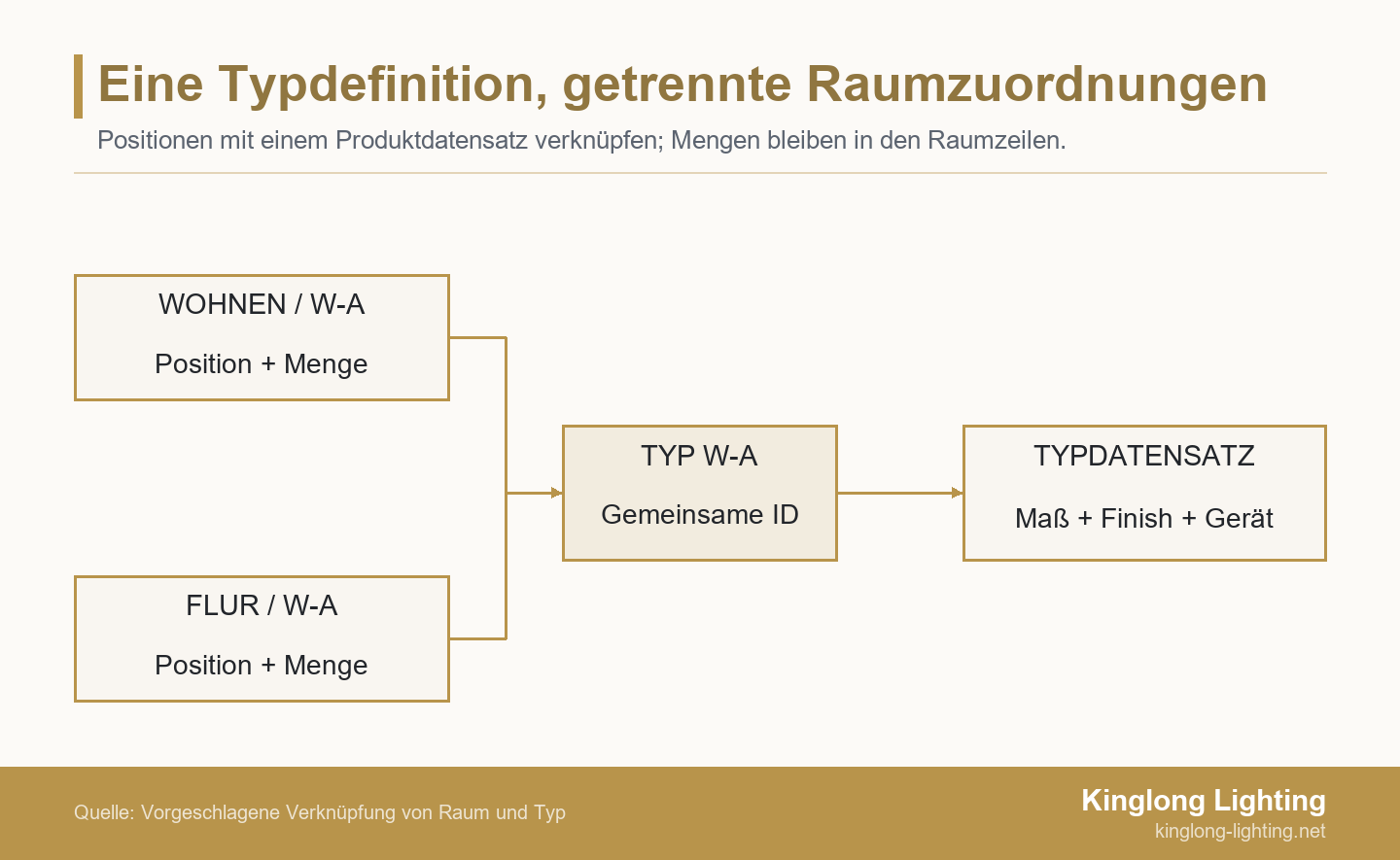

Raumzeilen für Wohnzimmer und Flur verweisen auf Typ W-A und einen gemeinsamen kontrollierten Produktdatensatz, während die Mengen je Raum getrennt bleiben.
Raumzeilen halten Orte und Mengen fest; der gemeinsame Typdatensatz definiert die Lieferausführung. Prüfen Sie bei einer Typänderung alle verknüpften Einbauorte. Beispielhafte Beziehung zwischen Listeneinträgen.

Prüfen Sie Bilder anhand der genauen Ausführung und nicht allein des Familiennamens. Ein kürzerer Korpus, ein anderer Baldachin oder alternatives Glas können das Erscheinungsbild verändern, obwohl die Katalogkollektion gleich bleibt. Bewahren Sie die ausgewählte Ansicht mit Modellcode und Revision auf und kennzeichnen Sie Referenzfotos separat. So kann der Einkauf Inspiration von den tatsächlichen Produktnachweisen unterscheiden, auf deren Grundlage die vorgeschlagene Ausführung freigegeben wurde. Das Portfolio dekorativer Beleuchtungsprojekte hilft beim Vergleich eingebauter Situationen; ein Projektfoto ersetzt jedoch nicht die Zeichnungs- und Musterreferenzen des gewählten Produkts.

Maße, Licht und Steuerungsschnittstellen gemeinsam klären

Geben Sie Maße mit Einheiten und einem eindeutigen Messbezug an. Korpushöhe, gesamte Abhängung und Abstand über einer Fläche sind unterschiedliche Werte. Kennzeichnen Sie Decken- oder Fertigfußbodenbezug auf der Zeichnung und verwenden Sie Verstellbereiche nur, wenn der Lieferant sie bestätigt. Lassen Sie Möbelausrichtung, Befestigungsuntergrund, Baldachinabdeckung und Wartungszugang durch die zuständige Planung und das Installationsunternehmen klären. Geben Sie keine Pendelleuchte in der Annahme frei, ihre Abhängung lasse sich vor Ort immer kürzen.

Trennen Sie die Erscheinung der Metalloberfläche von der des Lichts. CCT steht für korrelierte Farbtemperatur und beschreibt den Weißton des Lichts. Der LED-Leitfaden des US-Energieministeriums (DOE) unterscheidet die Lichtfarbe davon, wie eine Quelle die Farben von Gegenständen wiedergibt. Gleiche CCT-Angaben belegen daher noch kein übereinstimmendes Erscheinungsbild benachbarter Produkte. Dokumentieren Sie die relevanten Lichtquellendaten und prüfen Sie Muster oder Mock-ups, wenn visuelle Einheitlichkeit wichtig ist.

Auch ein Häkchen bei „dimmbar“ braucht eine identifizierte Kombination. In seiner spezifischen Anleitung zum Maestro LED+ Dual Control nennt Lutron die Unverträglichkeit von Dimmer und LED-Leuchtmittel als mögliche Ursache für Flackern oder Brummen beim Dimmen. Das ist ein eingegrenztes Herstellerbeispiel und kein Prüfergebnis für jedes Betriebsgerät oder jede Kinglong-Leuchte. Dokumentieren Sie das vorgesehene Leuchtmittel beziehungsweise den Treiber, das Steuerungsmodell und den Kompatibilitätsnachweis; ungeklärte Kombinationen gehen an die zuständige technische Fachperson.

Für Nassbereiche, Außenpositionen oder andere besondere Bedingungen benötigen Sie produktspezifische Eignungsnachweise und die einschlägige örtliche Prüfung. Die dekorative Wirkung allein belegt keine Eignung. Führen Sie diese Fragen neben der Produktauswahl, damit eine späte technische Ablehnung als Paketänderung sichtbar wird. Elektroplanung, sichere Installation und gegebenenfalls erforderliche Prüfungen vor Ort gehören in die Hände entsprechend qualifizierter Fachkräfte unter Beachtung der geltenden Herstelleranweisungen.

Budget und Freigabestatus über das gesamte Paket vergleichen

Halten Sie Planungsbudget, Lieferantenangebot und freigegebenen Bestellwert getrennt. Ein Budgetansatz dient der Planung, ein Angebot beschreibt eine konkrete Leistung zu bestimmten Konditionen und eine freigegebene Bestellung dokumentiert eine autorisierte Verpflichtung. Geben Sie jeweils die Währung an und ob Fracht, Steuern, Installation, Leuchtmittel, Betriebsgeräte, Steuerungen und Ersatzteile enthalten, ausgeschlossen oder anderswo bepreist sind. Summen sind nur vergleichbar, wenn ihr Umfang verständlich ist.

Erstellen Sie die Zusammenfassung aus den Mengen der Raumzuordnungen. Kommt W-A im Wohnzimmer und im Flur vor, summieren Sie die Einbaumengen einmal und weisen zusätzliche Ersatzexemplare getrennt aus. Bei Alternativangeboten verschiedener Lieferanten bleiben genaue Ausführung und Angebotsrevision jeder Alternative erhalten. Verbinden Sie nicht den günstigeren Preis einer Option mit Maßen oder Oberflächenfreigabe einer anderen, um daraus eine vermeintlich bestätigte Auswahl zu machen.

Überschreitet das Paket den Budgetansatz, prüfen Sie zunächst Räume und gestalterische Prioritäten. Eine weniger auffällige Leuchte kann Spielraum bieten, während ein Eingangsobjekt einen größeren Teil der gewünschten Identität trägt. Der Leitfaden zum Value Engineering dekorativer Beleuchtung unterstützt den Vergleich vorgeschlagener Änderungen. Übernehmen Sie die geänderten Maße, Oberflächen, Lichtquellen, Lieferumfänge und Freigabefolgen wieder in die Liste.

Nutzen Sie präzise Statusangaben wie „gestalterisch freigegeben; Steuerungsprüfung ausstehend“ oder „angeboten; Oberflächenmuster ausstehend“. Vereinbaren Sie, wer bestellen darf und welche Nachweise dafür nötig sind. Eine Summe unterhalb des Budgets klärt keine technischen Fragen, und ein unterschriebenes Oberflächenmuster genehmigt nicht alle kaufmännischen Ausschlüsse. Die Liste funktioniert, wenn jeder Status zu einer klaren nächsten Handlung führt, statt weiteren Interpretationsbedarf zu erzeugen.

Ein Villenpaket vor der Bestellausgabe prüfen

Der folgende Zuordnungsauszug ist ein Beispiel, kein abgeschlossenes Kinglong-Projekt und keine Produktempfehlung. Codes und Mengen zeigen die Funktionsweise der Unterlagen. Vollständige Maße, Oberflächenreferenzen, Lieferantencodes, Preise und technische Dokumente würden in den verknüpften Typdatensätzen stehen. „Bestätigt“ bezeichnet unten ausschließlich die genannte gestalterische Entscheidung und keine Bestellberechtigung.

Raum / Position Aufgabe Typ / Einbaumenge Entscheidung oder offener Punkt
Eingang / Luftraum Blickfang bei Ankunft P-A / 1 Gestaltungsrichtung bestätigt; Befestigungsprüfung offen
Esszimmer / Tisch Blickfang am Tisch P-B / 1 Tischposition offen; Leuchtengröße zurückgestellt
Wohnzimmer / Wandleuchtenpaar Unterstützende Beleuchtung W-A / 2 Gemeinsame Typdefinition; Oberflächenmuster offen
Flur / Wand Visuelle Kontinuität W-A / 1 Gleicher Typ; Befestigungsposition gesondert prüfen
Treppe / Luftraum Vertikale Verbindung P-C / 1 Gesamtabhängung und Wartungszugang offen

Beginnen Sie mit dem Esszimmer. Solange die Tischposition unentschieden ist, bleiben Ausrichtung und Maße der Pendelleuchte offen. Weisen Sie die Möblierungsentscheidung der zuständigen Person zu, halten Sie P-B zurück und benennen Sie die zu ändernde Zeichnung. Andere bestätigte Raumentscheidungen bleiben erkennbar; ihre Bestellungen werden damit jedoch nicht automatisch freigegeben. Die Eingangsbefestigung und die Oberflächenfreigabe für W-A haben weiterhin eigene offene Aufgaben.

Summieren Sie nun W-A: Zwei Exemplare im Wohnzimmer und eines im Flur ergeben drei eingebaute Leuchten. Braucht der Flur später eine andere Ausladung, legen Sie dafür einen neuen Typ an und ordnen ihm das einzelne Exemplar zu. Berechnen Sie beide Typmengen neu und prüfen Sie das überarbeitete Angebot. Dieser kurze Probelauf zeigt, ob die Liste eine tatsächliche Auswahländerung nachvollziehen kann, ohne Raummengen, Produktdefinitionen und Freigabehistorie zu vermischen.

Ein nachvollziehbares Paket mit ausdrücklich offenen Punkten ausgeben

Geben Sie die Liste zusammen mit den gültigen Typdatensätzen, referenzierten Zeichnungen, dem Musterverzeichnis und der Angebotsgrundlage aus. Versehen Sie das Paket mit Revision, Datum, Zweck und Verteiler. Kennzeichnen Sie überholte Dokumente und halten Sie in einer Änderungsnotiz fest, welche Räume oder Typen sich warum geändert haben. Empfänger sollten die aktuelle Entscheidungsgrundlage finden können, ohne sie aus Nachrichten rekonstruieren zu müssen.

Prüfen Sie vor der kaufmännischen Freigabe: Jede Position im Umfang hat eine Zeile; Zuordnungssummen stimmen mit den Typmengen überein; bestellbare Lieferantenreferenzen sind vollständig; Maß- und Oberflächenangaben verweisen auf die richtigen Revisionen; technische und kaufmännische Freigaben sind eindeutig. Versehen Sie offene Punkte mit Verantwortlichen, erforderlichem Nachweis und nächster Handlung. Wird eine Teilbestellung genehmigt, benennen Sie genau die freigegebenen Typen und Mengen sowie die weiterhin zurückgestellten Positionen.

Teilen Sie denselben kontrollierten Ausgabestand mit Einkauf und den zuständigen Planungs- und Installationsteams. Lieferantensubstitutionen oder Änderungen auf der Baustelle müssen in diese Unterlage zurückfließen; betroffene Einbauorte werden vor der Annahme geprüft. Die Liste bleibt nach der Bestellung nützlich, weil sie die gekaufte Ausführung mit dem vorgesehenen Raum verbindet, statt das Baustellenteam mit einem Katalogbild und einer unerklärten Menge zurückzulassen.

Um das Briefing zur Villenbeleuchtung mit Kinglong zu besprechen, stellen Sie die aktuelle Raumliste, Planreferenzen, Gestaltungsrichtung und klar markierte offene Fragen zusammen. Fragen Sie, welche Produktoptionen, Muster und Lieferunterlagen für diesen Umfang verfügbar sind. Ein hilfreiches Lieferantengespräch klärt konkrete Paketentscheidungen und hält zugleich die Zuständigkeit für Projektplanung, Installation und Bestellfreigabe ausdrücklich fest.

Häufig gestellte Fragen

Muss ein abgestimmtes Paket überall dieselbe Leuchtenfamilie verwenden?

Ein abgestimmtes Paket kann unterschiedliche Leuchtenfamilien enthalten, solange ihre Raumaufgaben, gemeinsamen Referenzen und Schnittstellen zusammen geprüft werden. Definieren Sie Kontinuität durch Proportion, Material, Oberfläche oder Lichtwirkung und bewerten Sie anschließend bewusste Kontraste aus den raumverbindenden Blickrichtungen.

Können mobile Leuchten in derselben Liste stehen?

Nehmen Sie mobile Leuchten auf, wenn sie zum Beschaffungsumfang gehören, und halten Sie Mengen, Stromanschlüsse und Lieferzuständigkeiten eindeutig fest. Unterscheiden Sie die Leuchte von separat gelieferten Lichtquellen oder Zubehörteilen und stimmen Sie ihren Standort mit Möblierung und erreichbarer Stromversorgung ab.

Zählen Ersatzkomponenten zu den Einbaumengen der Räume?

Führen Sie Ersatzkomponenten getrennt von Einbaumengen, damit Raumzuordnung und Bestellsumme verständlich bleiben und unabhängig geprüft werden können. Benennen Sie den kompatiblen Typ beziehungsweise die Ausführung und die Zuständigkeit für Lagerung oder Übergabe. Ersatzteile dürfen die scheinbare Anzahl eingebauter Leuchten nicht erhöhen.

Kann die Bauherrschaft das Paket aus der Ferne allein anhand von Renderings freigeben?

Renderings können Entscheidungen aus der Ferne unterstützen, bestätigen aber für sich genommen weder Oberflächenmuster noch tatsächliche Maße, Produktkompatibilität oder Bestellbereitschaft. Dokumentieren Sie, was die Bauherrschaft freigegeben hat und welche physischen oder technischen Nachweise noch fehlen, bevor das Paket als bestellfreigegeben gilt.
