Die Installation eines maßgefertigten Villa-Kronleuchters beginnt nicht an dem Tag, an dem die Kiste geöffnet wird. Sie beginnt, wenn Lieferantennachweise, Standortvorbereitung, lokale Fachleute, Schutzmaßnahmen, Hebeweg, elektrische Schnittstellen, Eigentümerpräsenz und Übergabe gemeinsam geplant werden.

Viele Installationsprobleme entstehen, weil ein schöner und korrekt gefertigter Kronleuchter auf einen unvorbereiteten Standort trifft. Der Raum ist fast fertig, die Oberflächen sind empfindlich, der Hebeweg ist enger als erwartet, die lokale Steuerung ist noch nicht bestätigt oder die Person, die akzeptieren darf, ist nicht vor Ort.

Kinglong Lighting kann Produktdaten, Verpackungsinformationen, Teilelisten, Zeichnungen und Vorversandnachweise liefern. Für eine sichere Installation müssen diese Nachweise mit den lokalen Bedingungen verbunden werden, besonders bei Villa Lighting und großen kundenspezifischen Kronleuchtern.

Kernaussagen

  • Installation ist ein Übergabeprozess: Lieferant, Baustelle, lokale Fachleute und Eigentümer bestätigen unterschiedliche Dinge.
  • Empfang ist nicht Montage: Kiste, Teile, Etiketten, Lagerung und Zustand müssen vor der eigentlichen Installation geprüft werden.
  • Route und Schutz sind Teil des Designs: Treppen, Türen, Hebeweg, Böden, Möbel und Kunst beeinflussen Montagefolge und Risiko.
  • Elektrik und Steuerung bleiben lokal: Produktdaten helfen, ersetzen aber keine Prüfung durch qualifizierte Fachleute vor Ort.
  • Die Punch List braucht Besitzer: Jeder offene Punkt muss Kategorie, Verantwortlichen, Nachweis und Schließdatum haben.

Verantwortung vor der Ankunft trennen

Eine gute Installation beginnt damit, dass niemand die Verantwortung einer anderen Partei stillschweigend übernimmt.

Die Seite zur Gebäude-Inbetriebnahme des WBDG bietet einen nützlichen Gedanken: Übergabe und Betrieb funktionieren besser, wenn Anforderungen, Nachweise und Verantwortliche vor der finalen Abnahme sichtbar sind. Bei einem Villa-Kronleuchter muss diese Sichtbarkeit bereits vor dem Auspacken bestehen.

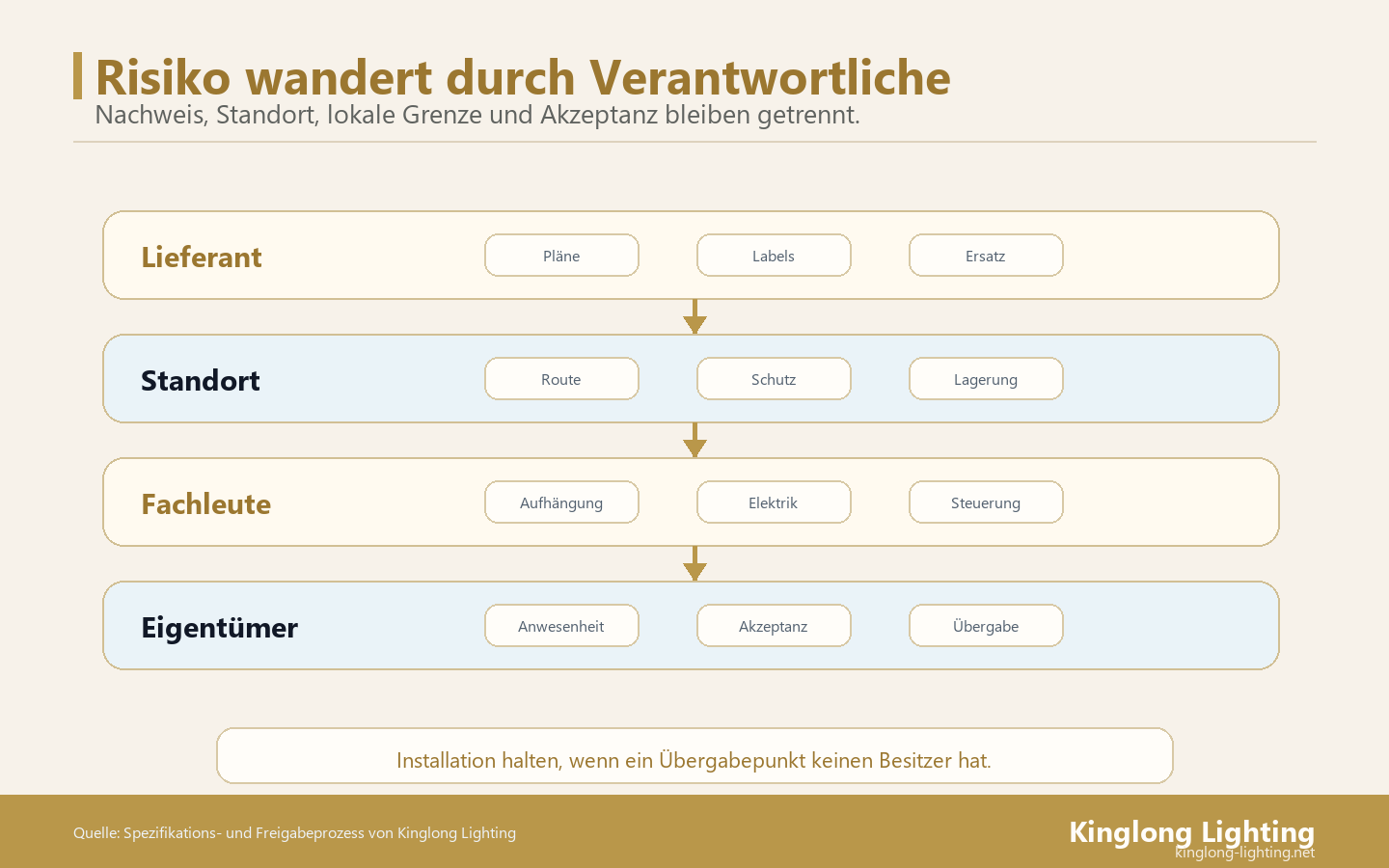

Verantwortungskarte für die Installation eines maßgefertigten Kronleuchters zwischen Lieferant, Baustelle, lokalen Fachleuten und Eigentümer
Die Installation funktioniert am besten, wenn Lieferantennachweis, Standortvorbereitung, lokale Verantwortung und Eigentümerabnahme getrennt bleiben.

Lieferantennachweis ist nicht Standortfreigabe

Der Lieferant kann bestätigen, was gebaut, verpackt, beschriftet und dokumentiert wurde. Er kann Zeichnungen, Teilecodes, Vorversandfotos, Finish-Referenzen und Verpackungshinweise liefern. Diese Nachweise sind wichtig, aber sie beweisen nicht, dass die Villa bereit ist.

Der Standort muss Route, Hebeausrüstung, Schutz, lokale Elektrik, Steuerung, Deckenpunkt und Installationsfenster prüfen. Wenn beide Nachweisarten verwechselt werden, entstehen falsche Erwartungen und langsame Korrekturen.

Eigentümerakzeptanz braucht Anwesenheit oder klare Vertretung

Bei privaten Villen ist die sichtbare Akzeptanz oft persönlich. Wenn der Eigentümer nicht vor Ort sein kann, sollte eine Vertretung klar benannt sein. Diese Person muss wissen, welche Punkte akzeptiert werden dürfen und welche eine Rücksprache verlangen.

Ohne diese Rolle kann das Installationsteam technisch fertig sein, aber auf eine ästhetische Entscheidung warten. Das ist besonders teuer, wenn Gerüst, Hebeausrüstung oder Spezialteam nur für ein kurzes Fenster verfügbar sind.

Empfang und Wareneingang prüfen

Der Empfang sollte nicht nur bestätigen, dass eine Kiste angekommen ist. Er sollte Zustand, Etiketten, Menge, empfindliche Teile, Lagerort, Fotozustand und sichtbare Transportschäden erfassen. Diese Prüfung schützt den Eigentümer und den Lieferanten.

Kisten vor dem Öffnen dokumentieren

Fotos der Kiste, Etiketten, Ecken, Feuchtigkeitsspuren, Stoßindikatoren und Versiegelungen können später wichtig werden. Wenn ein Schaden entdeckt wird, hilft der Ausgangszustand, Transport, Lagerung und Auspacken zu unterscheiden.

Die Incoterms 2020 der ICC zeigen, wie wichtig Lieferverantwortung und Dokumente sind. Im Projektalltag bedeutet das: Empfangsfotos und Zustandsnotizen gehören in die Akte.

Teile gegen Liste und Zeichnung prüfen

Vor der Montage sollte das Team prüfen, ob Module, Kleinteile, dekorative Elemente, Driver, Canopy-Teile, Ersatzteile und Befestigungselemente zur Liste passen. Ein fehlendes kleines Teil kann eine große Installation blockieren.

Diese Prüfung sollte nicht erst auf der Leiter stattfinden. Sie gehört an einen geschützten, sauberen Ort, an dem Teile geordnet und Fotos erstellt werden können.

Route, Lagerung und Oberflächenschutz planen

Eine Villa ist selten eine rohe Baustelle. Böden, Wände, Treppen, Möbel, Kunst, Glas und Landschaft können bereits fertig sein. Der Installationsplan muss deshalb zeigen, wie der Kronleuchter durch das Haus kommt, wo er gelagert wird und welche Oberflächen geschützt werden.

Die Route mit dem größten Teil testen

Die Route sollte gegen das größte Modul, die größte Kiste oder das empfindlichste Teil geprüft werden. Türbreiten, Treppenläufe, Aufzüge, Kurven, Deckenhöhe, Schutzplatten und Arbeitszonen müssen zusammen betrachtet werden.

Wenn die Route nicht passt, muss die Lösung vor dem Installationstag kommen: andere Modulteilung, anderes Auspacken, alternative Hebemethode oder angepasste Montagefolge. Improvisation im fertigen Raum ist teuer.

Lagerung darf sichtbare Qualität nicht gefährden

Ein Kronleuchter kann korrekt geliefert und trotzdem vor der Installation beschädigt werden. Feuchtigkeit, Staub, falsches Stapeln, ungeschützte Kristalle, verlorene Kleinteile oder zu viel Baustellenverkehr sind reale Risiken.

Der Lagerort sollte trocken, sicher, sauber und eindeutig beschriftet sein. Wenn Teile über mehrere Tage gelagert werden, sollte das Team die Verpackung nicht unnötig öffnen oder Schutzmaterial zu früh entfernen.

Hebeausrüstung, Zugang und Arbeitssicherheit

Hohe Foyers, Treppenräume, große Essbereiche und doppelte Raumhöhen machen Installation anspruchsvoll. Die richtige Hebeausrüstung, Arbeitsplattform, Schutzfläche und Personenzahl müssen vorab geklärt sein.

Die Seite zu Hubarbeitsbühnen der OSHA erinnert daran, dass Arbeiten in der Höhe geplant werden müssen. In privaten Villen kommen sensible Oberflächen, bewohnte Bereiche und enge Arbeitsfenster hinzu.

Heben und Ausrichten getrennt denken

Ein Objekt hochzubringen ist nicht dasselbe wie es präzise auszurichten. Heben löst Last und Höhe; Ausrichten löst Symmetrie, Drop, Verdrehung, Blickachse und Beziehung zum Raum. Beide Aufgaben brauchen Zeit und geeignete Personen.

Wenn das Team nur den Hebevorgang plant, aber nicht das Ausrichten, entsteht am Ende Druck. Der Kronleuchter hängt vielleicht sicher, aber nicht so, wie der Raum es braucht.

Servicezugang während der Montage testen

Der beste Moment, Servicezugang zu verstehen, ist während der Installation. Das Team kann prüfen, wie Canopy, Driver, Verbindungspunkte und Module später erreicht werden. Diese Information sollte dokumentiert werden.

Wenn der Zugang erst beim ersten Defekt diskutiert wird, ist der Raum bereits fertig und die Eingriffskosten sind höher. Ein Foto oder eine kurze Notiz während der Montage kann später viel Zeit sparen.

Elektrik, Steuerung und Szenentest

Der Lieferant liefert Produktdaten, Driver-Informationen und Verdrahtungshinweise. Lokale Fachleute prüfen Stromkreis, Vorschriften, Steuerung, Dimmung, Integration und tatsächliches Verhalten vor Ort. Diese Grenze sollte vor Installation schriftlich klar sein.

Driver und Dimmer vor dem Schließen prüfen

Bevor Canopy oder Verkleidung endgültig geschlossen werden, sollte das Team prüfen, ob Driver, Dimmung und Steuerung erwartungsgemäß reagieren. Ein Fehler, der nach dem Schließen entdeckt wird, kostet mehr Zeit und gefährdet Oberflächen.

Die Seite zum NFPA 70 National Electrical Code zeigt, warum lokale elektrische Verantwortung nicht übersprungen werden darf. Produktdaten und lokale Prüfung müssen zusammenarbeiten.

Szenen nach Raumwirkung testen

Bei einer Villa zählt nicht nur, ob Licht an ist. Szenen sollten Ankunft, Dinner, Ruhe, Reinigung, Nachtweg und besondere Nutzung prüfen. Dimmung, Blendung, Schatten und Farbwahrnehmung können sich im fertigen Raum anders zeigen als im Muster.

Die DOE TM-30 FAQ erinnert daran, dass Farbwahrnehmung präzise betrachtet werden muss. Ein Szenentest übersetzt diese Präzision in das tatsächliche Wohnerlebnis.

Punch List und Übergabe

Nach der Montage sollte die Installation nicht mit einem allgemeinen Eindruck enden. Sie braucht eine Punch List, Abschlussfotos, Teilebestätigung, Pflegehinweise, Garantie, lokale Ausnahmen, Servicezugang und eine klare Übergabe an Eigentümer oder Vertreter.

Offene Punkte kategorisieren

Jeder offene Punkt sollte als blockierend, korrigierend, dokumentarisch, Präferenz oder akzeptierte Beobachtung markiert werden. Diese Kategorien verhindern, dass kleine kosmetische Fragen dieselbe Dringlichkeit bekommen wie Sicherheits-, Funktions- oder Zugangsprobleme.

Die Liste braucht außerdem Verantwortlichen, benötigten Nachweis und Zieltermin. Ohne diese Felder wird die Punch List zu einem Protokoll der Unzufriedenheit, nicht zu einem Werkzeug.

Die Übergabeakte für spätere Wartung bauen

Eine gute Übergabeakte enthält finale Fotos, Zeichnungen, Teilelisten, Ersatzteile, Driver-Informationen, Pflegehinweise, lokale Prüfpunkte, Garantiegrenzen und Kontaktweg. Sie sollte für Personen verständlich sein, die nicht an der Installation beteiligt waren.

Das ist besonders wichtig in privaten Häusern, in denen Personal, Dienstleister oder Eigentümervertretung wechseln können. Eine klare Akte hält den Wert des Kronleuchters über die erste Installation hinaus fest.

Koordinationstabelle für die Installation

Bereich Was zu bestätigen ist Verantwortung Risiko ohne Klärung
Lieferant Zeichnung, Teile, Verpackung, Nachweise Kinglong Lighting Unklare Produktbasis
Empfang Kisten, Zustand, Etiketten, Lagerung Standortteam Schaden schwer zuzuordnen
Route Tür, Treppe, Hebeweg, Schutz Baustelle + Installateur Montage blockiert
Elektrik Stromkreis, Driver, Dimmung, Szenen Lokale Fachleute Flimmern oder Nacharbeit
Übergabe Fotos, Punch List, Pflege, Garantie Eigentümervertretung Support wird langsam

Wie Kinglong Lighting die Installation vorbereitet

Kinglong Lighting kann mit Zeichnungen, Vorversandfotos, Teilelisten, Verpackungshinweisen, Finish-Referenzen und Produktdaten helfen. Diese Informationen sind am stärksten, wenn der Standort sie vor Ankunft in Route, Lagerung, Hebeplan und lokale Prüfungen übersetzt.

Für ein aktives Installationsfenster senden Sie Raumfotos, Route, Standortbedingungen, lokale Kontaktpersonen, erwartetes Montagefenster und offene Fragen über die Kontaktseite. Je früher die Schnittstellen sichtbar werden, desto ruhiger läuft der Installationstag.

Installations-Runbook für den Montagetag

Für den Montagetag sollte es ein kurzes Runbook geben. Es muss nicht schwerfällig sein, aber es sollte Reihenfolge, Personen, Räume, Schutzmaßnahmen, Öffnungsregeln, Hebeplan, elektrische Prüfung, Entscheidungspunkte, Fotopflicht und Stop-Regel enthalten. So weiß das Team, was zuerst passiert und wann eine Arbeit nicht weitergehen darf.

Ein Runbook ist besonders wichtig, wenn mehrere Dienstleister gleichzeitig im Haus arbeiten. Maler, Reinigung, Möbelteam, Elektriker, Integrator und Installateur können sich sonst gegenseitig blockieren. Der Kronleuchter braucht ein eigenes Zeitfenster, in dem Raum, Route und Verantwortliche wirklich verfügbar sind.

Eine Stop-Regel schützt die Villa

Die Installation sollte anhalten, wenn eine Kiste beschädigt ist, ein wichtiges Teil fehlt, der Deckenpunkt nicht bestätigt ist, die Route blockiert ist, lokale Elektrik unklar bleibt oder die freigabeberechtigte Person nicht erreichbar ist. Diese Regel wirkt streng, verhindert aber teurere Schäden.

Eine Stop-Regel braucht einen Besitzer. Wer entscheidet, ob weitergearbeitet wird? Wer holt die fehlende Bestätigung ein? Wer dokumentiert den Zustand? Ohne diese Antworten wird ein Halt zum Chaos; mit ihnen wird er zur kontrollierten Risikobremse.

Fotos als Beweisfolge planen

Fotos sollten nicht zufällig entstehen. Sinnvoll sind Kiste vor Öffnung, Teile nach Öffnung, Befestigungspunkt, Montagefolge, Driver-Position, Canopy vor dem Schließen, finale Ausrichtung, Szenentest und offene Punkte. Diese Folge erzählt später, was passiert ist.

Eine gute Fotofolge schützt alle Parteien. Sie hilft bei Garantiefragen, bei späterer Wartung und bei der Erklärung an den Eigentümer, wenn ein Punkt nicht sofort geschlossen werden kann.

Kommunikation während der Montage bündeln

Während der Montage sollten nicht alle Personen direkt mit allen sprechen. Eine zentrale Kontaktperson sammelt Fragen, entscheidet, wen sie betreffen, und hält den Status fest. Dadurch werden technische Fragen nicht mit ästhetischen Vorlieben und logistischen Problemen vermischt.

Diese Bündelung spart Zeit, ohne Entscheidungen zu verstecken. Sie sorgt dafür, dass der Installateur arbeitet, der lokale Fachmann prüft und der Eigentümer nur dort eingebunden wird, wo seine Entscheidung wirklich gebraucht wird.

Nachkontrolle nach einigen Nutzungstagen

Die erste Abnahme am Montagetag ist wichtig, aber sie ist nicht die einzige sinnvolle Prüfung. Nach einigen Nutzungstagen kann der Eigentümer Dimmung, Szenen, Blickachsen, Geräusch, Reinigung und Bedienung noch einmal bewerten. Diese Prüfung sollte nicht zur neuen Designrunde werden, sondern den Betrieb stabilisieren.

Beobachtungen als Defekt, Einstellung oder Präferenz sortieren

Ein Defekt braucht Korrektur oder Garantieprüfung. Eine Einstellung betrifft Dimmung, Szene oder Bedienung. Eine Präferenz ist ein neuer Wunsch, der Kosten und Termin auslösen kann. Diese Sortierung verhindert, dass alle Beobachtungen wie Mängel behandelt werden.

Der Eigentümer gewinnt dadurch eine ruhigere Nachkontrolle. Das Team kann echte Probleme lösen, ohne jede neue Vorliebe als Fehler im Lieferumfang zu behandeln.

Erste Wartungsnotizen sofort in die Akte übernehmen

Wenn während der ersten Nutzung klar wird, wie der Kronleuchter gereinigt, geöffnet oder erreicht werden sollte, gehört diese Information sofort in die Akte. Auch kleine Hinweise zu Werkzeug, Leiterposition, Schutz oder Pflege können später wertvoll sein.

Die Installation wird damit nicht nur abgeschlossen, sondern in den langfristigen Betrieb überführt. Das ist der Unterschied zwischen einem montierten Objekt und einem betreibbaren Asset.

Besondere Risiken bei bewohnten Villen

Viele Villa-Installationen finden nicht in einem leeren Neubau statt, sondern in Räumen, die teilweise bewohnt, möbliert oder kurz vor Übergabe sind. Dadurch entstehen andere Risiken als auf einer offenen Baustelle: Privatsphäre, Staub, Lärm, Arbeitszeitfenster, empfindliche Oberflächen und koordinierte Anwesenheit.

Privatbereiche respektieren und Arbeitszonen begrenzen

Das Installationsteam sollte wissen, welche Wege benutzt werden dürfen, welche Räume gesperrt sind und wo Verpackung geöffnet wird. Klare Arbeitszonen schützen Eigentümer, Personal und Installateure. Sie verhindern auch, dass Teile versehentlich in falsche Räume gelangen.

Diese Regel ist nicht nur höflich. Sie reduziert Suchzeiten, Oberflächenschäden und unnötige Unterbrechungen während eines ohnehin präzisen Montagetages.

Reinigung nach Montage als eigener Schritt

Nach der Montage sollten Verpackungsreste, Staub, Fingerabdrücke, Schutzmaterial und Werkzeugspuren kontrolliert werden. Diese Reinigung ist nicht dasselbe wie spätere Pflege des Kronleuchters; sie ist Teil der Übergabe des Installationsbereichs.

Wenn dieser Schritt fehlt, kann ein technisch erfolgreicher Einbau trotzdem unfertig wirken. Eine saubere Übergabe unterstützt die Akzeptanz des Eigentümers und vermeidet unnötige Rückfragen.

Letzte Sichtprüfung mit Raumlicht durchführen

Die finale Sichtprüfung sollte nicht nur unter Arbeitslicht erfolgen. Wenn möglich, prüft der Eigentümer oder Vertreter den Kronleuchter unter den normalen Szenen des Raums: Tageslicht, Abendlicht, gedimmte Szene und Reinigungslicht. Dadurch werden Glanz, Schatten, Blendung und Ausrichtung realistischer beurteilt.

Diese Prüfung ersetzt keine elektrische Messung und keine lokale Fachabnahme. Sie ergänzt sie um das, was den Eigentümer später täglich betrifft: die sichtbare Wirkung im fertigen Raum.

Wenn dabei nur eine Präferenz entsteht, sollte sie als neuer Wunsch dokumentiert werden. Wenn ein Defekt sichtbar wird, gehört er mit Foto, Raum, Szene und Verantwortlichem in die Punch List.

Auch der Zeitpunkt der Nachkontrolle sollte notiert werden, damit spätere Beobachtungen nicht mit dem ursprünglichen Installationszustand verwechselt werden.

FAQ

Wann beginnt die Installation eines Villa-Kronleuchters wirklich?

Sie beginnt vor Ankunft der Ware, wenn Lieferantennachweise, Route, Lagerung, lokale Elektrik, Hebeausrüstung, Schutzmaßnahmen, Eigentümervertretung und Übergabeplan koordiniert werden.

Wer ist für lokale elektrische Prüfung verantwortlich?

Lokale qualifizierte Fachleute prüfen Stromkreis, Vorschriften, Steuerung, Dimmung und Installation. Der Lieferant liefert Produktdaten und Driver-Informationen, ersetzt aber nicht die Standortprüfung.

Was sollte beim Empfang dokumentiert werden?

Kistenzustand, Etiketten, Menge, Feuchtigkeit, sichtbare Schäden, Lagerort, Fotos und Übereinstimmung mit Teileliste und Zeichnung sollten dokumentiert werden, bevor Montage beginnt.

Was gehört in die Übergabe nach der Installation?

Finale Fotos, Zeichnungen, Teilelisten, Ersatzteile, Pflegehinweise, Driver-Informationen, Garantiegrenzen, lokale Ausnahmen, Punch List und Kontaktweg sollten für spätere Wartung verfügbar sein.
