Установка индивидуальной люстры на вилле — это не только день, когда она будет установлена. Это передача управления между производством, упаковкой, получением, доступом, защитой, электрической готовностью, сборкой, контролем, наблюдением владельца и передачей. Если какая-либо передача неясна, риск наследует монтажная группа.

Проекты вилл особенно чувствительны, поскольку пространство может быть занято, отделка может быть деликатной, а владелец часто ожидает высокого уровня визуального совершенства. Люстра может быть одним объектом, но ее установка затрагивает потолки, полы, лестницы, мебель, штукатурку, элементы управления, уборку и будущее обслуживание.

Kinglong Lighting может поддержать лучшие практики установки, когда покупатель подключает индивидуальный рабочий процесс люстры в пакет готовности объекта. Не следует ожидать, что поставщик будет контролировать территорию виллы, но он может предоставить доказательства, которые помогут местным командам ответственно установить светильник.

Ключевые выводы

  • Установка начинается до прибытия: Приемку, маршрутизацию, доступ и защиту следует планировать до того, как ящики доберутся до виллы.
  • Для каждой передачи нужен владелец: Должны быть указаны обязанности поставщика, подрядчика, установщика, электрика, проектировщика и владельца.
  • Доступ является ограничением дизайна: Перед установкой необходимо проверить путь подъема, вылет навеса, размер модуля и будущее обслуживание.
  • Органы управления должны быть готовы: Люстру можно установить физически, но она не будет принята, если не решены проблемы с затемнением, драйверами или сценами.
  • Передача защищает будущее обслуживание: Окончательный файл должен включать карты деталей, запасные части, информацию об очистке, гарантийный путь и примечания по доступу к обслуживанию.

Координация установки начинается с готовности объекта

Изготовленную на заказ люстру можно установить, когда объект будет готов до прибытия светильника.

Первый вопрос установки не в том, кто будет вешать люстру. Вопрос в том, готова ли вилла принять, защитить, переместить, собрать, подать питание, протестировать и передать оборудование. По возможности готовность объекта следует подтверждать до выдачи груза.

Страница OSHA о подъемниках дает полезную границу, поскольку верхняя установка и последующее обслуживание требуют запланированного доступа и обученной практики на месте. Для покупателей проекта практические действия заключаются в планировании доступа сверху, эксплуатации лифта, защиты и квалифицированной практики на месте до того, как ящик достигнет виллы.

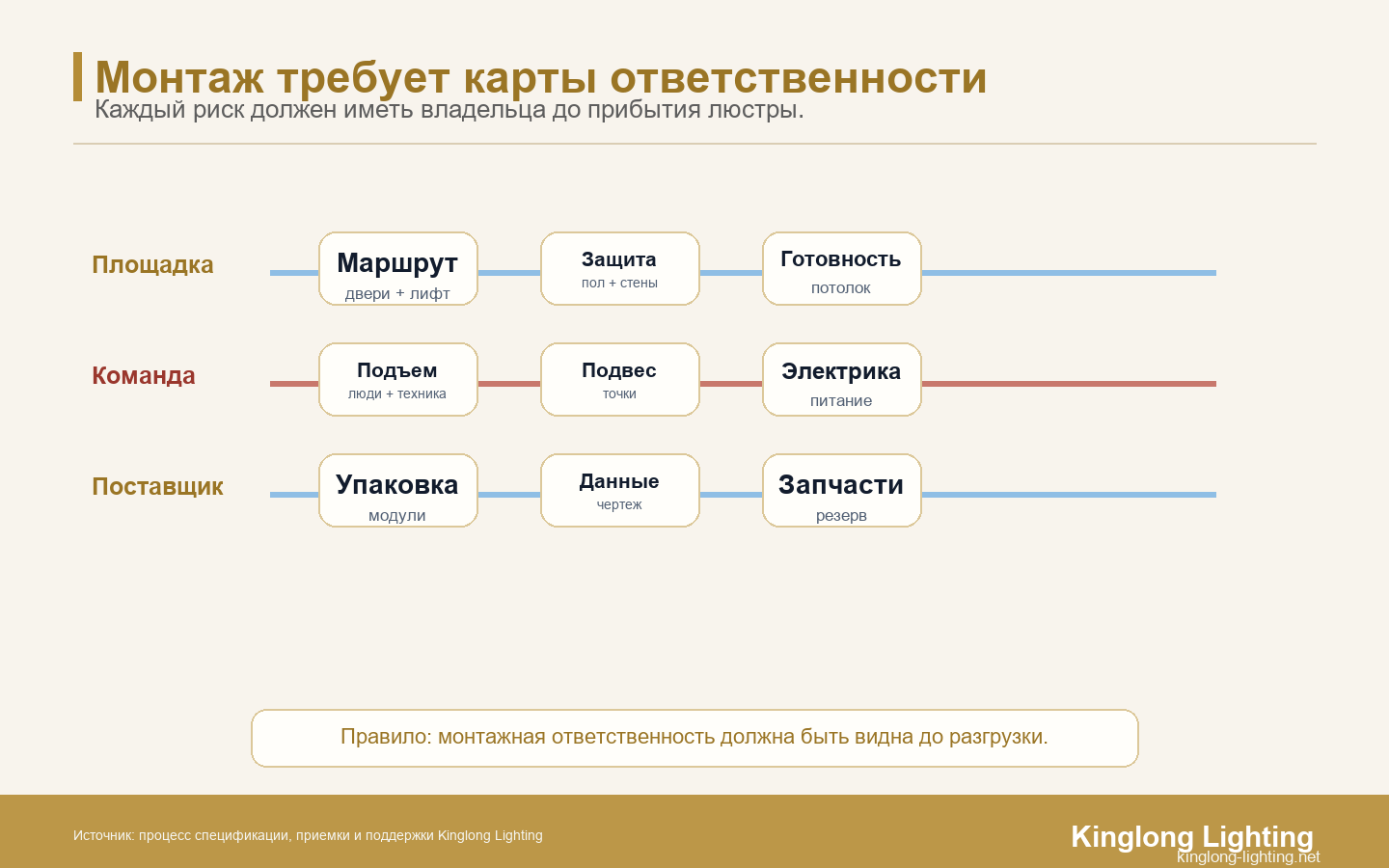

Карта ответственности для монтажа индивидуальной люстры на вилле
Монтаж проходит спокойнее, когда маршрут, подъем, подвес, электрика, защита отделки и приемка имеют владельцев.

Подтвердите маршрут до прибытия ящика.

Маршрут должен включать доступ к транспортному средству доставки, зону разгрузки, ширину дверного проема, повороты коридора, пределы лестницы или лифта, зону распаковки, защиту пола и место временного хранения. Ящик, который доставлен на виллу, но не может быть безопасно перенесен в комнату, — это ошибка логистики, а не успех производства.

Для хрупкого индивидуального освещения при планировании маршрута также следует учитывать, когда открываются ящики и кто проверяет состояние компонентов. Если открыть слишком рано, детали могут попасть в пыль и повредиться. Открытие слишком поздно может скрыть проблемы с доставкой, пока установщик уже не ждет.

Защитите готовые поверхности перед началом подъема

Отделка вилл может быть более деликатной, чем отделка коммерческих объектов: каменные полы, деревянные лестницы, оштукатуренные потолки, нестандартную мебель и настенные покрытия может быть трудно отремонтировать незаметно. В плане установки должны быть указаны защита пола, контроль пыли, размещение инструментов и сведения о том, кто утверждает готовность помещения.

Защита – это не только вопрос подрядчика. Производитель может помочь, предоставив последовательность упаковки, этикетки компонентов и порядок сборки, чтобы на месте не распаковывалось сразу больше хрупких деталей, чем необходимо.

Отдельная поддержка поставщиков от ответственности на местном объекте

Производитель освещения может поддержать установку чертежами, этикетками, инструкциями по сборке, схемами компонентов, запасными частями, дистанционным руководством, а иногда и поддержкой представителей завода. Его не следует рассматривать как местного электрика, инженера-строителя, специалиста по безопасности или подрядчика на объекте, если только эта сфера деятельности не оговорена в явном виде.

Страница национальных электротехнических норм NFPA 70 дает полезную границу, поскольку решения по электромонтажу и приемке на месте требуют проверки норм и правил местным квалифицированным специалистом. Для покупателей проектов практические действия заключаются в том, чтобы обеспечить видимость местной ответственности за электроснабжение и отделить ее от информации производителя о продукте.

Назовите, кому принадлежит электроготовность

Электрическая готовность включает в себя источник питания, проводку управления, совместимость с регулированием яркости, расположение драйвера, соответствие местным нормам, доступность цепи и безопасное подключение. Производитель может предоставить информацию о креплении, но команда виллы должна подтвердить местные требования к установке через квалифицированных специалистов.

Страница светодиодного освещения DOE дает полезную границу, поскольку характеристики светодиодов, тепловыделение, срок службы и рабочие характеристики должны быть частью решений по светильникам. Для покупателей проекта практические действия заключаются в том, чтобы связать поведение драйвера, ожидания по затемнению, доступ к обслуживанию и предположения о нагреве с контрольным списком готовности к установке.

Назовите, кому принадлежит структурная готовность

Готовность конструкции включает точку опоры, состояние потолка, интерфейс подвески и любую необходимую местную инженерную проверку. На рабочем чертеже может быть показан вес приспособления и логика подвески, но конструкция виллы должна быть проверена соответствующей местной стороной.

Эта граница защищает владельца. Это не позволяет проекту предполагать, что люстру можно повесить в точке, в которой никогда не проверялись фактическая нагрузка, вибрация, состояние потолка или способ доступа.

Используйте карту передачи при приемке и сборке

В тот день, когда ящики прибудут, сайту понадобится карта передачи. На карте должно быть указано, кто получает, кто фотографирует, кто проверяет этикетки, кто проверяет наличие повреждений, кто защищает детали, кто осуществляет сборку, кто осуществляет электромонтажные работы и кто является свидетелем окончательной эксплуатации.

Страница Incoterms 2020 ICC дает полезную границу, поскольку ответственность за международную доставку должна быть указана до перемещения товаров, ящиков и запасных частей. Для покупателей проекта практическим действием будет связать ответственность за доставку, передачу ящиков, страхование и получение в пункт назначения с планом установки.

Полученные фотографии должны быть сделаны до того, как возникнет обвинение.

На полученных фотографиях должно быть зафиксировано состояние ящика, этикетки, повреждения, влажность, состояние уплотнений и количество штук до того, как бригада по установке приступит к работе. Если повреждение будет обнаружено позже без получения доказательств, владельцу может быть сложно разделить причины транспортировки, обработки, хранения и установки.

Страница процедуры испытаний ISTA 3A дает полезную границу, поскольку доказательства упаковки должны выбираться с учетом среды распространения и профиля упаковки. Для покупателей проекта практическим решением будет использовать доказательства упаковки и распределения, чтобы определить, прибыли ли хрупкие компоненты в состоянии, пригодном для установки.

Последовательность сборки должна соответствовать карте компонентов.

Люстры на заказ часто имеют модули, кронштейны, кристаллы, стеклянные элементы, декоративные накладки, драйверы и специальные крепления. Команда установки должна следовать схеме компонентов, а не распаковывать и собирать их путем визуальных догадок.

Карта компонентов также защищает будущее обслуживание. Если деталь повреждена или отсутствует, команда может идентифицировать ее по коду вместо того, чтобы отправлять нечеткие фотографии и надеяться, что поставщик узнает товар.

Сдайте установленную люстру в эксплуатацию до визуальной приемки

Физически установленная люстра не принимается автоматически. Перед окончательным утверждением владелец должен проверить выравнивание, уровень, состояние отделки, поведение органов управления, затемнение, шум драйвера, блики, сцены в помещении и доступ к обслуживанию.

Страница ввода в эксплуатацию здания WBDG дает полезную границу, поскольку ввод в эксплуатацию связывает проектные замыслы, качество установки, эксплуатацию и передачу владельцу. Для покупателей проекта практическим решением будет рассматривать приемку установки как свидетельство эксплуатации и передачи, а не только физического завершения.

Элементы управления могут превратить хорошую установку в открытую проблему

Люстра может быть ровной, чистой и визуально правильной, но при этом ухудшать комнату из-за мерцания затемнения, неправильных сцен, жужжания драйверей или сбивающих с толку меток управления. План установки должен включать контрольную проверку после физической сборки.

Если средства контроля осуществляются другим поставщиком, необходимо указать эту ответственность. Поставщик может помочь определить предположения со стороны оборудования, но программирование сцены и локальная интеграция могут принадлежать команде управления или электрика.

Свидетельствование владельца должно быть запланировано, а не импровизировано.

Владелец или дизайнер должен стать свидетелем окончательной визуальной и эксплуатационной проверки, когда помещение будет чистым, защищенным и готовым. Если владелец видит люстру во время беспорядочного этапа строительства, не превращайте временные условия на объекте в постоянные суждения.

Хороший свидетельский протокол включает в себя установленные фотографии, проверки сцены, список открытых проблем, принятые варианты, заметки по чистке и статус передачи. Это дает проекту чистое завершение вместо цепочки неформальных сообщений.

Завершить установку с помощью файла передачи

Монтаж неполный, если владелец виллы получает только красивую комнату. Владелец должен получить информацию, необходимую для защиты люстры: чертежи, карту компонентов, запасные части, указания по очистке, доступ для обслуживания, гарантийный путь и способ связи с поставщиком.

Стандартная страница UL 1598 дает полезную границу, поскольку декоративные люстры по-прежнему остаются светильниками, требующими подтверждения продукта и квалифицированной проверки установки. Для покупателей проекта практическим действием является сохранение свидетельств о светильнике, связанных с будущим обслуживанием и заменой владельца.

Инструкции по уборке должны соответствовать конкретному помещению.

Рекомендации по очистке должны отражать материал, местоположение, доступ и воздействие. Хрустальная люстра в лестничном проеме, стеклянная подвеска над обеденным столом и металлический светильник возле прибрежной террасы могут потребовать разных мер предосторожности и интервалов обслуживания.

В протоколе передачи сотрудникам должно быть так же четко указано, что не следует делать, как и то, что следует делать. Неправильный очиститель, метод лестницы или запасная деталь могут повредить изготовленное на заказ приспособление еще долгое время после того, как бригада монтажников уйдет.

Запасные части должны храниться с идентификацией.

Запасные кристаллы, кусочки стекла, отвертки, винты, зажимы или декоративные детали полезны только в том случае, если их можно будет идентифицировать позже. Владелец должен хранить запасные части с кодами, фотографиями и примечаниями о расположении приспособлений. Коробка с немаркированными фигурами не является системой поддержки.

Для вилл с несколькими комнатами или соответствующими семействами светильников Kinglong Lighting может помочь подключить записи запасных частей и компонентов обратно к поддержка проекта освещения виллы файл, чтобы будущее обслуживание не зависело от памяти.

Координационный стол для установки люстры на вилле

Используйте эту таблицу до прибытия ящиков и еще раз до того, как их примет владелец.

Область принятия решений Риск владельца, если он неясен Доказательства для запроса Приемка действия
Получение Повреждения или недостающие детали обнаруживаются слишком поздно. Фотографии ящиков, этикетки, количество штук, записи о повреждениях. Запишите состояние перед распаковкой
Маршрут и доступ Прибор не может быть доставлен или обслужен в помещении. Дверь, лестница, лифт, леса, план защиты пола Подтвердить маршрут и метод работы на высоте
Электрическая готовность Установленное приспособление не может быть введено в эксплуатацию. Питание, драйверы, затемнение, контроль владения Местная квалифицированная команда подтверждает готовность
Сборка Детали установлены не по порядку или повреждены. Карта компонентов, этикетки, указания по сборке Следуйте карте поставщиков и регистрируйте отклонения
Передача Будущий сервис не может идентифицировать детали Чертежи, запасные части, чистка, гарантия, доступ для обслуживания. Закрывайте установку только после завершения файла владельца.

Почему однодневная установка требует недель координации

Видимая установка может занять один день, но для координации зависимостей часто требуется две-три недели. Дата приема должна соответствовать готовности объекта. Маршрут должен быть свободен. Лифт или строительные леса должны быть забронированы. Электрическая готовность должна быть подтверждена. Дизайнер или владелец должны быть доступны для наблюдения. Каждая зависимость мала, пока одна не отсутствует.

Это не означает, что каждый проект требует длительного цикла встреч на объекте. Это означает, что владелец установки должен составить краткий список зависимостей и просмотреть его перед отправкой. Если все зависимости отмечены зеленым цветом, день установки может быть эффективным. Если несколько из них отмечены красным, ранняя доставка люстры может только перенести задержку с завода на объект.

Таким образом, полезный координационный файл имеет две даты: дату прибытия и дату установки. В дате прибытия указано, когда ящики доберутся до виллы. Дата установки указывает, когда на объекте можно будет безопасно собрать, подключить, протестировать и принять приспособление.

Метод двух свиданий особенно полезен, когда владелец находится под давлением графика. На вилле может потребоваться установка люстры перед семейным мероприятием, фотосессией или датой передачи. Если объект невозможно установить, раннее прибытие может увеличить риск, поскольку хрупкие компоненты находятся на складе, товары перемещаются по ящикам, а команда открывает коробки до того, как защита будет готова.

В лучшем плане перечислены доказательства, необходимые для перехода от прибытия к установке: маршрут расчищен, поддержка потолка подтверждена, пол защищен, лифт забронирован, точка подключения электропитания готова, назначена ответственность за контроль и зарезервировано окно для наблюдения за владельцем. Как только эти элементы станут зелеными, фактический день установки станет гораздо менее драматичным.

Как Kinglong Lighting помогает координировать установку

Kinglong Lighting может помочь в установке люстры на вилле, предоставив чертежи, карты компонентов, ссылки на упаковку, заметки по сборке, рекомендации по запасным частям и удаленные разъяснения через индивидуальный рабочий процесс люстры. Местная команда объекта по-прежнему отвечает за строительство, электромонтажные работы, безопасность и задачи, контролируемые властями.

Если установка приближается, следующим действием будет отправьте пакет готовности к установке с указанием пункта назначения, даты прибытия, фотографий помещений, ограничений маршрута, примечаний к потолку, предположений по контролю и контакта с установщиком. Kinglong Lighting может помочь выявить недостающие улики до того, как ящик будет доставлен.

До прибытия люстры на объект

Используйте этот краткий список действий перед следующим собранием по утверждению. Это намеренно практично, потому что расплывчатые формулировки одобрения являются обычным источником последующих доработок.

  1. Подтвердите место приема, маршрут следования ящиков, место для распаковки и защиту пола.
  2. Назначьте владельцев для структурирования, электрической готовности, доступа к оборудованию и сборки.
  3. Прежде чем распаковывать все, проверьте этикетки компонентов и последовательность упаковки.
  4. Владелец плана или проектировщик будет свидетельствовать после того, как комната будет очищена и подключена к электросети.
  5. В завершение укажите чертежи, запасные части, примечания по чистке, гарантийный путь и доступ к сервисному обслуживанию.

Kinglong Lighting может предоставить упаковочные данные, инструкции по сборке, модульность, фото деталей и технические ответы для локальной монтажной команды. Это не отменяет местную профессиональную проверку, зато дает проекту читаемую основу: что было заказано, что было изготовлено, что должно быть проверено на объекте и какие данные сохраняются для будущего обслуживания.

Как Kinglong Lighting может поддержать ясность

В обсуждении обычно участвуют владелец, менеджер объекта, монтажник, электрик, дизайнер, производитель и команда защиты отделки. Каждой стороне нужен свой тип информации: владелец принимает последствия, дизайнер защищает намерение, локальная команда проверяет объект, а производитель подтверждает изделие. Если один документ смешивает все вопросы без структуры, коммуникация становится громкой, но не более точной.

Как распределить ответственность без лишнего шума

Основной риск состоит в том, что люстра прибудет готовой, но площадка не сможет безопасно принять, поднять, подключить или защитить ее во время установки. Этот риск редко выглядит крупным в начале. Он проявляется позднее: в дополнительном визите, споре о гарантии, задержке решения, невозможности доступа или необходимости менять уже утвержденный элемент. Поэтому проверка должна быть видна до того, как проект потеряет гибкость.

Где возникает основной риск владельца

Минимальный пакет доказательств должен включать план маршрута, размеры упаковки, точки подвеса, электрические условия, защиту пола, список инструментов, фото до и после монтажа. Такой пакет не заменяет локального инженера или проверку норм, но помогает всем участникам обсуждать один и тот же предмет. Когда доказательство названо заранее, спор о качестве, сроке или стоимости становится короче и конкретнее.

Какие доказательства стоит запросить заранее

Главный объект решения в этой теме — маршрут доступа, подъем, подвес, электрика, защита отделки, график и приемка. Если команда оставляет эти вопросы в сообщениях без владельца и даты, проект выглядит активным, но фактически накапливает долг согласований. Правильный файл фиксирует вариант, основание, ответственного и условие, при котором пункт считается закрытым.

Что должно стать решением, а не мнением

Для русскоязычной команды монтаж индивидуальной люстры на объекте лучше оформлять не как свободную переписку, а как последовательность решений. Владелец должен видеть, что именно уже согласовано, какие допущения остаются открытыми и какие доказательства нужны перед следующей оплатой, производственным запуском или приемкой на объекте.

Практическая проверка для русскоязычной проектной команды

FAQ

Кто устанавливает изготовленную на заказ люстру на даче?

В установке обычно участвует местный квалифицированный установщик, электрик, подрядчик, а иногда и поставщик. Ответственность за конструкцию, электрооборудование и безопасность должна распределяться на местном уровне.

Что следует подготовить перед установкой люстры?

На объекте должен быть предусмотрен доступ к маршрутам, защита пола, проверка опор потолка, готовность к электроснабжению, план лифта или строительных лесов, карта компонентов, план свидетелей-владельцев и складские помещения.

Может ли производитель обеспечить установку на месте?

Иногда поддержка доступна, но ее объем должен быть ограничен контрактом. Производительы могут предоставить доказательства и рекомендации, а местные команды обеспечивают безопасность объектов и регламентированные работы.

Что следует проверить после установки?

Проверьте выравнивание, уровень, отделку, повреждения, затемнение, шум драйвера, сцены, доступ, запасные части, примечания по очистке, гарантийный путь и записи об окончательной передаче.
