L’installation d’un lustre personnalisé en villa ne commence pas lorsque la caisse arrive. Elle commence lorsque fournisseur, chantier, professionnels locaux et propriétaire savent exactement ce qui sera reçu, qui protège la pièce, qui confirme le support, qui gère l’électricité et qui accepte la remise.
Les problèmes coûteux naissent rarement d’un seul grand oubli. Ils viennent de petits transferts flous : une route non mesurée, une caisse sans zone de déballage, un driver sans responsable, une protection de sol absente ou une punch list sans propriétaire. La coordination rend ces transferts visibles.
Kinglong Lighting peut fournir preuves de fabrication, listes de pièces, photos d’emballage, étiquettes, recommandations de manipulation et support de documentation. Mais l’installation réussie dépend aussi de la préparation du chantier et de la validation locale.
Points clés
- La réception est une étape technique : Il faut vérifier cartons, étiquettes, dommage, zone de stockage et documents.
- La route doit être prouvée : Porte, escalier, ascenseur, protection, hauteur et levage doivent être confirmés avant arrivée.
- Le support local doit être nommé : Structure, électricité, contrôles et sécurité restent sous responsabilité locale qualifiée.
- La punch list doit être classée : Défaut bloquant, correction, document ou préférence ne doivent pas être mélangés.
- La remise doit être utilisable : Le dossier final doit aider l’équipe de villa après le départ des installateurs.

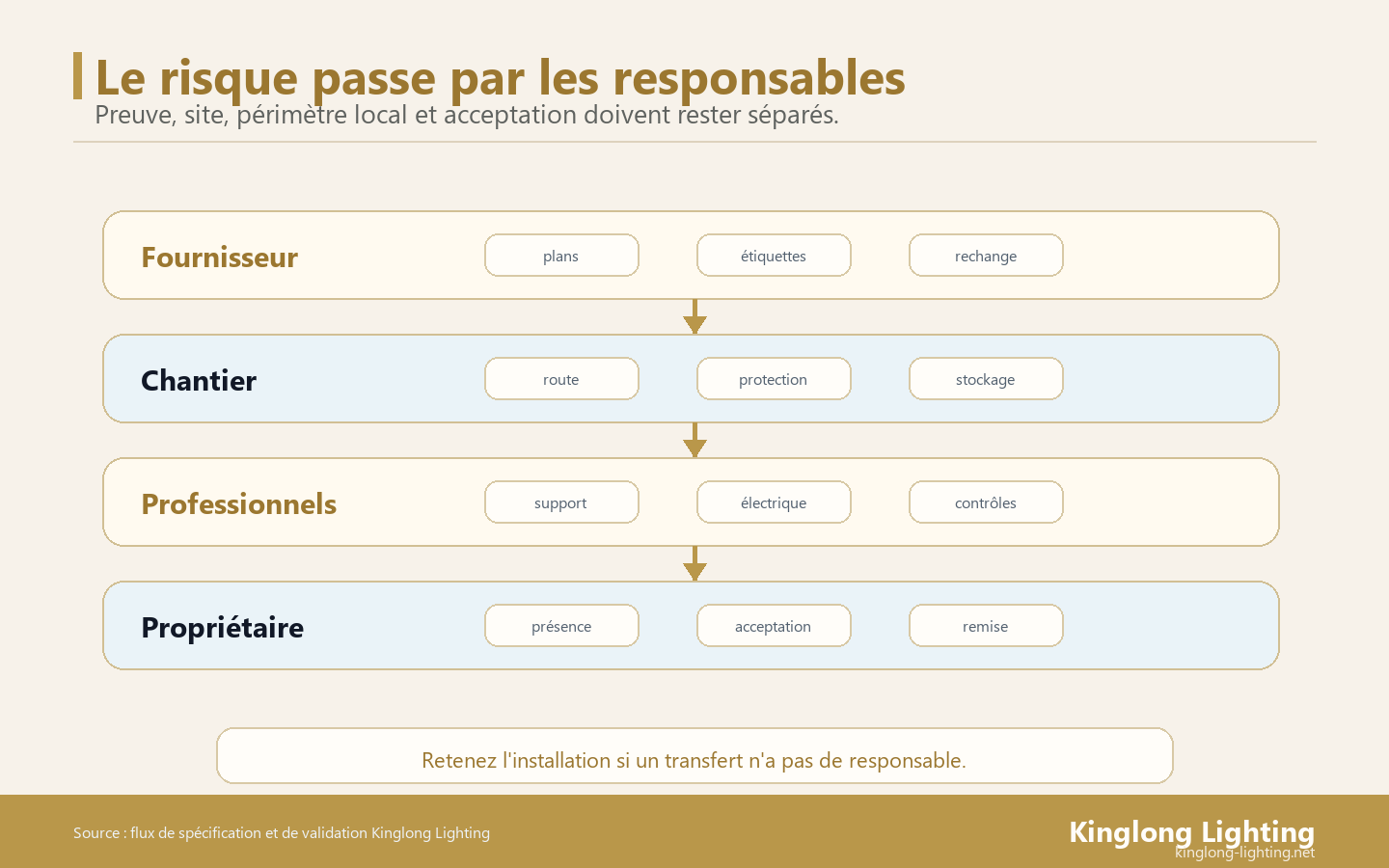

Le risque passe par les responsables
Une installation de lustre échoue rarement parce que personne ne travaille; elle échoue parce que personne ne possède le transfert entre deux métiers.
Le fournisseur peut préparer le produit, mais il ne contrôle pas le plafond, l’électricité locale, la route de levage, la protection du sol ou la disponibilité du propriétaire. Le chantier peut préparer la pièce, mais il ne connaît pas toujours l’ordre des modules ou les pièces de rechange. Le plan de coordination doit donc séparer les responsabilités.
La page des plates-formes élévatrices OSHA rappelle que le travail en hauteur exige une planification. Pour une villa, cette planification doit être adaptée à l’espace, à la finition intérieure et à la fragilité du luminaire.

Le fournisseur livre la preuve produit
Le fournisseur doit aider avec dessins, photos de pré-expédition, liste de cartons, étiquettes, pièces de rechange, schéma de modules et notes de manipulation. Ces documents permettent au chantier de recevoir le lot sans deviner ce qui se trouve dans chaque caisse.
La preuve fournisseur ne remplace pas la revue locale. Elle donne une base à partir de laquelle les professionnels du site peuvent confirmer support, électricité, contrôle et accès.
Le chantier possède la route et la protection
La route comprend livraison, stationnement, portes, couloirs, escalier, ascenseur, zone de déballage, protection de sol, protection de mur et zone de stockage. Le chantier doit confirmer ces éléments avant l’arrivée, pas au moment où la caisse bloque l’entrée.
Pour un lustre fragile, la route peut influencer la séquence d’installation. Si la pièce ne peut pas passer en un seul module, l’équipe doit le savoir avant d’ouvrir l’emballage.
Réception : inspecter avant de déplacer trop loin
La réception doit vérifier état extérieur des cartons, correspondance des étiquettes, nombre de colis, photos, documents, pièces de rechange et signes de choc. Elle doit se faire avant que les caisses ne soient dispersées dans la villa.
La page ISTA 3A rappelle que l’emballage répond à un risque de distribution. Si un carton arrive marqué, écrasé ou humide, la preuve doit être capturée avant déplacement ou ouverture complète.
La zone de déballage doit être préparée
Déballer dans un espace trop étroit crée des dommages inutiles. La zone doit être propre, protégée, éclairée, assez grande et reliée à la route de pose. Les éléments fragiles doivent être posés sur des surfaces adaptées, pas sur un sol brut ou un meuble terminé.
Le dossier d’installation devrait indiquer où les pièces seront ouvertes, où les cartons vides iront et où les éléments en attente seront protégés. Cette organisation évite la confusion au milieu de la pose.
Photographier avant, pendant et après
Les photos de réception protègent toutes les parties. Elles montrent état des cartons, pièces sorties, finitions, étiquettes, accessoires, dommages éventuels et résultat final. Elles doivent être associées à la date, à l’espace et à la personne qui les prend.
Sans photos, une réclamation devient mémoire contre mémoire. Avec photos, l’équipe peut distinguer dommage transport, dommage manutention, correction produit ou préférence apparue après coup.
Support, électricité et contrôles demandent une revue locale
Le fabricant peut fournir informations de luminaire, mais la villa doit confirmer support, structure, alimentation, protection, commandes et conformité locale. Ces sujets dépendent du bâtiment réel et des professionnels autorisés localement.
La page NFPA 70 National Electrical Code pose un principe utile : les travaux électriques et l’acceptation terrain ne doivent pas être improvisés par le fournisseur à distance.
Nommer le professionnel qui accepte le support
Un lustre peut avoir un poids estimé et une méthode de suspension, mais le support réel appartient au site. Le dossier doit nommer qui confirme le point de fixation, le renfort, le plafond et la méthode de levage. Cette décision doit être prise avant installation.
Si la responsabilité reste vague, l’équipe peut installer sur une hypothèse. C’est le pire cas : l’objet semble posé, mais la décision critique n’a jamais été clairement acceptée.
Les contrôles doivent être testés comme une scène
Le test ne doit pas seulement vérifier que le lustre s’allume. Il doit vérifier scène, dimming, scintillement, comportement de driver, groupe de contrôle, interrupteur, mémoire et usage quotidien. Le propriétaire juge une pièce, pas un circuit isolé.
La page de conception de l’éclairage du DOE aide à rappeler que le contexte gouverne l’expérience. Le test de contrôle doit donc être lié à la pièce et au moment d’usage.
Séquence de pose : protéger le produit et la pièce
La séquence doit préciser ordre des modules, outils, personnes, hauteur, protection, pauses de vérification et photos. Elle doit aussi indiquer ce qui ne doit pas être fait : tirer sur un câble, poser une pièce sur une surface dure, mélanger des modules ou ouvrir un carton sans étiquette.
Une bonne séquence n’est pas longue pour être compliquée. Elle est claire pour éviter l’improvisation lorsque plusieurs personnes travaillent dans un espace fini.
Les finitions intérieures doivent être protégées
Dans une villa, sols, murs, escaliers, mobilier et plafonds peuvent déjà être finis. L’équipe doit protéger la route, les zones de déballage et les points de levage. Une installation réussie ne doit pas créer un autre chantier de réparation.
La protection doit être attribuée. Si personne ne la possède, elle devient un sujet découvert au dernier moment. Le planning doit inclure cette préparation.
Les modules doivent garder leur identité
Un lustre personnalisé peut contenir modules similaires mais non interchangeables. Les étiquettes doivent rester visibles jusqu’à l’assemblage. Les photos et la carte de modules aident à éviter une inversion qui serait difficile à diagnostiquer plus tard.
Le propriétaire peut demander que les modules installés soient comparés au plan ou à la liste avant fermeture complète. Cette vérification courte peut éviter une reprise lourde.
Punch list : classer avant de corriger
Après pose, la punch list doit distinguer défaut bloquant, correction visuelle, document manquant, nettoyage, préférence propriétaire et sujet local. Tout mettre dans la même liste rend la fermeture plus lente et plus émotionnelle.
La page UL 1598 rappelle que les luminaires décoratifs restent des produits techniques. Une remarque doit donc être reliée à une preuve : photo, composant, plan, contrôle, site ou acceptation.
Un défaut bloquant empêche l’acceptation
Un défaut bloquant touche sécurité, stabilité, fonctionnement essentiel, dommage visible majeur ou impossibilité d’utiliser la pièce. Il doit avoir responsable, preuve, correction et date. Le propriétaire ne devrait pas l’accepter comme simple observation.
Cette rigueur protège aussi le fournisseur. Elle évite que des préférences nouvelles soient traitées comme défauts et que des défauts réels soient minimisés par urgence.
Une préférence doit devenir une demande de changement
Après installation, le propriétaire peut préférer une hauteur, un effet ou une intensité différente. Ce n’est pas forcément un défaut. La liste doit pouvoir transformer une préférence en demande de changement, avec impact, coût, délai et responsabilité.
Cette distinction rend la discussion plus saine. L’équipe peut corriger ce qui doit l’être et négocier ce qui appartient à une nouvelle décision.
Tableau de responsabilités d’installation
| Responsable | Ce qu’il prépare | Preuve utile | Risque si absent |
|---|---|---|---|
| Fournisseur | Plans, étiquettes, pièces, packing, notes | Photos, liste, carte de modules | Le site reçoit sans savoir quoi vérifier |
| Chantier | Route, protection, stockage, zone de déballage | Photos de route, plan de manutention | Dommage ou blocage à l’arrivée |
| Professionnels locaux | Support, électricité, contrôles, sécurité | Validation technique et test | Installation sur hypothèse non acceptée |
| Propriétaire | Présence, décisions, acceptation, remise | Punch list, signature, dossier final | Préférence tardive ou remise inutilisable |
Dossier de remise : préparer l’exploitation
La remise doit contenir photos finales, liste de pièces, références de rechange, notes de nettoyage, limites de responsabilité, preuves de contrôle, historique de punch list et contacts utiles. Le propriétaire ou l’équipe de villa doit pouvoir l’utiliser sans rappeler chaque personne du projet.
La maintenance future commence le jour de la remise
Un lustre installé sans dossier devient fragile dès le premier besoin de service. Le dossier doit dire où sont les pièces, comment accéder aux drivers, quelles finitions protéger et quelle preuve fournir en cas de demande support.
Le dossier doit séparer fournisseur et site
Certains sujets appartiennent au fournisseur, d’autres au chantier ou aux professionnels locaux. La remise doit garder cette séparation pour éviter des attentes irréalistes après installation. Une garantie est plus utilisable lorsque les responsabilités sont claires.
Comment Kinglong Lighting peut soutenir l’installation
Kinglong Lighting peut aider avec photos de pré-expédition, listes de colis, références de pièces, recommandations de manipulation, notes d’emballage et support documentaire. Pour les sujets locaux, l’équipe peut fournir les données nécessaires aux professionnels qualifiés du site.
Avant une installation active, envoyez photos de site, plans de plafond, route de livraison, contraintes de levage, système de contrôle et date de pose via la page de contact. Le support sera plus précis si le périmètre de chaque partie est visible.
Pré-brief sept jours avant l’installation
Une semaine avant la pose, l’équipe devrait tenir un pré-brief court. Il confirme l’heure de livraison, les contacts, la zone de déballage, la route, les protections, les outils, la disponibilité du professionnel local, le plan de contrôle et la personne qui décide en cas d’écart.
Comparer la check-list au site réel
La check-list ne doit pas vivre seulement dans un document. Elle doit être comparée au site réel : les portes sont-elles libres, le sol est-il protégé, le plafond est-il prêt, l’alimentation existe-t-elle, la zone de stockage est-elle propre, et la hauteur de travail est-elle accessible?
Préparer une règle d’arrêt
Une règle d’arrêt protège la villa. Si un carton est endommagé, si le support n’est pas confirmé, si la route est bloquée ou si le professionnel local n’est pas présent, l’équipe doit savoir qui peut arrêter l’installation. Arrêter tôt coûte moins cher qu’une correction après dommage.
Suivi après installation
Le suivi ne doit pas attendre une panne. Après quelques jours d’usage, le propriétaire peut vérifier scènes, dimming, alignement, nettoyage, bruit, stabilité visuelle et facilité d’accès. Cette revue courte capte les petits sujets avant qu’ils ne deviennent des frustrations.
Classer les observations d’usage
Les observations après usage doivent être classées comme défaut, réglage, préférence ou maintenance. Cette distinction évite de transformer chaque remarque en réclamation. Elle aide aussi Kinglong Lighting et les professionnels locaux à répondre au bon type de sujet.
Mettre à jour le dossier final
Si une scène change, si une pièce est remplacée ou si une méthode de nettoyage est précisée, le dossier final doit être mis à jour. Un dossier vivant rend la villa plus facile à maintenir que des souvenirs dispersés entre emails et téléphones.
Prévoir les pièces de rechange et le premier service
Le premier service est plus simple lorsque les pièces de rechange sont nommées dès l’installation. Le dossier doit indiquer ampoules ou modules concernés, éléments fragiles, finitions sensibles, références de driver, accessoires et lieu de stockage. Une pièce non identifiée devient lente à commander.
Stocker avec logique de pièce
Les pièces de rechange devraient être liées à la zone ou au module qu’elles servent. Une boîte sans étiquette n’aide pas l’équipe de villa. Une petite carte de stockage peut éviter plusieurs heures de recherche lors d’une intervention.
Photographier la méthode de service
Lorsque l’équipe ouvre le canopy, atteint un driver ou retire un module, quelques photos peuvent devenir une instruction future. Cette preuve pratique complète le plan et réduit la dépendance à la mémoire de l’installateur.
FAQ
Qui coordonne l’installation d’un lustre de villa?
Le propriétaire ou son représentant doit coordonner les décisions générales. Le fournisseur fournit les preuves produit, le chantier prépare route et protection, et les professionnels locaux valident support, électricité, contrôles et sécurité.
Que faut-il vérifier à la réception?
Il faut vérifier état des cartons, nombre de colis, étiquettes, documents, pièces de rechange, photos de dommage éventuel, zone de stockage et correspondance avec la liste fournie avant de déplacer trop loin les caisses.
Le fournisseur peut-il valider l’électricité locale?
Non. Le fournisseur peut fournir données de luminaire, drivers et informations de câblage, mais la validation électrique locale appartient aux professionnels qualifiés du site selon le contexte et les règles applicables.
Quand l’installation doit-elle être retenue?
Elle doit être retenue si la route n’est pas prête, si le support n’est pas confirmé, si les contrôles ne sont pas testables, si un dommage est non documenté ou si un transfert clé n’a pas de responsable.
