Jede Bestätigung so konkret machen, dass danach gehandelt werden kann
Ein sinnvoller Freigabeprozess für maßgefertigte Kronleuchter trennt Gestaltungsabsicht, technische Definition, repräsentative Muster und Fertigungsfreigabe. Dokumentieren Sie für jede Entscheidung den genau geprüften Gegenstand samt Version, die entscheidungsbefugte Person, offene Bedingungen und die zur Fortsetzung freigegebene Arbeit. Ein akzeptiertes Farbmuster begründet beispielsweise eine andere Entscheidung als die Erlaubnis, die vollständige Leuchte herzustellen.

Die folgenden vier Phasen sind eine redaktionelle Methode zur Ordnung dieser Entscheidungen. Passen Sie Reihenfolge und Verantwortlichkeiten an die tatsächlichen Projektbeauftragungen, den Auftrag und das Prüfverfahren an. Eine Phase kann mehrere fachbezogene Entscheidungen enthalten. Eine spätere Änderung kann betroffene Entscheidungen wieder öffnen, ohne die Historie früherer Bestätigungen zu löschen.
- Benennen Sie den Umfang der Entscheidung und die Zeichnung, das Muster oder die Produktinformation, die ihn definiert.
- Trennen Sie die kommentierende Person von der Person, die zur Dokumentation der relevanten Entscheidung befugt ist.
- Benennen Sie die erlaubte nächste Tätigkeit und halten Sie offene Punkte und geänderte Informationen sichtbar.
Das Protokoll unterstützt die Abstimmung zwischen Einkauf, Planer, Hersteller und beauftragten Projektprüfern. Tragwerks-, Elektro-, Montage- und andere Fachprüfungen verbleiben bei den für diese Aufgaben beauftragten Parteien. Die Vierphasenmethode belegt weder ein bestehendes Kundenverfahren noch schafft sie ein gesetzliches Zulassungssystem.
Entscheidungs befugnisse vor der ersten Einreichung vereinbaren
Die Autodesk-Anleitung für Freigabeabläufe unterscheidet Initiatoren, Prüfer und Freigebende und ermöglicht die Zuordnung dieser Beteiligten zu Ablaufphasen. Autodesk-Einstellungen für Beteiligte im Freigabeablauf
Dies ist ein Beispiel dafür, wie ein Dokumentenwerkzeug Beteiligung und Antwortbefugnis trennt. Ihr Projekt muss seine Entscheidungsverantwortung weiterhin selbst festlegen, ob über Plattform, Register oder E-Mail. Ein kopierter Empfängerverteiler sagt dem Hersteller nicht, welche Antwort die nächste Tätigkeit bestimmt.
Vereinbaren Sie Arbeitsentscheidungen wie Für den genannten Umfang akzeptiert, Überarbeitung erforderlich und Entscheidung ausstehend. Nutzen Sie bestehende Projektbegriffe, soweit vorhanden. Lassen Sie jeden Antwortenden Bedingungen und betroffene Arbeiten benennen. Fehlt eine Antwort, behalten Sie den offenen Status bei und weisen Sie eine Nachverfolgung zu, statt den Eintrag stillschweigend auf akzeptiert zu setzen.

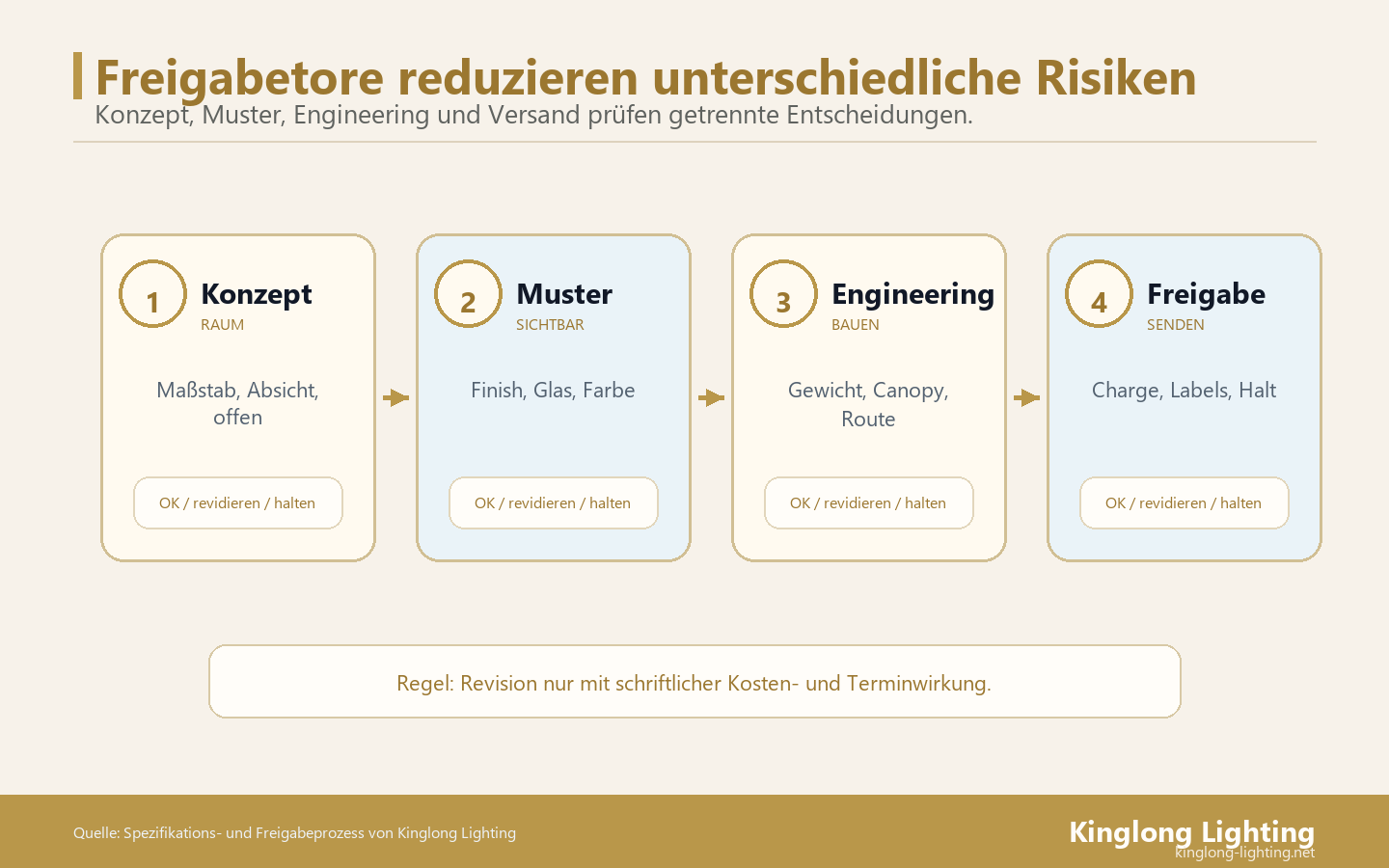

Phase 1. Gestaltungsabsicht und vorgeschlagenen Umfang bestätigen
Bestätigen Sie die visuelle Richtung, den vorgesehenen Standort, die grobe Kontur und den enthaltenen Leuchtenumfang. Der gestalterisch Entscheidungsbefugte dokumentiert das gewählte Konzept anhand identifizierter Zeichnungen oder visueller Referenzen. Der Einkauf erfasst die kaufmännischen Annahmen zum Konzept einschließlich noch auszuwählender Alternativen.
Geben Sie dem Hersteller die aktuelle Leuchtenliste, Raumreferenzen und verfügbaren Planungsinformationen. Kennzeichnen Sie vorgeschlagene Maße und offene Baustelleneingaben eindeutig. Trennen Sie die gewählte visuelle Idee von noch entwickelten Details. Beispielsweise kann die Annahme einer Dekorelementanordnung deren Weiterentwicklung durch den Hersteller erlauben, während das endgültige Aufhängungsdetail offen bleibt.
Das Ergebnis ist ein datiertes Protokoll der Gestaltungsabsicht mit gewählter Option, Referenzversionen, offenen Fragen und vereinbarter nächster Maßnahme. Benennen Sie, ob die Entscheidung die Angebotsentwicklung, Musterherstellung oder eine andere definierte Tätigkeit erlaubt. Die dokumentierende Person sollte keine uneingeschränkte Antwort „freigegeben“ verwenden, wenn nur ein Konzept bestätigt wurde.
Nutzen Sie die Kinglong-Ressourcenbibliothek für Beleuchtung zur Vorbereitung der Leuchtenfragen zur Einreichung. Bewahren Sie die tatsächlichen Projektreferenzen im Entscheidungsprotokoll auf, damit spätere Prüfer die gewählte Konfiguration bestimmen können.
Phase 2. Die abgestimmte technische Definition bestätigen
Prüfen Sie die vorgeschlagene Leuchte anhand einer abgestimmten technischen Einreichung. Benennen Sie die für das Projekt erforderlichen Zeichnungsrevisionen, Leuchtenkonstruktion, Maße, Materialien, elektrischen Komponenten, Steuerungsschnittstelle und Montageinformationen. Weisen Sie die relevanten Fragen dem Hersteller und den beauftragten gebäudeseitigen Prüfern zu.
Der Hersteller stellt leuchtenseitige Informationen innerhalb seines Umfangs bereit. Der Tragwerksfachplaner prüft die gebäudeseitige Tragkonstruktion, Elektro- und Steuerungsprüfer bewerten ihre Schnittstellen und der beauftragte Auftragnehmer bearbeitet Baustellenmontagefragen. Das Protokoll sollte jede relevante Entscheidung und ungelöste Abhängigkeit zeigen. Eine kaufmännische Auswahl bestimmt nicht das Ergebnis dieser getrennten Fachprüfungen.
Die DALI Alliance erklärt, dass Datenbankinformationen das konkret geprüfte Produkt betreffen, und verknüpft die Zertifizierungsgültigkeit mit übereinstimmenden Produktkennungen und Versionen. Die Datenbank unterscheidet außerdem Komponenten von Leuchten. Produktidentität und Datenbankumfang der DALI Alliance
Wird eine DALI-Komponente vorgeschlagen, bewahren Sie die relevanten Kennungen auf und lassen Sie den Steuerungsprüfer die tatsächliche Konfiguration bewerten. Ein Komponenteneintrag belegt nicht jede Anforderung an den fertigen Kronleuchter. Halten Sie Änderungen des Treibers oder anderer relevanter Versionen sichtbar, statt eine Entscheidung zu einem anderen Gegenstand fortzuschreiben.
UL beschreibt Product-iQ-Suchen anhand von Kennungen wie Dateinummer, Kategorie-Kontrollnummer und Modellnummer. Suchkennungen für UL Product iQ
Ist eine UL-Zertifizierung Teil der tatsächlichen Projektanforderung oder Lieferantenaussage, beschaffen Sie die relevante Identifikation und Nachweise zur Prüfung. Der zuständige Prüfer bestimmt deren Relevanz für Produktvorschlag und Nutzung. Ersetzen Sie die für das Leuchtenpaket angeforderten Nachweise nicht durch einen Firmennamen oder einen sachfremden Bericht.
Schließen Sie diese Phase mit dem aktuellen technischen Dokumentensatz und einer Liste akzeptierter, überarbeiteter und offener Punkte. Benennen Sie die erlaubte Folge, etwa die Herstellung eines Musters gemäß geprüfter Konfiguration. Verhindert eine offene Tragwerks- oder Steuerungsfrage eine spätere Freigabe, dokumentieren Sie diese Einschränkung.
Phase 3. Repräsentatives Muster und seine Grenzen bestätigen
Bestimmen Sie vor der Entscheidungsanfrage, was jedes Muster belegen soll. Ein Oberflächenmuster kann eine gewählte Farb- und Oberflächenreferenz definieren. Ein Dekorelement kann sichtbare Form und vereinbarte Abweichungen festlegen. Eine vollständige Musterbaugruppe kann weitere Beobachtungen stützen, sofern tatsächliche Komponenten und Prüfbedingungen dokumentiert werden.
Die Anleitung zur digitalen RAL-Farbbibliothek bezeichnet Bildschirmdarstellungen als Näherungen und fordert für endgültige Farbentscheidungen ein physisches Farbmuster. Digitale und physische RAL-Farbreferenzen
Vereinbaren Sie für den Kronleuchtervorschlag das tatsächliche Muster zur Entscheidung über Farbe, Glanzgrad, Textur oder andere Erscheinungsmerkmale. Eine Farbreferenz allein definiert nicht jede Oberflächeneigenschaft. Erfassen Sie Musterkennung, Material- und Oberflächenbeschreibung, zugehörige Zeichnungsrevision, Prüfer und Entscheidung. Benennen Sie, wer die Referenz aufbewahrt und wie Produktion oder Ersatzteile damit verglichen werden.
Wird der Betrieb geprüft, dokumentieren Sie Lichtquelle, Treiber, Steuerungstechnik und Versuchsbedingungen. Halten Sie die Annahme des Erscheinungsbilds von offenen technischen oder Betriebsfragen getrennt. Fragen Sie, ob das Muster alle bestellten Varianten repräsentiert, und listen Sie Unterschiede mit eigenem Bestätigungsbedarf auf.
Eine Kollektion wie die Ice Flower-Serie von Kinglong kann eine anfängliche visuelle Richtung vermitteln. Das Freigabeprotokoll benötigt weiterhin das identifizierte Projektmuster und die gewählte Variante sowie die tatsächlich vom Prüfer akzeptierten Merkmale.
Phase 4. Einen definierten Fertigungsumfang freigeben
Die Fertigungsfreigabe führt akzeptierte Referenzen für eine bestimmte Tätigkeit zusammen. Die befugte Partei benennt Auftrag, Mengen oder Leuchtenvarianten, aktuelle Zeichnungen, Musterreferenzen, relevante technische Entscheidungen und verbleibende Einschränkungen. Der Hersteller bestätigt den Dokumentensatz und die von dieser Freigabe erfassten Arbeiten.
Klären Sie Abweichungen vor Freigabe der betroffenen Arbeit. Beispielsweise sollten Oberflächenbeschreibung im Auftrag, Zeichnungshinweis und aufbewahrtes Muster dieselbe gewählte Oberfläche kennzeichnen. Widersprechen sich Referenzen, weisen Sie eine Korrektur zu und beschaffen Sie die Entscheidung zur Festlegung der aktuellen Anweisung. Überlassen Sie dem Produktionsteam nicht die Wahl zwischen widersprüchlichen Unterlagen.
Eine Teilfreigabe benötigt eine ausdrückliche Grenze. Benennen Sie erlaubte Tätigkeit, ausgeschlossene Arbeiten, zugrunde liegende Annahmen und die freigebende Person. Kaufmännisch und technisch Entscheidungsbefugte sollten die Folgen dieser Wahl bewerten. Ein offener Punkt bleibt offen, bis der zuständige Prüfer seine Entscheidung dokumentiert.
Dieses Kronleuchter-Bestätigungs protokoll übernehmen
Verwenden Sie ein Protokoll je Entscheidung oder klar definierter Entscheidungsgruppe. Tragen Sie die tatsächlich geprüften Referenzen einschließlich Revisionen und Musterkennungen ein. Bewahren Sie die ursprüngliche Entscheidung auf, wenn spätere Informationen sie ändern, und verknüpfen Sie die neue Entscheidung mit dem betroffenen früheren Eintrag.
| Protokollfeld | Projekteintrag |
|---|---|
| Entscheidungsidentität | [Protokoll-ID / Leuchte oder Variante / Phase / Bestätigungsgegenstand] |
| Geprüfte Nachweise | [Auftrags- oder Einreichungsreferenz / Zeichnungsrevision / Muster-ID / Produkt- oder Versuchsinformationen] |
| Entscheidungsbefugnis | [Benannter Antwortender / beauftragte Rolle / Umfang dieser Entscheidung] |
| Entscheidung und Bedingungen | [Für genannten Umfang akzeptiert, Überarbeitung erforderlich oder Entscheidung ausstehend / genaue Bedingungen] |
| Erlaubte Tätigkeit | [Fortsetzbare Arbeit / ausgeschlossene Arbeit / Abhängigkeiten] |
| Offener Punkt und Nachverfolgung | [Frage / verantwortliche Partei / vereinbarte nächste Maßnahme und Antwortdatum] |
| Änderung und Historie | [Zugehöriger Änderungsantrag / betroffene frühere Entscheidung / beibehaltene oder ersetzte Referenzen] |
| Bestätigung und Kenntnisnahme | [Entscheidungsbefugter und Datum / Herstellerbestätigung / Verteilungsreferenz] |
Benennen Sie bei einer zurückgegebenen Einreichung die zum Abschluss erforderlichen überarbeiteten Nachweise. Geben Sie bei einem akzeptierten Punkt den Umfang so genau an, dass die empfangende Partei die erlaubte Tätigkeit ausführen kann. Halten Sie Kommentare ohne Entscheidungscharakter sichtbar, ohne ihnen Freigabebefugnis zuzuschreiben.
Nutzen Sie das veröffentlichte Projektportfolio von Kinglong, um die betrachtete dekorative Leuchtenart zu besprechen. Beschaffen Sie Freigabeunterlagen und vereinbarten Fertigungsumfang des aktuellen Projekts getrennt.
Von einer Änderung betroffene Entscheidungen wieder öffnen
Dokumentieren Sie eine vorgeschlagene Änderung, bevor sie zur aktuellen Anweisung wird. Benennen Sie alte und vorgeschlagene Details, betroffene Varianten, Antragsgrund und entscheidungsbedürftige kaufmännische oder terminliche Folgen. Fragen Sie die relevanten Prüfer, welche früheren Bestätigungen betroffen sind.
Die Autodesk-Dokumentation zur Einreichungsbearbeitung stellt die Aktion „Neue Revision erstellen“ zur Erzeugung einer neuen Version eines Einreichungspunkts bereit. Autodesk-Revisionsfunktion für Einreichungen
Bewahren Sie für dieses Freigabeprotokoll die alte Referenz auf und verknüpfen Sie die ersetzende Einreichung mit dem Änderungsantrag. Das Protokoll sollte zeigen, welche Entscheidungen gültig bleiben und welche erneut beantwortet werden müssen. Eine geänderte Zeichnungsnummer erklärt allein nicht, ob der Prüfer den geänderten Inhalt akzeptiert hat.
Lassen Sie den Hersteller betroffene Arbeiten und den möglichen Umsetzungszeitpunkt der neuen Anweisung benennen. Dokumentieren Sie autorisierte Unterbrechungen oder teilweise Fortsetzung nach dem vereinbarten Projektverfahren. Geben Sie nach den nötigen Prüfungen eine aktualisierte Freigabe mit akzeptierten Revisionen und fortbestehenden Einschränkungen heraus.
Eine Oberflächen änderung nach Musterannahme nachvollziehen
In diesem fiktiven Beispiel hat der Planer die allgemeine Kronleuchterform in Phase 1 akzeptiert, die relevante technische Einreichung wurde in Phase 2 geprüft und Oberflächenmuster F01 in Phase 3 akzeptiert. Vor der vorgeschlagenen Fertigungsfreigabe verlangt der Einkauf eine dunklere Oberfläche. Die Anfrage erzeugt eine neue Entscheidung, während das bisher akzeptierte Muster Teil der Historie bleibt.
| Fiktiver Eintrag | Entscheidung und Nachweise | Auswirkung auf den Fortgang |
|---|---|---|
| Änderungsantrag FIN-01 | Einkauf verlangt eine dunklere Oberfläche. Zeichnung und neue physische Referenz stehen aus. | Für die neue Oberfläche liegt keine Freigabe vor. Betroffene Oberflächenarbeiten erfassen und relevante Antworten beschaffen. |
| Aktualisierte gestalterische und technische Prüfung | Gestalterisch Antwortender bestätigt die neue Richtung. Zugewiesene Prüfer bewerten geänderte Oberflächenhinweise und benennen betroffene Schnittstellen. | Dokumentieren, welche früheren Entscheidungen gültig bleiben und welche überarbeitete Nachweise verlangen. |
| Neues Muster F02 und Zeichnungsrevision C | Entscheidungsbefugter für das Erscheinungsbild akzeptiert F02. Relevante Prüfer bestätigen aktuelle Dokumentreferenzen für ihre Zuständigkeiten. | Aktive Oberflächenreferenz durch F02 ersetzen und F01 in der Entscheidungshistorie aufbewahren. |
| Aktualisierte Freigabe REL-02 | Befugte Partei benennt Revision C, Muster F02, enthaltene Varianten und verbleibende Einschränkungen. | Hersteller bestätigt den aktuellen Umfang, bevor er die freigegebenen Arbeiten fortsetzt. |
Wird F02 abgelehnt, halten Sie die Oberflächenentscheidung offen und fordern Sie ein weiteres Muster oder einen geänderten Vorschlag an. Die Aussage, die neue Farbe sei dem Briefing „näher“, legt keine akzeptierte Produktionsreferenz fest. Beeinflusst die Änderung auch eine technische Schnittstelle, nehmen Sie diese Prüfung in die offenen Punkte auf, statt eine visuelle Entscheidung als technische Bestätigung zu behandeln.
Das Protokoll kann eine unveränderte allgemeine Form beibehalten und zugleich oberflächenbezogene Entscheidungen und Freigabe aktualisieren. Fortgesetzte Arbeiten an einem unbetroffenen Gegenstand benötigen weiterhin die benannte Projektfreigabe und eine klare Grenze. Das Beispiel zeigt die Bewahrung früherer Entscheidungen, ohne deren Umfang stillschweigend auszuweiten.
Dem Hersteller ein rückverfolgbares Entscheidungspaket senden
Kinglong Lighting liefert maßgefertigte dekorative Beleuchtung für Projekteinkäufer. Teilen Sie Leuchtenliste, aktuelle Zeichnungen, Designreferenzen, Zielort, Entscheidungskontakte und offene Fragen über die Serviceseite für die Fertigung maßgefertigter Beleuchtung, um vorgeschlagene Leuchte und Fertigungsumfang zu besprechen.
Fordern Sie eine Antwort zur identifizierten Einreichung an und kennzeichnen Sie vorgeschlagene Ersetzungen oder Annahmen. Halten Sie akzeptierte Musterreferenzen, technische Antworten und Freigabeprotokoll für die Ausführenden der nächsten Tätigkeit verfügbar. Ein klares Paket ermöglicht Einkauf und Hersteller, die aktuelle Anweisung und noch entscheidungsbedürftige Fragen zu erkennen.
Fragen zur Freigabe maßgefertigter Kronleuchter
Kann ein Muster vor Abschluss aller technischen Fragen akzeptiert werden?
Ein Projekt kann eine definierte Erscheinungsentscheidung dokumentieren, während technische Fragen offen bleiben, sofern Muster und Grenzen benannt sind. Geben Sie akzeptierte Beobachtungen und weiter eingeschränkte Tätigkeiten an. Lassen Sie die befugten Projektparteien erlaubte Folgearbeiten nach tatsächlichem Auftrag und Prüfverfahren bestimmen.
Deckt die Freigabe einer Person alle Fachgebiete ab?
Der Umfang folgt der tatsächlichen Beauftragung oder delegierten Befugnis dieser Person. Benennen Sie erforderliche gestalterische, technische, kaufmännische und Freigabeentscheidungen getrennt, auch wenn eine Person mehrere Rollen hält. Erfassen Sie offene Fachfragen mit zugewiesenen Prüfern, statt eine allgemeine Antwort als Abdeckung anzunehmen.
Wie lange sollte jede Freigabephase dauern?
Vereinbaren Sie Antwortdaten anhand tatsächlicher Einreichung, Projektzeitplan und Verfügbarkeit der relevanten Prüfer. Verfolgen Sie fehlende Eingaben und Revisionen, da sie das nächste Entscheidungsdatum verändern können. Lassen Sie den Lieferanten Auswirkungen auf den Fertigungszeitplan bestätigen, statt allen vier Phasen eine allgemeine Dauer zuzuweisen.
