Un flux d’approbation de lustre personnalisé ne devrait pas être un simple oui donné après un rendu séduisant. Quatre décisions différentes doivent être fermées : la direction de la pièce, la qualité visible, la faisabilité technique et la libération avant expédition.

Lorsque ces décisions se mélangent, le propriétaire peut approuver une belle idée alors que la fabrication reste ouverte, ou accepter un plan technique alors que la finition est encore discutée. Le résultat est presque toujours le même : changement tardif, responsabilité floue, coût de reprise et calendrier plus fragile.

Kinglong Lighting peut relier ces étapes à son processus de fabrication de lustres sur mesure : concept, échantillon, plan, ingénierie, inspection, emballage et remise des preuves. L’objectif n’est pas de rendre le design rigide, mais de rendre chaque approbation lisible.

Points clés

  • L’étape concept protège l’intention : Elle confirme promesse de pièce, proportion, ambiance et limites ouvertes.
  • L’étape échantillon protège le visible : Elle fige finition, verre, cristal, couleur, texture et tolérance artisanale.
  • L’étape ingénierie protège la faisabilité : Elle vérifie poids, suspension, canopy, driver, modules, accès et route de montage.
  • L’étape pré-expédition protège le site : Elle confirme pièces construites, étiquetées, photographiées, emballées et prêtes à voyager.
  • Chaque étape doit avoir une règle de retenue : Approuver n’a de valeur que si l’équipe sait aussi quand réviser ou arrêter.

Les quatre portes réduisent des risques différents

Un processus d’approbation fonctionne lorsque chaque oui explique précisément ce qui a été prouvé et ce qui reste hors de ce oui.

Le risque principal n’est pas que le propriétaire manque de goût; il est que l’équipe demande à une seule revue de répondre à trop de questions. Un rendu ne prouve pas la finition. Un échantillon ne prouve pas le poids. Un plan ne prouve pas l’emballage. Une vidéo pré-expédition ne corrige pas une mauvaise promesse de pièce.

La page de conception de l’éclairage du DOE rappelle que les décisions d’éclairage dépendent du contexte d’usage. Pour un lustre de villa ou d’hôtel, cela signifie que le luminaire ne peut pas être approuvé comme un objet isolé; il doit être approuvé comme partie d’une pièce.

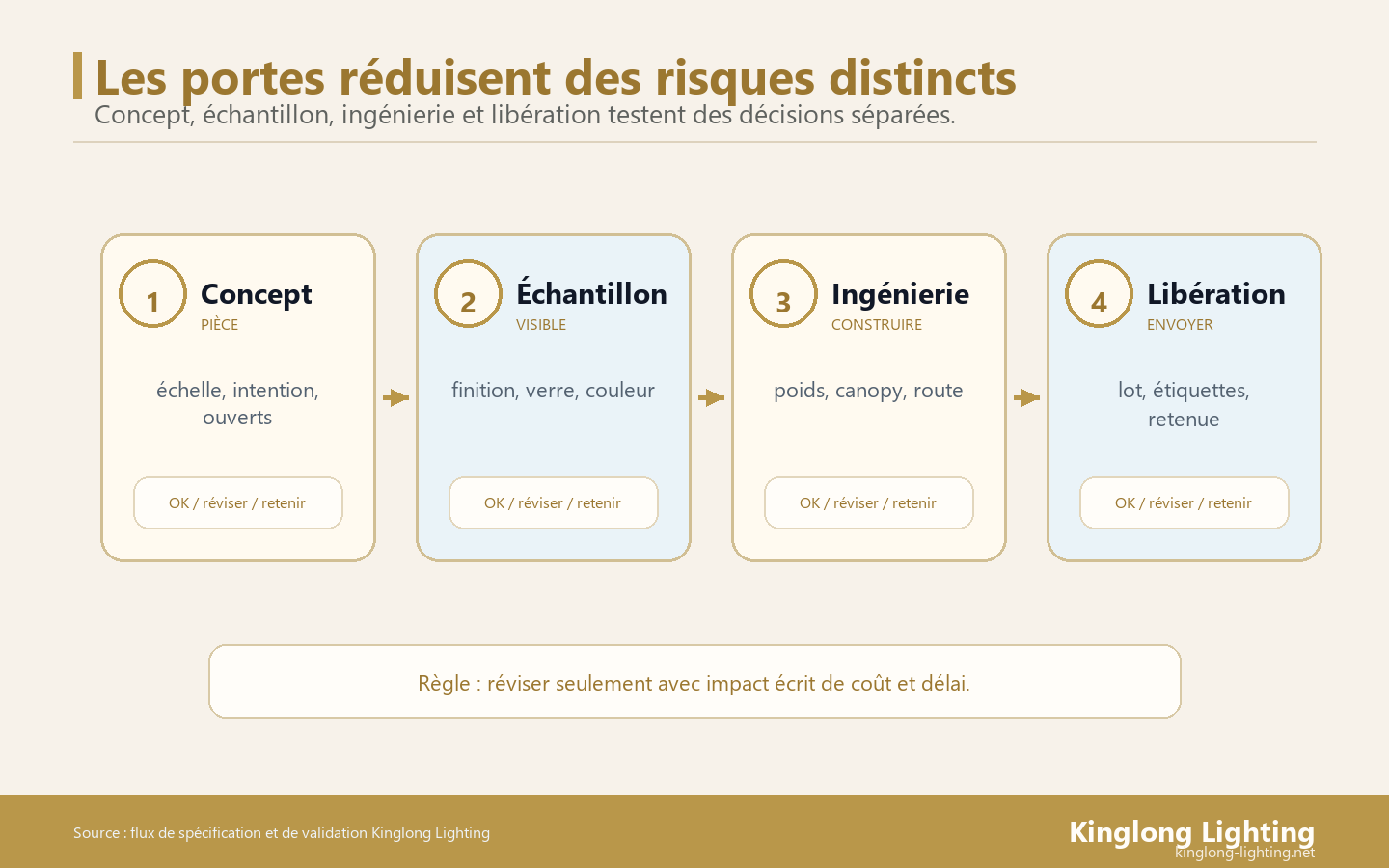

Quatre portes d'approbation pour concept, échantillon, ingénierie et libération d'un lustre personnalisé
Chaque porte d’approbation teste une décision distincte et évite qu’une revue tardive rouvre tout le design.

La porte concept élimine le risque de direction

Le risque de direction existe lorsque le propriétaire, le designer et le fabricant n’imaginent pas la même pièce. L’un pense à un point focal spectaculaire, l’autre à une présence calme, le troisième à une structure réalisable. L’approbation concept crée un objectif commun avant que l’équipe ne multiplie les détails techniques.

Le dossier concept devrait montrer intention de pièce, proportions, hauteur approximative, vues principales, contraintes déjà connues et références traduites en attributs. Il doit aussi dire clairement ce qui reste préliminaire. Un concept approuvé ne doit pas promettre silencieusement chaque détail futur.

Les portes suivantes ne doivent pas rouvrir tout le design

Une fois le concept approuvé, l’échantillon, l’ingénierie et la pré-expédition doivent répondre à leurs propres questions. Elles peuvent révéler qu’un ajustement est nécessaire, mais elles ne doivent pas devenir une nouvelle compétition de design depuis zéro. Sinon chaque étape redémarre le projet.

La règle utile est simple : si une étape tardive change une décision déjà approuvée, le dossier note la raison, la preuve touchée, l’impact de coût, l’impact de délai et la personne qui accepte ce changement. La créativité reste possible, mais elle cesse d’être invisible.

Étape 1 : le concept fige la promesse de pièce

L’approbation concept est le premier oui sérieux du propriétaire. Elle devrait arriver lorsque la promesse de pièce, la forme générale, la masse visuelle, le langage décoratif et les contraintes principales sont suffisamment clairs. Elle ne doit pas attendre que chaque vis, driver ou point de suspension soit défini.

La FAQ DOE TM-30 montre que la qualité de couleur et l’apparence demandent un vocabulaire plus précis que chaud, froid ou beau. La conséquence pratique est de décrire les attentes de matière et de couleur avant de commander des échantillons physiques.

Approuver des attributs, pas des références copiées

Un tableau d’inspiration peut inclure des références, mais l’approbation doit nommer les attributs : rythme vertical, éclat faible, laiton chaud, verre translucide, nuage suspendu, calme sculptural ou effet de galerie. Ces mots aident le fabricant à créer une solution originale sans poursuivre le contour d’un produit existant.

La Plateforme de design Mofun peut soutenir cette étape en testant échelle, chute et masse visuelle avant la dépense d’échantillon. Elle aide à décider si le volume fonctionne dans l’espace alors que le design reste flexible.

Nommer les sujets ouverts avec une date

Un concept peut laisser ouverts finition exacte, densité de verre, emplacement de driver, division modulaire ou route d’installation. Ces sujets ne sont pas dangereux s’ils ont un propriétaire et une date. Ils deviennent dangereux lorsque chacun suppose qu’une autre personne les fermera plus tard.

Le registre de concept doit donc dire ce qui est approuvé, ce qui ne l’est pas, qui décide chaque sujet et quand la décision est nécessaire pour protéger le calendrier. Cette discipline évite que l’enthousiasme du début devienne une confusion tardive.

Étape 2 : l’échantillon fige ce que l’oeil et la main jugent

L’échantillon est l’endroit où le propriétaire et le designer jugent ce qu’un rendu ne peut pas prouver. Il doit couvrir les qualités matérielles et lumineuses qui portent la perception de luxe : finition, verre, cristal, résine, cuir, diffusion, brillance, texture et apparence de couleur.

La page UL 1598 rappelle que les luminaires décoratifs restent des produits techniques. Même lorsqu’une revue se concentre sur la beauté, elle doit rester reliée à une preuve produit et à une revue qualifiée d’installation.

Un échantillon maître a besoin d’une référence stable

L’échantillon accepté doit devenir une référence maître. Il peut être physique, photographié, étiqueté ou rattaché à un panneau signé, mais il doit être stable. La production doit pouvoir comparer la série future à la même référence, non à une mémoire ou à une capture d’écran.

Les propriétaires devraient éviter d’approuver seulement par photos de téléphone. Caméra, écran et éclairage changent la teinte métallique, la transparence du verre et la brillance. Les photos aident, mais le flux doit dire quelle référence gouverne réellement.

La variation acceptable doit être écrite

Le verre soufflé, le cristal, les finitions métalliques, les matières naturelles et certains effets décoratifs varient. Le propriétaire doit savoir quelle variation est acceptable. Si la villa exige une répétabilité stricte, le dossier doit le dire avant production. Si la variation fait partie du charme, elle doit aussi être nommée.

Cette étape protège les deux côtés. Le propriétaire évite la surprise. Le fabricant évite d’être jugé contre une tolérance jamais écrite. Le designer obtient une base plus solide pour expliquer l’apparence finale.

Étape 3 : l’ingénierie fige ce que le site doit supporter

L’approbation ingénierie n’est pas une seconde revue esthétique. Elle vérifie si le lustre peut être fabriqué, suspendu, alimenté, assemblé, déplacé, ouvert, nettoyé et maintenu. Le propriétaire doit garder les professionnels locaux visibles dans cette décision.

La page NFPA 70 National Electrical Code pose une limite utile : les sujets électriques et l’acceptation de terrain relèvent d’une revue locale qualifiée. La preuve fabricant doit donc coexister avec cette responsabilité locale.

Le plan d’atelier répond aux questions de site

Le plan doit montrer plus qu’une forme. Il doit inclure dimensions, chute, canopy, logique de suspension, division des modules, poids approximatif, position des drivers, carte de composants, ordre de montage et hypothèses que le site devra confirmer.

Si une donnée n’est pas prête, elle doit être marquée ouverte. Un plan qui semble complet mais cache une hypothèse est plus risqué qu’un plan qui admet clairement qu’une revue locale reste nécessaire.

L’accès de service appartient à l’ingénierie

L’accès futur appartient à cette étape parce qu’un lustre peut être parfait visuellement et difficile opérationnellement. L’équipe doit vérifier canopy, point de driver, modules démontables, outils nécessaires, hauteur de service et route de levage.

La page des plates-formes élévatrices OSHA rappelle que le travail en hauteur exige une planification. La décision pratique est de ne pas laisser l’accès devenir une surprise de maintenance après installation.

Étape 4 : la pré-expédition fige ce qui arrivera au site

La revue pré-expédition confirme que le lustre construit correspond au dossier signé. Ce n’est pas le moment de redessiner. C’est le moment de comparer preuve contre preuve, de repérer les écarts et de décider libérer, corriger ou retenir.

La page ISTA 3A relie l’emballage à l’environnement de distribution. Pour les pièces fragiles, l’acheteur doit demander des preuves d’emballage qui répondent au risque réel du transport, pas seulement une photo flatteuse de cartons fermés.

Comparer contre le paquet signé, pas contre la mémoire

Photos, vidéos, liste de pièces, étiquettes, mesures, finition, composants, pièces de rechange et packing doivent être comparés au concept, à l’échantillon et au plan approuvés. Si la comparaison se fait contre la mémoire, chaque partie se souviendra d’une version différente.

La revue doit séparer défaut bloquant, ajustement acceptable, document manquant et préférence nouvelle. Cette séparation évite qu’une correction mineure retienne toute l’expédition ou qu’un défaut sérieux voyage par précipitation.

L’emballage fait partie de la décision finale

Un lustre personnalisé peut échouer par emballage même si la fabrication était correcte. Le propriétaire doit demander étiquettes, carte de cartons, liste de rechange, photos de protection, orientation des pièces fragiles et route de réclamation en cas de dommage.

Les Incoterms 2020 de l’ICC rappellent que livraison internationale, documents et destination doivent être nommés avant de déplacer les marchandises. La pré-expédition doit donc relier preuve produit et responsabilité logistique.

Tableau des quatre portes d’approbation

Étape Question fermée Preuve minimale Règle de retenue
Concept La pièce va-t-elle dans la bonne direction? Promesse, proportion, attributs, sujets ouverts Retenir si intention ou échelle reste floue
Échantillon Le visible est-il acceptable? Échantillon maître, finition, verre, couleur, variation Retenir si la référence visuelle n’est pas stable
Ingénierie Peut-on fabriquer, suspendre et maintenir? Plan, poids, suspension, driver, canopy, route Retenir si une hypothèse site est cachée
Pré-expédition Le lot construit doit-il voyager? Photos, liste, inspection, étiquettes, packing, rechange Retenir si la preuve ne correspond pas au paquet signé

Empêcher la dérive d’approbation

La dérive apparaît lorsqu’un petit oui commence à signifier plus que ce qui a été prouvé. Approuver un rendu n’approuve pas la finition. Approuver un échantillon n’approuve pas le poids. Approuver un plan n’approuve pas l’emballage. Chaque oui doit rester étroit.

Écrire une phrase de portée à chaque signature

La phrase de portée peut être courte : approuvé pour direction visuelle, approuvé pour finition visible, approuvé pour fabrication avec revue locale en attente, ou approuvé pour pré-expédition avec item retenu. Cette phrase évite les débats tardifs sur ce que l’équipe pensait avoir accepté.

Transformer les questions tardives en décisions visibles

Une bonne question tardive ne devrait pas rester dans un email isolé. Elle doit revenir dans le registre d’approbation avec réponse, preuve, propriétaire et impact. Le flux devient alors une mémoire opérationnelle plutôt qu’une suite de messages dispersés.

Comment savoir si l’étape peut avancer

Une étape est prête lorsque l’étape suivante peut travailler sans inventer de réponses. L’échantillon n’est pas prêt si le concept ne nomme pas l’intention. L’ingénierie n’est pas prête si l’échantillon maître n’est pas stable. La pré-expédition n’est pas prête si le plan signé manque.

Utiliser une décision en trois mots

Le statut doit rester simple : approuver, réviser ou retenir. Approuver libère l’étape suivante. Réviser demande une correction sans bloquer tout le projet. Retenir empêche le passage parce qu’une preuve clé manque. Cette clarté protège les relations autant que le calendrier.

Comment Kinglong Lighting soutient ce flux

Kinglong Lighting peut fournir rendus, échantillons, plans, notes de fabrication, photos d’inspection, liste de pièces, recommandations d’emballage et preuve de rechange. Ces éléments ne remplacent pas les décisions du propriétaire ou des professionnels locaux, mais ils rendent ces décisions plus défendables.

Pour un projet actif, envoyez le contexte de pièce, les contraintes de site, les images de référence, les exigences de finition et les dates de décision via la page de contact. Une réponse utile commence par une porte d’approbation bien nommée.

Audit rapide avant de passer à l’étape suivante

Avant de quitter une porte, le propriétaire peut demander une revue de dix minutes. Cette revue vérifie si l’étape a une décision, une preuve, un propriétaire, une exception et une date de fermeture. Si l’une de ces cinq informations manque, l’étape peut sembler terminée tout en laissant un risque actif.

Relire les exceptions avant de signer

Les exceptions sont souvent plus importantes que les confirmations. Une approbation peut être valable pour la forme, mais exclure la finition; valable pour la finition, mais exclure le poids; valable pour la production, mais exclure la revue locale. Écrire ces exceptions évite qu’une signature propre soit interprétée trop largement.

Garder une trace utilisable par l’équipe suivante

Chaque étape doit produire une trace que l’équipe suivante peut utiliser sans redemander toute l’histoire. Le plan doit savoir quel échantillon gouverne. L’inspection doit savoir quel plan est signé. L’installation doit savoir quelles pièces sont critiques. Cette continuité transforme l’approbation en système, et elle rend aussi le support après livraison beaucoup plus simple.

FAQ

Combien d’étapes faut-il pour approuver un lustre personnalisé?

Quatre étapes sont pratiques pour la plupart des projets : concept, échantillon, ingénierie et pré-expédition. Elles séparent intention, qualité visible, faisabilité technique et libération du lot construit.

Un rendu 3D suffit-il pour approuver la production?

Non. Un rendu peut approuver une direction visuelle, mais il ne prouve pas finition réelle, poids, suspension, accès, câblage, emballage ou conformité locale. Il doit être suivi par échantillon et plan d’atelier.

Qui doit signer chaque étape d’approbation?

Le propriétaire ou son représentant doit valider les décisions majeures. Le designer valide l’effet visuel, le fabricant fournit la preuve produit, et les professionnels locaux confirment site, électricité, support et installation.

Quand faut-il retenir une approbation?

Il faut retenir lorsque la prochaine étape devrait deviner une information critique : intention floue, échantillon instable, hypothèse de site cachée, preuve d’emballage absente ou responsabilité locale non confirmée.
