Eine Punch List für Villa-Beleuchtung ist keine lose Beschwerdeliste und auch keine Einladung, das Projekt am Ende neu zu gestalten. Sie ist das letzte Entscheidungssystem zwischen freigegebenem Briefing, realer Installation, Eigentümererlebnis und der Akte, die später Wartung und Support ermöglicht.
Bei maßgefertigten Kronleuchtern und dekorativer Villa-Beleuchtung können kleine Beobachtungen schnell groß wirken: ein Finish erscheint anders, eine Szene blendet, ein Driver ist schwer zugänglich, ein Glasstück wirkt abweichend, ein Ersatzteil fehlt oder eine lokale Steuerung reagiert nicht wie erwartet. Ohne klare Kategorien werden solche Beobachtungen zu Schuldfragen.
Kinglong Lighting kann Abnahmen durch Zeichnungen, Vorversandfotos, Teilelisten, Finish-Referenzen und Supportdaten unterstützen. Der Eigentümer gewinnt am meisten, wenn die Punch List jeden Punkt einem Abschlussstatus zuordnet: halten, reparieren, dokumentieren, akzeptieren oder als Änderung bepreisen.
Kernaussagen
- Eine Punch List ist ein Entscheidungswerkzeug: Jeder Punkt braucht Kategorie, Besitzer, Nachweis und Abschlussstatus.
- Mangel und Präferenz trennen: Ein Defekt blockiert oder korrigiert; ein neuer Wunsch wird als Änderung bewertet.
- Nachweise schließen Diskussionen: Fotos, Szenentests, Teilecodes, Muster und Zeichnungen verhindern Erinnerungsstreit.
- Lokale Verantwortung sichtbar halten: Struktur, Elektrik, Steuerung und Standortbedingungen gehören nicht automatisch zum Lieferantenumfang.
- Die Übergabeakte ist Teil des Abschlusses: Ohne Akte wird die erste Wartung zur Suche nach verlorenen Informationen.
Eine Punch List beginnt mit Kategorien
Eine Villa-Punch-List wird erst handlungsfähig, wenn jede Beobachtung sagt, welche Entscheidung sie verlangt.
Die Seite zur Gebäude-Inbetriebnahme des WBDG zeigt, dass Abnahme nicht nur Anwesenheit von Komponenten prüft, sondern Anforderungen, Betrieb und Übergabe verbindet. Für Villa-Beleuchtung bedeutet das: Die Liste muss zeigen, ob ein Punkt Nutzung, Sicherheit, sichtbare Qualität, Dokumentation oder persönliche Präferenz betrifft.

Blockierende Punkte zuerst schließen
Blockierend sind Punkte, die Sicherheit, grundlegende Funktion, lokale Zulässigkeit, stabile Aufhängung, deutliche Beschädigung oder nicht nutzbare Steuerung betreffen. Sie sollten nicht zusammen mit kleinen kosmetischen Beobachtungen diskutiert werden.
Ein blockierender Punkt braucht einen Besitzer und eine Stop-Regel. Wenn eine Szene flackert, ein Befestigungspunkt unklar ist oder ein Teil fehlt, darf die Abnahme nicht nur durch allgemeine Zufriedenheit ersetzt werden.
Präferenzen als Änderungen behandeln
Nach der Installation kann der Eigentümer eine andere Höhe, weichere Szene, wärmere Wirkung oder veränderte Ausrichtung wünschen. Das kann legitim sein, ist aber nicht automatisch ein Mangel. Wenn der Wunsch außerhalb der freigegebenen Referenz liegt, gehört er in die Änderungslogik.
Diese Trennung schützt den Eigentümer und den Lieferanten. Der Eigentümer kann weiterhin verbessern, aber der Umfang bleibt ehrlich. Der Lieferant wird nicht für eine neue Designrichtung verantwortlich gemacht, die zuvor nicht beauftragt war.
Sichtbare Qualität gegen Referenzen prüfen
Viele Punch-List-Punkte betreffen sichtbare Qualität: Finish, Glas, Kristall, Diffusion, Farbe, Ausrichtung, Gleichmäßigkeit oder Schatten. Diese Punkte sollten gegen eine Referenz geprüft werden, nicht gegen spontane Erinnerung.
Master-Muster und Vorversandfotos verwenden
Wenn ein Master-Muster, eine freigegebene Zeichnung oder Vorversandfotos existieren, sollten sie während der Abnahme bereitliegen. Dann kann das Team prüfen, ob die Installation zur freigegebenen sichtbaren Qualität passt.
Ohne Referenz entsteht eine schwierige Frage: Ist die Beobachtung ein Fehler, eine zulässige handwerkliche Variation oder ein neuer Wunsch? Die Punch List sollte diese Unsicherheit nicht verstecken.
Lichtwirkung in echten Szenen prüfen
Eine Villa-Leuchte sollte nicht nur unter Arbeitslicht geprüft werden. Ankunft, Dinner, Ruhe, Nachtweg, Reinigung und Präsentationsszenen zeigen unterschiedliche Probleme. Blendung, Schatten, Farbwirkung und Dimmverhalten können in jeder Szene anders erscheinen.
Die DOE TM-30 FAQ erinnert daran, dass Farbwahrnehmung präzise betrachtet werden muss. Eine gute Punch List beschreibt deshalb nicht nur gefällt nicht, sondern nennt Szene, Raum, Beobachtung und gewünschte Entscheidung.
Technische Punkte sauber abgrenzen
Technische Beobachtungen brauchen klare Verantwortlichkeit. Der Hersteller kann Produktdaten, Driver-Informationen, Zeichnungen, Teilecodes und Fertigungsnachweise liefern. Lokale Fachleute prüfen Stromkreis, Steuerung, Struktur, Installation und Standortbedingungen.
Elektrische Fragen lokal bestätigen
Flackern, Dimmgrenzen, Szenenlogik oder Steuerungsverhalten können Produkt, Driver, Dimmer, Programmierung, Stromkreis oder Integration betreffen. Die Seite zum NFPA 70 National Electrical Code zeigt, warum lokale Fachleute solche Feldbedingungen prüfen müssen.
Die Punch List sollte daher nicht vorschnell Produktfehler schreiben. Sie sollte Symptom, Szene, lokales System, betroffene Leuchte und nächsten Prüfschritt nennen.
Aufhängung und Zugang dokumentieren
Wenn eine Leuchte hoch hängt, schwer ist oder empfindliche Komponenten hat, gehören Aufhängung, Zugang und spätere Wartung zur Abnahme. Die Seite zu Hubarbeitsbühnen der OSHA erinnert daran, dass Arbeiten in der Höhe geplant werden müssen.
Ein Zugangspunkt kann heute leicht wirken und später teuer werden. Die Punch List sollte festhalten, wie Driver, Canopy, Module oder Reinigungsflächen erreicht werden.
Dokumentationspunkte nicht unterschätzen
Ein fehlendes Dokument ist nicht immer ein sichtbarer Mangel, kann aber später Support oder Wartung bremsen. Teilelisten, Ersatzteile, Pflegehinweise, Garantiegrenzen, Verpackungsfotos und lokale Ausnahmen gehören in die Übergabeakte.
Jeder fehlende Nachweis braucht Abschlussform
Wenn ein Teilecode, Foto, Pflegehinweis oder Ersatzteil fehlt, sollte die Liste sagen, wie der Punkt geschlossen wird. Wird ein Dokument nachgereicht, ein Foto erstellt, ein Ersatzteil etikettiert oder eine lokale Prüfung angehängt?
Eine reine Notiz fehlend hilft später wenig. Sie braucht eine Abschlussform und einen Verantwortlichen. Erst dann wird Dokumentation zu einem echten Abnahmepunkt.
Ersatzteile mit Raum und Leuchte verbinden
Ersatzteile sollten nicht als anonyme Box abgelegt werden. Sie brauchen Code, Menge, Lagerort, betroffene Leuchte und Foto. Gerade bei Villa-Projekten mit mehreren Sonderleuchten kann ein falsches Teil später viel Zeit kosten.
Die Punch List kann bestätigen, dass Ersatzteile angekommen, geprüft, etikettiert und in der Akte vermerkt sind. Damit wird die erste Wartung deutlich einfacher.

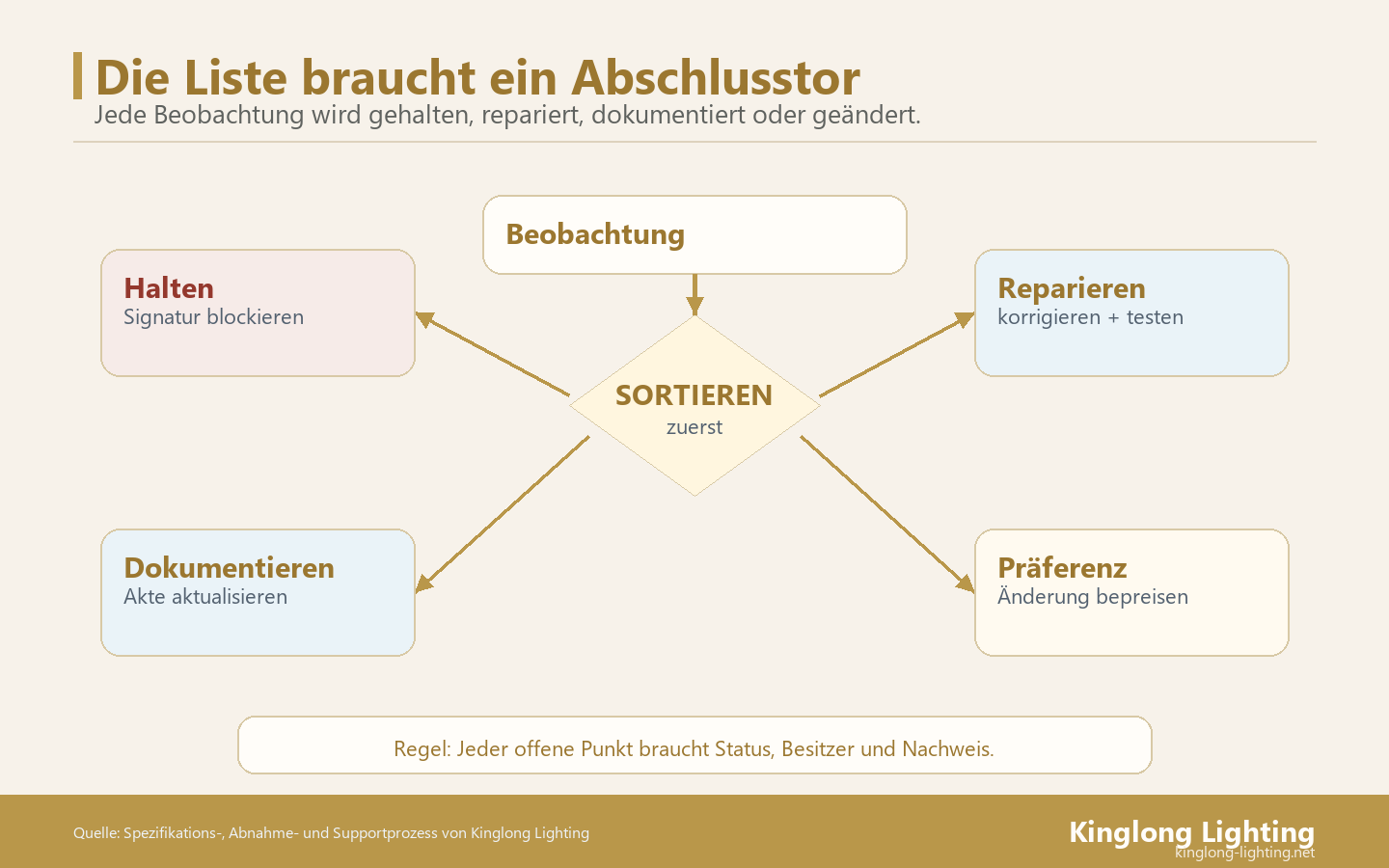

Abschlussstatus für jeden Punkt festlegen
Eine gute Punch List endet nicht mit offen, sondern mit einer Entscheidung. Typische Zustände sind halten, reparieren, dokumentieren, akzeptieren oder Änderung bepreisen. Diese Zustände schaffen Ordnung, bevor Verantwortung oder Kosten diskutiert werden.
Reparieren heißt nicht immer Lieferantenfehler
Ein Punkt kann repariert werden müssen, ohne dass der Lieferant automatisch verantwortlich ist. Transport, lokale Montage, Reinigung, Nutzung oder Steuerung können beteiligt sein. Die Liste sollte Ursache und Verantwortlichkeit getrennt halten.
Diese Trennung macht Gespräche sachlicher. Zuerst wird entschieden, was passieren muss. Danach wird geklärt, wer zahlt oder welche Garantie greift.
Akzeptieren heißt bewusst schließen
Manche Beobachtungen sind akzeptabel, wenn sie innerhalb freigegebener Toleranz liegen oder den Betrieb nicht beeinflussen. Akzeptieren sollte aber bewusst dokumentiert werden, damit derselbe Punkt später nicht wieder als offen auftaucht.
Eine akzeptierte Beobachtung kann mit Foto, Datum und kurzer Begründung geschlossen werden. Das schützt das Projekt vor endlosen Wiederholungen.
Designer, Eigentümer und Lieferant im Review
Der Designer schützt die visuelle Kohärenz, der Eigentümer oder Vertreter entscheidet Akzeptanz, lokale Fachleute prüfen Standortthemen, und Kinglong Lighting liefert Produkt- und Fertigungsnachweise. Die Punch List sollte diese Rollen nicht vermischen.
Ein gemeinsames Review-Fenster setzen
Ein kurzes gemeinsames Review verhindert lange Nachläufe. Alle Hauptbeteiligten prüfen dieselbe Liste, dieselben Fotos und dieselben Referenzen. Punkte werden nicht in verschiedenen Kanälen neu formuliert.
Wenn ein Beteiligter fehlt, sollte seine Rolle vertreten oder der betroffene Punkt gehalten werden. Eine halbe Entscheidung erzeugt oft mehr Verzögerung als ein klarer Halt.
Neue Wünsche nach dem Review sammeln
Nach der Abnahme können neue Wünsche entstehen. Sie sollten in einer separaten Änderungsnotiz stehen, nicht in der Mängelliste. Dadurch bleibt klar, was zur ursprünglichen Lieferung gehört und was ein neues Verbesserungsprojekt ist.
Diese Trennung schützt auch die Beziehung. Der Eigentümer kann weiter verfeinern, ohne dass jeder Wunsch wie ein Fehler klingt.
Punch-List-Tabelle für Villa-Beleuchtung
| Kategorie | Beispiel | Nachweis | Abschlussstatus |
|---|---|---|---|
| Blockierend | Flackern, unklare Aufhängung | Foto, Szene, lokale Prüfung | Halten |
| Korrektur | Ausrichtung, fehlendes Teil | Foto, Teilecode, Verantwortlicher | Reparieren |
| Dokumentation | Pflegehinweis, Ersatzteilcode | Akte, Liste, Foto | Dokumentieren |
| Präferenz | Andere Höhe oder Szene | Änderungsnotiz | Bepreisen |
| Akzeptiert | Zulässige Variation | Referenz, Foto, Datum | Schließen |
Wie Kinglong Lighting die Punch List unterstützt
Kinglong Lighting kann Vorversandfotos, Finish-Referenzen, Zeichnungen, Teilelisten, Ersatzteilinformationen und Produktdaten bereitstellen. Diese Nachweise helfen, Beobachtungen zu sortieren und die Liste nicht in unklare Meinungen abrutschen zu lassen.
Für eine aktive Abnahme senden Sie Fotos, Raum, Szene, Symptom, Teilecode, lokale Prüfnotiz und gewünschte Entscheidung über die Kontaktseite. Je präziser die Punch List, desto schneller wird sie geschlossen.
Abschlussmeeting für die Punch List
Ein Abschlussmeeting sollte kurz und streng strukturiert sein. Es prüft nicht jede Meinung erneut, sondern bestätigt, ob jeder Punkt eine Kategorie, einen Besitzer, einen Nachweis und einen Status hat. Das Meeting funktioniert am besten, wenn Fotos, Zeichnungen, Musterreferenz, lokale Prüfnotizen und Teilelisten bereits vorliegen.
Der erste Schritt ist die Trennung nach Risiko. Blockierende Punkte werden zuerst behandelt, weil sie Nutzung, Sicherheit oder Akzeptanz verhindern können. Korrekturen kommen danach. Dokumentationspunkte und Präferenzen werden nicht ignoriert, aber sie dürfen blockierende Risiken nicht überdecken.
Eine Entscheidung pro Punkt erzwingen
Jeder Punkt sollte das Meeting mit einer Entscheidung verlassen. Halten bedeutet, dass Abnahme oder Nutzung noch nicht sauber möglich ist. Reparieren bedeutet, dass eine konkrete Korrektur folgt. Dokumentieren bedeutet, dass die Akte ergänzt wird. Akzeptieren bedeutet, dass der Punkt bewusst geschlossen wird. Bepreisen bedeutet, dass der Wunsch außerhalb des ursprünglichen Umfangs liegt.
Wenn ein Punkt keine dieser Entscheidungen erhält, ist er noch nicht reif. Dann sollte die Liste nicht so tun, als sei er offen im guten Sinne. Er braucht einen neuen Nachweis oder eine verantwortliche Person.
Fotos vor und nach der Korrektur verlangen
Korrekturen sollten nicht nur verbal bestätigt werden. Ein Foto vor der Arbeit und ein Foto nach der Arbeit zeigen, was sich geändert hat. Bei Szenenproblemen kann ein kurzes Video nützlich sein. Bei Ersatzteilen hilft ein Foto mit Code und Raumbezug.
Diese Beweisfolge schützt alle Beteiligten. Der Eigentümer sieht, was geschlossen wurde, der Lieferant sieht, ob es ein Produkt- oder Standortthema war, und das Wartungsteam bekommt später eine nachvollziehbare Akte.
Die Punch List in die Übergabeakte überführen
Eine geschlossene Punch List sollte nicht verschwinden. Sie ist eine der besten Quellen für die spätere Wartung, weil sie zeigt, welche Punkte geprüft, korrigiert, akzeptiert oder als Änderung behandelt wurden. Die Liste erzählt dem zukünftigen Team, was am Ende wirklich entschieden wurde.
Akzeptierte Abweichungen dokumentieren
Manche Abweichungen bleiben bewusst bestehen. Vielleicht liegt eine handwerkliche Variation innerhalb der Toleranz, oder eine Szene wird vom Eigentümer akzeptiert, obwohl sie nicht die erste Präferenz war. Diese akzeptierten Punkte sollten mit Foto, Datum und Begründung in die Akte.
Ohne Dokumentation kehren akzeptierte Abweichungen später als neue Reklamationen zurück. Eine klare Notiz verhindert Wiederholung und schützt die ursprüngliche Entscheidung.
Offene Änderungen vom Mängelabschluss trennen
Wenn der Eigentümer nach der Abnahme zusätzliche Wünsche hat, sollten sie in eine Änderungsliste wandern. Diese Liste kann Kosten, Termin und neue Nachweise enthalten. Sie sollte nicht mit Mängeln vermischt werden.
Diese Trennung macht die Beziehung ruhiger. Das Projekt kann sauber abgeschlossen werden, während neue Verbesserungen als neuer Umfang bewertet werden.
Nachkontrolle nach der ersten Nutzung
Nach einigen Tagen Nutzung kann eine kurze Nachkontrolle sinnvoll sein. Sie prüft nicht das ganze Projekt neu, sondern beobachtet Dimmung, Szenen, Geräusch, Reinigung, Bedienung und erste Wartungsfragen. Gerade in privaten Villen zeigt sich manches erst im echten Alltag.
Beobachtungen erneut kategorisieren
Auch nach der Nutzung gilt dieselbe Logik: Defekt, Einstellung, Dokumentation, Präferenz oder akzeptierte Beobachtung. Wenn diese Kategorien beibehalten werden, bleibt die Kommunikation sachlich.
Der Eigentümer kann dann sagen, ob ein Punkt die ursprüngliche Lieferung betrifft oder ob eine neue Optimierung gewünscht ist. Das verhindert, dass die Punch List nach Abschluss wieder unkontrolliert wächst.
Wartungsnotizen sofort ergänzen
Wenn während der ersten Nutzung klar wird, wie gereinigt, geöffnet oder bedient werden sollte, gehört diese Information in die Akte. Kleine Hinweise zu Werkzeug, Leiterposition, Schutzmaterial oder Dimmgrenze können später sehr wertvoll sein.
Eine Punch List ist damit nicht nur ein Schlussdokument. Sie wird zum Anfang einer besseren Betriebsakte für die Villa-Beleuchtung.
Qualitätsaudit vor endgültiger Unterschrift
Vor der endgültigen Unterschrift kann der Eigentümer ein kurzes Qualitätsaudit verlangen. Dieses Audit prüft, ob die Liste alle Räume erfasst, ob jede Beobachtung einer Kategorie zugeordnet ist, ob die wichtigsten Nachweise vorhanden sind und ob keine neue Präferenz als Mangel versteckt wurde.
Das Audit sollte besonders auf wiederkehrende Muster achten. Wenn mehrere Leuchten dieselbe Abweichung zeigen, ist das ein anderer Fall als ein einzelnes lokales Problem. Wiederholung kann auf Produktion, Installation, Steuerung oder Pflege hinweisen.
Räume mit hoher Sichtbarkeit priorisieren
Foyer, Treppenraum, Essbereich, Salon, Master Suite und Hauptflure sollten zuerst geprüft werden. Dort beeinflusst Beleuchtung den Eindruck des Hauses am stärksten. Ein kleiner Punkt in einem sichtbaren Raum kann mehr Gewicht haben als ein ähnlicher Punkt in einem Technikbereich.
Priorisierung bedeutet nicht, andere Räume zu ignorieren. Sie sorgt nur dafür, dass Entscheidungszeit dort eingesetzt wird, wo Eigentümererlebnis und Wartungsrisiko am höchsten sind.
Wiederholte Punkte als Systemsignal behandeln
Wenn dieselbe Beobachtung mehrfach auftaucht, sollte die Liste ein Systemsignal markieren. Drei ähnliche Dimmprobleme, wiederkehrende Kratzer oder mehrere fehlende Labels verlangen eine andere Prüfung als ein isolierter Einzelfall.
Diese Markierung hilft Kinglong Lighting und lokalen Fachleuten, nicht jeden Punkt einzeln zu behandeln, sondern eine gemeinsame Ursache zu suchen.
Sie hilft auch dem Eigentümer, Prioritäten zu setzen. Ein Systemsignal sollte vor kleinen Einzelkorrekturen bewertet werden, weil es mehrere Räume, Kostenstellen oder spätere Serviceeinsätze betreffen kann.
Der Abschluss sollte notieren, ob das Muster lokal, produktbezogen oder dokumentarisch ist.
So bleibt sichtbar, welche Partei den nächsten Beweis liefern muss und wann der Punkt wirklich geschlossen werden kann.
FAQ
Was gehört in eine Punch List für Villa-Beleuchtung?
Sie sollte Raum, Leuchte, Beobachtung, Kategorie, Foto, Szene, Verantwortlichen, benötigten Nachweis, Abschlussstatus und Zieltermin enthalten. Ersatzteile, Pflegehinweise und lokale Prüfungen sollten ebenfalls sichtbar sein.
Ist jede Beobachtung ein Mangel?
Nein. Eine Beobachtung kann ein blockierender Mangel, eine Korrektur, ein fehlendes Dokument, eine akzeptierte Variation oder eine neue Präferenz sein. Die Kategorie entscheidet über den nächsten Schritt.
Wer sollte die Punch List freigeben?
Der Eigentümer oder Vertreter sollte den Abschluss akzeptieren. Designer, lokale Fachleute und Lieferant bestätigen jeweils ihre Bereiche: sichtbare Qualität, Standortfragen und Produktnachweise.
Wann ist die Punch List geschlossen?
Sie ist geschlossen, wenn blockierende Punkte erledigt, Korrekturen nachgewiesen, Dokumente ergänzt, Präferenzen als Änderung behandelt und akzeptierte Beobachtungen bewusst dokumentiert wurden.
