Une liste de réserves d’éclairage de villa n’est ni une liste de plaintes ni une invitation à redessiner le projet à la fin. C’est le dernier système de décision entre le dossier approuvé, l’installation réelle, l’expérience du propriétaire et l’archive qui restera pour la maintenance.
Lorsque tous les items sont traités comme des défauts, la clôture devient lente et injuste. Un cristal cassé, une scène de dimming mal réglée, une préférence nouvelle et une étiquette de pièce manquante n’appellent pas la même réponse. La liste fonctionne lorsque chaque observation entre d’abord dans une catégorie de clôture.
Kinglong Lighting peut soutenir cette étape via son processus de lustres personnalisés avec photos de production, listes de pièces, références d’échantillon, pièces de rechange et documentation de remise. L’objectif n’est pas de débattre davantage, mais de transformer les observations finales en décisions vérifiables.
Points clés
- Classer avant de débattre : Séparez défaut bloquant, réparation, manque documentaire et préférence nouvelle.
- La preuve approuvée gouverne : Comparez finition, alignement, échelle et contrôles contre échantillons, plans et scènes signées.
- Les contrôles sont une expérience : Un lustre peut être installé physiquement et échouer si scènes, dimming ou commutation ne suivent pas l’usage.
- Service et pièces font partie de l’acceptation : Le propriétaire doit savoir accéder, nettoyer, réparer ou remplacer.
- Chaque item a besoin d’un état : Accepter, réparer, documenter, chiffrer un changement ou retenir la signature doit être clair.
Commencer par classer l’observation

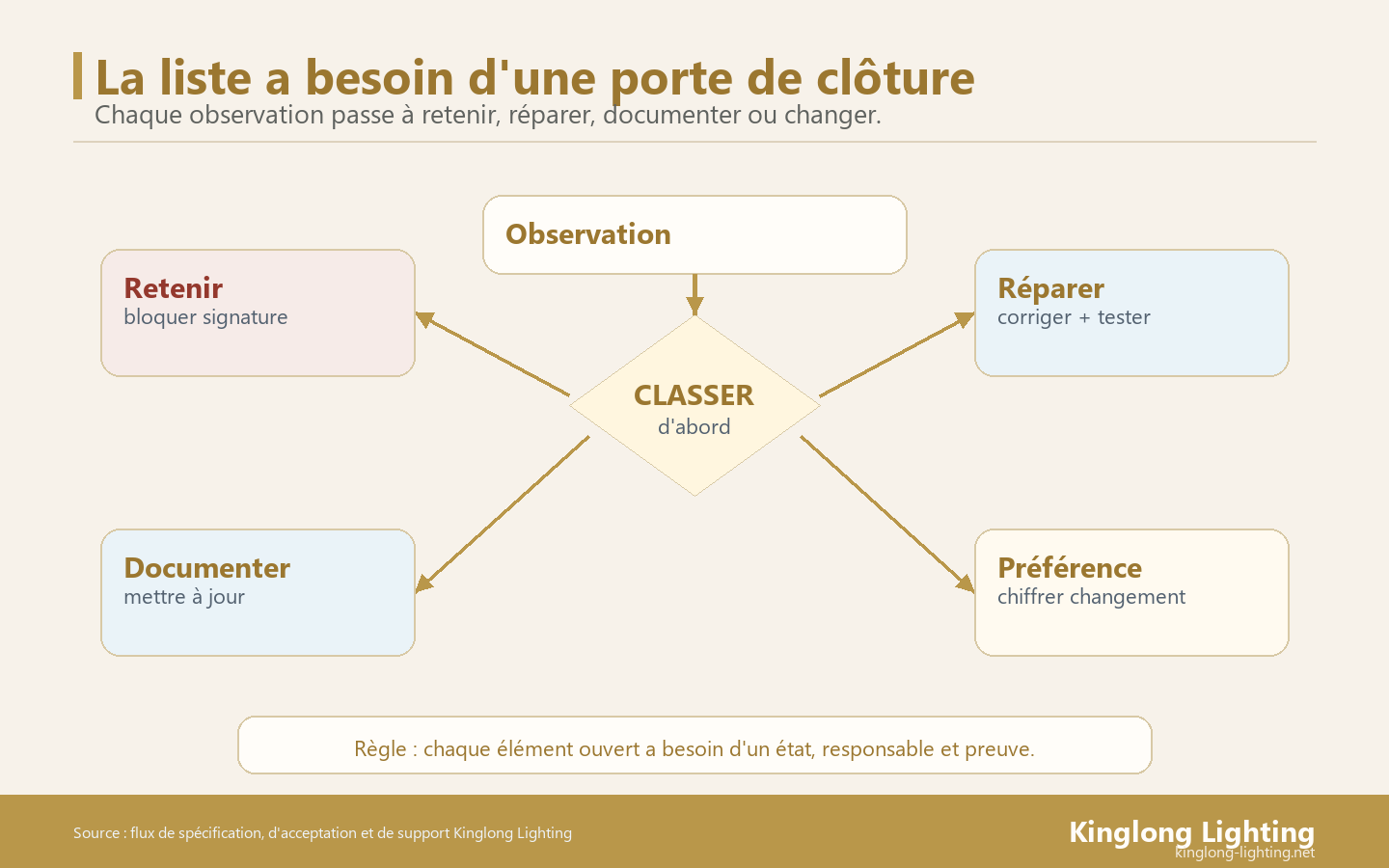

Une liste de réserves mature ne demande pas d’abord qui est responsable; elle demande quel type de clôture l’observation nécessite.
La page de mise en service du WBDG aide à poser une frontière utile : la remise doit prouver la performance contre des exigences convenues. Pour l’éclairage décoratif de villa, chaque item doit donc être relié à une référence approuvée, à un test d’usage ou à une responsabilité locale.

Les items bloquants empêchent l’acceptation
Un item bloquant empêche de signer parce qu’il touche sécurité, fonction essentielle, intégrité visible ou preuve minimale. Il peut s’agir d’une suspension que le professionnel local refuse, d’un circuit qui ne s’allume pas, d’un driver inaccessible, d’une pièce manquante sur un lustre principal ou d’un dommage qui change la présence de la pièce.
Ces items ne devraient pas être mélangés aux préférences. La bonne réponse est de retenir l’acceptation partielle ou totale, d’assigner un responsable, de nommer la preuve de fermeture et de fixer une date de réinspection. Si l’item dépend d’un électricien, ingénieur ou installateur local, le dossier doit le dire clairement.
Les préférences deviennent des demandes de changement
Une préférence apparaît lorsque le propriétaire souhaite autre chose que le paquet approuvé, même si la fourniture respecte le dossier signé. Cela peut être une chute plus basse, plus de brillance, une couleur de cristal différente, une scène supplémentaire ou une composition modifiée.
La préférence doit devenir une décision de changement : impact de coût, impact de délai, risque de démontage, effet sur la garantie et personne qui autorise. Cette séparation protège la relation, car l’équipe peut traiter le souhait sans réécrire l’historique des approbations.
Revoir la qualité visuelle contre la preuve approuvée
La revue visuelle d’une villa exige plus de discipline que regarder le lustre depuis la porte. Elle doit comparer finition, verre, cristal, alignement, proportion, hauteur, ombres, reflets et cohérence avec ce qui a été approuvé avant. Sans preuve, chacun juge contre une mémoire différente.
La FAQ DOE TM-30 montre pourquoi couleur et apparence exigent un langage plus précis que “cela semble bien”. Pour la clôture, la question est de savoir si finition et lumière correspondent à l’échantillon maître et à l’ambiance acceptée.
Les finitions ont besoin d’une référence d’échantillon
Finition métallique, ton de verre, brillance de cristal et texture visible doivent être jugés contre une référence approuvée. Si l’échantillon autorisait une variation artisanale, la liste doit dire si l’observation reste dans cette plage ou si elle en sort.
Sans échantillon maître, l’item devient plus difficile. L’équipe peut documenter l’observation, demander une comparaison de lot, revoir les photos de production et convenir d’une tolérance finale. Elle ne devrait pas promettre de “corriger la couleur” sans dire quelle couleur gouverne.
Alignement et proportion demandent le contexte de pièce
Un lustre peut sembler aligné en photo rapprochée et paraître déplacé depuis l’axe réel de la pièce. La liste doit revoir centre visuel, relation avec table, escalier, lit, îlot ou vide, chute finale, symétrie perçue et angles de vue principaux.
La page sur l’éclairage LED du DOE rappelle que la technologie affecte durabilité et comportement lumineux. En clôture, cela signifie revoir l’apparence allumée et éteinte, pas seulement l’objet suspendu.
Contrôles et comportement électrique demandent une revue séparée
L’acceptation d’un lustre personnalisé ne se termine pas une fois la pièce suspendue. Le propriétaire utilisera scènes, dimming, interrupteurs, capteurs ou système intégré. Si le comportement ne suit pas l’usage quotidien, l’acceptation visuelle reste insuffisante.
La page NFPA 70 National Electrical Code rappelle que l’installation et l’acceptation électrique de terrain relèvent de professionnels locaux qualifiés. Le fournisseur peut livrer information produit et support, mais la liste doit respecter cette responsabilité.
Le comportement de scène est une expérience utilisateur
Une scène doit être testée comme le propriétaire l’utilisera : entrée, dîner, lecture, nettoyage, nuit, réception ou accent. La liste doit nommer scène, attente, résultat observé et décision. “La lumière ne me plaît pas” est moins utile que “la scène dîner scintille à 20%”.
Lorsque le problème semble venir du driver, du dimmer, du protocole ou de la charge, l’équipe doit capturer photos, courte vidéo, configuration et conditions. Cette preuve permet au fabricant, à l’intégrateur et à l’électricien local de parler du même problème.
Les sujets électriques nécessitent une revue locale
Chauffe, disjonction, bourdonnement, connexion douteuse ou incompatibilité de dimming doivent être marqués techniques. La liste doit dire qui révise, quelle information sera fournie et quelle partie du système n’appartient pas au périmètre du fournisseur.
Cette frontière évite de blâmer automatiquement le lustre ou le site. Une réclamation juste a besoin de preuves des deux côtés : données de luminaire, configuration de driver, conditions d’installation et résultat de la revue locale.
Inspecter accès, pièces de rechange et préparation du service
L’acceptation d’une villa ne doit pas attendre la première panne pour découvrir que personne ne sait accéder au lustre. Le propriétaire a besoin de savoir où sont les pièces, comment chaque élément est identifié, quel outil est nécessaire et quelle partie requiert un professionnel.
La page des plates-formes élévatrices OSHA rappelle que le travail en hauteur exige planification et équipement. Pour la liste de réserves, cela signifie vérifier l’accès maintenance avant de fermer le projet.
L’accès ne doit pas attendre le premier défaut
Accès signifie hauteur, route, démontage, poids, canopy, position de driver, modules démontables et protection des finitions proches. Si le seul plan de service est “on verra”, le propriétaire garde un coût futur et un risque de dommage intérieur.
Un bon item explique quelle preuve manque et qui la confirme. Il peut être fermé par instruction, photo de driver, plan de module, recommandation d’équipement ou note du professionnel local.
Les pièces de rechange ont besoin de codes
Une pièce de rechange sans code est seulement une pièce libre. Cristaux, diffuseurs, visserie spéciale, drivers, crochets, câbles décoratifs et composants modulaires doivent avoir identification, quantité, lieu de stockage et condition d’usage.
Les Incoterms 2020 de l’ICC offrent un rappel utile sur responsabilités de livraison et destination. Si les pièces voyagent séparément ou sont remplacées après coup, la liste doit relier pièce, expédition, responsabilité et preuve de réception.
Clore avec une preuve lisible pour le propriétaire
La liste doit finir dans un fichier compréhensible plusieurs mois plus tard. Photos avant/après, états de clôture, responsable, date, preuve, exception et changement décidé sont plus utiles qu’une feuille de cases sans contexte.
La page UL 1598 rappelle que les luminaires décoratifs restent des produits techniques. Le dossier final doit garder la preuve technique lorsque celle-ci affecte sécurité, installation ou maintenance.
Chaque item a besoin d’un état de clôture
Utilisez des statuts simples : accepté, réparé, documenté, chiffré comme changement, retenu pour revue locale ou exclu avec motif. Chaque statut doit avoir une preuve. Une photo sans explication ne ferme pas; une explication sans preuve non plus.
Le statut doit aussi dire si l’item affecte la garantie. Un dommage accepté, une préférence convertie en changement ou une maintenance en attente peuvent changer les futures réclamations. L’écrire évite les débats lorsque la villa est occupée.
La remise doit suivre la fermeture
La remise n’est pas une cérémonie; c’est un transfert d’information. Elle doit inclure liste finale, documents disponibles, codes de rechange, références de finition, contacts de service, exclusions, photos d’emballage utiles et notes de responsabilité locale.
Si la villa compte plusieurs lustres personnalisés, organisez l’archive par pièce et par luminaire. Le propriétaire ne devrait pas chercher une pièce du foyer dans un paquet mélangé avec salon, escalier et chambre.
Tableau d’acceptation des réserves
| Type d’item | Question d’acceptation | Preuve minimale | État de clôture |
|---|---|---|---|
| Bloquant | Empêche-t-il signature ou usage sûr? | Photo, test, responsable technique | Retenir jusqu’à correction |
| Réparation | Peut-on corriger sans changer le périmètre? | Avant/après, date, preuve | Réparé et retesté |
| Document | Manque-t-il une information d’exploitation? | Manuel, code, plan, étiquette | Archive mise à jour |
| Préférence | Est-ce un souhait nouveau? | Demande, coût, délai, approbation | Changement chiffré ou refusé |
Prioriser une liste de 25 items
Si la liste contient 25 items, ne commencez pas par les plus visibles. Commencez par ceux qui empêchent sécurité, usage, signature, garantie ou envoi de pièces. Fermez ensuite réparations mineures, documents et préférences. Cet ordre réduit les réunions et évite qu’une discussion esthétique cache un défaut réel.
Réunir les items par pièce et par risque
Le regroupement par pièce aide le propriétaire à comprendre l’impact. Le regroupement par risque aide l’équipe à agir. Une réserve de foyer n’a pas le même poids qu’une réserve de débarras; un défaut de driver n’a pas le même statut qu’une préférence de hauteur.
Fermer la réunion dans le document
Le premier piège est de fermer verbalement sans mettre à jour la liste. Une réunion peut bien se terminer, mais si le fichier ne montre pas les décisions, le projet reste ouvert. La clôture doit vivre dans le document.
Comment Kinglong Lighting soutient la clôture
Kinglong Lighting peut aider à transformer une observation finale en preuve actionnable : photos de fabrication, référence d’échantillon, liste de pièces, étiquettes de rechange, notes d’emballage et clarifications produit. Cela sert les projets où le propriétaire veut un dossier documenté, pas une réponse informelle.
Lorsque l’item touche le périmètre local, Kinglong peut fournir les données de luminaire afin que l’électricien, l’installateur ou l’intégrateur local révise sa partie. Si la liste est organisée par pièce, état et preuve, la réponse est plus rapide.
Avant de signer l’acceptation
Avant de signer, confirmez que les items bloquants sont fermés, que les réparations ont preuve, que les préférences sont chiffrées ou abandonnées, que les pièces ont code, que l’accès futur est documenté et que toute condition locale sort de l’ambiguïté.
Pour un projet actif, envoyez le paquet de réserves à Kinglong Lighting via la page de contact avec photos, pièce, référence approuvée et état attendu. Un fichier ordonné accélère chaque réponse.
Contrôle final deux semaines après usage
Une courte revue après quelques jours ou deux semaines d’usage peut révéler des sujets que la réception ne voit pas : scène trop forte, dimming trop rapide, nettoyage difficile, accès de driver peu clair ou pièce de rechange mal rangée. Cette revue ne doit pas rouvrir le design; elle sert à stabiliser l’exploitation.
Séparer défaut tardif et réglage d’usage
Un défaut tardif demande preuve et correction. Un réglage d’usage demande ajustement ou préférence. Les séparer protège la garantie et évite que l’équipe traite un réglage de scène comme une panne produit.
Ajouter les enseignements au dossier de remise
Si une méthode de nettoyage, une scène ou une adresse de driver est clarifiée après usage, le dossier final doit être mis à jour. Le meilleur dossier n’est pas seulement celui livré le jour de l’installation, mais celui qui reste utile au propriétaire.
Niveaux de clôture pour éviter les faux accords
La liste peut utiliser trois niveaux : fermé sans réserve, fermé avec note, ou ouvert avec action. “Fermé avec note” est utile lorsqu’un item est accepté mais doit rester visible pour garantie, entretien ou préférence future. “Ouvert avec action” exige responsable, preuve et date. Ces niveaux évitent les faux accords où tout le monde pense que le sujet est réglé, mais personne ne sait ce qui a été accepté.
FAQ
Que doit contenir une liste de réserves d’éclairage de villa?
Elle doit contenir description, pièce, photo, référence approuvée, type d’item, responsable, preuve attendue, statut de clôture, date et impact éventuel sur garantie, changement ou remise finale.
Une préférence du propriétaire est-elle un défaut?
Pas toujours. Si la fourniture respecte le dossier approuvé, la préférence doit être traitée comme demande de changement avec coût, délai, risque et autorisation, plutôt que comme défaut produit.
Qui valide les problèmes électriques dans la liste?
Les professionnels locaux qualifiés doivent valider installation, circuit, dimming et contrôles. Le fournisseur peut fournir données de luminaire, drivers et support produit, mais ne remplace pas la revue locale.
Quand peut-on signer l’acceptation finale?
Lorsque les items bloquants sont fermés, les réparations prouvées, les documents remis, les pièces de rechange identifiées, les préférences traitées et les responsabilités locales explicitement séparées.
