Ein Penthouse-Kronleuchter ist zuerst ein technisch aufgehängtes System und erst danach ein Luxusobjekt, weil Windbewegung, Gebäudeschwingung, Deckenstruktur, Zugang und Inbetriebnahme beeinflussen können, wie sich die Leuchte nach der Installation verhält.

Der Entwurf liegt vielleicht im Innenraum, aber die Höhe verändert das Koordinationsproblem. Große Glasflächen, Dachterrassen, hohe Atrien, technische Anlagen, Aufzugskerne und strukturelle Übergabepunkte können dazu führen, dass ein Kronleuchter schwingt, klirrt, spiegelt oder schwer zu warten ist.

Kinglong Lighting kann Penthouse-Projekte unterstützen, indem das Kronleuchterkonzept in ein Übergabepaket für Designer, Statiker, Steuerungsteam, Installateur und Eigentümer übersetzt wird.

Wichtigste Erkenntnisse

  • Als System behandeln: Ein Penthouse-Kronleuchter braucht Struktur, Aufhängung, Dämpfung, Zugang und Steuerung.
  • Nicht beiläufig rechnen: Wind- und Strukturfragen gehören zu qualifizierten Projektingenieuren.
  • Vibration ist praktisch: Bewegung kann Geräusch, Kontakt, abgeplatzte Teile und Eigentümerunzufriedenheit erzeugen.
  • Zugang früh planen: Hohe Decken und fertige Innenräume machen späte Wartungsplanung teuer.
  • Übergabe verhindert Drift: Design-, Technik-, Fabrik- und Installationsnotizen müssen vor Freigabe zusammenpassen.

Ein Penthouse-Kronleuchter ist keine normale Deckenleuchte

Je höher der Raum, desto stärker wird die Kronleuchterspezifikation zu einem Übergabeproblem.

Die ASCE-7-Standardseite erinnert daran, dass Wind- und Strukturlasten professionelle Ingenieurthemen sind, keine dekorativen Schätzungen. Ein Kronleuchterhersteller ersetzt keine lokale Tragwerksplanung, aber das Kronleuchterbriefing muss den Ingenieuren die Informationen geben, die sie brauchen.

Die FEMA-Zusammenfassung zu ASCE 7-22 und Wind verstärkt den Grundgedanken: Windbestimmungen sind Koordinationsfragen des Codes und des Projekts. Für einen Penthouse-Kronleuchter heißt das praktisch, das Tragwerksteam einzubeziehen, bevor Gewicht, Aufhängungspunkte und Deckenannahmen eingefroren werden.

Der Kronleuchter ist vielleicht nicht direkt dem Wind ausgesetzt, aber die Penthouse-Umgebung kann trotzdem Bewegung erzeugen. Hohe Verglasung, Terrassentüren, mechanische Vibration, Aufzugskerne und weit spannende Decken gehören in dasselbe Koordinationsgespräch.

Wind erzeugt Komfortfragen auch im Innenraum

Ein Penthouse mit öffenbaren Terrassentüren, großen Glasflächen oder hohem Innenvolumen kann Luftbewegungen erleben, die eine niedrigere Wohnung nicht hat. Der Kronleuchter kann leicht pendeln, dekorative Teile können sich berühren, oder Reflexionen können so stark wandern, dass der Eigentümer sie bemerkt. Es geht nicht nur um Sicherheit, sondern darum, ob die Leuchte in einem Premiumraum ruhig, solide und absichtlich wirkt. Das Briefing sollte Lüftungspfade, Terrassenöffnungen und erwartete Raumnutzung markieren, bevor Abhängung und Abstand finalisiert werden.

Vibration wandert durch Struktur und Haustechnik

Vibration kann von Aufzügen, Dachtechnik, HLK-Anlagen, Gebäudebewegung oder Deckenaufbauten kommen. Eine kleine Bewegung kann für einen starren Pendel harmlos sein, aber für einen Kronleuchter mit vielen Glas- oder Kristallelementen unakzeptabel wirken. Die Spezifikation sollte fragen, wo Vibration in den Aufhängungspfad eintreten kann und ob Abstand, Verbindung, Dämpfung oder modulare Konstruktion hörbaren Kontakt oder sichtbares Zittern verhindern.

Technischen Nachweis vor visueller Freigabe zuordnen

Ein Penthouse-Kronleuchter sollte nicht von der Visualisierung in die Produktion wandern, bevor der Lastpfad benannt ist. Die Freigabedatei sollte Leuchtengewicht, Aufhängungspunkte, Baldachindetail, Deckenhinterlegung, Zugangsklappe, Modulgröße, Treiberposition und Installationsmethode verbinden.

Aus einem Beispiel mit 80 dekorativen Teilen gerechnet: Wenn nur 5 Prozent der hängenden Teile bei Bewegung Kontakt bekommen, reichen vier Kontaktpunkte aus, um Geräusch, Abplatzung oder sichtbare Unruhe zu erzeugen. Diese illustrative Schätzung ist keine statische Berechnung; sie ist ein Grund, Abstand und Vibration vor der Freigabe zu prüfen.

Übergabepunkt Wer antworten muss Fehlersignal Freigabenachweis
Leuchtengewicht Hersteller + Ingenieur Deckenpunkt ändert sich spät Gewicht und Lastpfadnotiz
Aufhängungspunkte Ingenieur + Installateur Baldachin versteckt schwache Stützung Ankerlayout und Hinterlegung
Vibrationsabstand Hersteller + Designer Glas- oder Kristallkontakt Bewegungsabstandsprüfung
Treiberzugang Steuerungsteam + Installateur Wartung erfordert Deckenreparatur Zugangspositionsnotiz
Installationsroute Installateur + Fabrik Modul passt nicht in den Raum Modul- und Verpackungsplan

Die UL-Seite zu Innen- und dekorativer Beleuchtung und die ANSI-UL-1598-Seite sind nützlich, weil dekorative Beleuchtung weiterhin Produktnachweise braucht. Ein Penthouse-Briefing sollte Sicherheitsdokumentation, Stützannahmen und Komponentenzugang für das Team sichtbar halten.

Die Lutron-Hinweise zu Lichtsteuerungen zählen, weil die Inbetriebnahme Bewegung und Blendung sichtbar machen kann. Eine Leuchte, die bei voller Leistung korrekt aussieht, kann in den finalen Szenen Reflexion, Flimmern oder Wartungsgrenzen zeigen.

Aufhängung sollte Bewegung, Geräusch und Wartungsrisiko reduzieren

Aufhängung ist nicht nur eine Festigkeitsentscheidung. Sie ist auch eine Komfortentscheidung. Kabelzahl, Stabsteifigkeit, Verbindungstyp, dekorativer Abstand, Baldachindesign und Modulaufteilung beeinflussen, ob der Kronleuchter in einem Penthouseraum ruhig wirkt.

Bei Kristall- und Glasclustern sollte der Abstand kleine reale Bewegungen einkalkulieren, nicht nur eine perfekte statische Darstellung. Bei langen linearen Leuchten sollten Torsion und Verdrehung besprochen werden. Bei großen skulpturalen Körpern müssen Installationsroute und zukünftiger Wartungspfad geprüft werden, bevor die finale Form zu groß wird, um sie sinnvoll zu handhaben.

Eine gute Penthouse-Spezifikation trennt außerdem die technische Verantwortung. Der Hersteller liefert Leuchtengewicht, Komponentenlayout und Aufhängungsschnittstelle. Der Projektingenieur prüft den Gebäudetragweg. Der Installateur bestätigt Zugang und Verankerung. Der Eigentümer akzeptiert die Wartungsfolgen.

Diese Trennung sollte auch benennen, was nicht freigegeben wird. Ein Designer kann die Silhouette freigeben, aber nicht die Gebäudestützung. Ein Hersteller kann das Komponentengewicht bestätigen, aber nicht die Penthouse-Decke oder Hinterlegung. Wenn diese Grenzen schriftlich sind, kann der finale Kronleuchter visuell ambitioniert bleiben, ohne dass eine Partei still ein fremdes Ingenieurrisiko übernimmt.

Dieselbe Grenze schützt spätere Wartung. Wenn Treiberposition, Zugangsklappe oder Absenkmethode erst nach dem Schließen der Decke benannt werden, ist der Kronleuchter vielleicht technisch installiert, aber praktisch kaum wartbar. Ein Penthouse-Eigentümer erlebt das meist als Luxusversagen, nicht als Koordinationsfußnote. Der Wartungszugang muss deshalb Teil der Freigabeentscheidung sein.

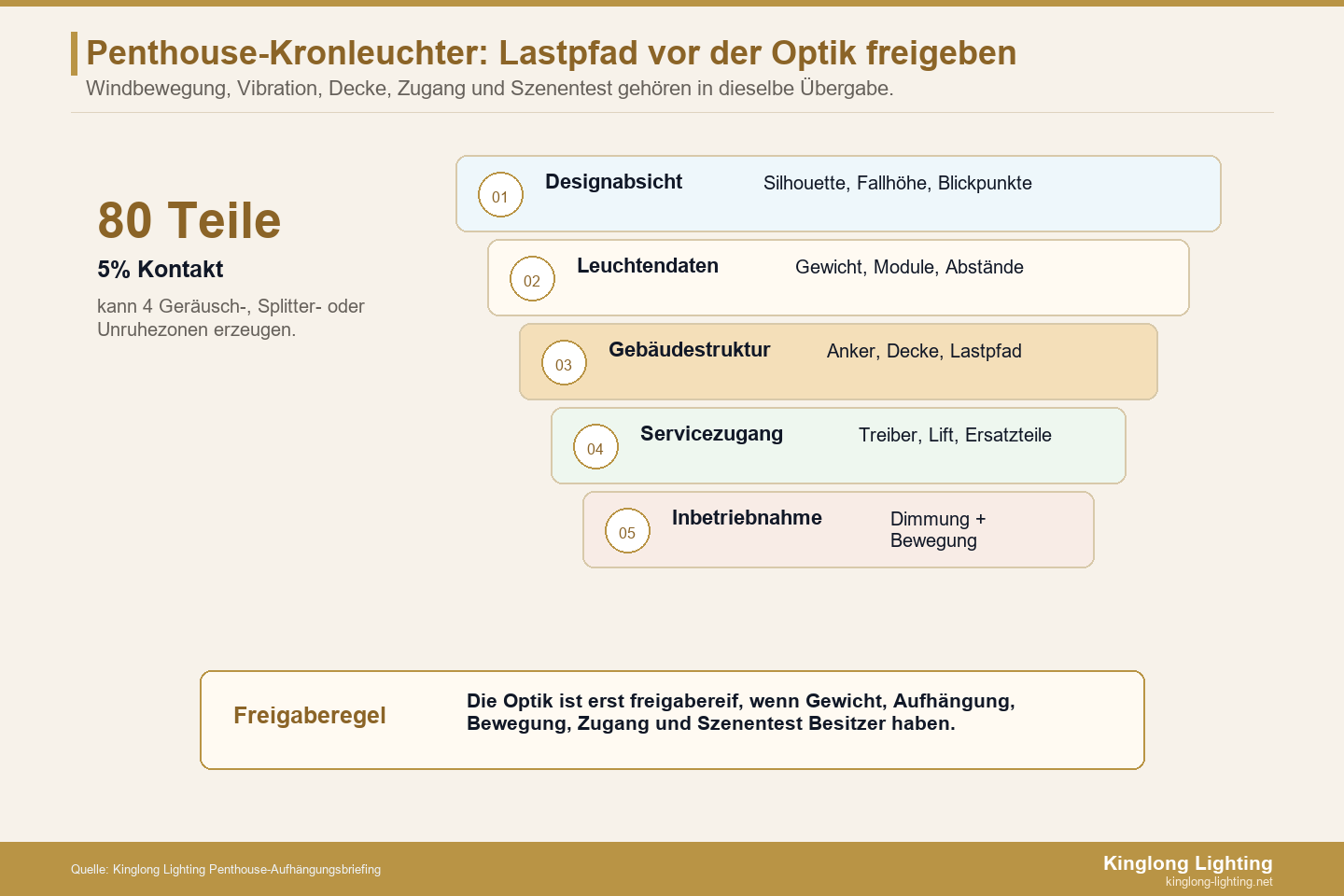

Lastpfad- und Übergabestapel für Penthouse-Kronleuchter
Ein Penthouse-Kronleuchter sollte über eine Aufhängungsübergabe freigegeben werden, die Design, Struktur, Vibration, Zugang und Inbetriebnahme verbindet.

Wie Kinglong Lighting die Aufhängungsübergabe unterstützen kann

Der Anpassungsworkflow von Kinglong Lighting kann das Kronleuchterkonzept in Zeichnungen, Modulplanung, Finish-Nachweise und Aufhängungsinformationen übersetzen, die das Projektteam prüfen kann. Die Mofun Designplattform kann außerdem helfen, den visuellen Maßstab zu testen, bevor das technische Paket eingefroren wird.

Der nächste Schritt ist, Deckenzeichnungen, Raumhöhe, Terrassenbedingungen, Nähe zu HLK oder Aufzug, gewünschte Leuchtengröße, Materialdichte und Zugangsbeschränkungen über die Projektanfrage zu senden. Bitten Sie Kinglong Lighting um ein Aufhängungsübergabeblatt, das Statiker und Installateur tatsächlich nutzen können.

Ein Penthouse-Aufhängungsblatt schreiben

Das Übergabeblatt sollte eines der ersten Ergebnisse sein, nicht ein Anhang zu einer schönen Visualisierung. Es macht das Projekt sicherer, schützt aber auch die Ästhetik, weil weniger technische Entscheidungen improvisiert werden müssen, nachdem der Eigentümer das Design bereits genehmigt hat.

Ein praktisches Blatt sollte in der Sprache von Entscheidungen geschrieben sein: Was ist bekannt, wer besitzt die nächste Antwort, welcher Nachweis wird benötigt, und welche Designänderung folgt, wenn die Antwort negativ ausfällt?

Es sollte außerdem Designpräferenz von Feldbedingung trennen. Eine längere Abhängung kann dramatischer sein, aber mehr Bewegung erzeugen. Ein dichterer Glascluster kann reicher wirken, aber Abstand reduzieren. Ein versteckter Treiber kann sauberer aussehen, aber Wartung erschweren. Das Übergabeblatt macht diese Abwägungen sichtbar, bevor jemand die Visualisierung als endgültige Freigabe behandelt.

Der besondere Wert dieses Blatts liegt darin, dass es die Eigentümerkommunikation entlastet. Statt eine spätere technische Einschränkung als Rückschritt zu erklären, kann das Team früh zeigen, welche visuelle Entscheidung welche technische Antwort braucht. Dann wird eine kürzere Abhängung, ein anderes Modul oder ein sichtbarer Zugangspunkt nicht als Kompromiss wahrgenommen, sondern als bewusste Schutzentscheidung für Ruhe, Wartbarkeit und langfristige Raumwirkung.

Den Lastpfad benennen, bevor der finale Baldachin benannt wird

Der Baldachin kann Komplexität verstecken, sollte aber keine Unsicherheit verstecken. Das Übergabeblatt sollte erwartetes Leuchtengewicht, Aufhängungspunkte, Montageschnittstelle, Deckenhinterlegungsannahme und die Art der Stützung nennen: zentral, mehrpunktig oder verteilt. Wenn die Decke die gewünschte Form nicht trägt, sollte das Team Gewicht, Modulzahl oder Aufhängungsstrategie ändern, bevor dekorative Details abgeschlossen werden.

Bewegungstoleranz benennen, bevor dekorative Teile gesetzt werden

Kristallabhänger, Glasteile, Metallblätter und skulpturale Elemente brauchen eine Abstandannahme. Das Übergabeblatt sollte sagen, ob Teile unabhängig bewegen dürfen, ob Kontakt akzeptabel ist und wo Dämpfung oder größerer Abstand erforderlich sind. Das Ziel ist, zu verhindern, dass ein ruhiger Luxusraum kleine Geräusche, Abplatzungen oder sichtbares Zittern entwickelt.

Den Wartungsweg benennen, bevor die Decke geschlossen wird

Treiber, Steckverbinder, Aufhängungshardware und austauschbare dekorative Komponenten sollten wartbar sein, ohne dass Instandhaltung zur Demontage der Decke wird. Das Übergabeblatt sollte zeigen, wo Zugang erfolgt, welche Ausrüstung nötig ist und welche Komponenten Ersatzteile benötigen. Das ist in Penthouses besonders wichtig, weil Hebegeräte, Möbelschutz und Hausregeln Wartung schwerer machen können als in einem normalen Haus.

Den Inbetriebnahmetest vor Eigentümerübergabe benennen

Die Inbetriebnahme sollte mehr prüfen als Beleuchtungsstärke. Das Team sollte den Kronleuchter in den genehmigten Szenen, bei relevanter Terrassentürnutzung, bei niedriger Dimmung und von den wichtigsten Sitz- oder Esspositionen beobachten. Das Übergabeblatt sollte Bestehens- und Fehlersignale definieren: kein sichtbares Flimmern, keine übermäßige Bewegung, kein Kontaktgeräusch, keine störenden Reflexionen und kein ungelöstes Zugangsproblem.

Den Kronleuchter vor Freigabe als bewegliches Objekt testen

Penthouse-Projekte sollten nicht annehmen, dass ein Kronleuchter sich wie eine statische Visualisierung verhält. Schon kleine Bewegung kann zählen, wenn die Leuchte lange Abhängungen, engen Kristallabstand, poliertes Metall oder eine Sichtlinie aus einem ruhigen Sitzbereich hat.

Der praktische Test ersetzt keine Ingenieurprüfung. Er ist ein Design- und Herstellungscheck, der fragt, ob die Leuchte die reale Bewegung, den Zugangspfad und das Inbetriebnahmeverhalten des Raums toleriert, ohne laut, nervös oder schwer wartbar zu werden.

Nutzen Sie bei Mock-up oder Inbetriebnahme einen Vier-Punkte-Beobachtungsplan: Terrassentürzustand, HLK-Zustand, niedrige Dimmung und sitzende Blickposition. Wenn Bewegung oder Geräusch in 1 von 4 Checks sichtbar wird, sollte das Problem vor der Eigentümerübergabe zugewiesen werden.

Raumluftbewegung prüfen, bevor die Abhängung final wird

Ein Penthouseraum kann Luftbewegung durch Terrassentüren, Kamineffekt, HLK-Auslässe oder Druckwechsel zwischen Räumen erleben. Die Kronleuchterabhängung und der Teileabstand sollten mit diesen Bedingungen geprüft werden. Längere Abhängungen und leichtere Komponenten können elegant aussehen, aber sichtbarer bewegen. Wenn der Raum aktiv ist, braucht das Design eventuell kürzere Module, schwerere untere Elemente, größere Abstände oder einen anderen Aufhängungsrhythmus.

Modulgröße gegen Aufzug und Hebelogistik prüfen

Ein Penthouse-Kronleuchter kann den Zeitplan vor der Installation gefährden, wenn Module nicht durch den Gebäudepfad passen. Das Projekt sollte Aufzugsgröße, Treppenweg, Serviceaufzug, Flurkurven, Türbreiten und Raumschutz prüfen, bevor die Produktionsverpackung eingefroren wird. Diese Logistikprüfung gehört zur Technik, weil ein Design mit unmöglichen Modulen Baustellenimprovisation, zusätzliche Handhabung und höheres Schadensrisiko erzwingt.

Dämpfung und Abstand vor fragiler Dichte prüfen

Dichtes Glas oder Kristall kann im stillen Mock-up schön sein und in bewegter Umgebung irritieren. Das Team sollte prüfen, ob dekorative Teile sich berühren, verdrehen oder Geräusche übertragen können. Dämpfung, Verbindung, Abstand und Modulgruppierung sollten besprochen werden, bevor der Eigentümer die Dichte freigibt. Wenn enge Abstände für visuelle Fülle nötig sind, sollte die Freigabedatei erklären, warum das Kontaktrisiko beherrscht wird.

Den fertigen Raum unter Inbetriebnahmebedingungen prüfen

Der finale Inbetriebnahmecheck sollte die genehmigte Abendszene, Reinigungsszene, niedrige Dimmung, Terrassentürbedingung falls relevant und die wichtigsten Sitzblickpunkte enthalten. Dieser Test kann Reflexionen, Bewegung, Brummen oder Zugangsprobleme zeigen, die in einem Fabrikfoto nicht erscheinen. Die Übergabe sollte verbleibende Grenzen dokumentieren, damit der Eigentümer weiß, was normales Verhalten ist und was Korrektur braucht.

Penthouse-Aufhängungs-Aktionskarte

  • Gewicht, Decke, Terrasse und Vibrationskontext gemeinsam senden.
  • Ingenieure die Stützung vor Baldachindetails prüfen lassen.
  • Dekorativen Abstand auf Bewegung und Kontakt prüfen.
  • Zugang und Treiberposition vor Deckenschluss einfrieren.
  • Bewegung, Blendung und Dimmung vor Übergabe in Betrieb nehmen.

Verwandte Leitfäden

Häufige Fragen

Brauchen Penthouse-Kronleuchter eine statische Prüfung?

Große oder schwere Penthouse-Kronleuchter sollten vom Tragwerksteam des Projekts geprüft werden, weil Gewicht, Aufhängungspunkte, Deckenhinterlegung und Gebäudebewegung projektspezifisch sind. Der Hersteller liefert Leuchtendaten, aber die lokale Technik muss die Stützung verifizieren.

Kann Wind einen Innenraum-Kronleuchter im Penthouse beeinflussen?

Wind wirkt nicht unbedingt direkt auf einen Innenraum-Kronleuchter, aber Terrassentüren, hohe Verglasung, Luftbewegung und Gebäudeschwingung können den Komfort beeinflussen. Die Spezifikation sollte Bewegung, Abstand und für den Eigentümer sichtbares Verhalten prüfen.

Was verursacht Kronleuchtervibration in Penthouses?

Vibration kann von Gebäudebewegung, Aufzügen, HLK-Anlagen, Dachtechnik, flexiblen Deckenaufbauten oder langen Aufhängungselementen kommen. Die Freigabedatei sollte wahrscheinliche Quellen vor der Produktion identifizieren.

Was sollte Kinglong Lighting für Penthouse-Projekte erhalten?

Senden Sie Raumhöhe, Deckenzeichnungen, erwartete Kronleuchtergröße, Materialdichte, Terrassenbedingungen, nahe technische Anlagen, Zugangsbeschränkungen und Steuerungsanforderungen, damit Kinglong Lighting ein nutzbares Übergabepaket vorbereiten kann.
