Entscheidungsbefugnisse bei Hotelbeleuchtungs-Lieferanten werden selten von der ranghöchsten Person im Raum festgelegt. Sie sind dann geklärt, wenn das Projekt an jeder Freigabestufe zeigen kann, wer das Briefing prägen, wer einen Lieferanten empfehlen, wer ihn nominieren und wer die kommerzielle Verpflichtung freigeben darf. Sind diese Befugnisse verwischt, kann eine technisch bevorzugte Leuchte spät zu einem Streit über Kosten, Wartung, Terminplan oder vertragliche Zuständigkeit werden. Die praktische Abhilfe ist eine Entscheidungslandkarte mit fünf Freigaben, einem benannten Genehmigenden und einem aufbewahrten Nachweis bei jeder Übergabe.

Die Karte der Entscheidungsbefugnisse auf einen Blick

Ein Lieferant für Hotelbeleuchtung ist erst tatsächlich ausgewählt, wenn die betreffende Freigabe einen rechenschaftspflichtigen Genehmigenden und einen aufbewahrten Entscheidungsnachweis hat. Dies ist eine eigene Projektsteuerungsregel, keine Aussage über rechtliche Delegation. Sie soll Rollen, delegierte Grenzen und Eskalationswege sichtbar machen, bevor eine Auswahl verteidigt werden muss.

Nutzen Sie diese Karte vor einem Finalistenmeeting, nicht erst nach einer Meinungsverschiedenheit. Sie ersetzt weder den Projektvertrag noch die Delegationsmatrix oder die Genehmigungsrichtlinie. Sie macht die Fragen, die diese Dokumente beantworten, früh genug sichtbar, um den Auswahlprozess zu steuern.

  • Briefing-Kontrolle: eine verantwortliche Person akzeptiert die zu bewertende Version von Leuchtenliste, Schnittstellen und Betriebsanforderungen.
  • Technische Prüfung: Fachleute prüfen Nachweise und empfehlen; ihre Sicht wird als Input dokumentiert, nicht als endgültige Wahl vorausgesetzt.
  • Kaufmännischer Vergleich: der Einkauf vergleicht gleichwertige Antworten auf derselben kontrollierten Grundlage.
  • Übergabe des bevorzugten Lieferanten und kommerzielle Freigabe: das Projekt dokumentiert den Entscheidungsverantwortlichen getrennt von der Person, die zur Bestellung berechtigt ist.

Der einfache Test ist in einem Hotel, Resort, einer Markenresidenz oder einem Mixed-Use-Projekt nützlich: Kann das Team nicht auf den Genehmigenden und den dazugehörigen Nachweis zeigen, hat es diese Freigabe nicht geschlossen. Es hat nur eine Präferenz geäußert.

Vier Befugnisse, die häufig verwechselt werden

Eine RACI-Matrix kann Verantwortung und Rechenschaftspflicht klären, beweist aber für sich allein nicht, wer ein Projekt kaufmännisch binden darf. RACI — verantwortlich, rechenschaftspflichtig, konsultiert und informiert — ist eine Rollenkarte für Arbeit und Entscheidungen. Die Governance-Leitlinien der APM beschreiben die Zuweisung von Verantwortung zusammen mit Delegationsgrenzen und Eskalationswegen. Eine Person kann daher eine technische Freigabe koordinieren, ohne Ausgaben autorisieren oder den Auftraggeber verpflichten zu dürfen.

Benennen Sie zunächst vier unterschiedliche Befugnisse. Einfluss bedeutet, dass ein Stakeholder Anforderungen festlegen oder ein Risiko ansprechen kann. Empfehlung bedeutet, dass ein Prüfer Antworten bewerten und eine bevorzugte Option empfehlen kann. Die Lieferantennominierung ist die dokumentierte Empfehlung, einen bevorzugten Lieferanten zur nächsten Genehmigung weiterzuführen. Bestellbefugnis bedeutet, dass die benannte kaufmännische Autorität die verbindliche Bestellung ausstellen oder genehmigen darf. Eine Person kann mehr als eine Befugnis innehaben, doch das Team sollte diese Kombination nicht aus einer Stellenbezeichnung ableiten.

Stellen Sie jedem Stakeholder eine präzise Frage: „Welche Entscheidung dürfen Sie treffen, und welche können Sie nur informieren?“ Der Vertreter des Auftraggebers kann für das Projektergebnis stehen; das Designstudio kann die gestalterische Absicht schützen; der Betreiber kann die Wartbarkeit schützen; der Auftragnehmer kann die Umsetzbarkeit bestätigen; und der Einkauf kann Vergleich und Bestellung steuern. Ihre berechtigten Beiträge sind keine konkurrierenden Vetos, sofern die maßgeblichen Dokumente sie nicht dazu machen.

Befugnisse über fünf Genehmigungsstufen abbilden

Ein kontrollierter Auswahlprozess kann die Personen, die bewerten und empfehlen, von der Person trennen, die die endgültige Auswahl trifft. In einem formellen Beispiel der Quellenwahl bestimmt die benannte Stelle ein Bewertungsteam, berücksichtigt Empfehlungen und wählt die Quelle aus; siehe FAR 15.303. Verwandte öffentliche Beispiele unterscheiden die Empfehlung eines Bewertungsgremiums von der endgültigen Auswahl durch die Autorität. Private Hospitality-Projekte folgen ihren eigenen Verträgen; das Steuerungsprinzip ist dennoch hilfreich: Lassen Sie ein Prüfmeeting nicht stillschweigend zu einem Auswahlmeeting werden.

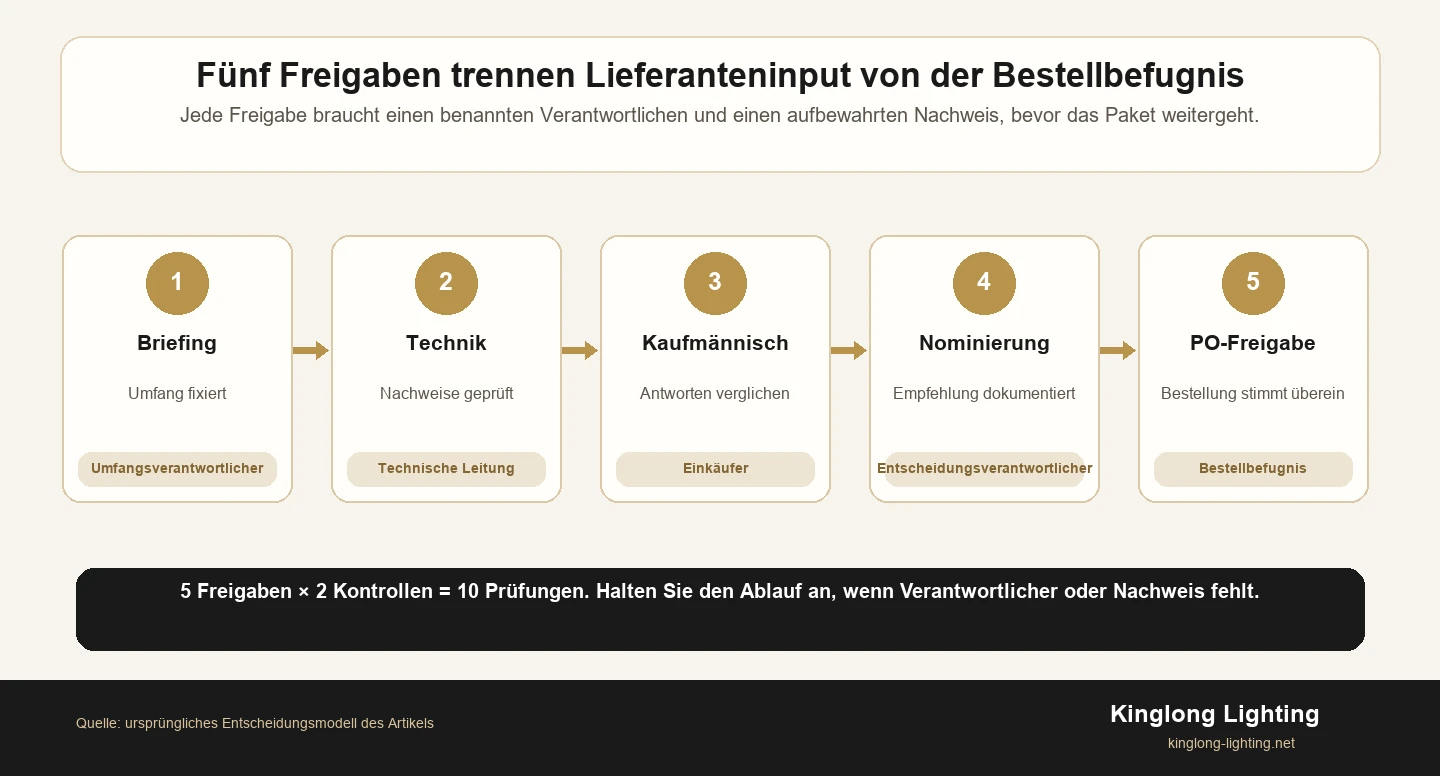

Horizontaler Ablauf mit fünf Freigaben — Briefing, Technik, Kaufmännisches, Nominierung und Bestellfreigabe — bei dem jede Stufe einen Verantwortlichen und Entscheidungsnachweis benötigt.
Der Ablauf mit fünf Freigaben trennt technischen Input, Lieferantennominierung und kaufmännische Freigabe, bevor ein Beleuchtungspaket verbindlich wird.

Richten Sie die Karte an tatsächlichen Lieferergebnissen statt an Abteilungsbezeichnungen aus. Das nachstehende Beispiel ist ein Diskussionswerkzeug. Bestätigen Sie jedes „A“ anhand der Delegationen des Auftraggebers und des Genehmigungswegs des Projekts, bevor Sie es als Befugnis behandeln.

Beispielhafte Karte der Entscheidungsbefugnisse für ein Hotelbeleuchtungspaket
Freigabe und Ergebnis Vertreter des Auftraggebers Design- / Lichtteam Betreiber Leitung Einkauf Fit-out-Auftragnehmer
1. Kontrolliertes Briefing A R C I C
2. Prüfung technischer Nachweise A R C C C
3. Vergleichbarer kaufmännischer Vergleich A C I R C
4. Lieferantennominierung A R C R C
5. Kaufmännische Freigabe C I I A/R C

Legende: R = für die Arbeit verantwortlich; A = für die Freigabe rechenschaftspflichtig; C = vor Abschluss der Freigabe konsultiert; I = nach der Entscheidung informiert. Dieselbe Tabelle kann ein anderes „A“ benötigen, wenn Entwickler, Betreiber oder Auftragnehmer eine vertragliche Genehmigung vorbehalten haben. Entscheidend ist, dass jedes Ergebnis einen sichtbaren Verantwortlichen und einen versionskontrollierten Nachweis hat.

Bei einem kundenspezifischen Paket ist das nützlichste Ausgangsdokument jenes, das die gestalterische Absicht mit Spezifikationen, Schnittstellen und Antwortnachweisen verknüpft. Teams können die Ressourcen von Kinglong Lighting nutzen, um das Entwicklungsbriefing für maßgeschneiderte Beleuchtung abzubilden, bevor sie Lieferanten ansprechen, und anschließend den Genehmigungsweg auf Käuferseite vom Antwortprozess des Lieferanten trennen.

1. Das Briefing einfrieren, bevor jemand Lieferanten bewertet

Vergleichen Sie Lieferanten erst, nachdem das Projekt Umfang, Kriterien und Bewertungsmethode festgelegt hat, die dem Vergleich zugrunde liegen. Die britischen Leitlinien zur Angebotsbewertung verlangen, dass Kriterien mit dem Beschaffungsgegenstand zusammenhängen, klar und spezifisch sind und eine benannte Bewertungsmethode haben. Das ist eine Regel der öffentlichen Beschaffung, keine Vorgabe für Hotelprojekte; die nützliche Lehre für private Projekte lautet, einen Vergleich zurückzusetzen, wenn sich seine Grundlage ändert.

Ein kontrolliertes Briefing muss nicht perfekt sein; es muss identifizierbar sein. Geben Sie ihm eine Version, ein Ausgabedatum, einen Verantwortlichen, eine Paketgrenze, die referenzierten Zeichnungen oder Listen und eine kurze Liste von Bewertungskriterien. Nehmen Sie auf, was der Prüfer bewerten muss: visuelle Absicht, Leuchtenkonstruktion, Oberflächenmuster, Montageschnittstellen, Wartungszugang, Mock-up-Anforderungen, Lieferaufteilung und kaufmännische Annahmen. Ist ein Punkt ungelöst, kennzeichnen Sie ihn als Annahme, die nicht bewertet werden kann.

Eine neue Wartungsbedingung oder Deckenschnittstelle verändert die Vergleichsbasis. Setzen Sie die betroffene Freigabe zurück, statt die Änderung in einer überarbeiteten Bewertung zu verstecken. Ziel ist nicht zusätzlicher Papieraufwand, sondern von jedem Finalisten eine vergleichbare Antwort auf dieselbe aktuelle Anforderung zu erhalten.

2. Technische Empfehlung von der Lieferantennominierung trennen

Eine aussagekräftige Lieferantenprüfung verlangt projektbezogene Nachweise zu Fähigkeit und Qualität, nicht nur das niedrigste Angebot. Die Leitlinien des NIST zur Lieferantenauswahl lenken Käufer ebenfalls auf Nachweise zu Fähigkeiten und Qualitätssystemen jenseits des Preises. Wenden Sie dies als Nachweisdisziplin an, nicht als Behauptung über einen bestimmten Beleuchtungslieferanten: Ein technischer Prüfer kann erläutern, was belegt, bedingt oder fehlend ist, ohne damit das Recht zu erwerben, den Lieferanten zu wählen.

Die technische Prüfung sollte beantworten: „Kann diese Antwort das kontrollierte Briefing erfüllen, und was bleibt bedingt?“ Sie sollte nicht beantworten: „Dürfen wir den Auftrag jetzt an den Lieferanten vergeben?“ Fordern Sie von beiden Finalisten denselben Nachweissatz: Zeichnungen oder Details zum definierten Leuchtentyp, Informationen zu Oberflächen und Materialien, Schnittstellenklärungen, Weg für Muster oder Mock-up, Qualitätsdokumentation soweit erforderlich, Verpackungsansatz, Lieferannahmen und eine Ausnahmeliste. Dokumentieren Sie Unbekanntes als unbekannt. Eine überzeugende Präsentation ist kein Nachweis dafür, dass eine Anforderung akzeptiert wurde.

Das Designteam kann die technisch stärkere Antwort empfehlen, während der rechenschaftspflichtige Auftraggeber entscheidet, ob die verbleibenden kaufmännischen und terminlichen Bedingungen akzeptabel sind.

3. Dokumentieren, wer nominieren und wer überstimmen darf

Eine dokumentierte Bewertung kann einen Lieferanten empfehlen, ohne selbst zur endgültigen Auswahlentscheidung zu werden. Ein Beispiel eines GSA-Bewertungsgremiums trennt ein Gremium, das bewertet und empfiehlt, von einer Auswahlautorität, die die Empfehlung erhält. Es ist ein Vergleich aus dem öffentlichen Sektor, keine Regel für einen Resort-Einkauf, doch es macht die Übergabe prüfbar: Eine technische Präferenz wird zu einer nachvollziehbaren Empfehlung; die berechtigte Person akzeptiert, verwirft oder gibt sie mit einer benannten Frage zurück.

Der Nominierungsnachweis ist die Brücke zwischen einem Vergleich und einer kaufmännischen Entscheidung. Er sollte die Version des kontrollierten Briefings, die verglichenen Finalisten, die verwendeten Kriterien, die geprüften Nachweise, noch offene Ausnahmen, den empfohlenen Lieferanten, den rechenschaftspflichtigen Genehmigenden und alle vor der Freigabe zu erfüllenden Bedingungen benennen. Kann Betreiber, Mengengutachter, Designleitung oder Auftragnehmer eine Nominierung aus einem definierten Grund stoppen, schreiben Sie diesen Grund und den Eskalationsweg in den Nachweis. Verlassen Sie sich nicht auf die informelle Aussage, „alle waren sich einig“.

4. Die kaufmännische Freigabe als eigenständige Befugniskontrolle behandeln

Eine endgültige Auswahlautorität kann eine Empfehlung prüfen, die Auswahl treffen und den Grund für die Entscheidung festhalten. Ein FAR-Beispiel zur Auswahlautorität trennt ausdrücklich die Prüfung von Empfehlungen, die endgültige Auswahl und einen dokumentierten Grund für eine andere Präferenz. Private Hospitality-Teams sollten die Begründung bei der Akte aufbewahren, die die kommerzielle Verpflichtung autorisiert.

Eine Bestellung (PO) ist das kaufmännische Dokument, das den Kauf des definierten Umfangs zu den vereinbarten Bedingungen autorisiert. Sie ist nicht nur ein administratives Echo einer Designentscheidung. Vor ihrer Ausstellung sollte der Einkauf prüfen, ob nominierter Lieferant, Umfang, Preisgrundlage, Dokumentversion, Genehmigungen, Zahlungs- und Lieferannahmen sowie Vertragsweg mit dem genehmigten Nachweis übereinstimmen. Bei einer Abweichung sollte das Paket zur entsprechenden Freigabe zurückkehren, statt stillschweigend in der Bestellung korrigiert zu werden.

Dem rechenschaftspflichtigen Auftraggeber ein Nachweispaket geben, keinen Haufen Meinungen

Der rechenschaftspflichtige Auftraggeber benötigt ein vergleichbares Nachweispaket, das Kriterien, projektrelevante Nachweise und den Grund für die Empfehlung zeigt. Die Leitlinien zu klaren Kriterien und Bewertungsmethoden, die Leitlinien zu Bewertungsunterlagen und die Leitlinien zu Lieferantennachweisen stützen diese Disziplin. Die Quellen sind Governance-Analogien; sie entscheiden nicht über die vertragliche Befugnis eines Hotelprojekts.

Machen Sie das Paket in einem Meeting leicht prüfbar. Im ersten Prüfblock kann ein Käufer die Hospitality-Informationen von Kinglong Lighting verwenden, um die Eingaben eines Hotelbeleuchtungsprojekts zu prüfen, die die betrachteten Räume und Anforderungen betreffen. Stellen Sie dann das kontrollierte Briefing und das Änderungsprotokoll an den Anfang, gefolgt von Vergleichsblatt, jeder Antwort auf dieselben Fragen, technischen Kommentaren, kaufmännischen Ausnahmen, Terminannahmen, Verantwortlichem für offene Risiken, Empfehlung und angeforderter Entscheidung. Ein Prüfer sollte sehen, welcher Punkt verifiziert, angenommen oder bedingt ist, bevor ein Lieferant nominiert wird.

Bewahren Sie informelle E-Mail-Meinungen als unterstützendes Material auf, nicht als Entscheidungsnachweis. Ein gemischtes Prüfteam kann finanzielle, technische, Einkaufs-, Betriebs- und Lieferbeiträge enthalten, doch jeder Kommentar muss auf ein benanntes Kriterium zurückgeführt werden. Dokumentieren Sie, welche Partei eine ungelöste Schnittstelle besitzt, wer eine Abweichung akzeptieren darf, ob ein Muster erforderlich ist und ob der aktuelle Zeitplan den kaufmännischen Vergleich verändert. Dieses Format erleichtert es, eine faktische Antwort von einer Präferenz zu unterscheiden und dem rechenschaftspflichtigen Auftraggeber eine begrenzte Wahl statt einer offenen Debatte vorzulegen.

Bevor Sie eine Referenz als relevant behandeln, vergleichen Sie Anwendung, Umfangsgrenze und verfügbare Nachweise mit dem aktuellen Paket. Fragen Sie, ob ein Beispiel dieselbe Entscheidungsstufe, Liefergrenze, Genehmigungsroute und Nachweisart abdeckt — nicht, ob es lediglich ähnlich aussieht. Benennen Sie, was das Beispiel für das aktuelle Briefing nicht belegen kann, etwa die Annahme der aktuellen Spezifikation, Zahlungsbedingungen, vertragliche Verantwortung oder die Befugnis des Prüfers. Der Vergleich sollte Fragen für die aktuelle Lieferantenantwort erzeugen, statt eine ungeprüfte Schlussfolgerung zu übernehmen.

Für diese Vorprüfung können Prüfer Beispiele nur als Anstoß für Fragen zu einem vergleichbaren Umfang verwenden, ohne sie als Beweis zu behandeln, dass eine bestimmte Anforderung, Genehmigung oder ein Ergebnis auf das aktuelle Projekt übertragbar ist. Sie können Projektbeispiele nach Anwendungskontext prüfen.

Beispielszenario: Ein Resort hält die Nominierung an, bevor daraus ein Bestellstreit wird

Das nachfolgende Beispielszenario prüft, wie ein geändertes Briefing Design, Betrieb, Einkauf und kaufmännische Befugnis durchqueren kann, bevor ein Lieferant nominiert wird. Es ist ein fiktiver zusammengesetzter Fall, kein Kundenfall von Kinglong Lighting. Die tatsächliche Befugnis richtet sich stets nach den eigenen Verträgen, Delegationen und Genehmigungsrichtlinien des Projekts.

Warum die Nominierung zurückgesetzt werden muss

Ändert sich das genehmigte Briefing, halten Sie die Lieferantennominierung an, bis die überarbeitete Grundlage und der Entscheidungsverantwortliche erneut bestätigt sind. Dies ist eine beispielhafte Steuerungsreaktion, keine Vertragsauslegung: Das Team sollte einen gemeinsamen Umfang, einen benannten Freigabeverantwortlichen und eine prüfbare Übergabe wiederherstellen, bevor es den Vergleich fortsetzt.

Ein Vertreter des Auftraggebers koordiniert ein Resort mit 180 Zimmern zusammen mit einem Designstudio, Betreiber, Leiter für Furniture, Fixtures and Equipment (FFE)-Beschaffung, Fit-out-Auftragnehmer und zwei Finalisten für dekorative Beleuchtung. Die vorläufige Leuchtenliste umfasst 250 Leuchtenpositionen: 34 dekorative Leuchten im öffentlichen Bereich und 216 wiederkehrende Gästezimmerleuchten in zwei Lieferpaketen. Angebote wurden verglichen, doch der Auftraggeber hat nicht dokumentiert, wer die bevorzugte technische Empfehlung in eine Lieferantennominierung überführen darf.

Das Designteam genehmigt die visuelle Richtung einer prägnanten Lobby-Leuchte, während der Betreiber einen überarbeiteten Wartungszugang verlangt. Der Einkauf vergleicht noch die frühere Leuchtenliste, und der Auftragnehmer hat die überarbeitete Deckenschnittstelle nicht bestätigt. Jede Sicht ist berechtigt, doch jede betrifft eine andere Entscheidungsbefugnis und eine andere Version des Umfangs.

Die Empfehlung kann nicht sicher zur Nominierung werden, weil Produktbriefing und Bewertungsgrundlage nicht mehr übereinstimmen. Das Problem ist kein Urteil über die Lieferantenqualität; es ist ein Dokumentversionskonflikt über technische, betriebliche und kaufmännische Freigaben hinweg. Der Vertreter des Auftraggebers hält die Nominierung an, benennt den Projektlieferdirektor als rechenschaftspflichtig für die überarbeitete technische Freigabe und belässt den Einkauf in der Verantwortung, den kaufmännischen Vergleich nach Bestätigung der Revision neu auszugeben.

Das Team gibt ein revisionskontrolliertes Briefing aus, fordert von beiden Finalisten denselben Antwortsatz und dokumentiert die konsultierte Freigabe des Betreibers in einem unterzeichneten Freigaberegister vor einem neuen Nominierungsmeeting. Es darf einen Lieferanten erst nominieren, wenn überarbeitetes Briefing, Bewertungsnachweis, rechenschaftspflichtiger Genehmigender und Einkaufsempfehlung dieselbe Dokumentversion tragen. Mengen, Rollen und Ablauf sind illustrativ. Die tatsächliche Befugnis muss anhand der Verträge, Delegationen und Genehmigungsrichtlinie des Projekts bestätigt werden.

Das 10-Punkte-Entscheidungspaket vor der Lieferantennominierung

Der Befugnissicherheitsindex vergibt einen Punkt für einen benannten Genehmigenden und einen Punkt für einen aufbewahrten Entscheidungsnachweis an jeder der fünf Freigaben. Er ist eine eigene Diagnose, keine rechtliche, finanzielle oder branchenübliche Bewertung. Prüfen Sie je Freigabe zwei Kontrollen: (1) Ist ein rechenschaftspflichtiger Genehmigender benannt? und (2) ist der Entscheidungsnachweis aufbewahrt? Über Briefing-Kontrolle, technische Prüfung, kaufmännischen Vergleich, Nominierung und PO-Freigabe hinweg liegt das höchstmögliche Ergebnis bei 10. Bewerten Sie mit 8–10, wenn die Nominierung kontrolliert ist, mit 5–7, wenn das Team benannte Lücken schließen sollte, und mit 0–4, wenn es den Vergleich anhalten und den Nachweis neu aufbauen sollte.

Nutzen Sie die Bewertung als Gesprächsimpuls im Meeting, nicht als Ersatz für Urteilskraft. Ein Team sollte diese zehn Elemente vorlegen können: das kontrollierte Briefing; die Umfangsgrenze; Bewertungskriterien; Bewertungsmethode; Antwortsatz; technische Prüfung; kaufmännischer Vergleich; Liste offener Ausnahmen; benannter Genehmigender; und unterzeichneter oder aufbewahrter Entscheidungsnachweis. Fehlt ein Punkt, benennen Sie, wer ihn bis wann schließen wird.

Wenn das Team auf Auftraggeberseite Briefing, Rollen und Nachweispaket bereit hat, wird das Gespräch mit einem Lieferanten effizienter. Kinglong Lighting kann die Informationen besprechen, die eine kundenspezifische Antwort für dekorative Beleuchtung benötigen kann, während der Käufer die Verantwortung für Genehmigung, Lieferantennominierung und Bestellbefugnis behält. Für ein abgegrenztes Gespräch können Sie ein Briefing zu Entscheidungsbefugnissen für eine abgegrenzte Prüfung senden.

Häufig gestellte Fragen

Kann ein Hotelbetreiber einen Beleuchtungs-Lieferanten ablehnen, nachdem der Auftraggeber ihn nominiert hat?

Ein Hotelbetreiber kann einen Lieferanten nur ablehnen, wenn die Projektdokumente ihm eine definierte Genehmigungs-, Compliance- oder Betriebsanforderungsfreigabe geben. Diese Freigabe sollte vor der Lieferantennominierung dokumentiert werden. Die praktische Frage lautet nicht, ob der Betreiber Einfluss hat; sie lautet, ob die geänderte Anforderung das kontrollierte Briefing betrifft und wer befugt ist, die daraus entstehende kaufmännische oder terminliche Auswirkung zu akzeptieren. Ist dies der Fall, halten Sie die betroffene Freigabe an und dokumentieren Sie den Weg zurück zur Nominierung.

Ist die Einkaufsleitung immer für die Auswahl des Lieferanten rechenschaftspflichtig?

Nein. Der Einkauf kann für Vergleich, kaufmännische Klärung und PO-Ablauf verantwortlich sein, während ein Führungskraft auf Auftraggeberseite oder eine delegierte Projektbefugnis für die Auswahl rechenschaftspflichtig bleibt. Der Nachweis sollte beide Rollen zeigen. Die Person, die die Tabelle führt, als endgültigen Entscheider zu behandeln, kann eine fehlende Genehmigung verbergen und den PO-Aussteller gefährden, wenn Umfang, Budget oder vertragliche Annahmen später abweichen.

Was sollte sich ändern, wenn sich das Beleuchtungsbriefing nach Eingang der Angebote ändert?

Halten Sie die Nominierung an, ermitteln Sie, welches genehmigte Kriterium sich geändert hat, und geben Sie das betroffene Briefing oder die Bewertungsgrundlage neu aus, bevor Sie Lieferantenantworten erneut vergleichen. Bitten Sie nicht einen Finalisten, eine neue Bedingung vertraulich zu behandeln, während Sie den früheren Vergleich weiterführen, als wäre er noch gleichwertig. Der rechenschaftspflichtige Genehmigende sollte entscheiden, ob die Änderung nur technisch ist oder auch Kosten, Terminplan, Wartung, Schnittstelle oder Vertragsrisiko verändert.

Wann sollte der Lieferant an der Diskussion über Entscheidungsbefugnisse teilnehmen?

Binden Sie den Lieferanten ein, nachdem der Käufer seinen rechenschaftspflichtigen Verantwortlichen benannt und das Briefing kontrolliert hat; bitten Sie den Lieferanten dann, auf die in der betreffenden Freigabe verlangten Nachweise zu antworten. Ein Lieferant kann Annahmen klären, Ausnahmen benennen und die technische Prüfung unterstützen. Er sollte nicht gebeten werden, ungelöste Befugnisse auf Käuferseite zu klären oder zu erraten, welcher Stakeholder eine verbindliche Entscheidung für das Projekt treffen darf.
