Bei einem Beleuchtungspaket für das Gastgewerbe besteht die schnellste Möglichkeit, ein Angebot in die Irre zu führen, darin, einen FFE-Titel als Entscheidungsrecht zu behandeln. Bei der Frage zwischen FFE-Beschaffung und FFE-Berater geht es daher weniger um das Dienstalter als vielmehr um das Dokument, die zu erbringende Leistung und die Genehmigung, die jede Person tatsächlich kontrolliert. Bevor ein Lieferant eine Anweisung als endgültig betrachtet, sollte er festlegen, wer der Eigentümer des aktuellen Auftrags ist, wer technische Beweise akzeptiert, wer kommerzielle Antworten vergleicht und wer die nächste Verpflichtung freigeben kann.
Der praktische Unterschied: Autorität folgt der Aufgabe, nicht dem Titel
- Beginnen Sie mit dem aktuellen Unterlagenpaket: Fragen Sie nach, welche aktuelle Briefing-Version der Lieferant beantworten soll und wer sie herausgegeben hat.
- Getrennte Bewertung und Zusage: Technische Akzeptanz, kommerzieller Vergleich und Freigabe können bei unterschiedlichen Personen liegen.
- Halten Sie eine Empfehlung deutlich fest: Eine bevorzugte Antwort ist nicht automatisch eine Anweisung zum Fortfahren.
- Unsicherheit sichtbar machen: unter Vorbehalt zitieren oder überarbeiten, wenn ein Genehmigungssignal offen bleibt.
Dieser Ansatz bedeutet keine Neuinterpretation eines Vertrags oder einer Delegation. Es gibt dem Projektteam eine praktische Möglichkeit, einem Lieferanten Anweisungen zu geben, ohne diesen Lieferanten fragen zu müssen, wer den Käufer kommerziell binden kann.
Lesen Sie den Leistungsumfang, bevor Sie die Befugnis zuordnen
Die Liefermaterialien von FF&E trennen Design-, Beschaffungs-, Koordinations- und Vertragsarbeiten entsprechend der Projektroute und dem Projektumfang. Öffentlicher Leitfaden zur FF&E-Akquise und a öffentliche Beratungsbilanz Beide zeigen bereichsgebundene Rollenaufteilungen. FF&E bezeichnet Möbel, Einrichtungsgegenstände und Ausrüstung, die zur Ausstattung eines Projekts verwendet werden. Unter einem Leistungsumfang versteht man die einer Person oder einem Unternehmen übertragenen schriftlichen Arbeiten und Entscheidungen. Diese beiden Datensätze sagen einem Lieferanten mehr als ein Organigramm.
Ein offizieller FF&E-Akquisitionsleitfaden unterscheidet beispielsweise zwischen Entwurfskoordination, technischer Bewertung, Akquisitionsaktivität und Vertragskoordination in einem Projektverlauf. Der Hintergrund ist die öffentliche Auftragsvergabe und kein Regelwerk für Hotelprojekte, aber es zeigt, warum ein Beleuchtungsteam nach der entsprechenden Rollenaufteilung fragen sollte, anstatt sie aus einer Jobbezeichnung abzuleiten.
Lesen Sie die Beauftragung, den Beschaffungsplan, die Verantwortungsmatrix oder das ausgegebene Paket für vier praktische Verben: definieren, überprüfen, vergleichen und freigeben. Eine Person, die gebeten wird, die Gestaltungsabsicht zu definieren, ist möglicherweise der richtige technische Ansprechpartner. Eine Person, die gebeten wird, Angebote zu vergleichen, ist möglicherweise der richtige kommerzielle Ansprechpartner. Keines der Verben beweist, dass dieselbe Person einer Änderung des Preises, des Umfangs oder des Lieferanten zustimmen kann. Wenn für das Projekt kein einzelnes Rollendokument vorhanden ist, bitten Sie den Käufer, den Eigentümer für jedes Verb schriftlich zu benennen, bevor der Lieferant sich darauf verlässt.
FFE-Beschaffung und FFE-Beratung lösen verschiedene Teile der Lieferantenentscheidung
Die beiden Funktionen sollten nach Lieferergebnis und Entscheidungsrecht verglichen und nicht als austauschbare Bezeichnungen behandelt werden. Die Beschaffung im Gastgewerbe erstreckt sich im Allgemeinen von der Beschaffung und Budgetierung über den Einkauf, die Nachverfolgung und die Koordination. Diese Breite erklärt, warum mehrere Stakeholder das gleiche Beleuchtungspaket in Anspruch nehmen können. Es macht nicht jeden Teilnehmer zum endgültigen Genehmiger. Eine Lieferantennominierung ist eine dokumentierte Empfehlung, einen Lieferanten in die nächste Genehmigungsstufe zu überführen.
Die FF&E-Beschaffung im Gastgewerbe kann Beschaffung, Budgetierung, Einkauf, Nachverfolgung und Koordination über mehrere Interessengruppen hinweg umfassen. Die Übersicht über den Beyer-Brown-Prozess bietet diesen begrenzten Hotelkontext.
Nutzen Sie den folgenden Vergleich als Briefing-Tool. Die tatsächliche Zuordnung muss weiterhin den Projektunterlagen entnommen werden, da in einem bestimmten Termin die jeweilige Funktion enger oder weiter gefasst sein kann.
| Entscheidungsdimension | FFE-Berater | FFE-Beschaffung | Nachweise, die ein Lieferant anfordern sollte |
|---|---|---|---|
| Kontrollierter Brief | Kann Entwurfsabsichten, Zeitpläne, Zielrichtungen oder Leistungsanforderungen interpretieren. | Kann das ausgegebene Paket verteilen und die kommerziellen Ausgabetermine kontrollieren. | Aktueller Brief, Überarbeitungsdatum und benannter Emittent. |
| Technische Reaktion | Kann Zeichnungen, Materialien, Muster, Schnittstellen und Ausnahmen bewerten. | Kann die Antwort sammeln und zum Vergleich prüfen, ob sie vollständig ist. | Verantwortliche für die technische Abnahme und Antwortformat. |
| Kommerzieller Vergleich | Kann Auswirkungen auf den Umfang verdeutlichen, aber möglicherweise keinen Preisvergleich. | Kann Angebote normalisieren, verhandeln und den Vergleichsdatensatz pflegen. | Vergleichseigentümer, Annahmen und Angebotsbasis. |
| Lieferantennominierung | Kann eine technisch geeignete Option empfehlen. | Kann eine kommerzielle Empfehlung dokumentieren oder zur Genehmigung weiterleiten. | Benannter Empfehlungsdatensatz und nächster Genehmiger. |
| Kauffreigabe | Kann bei Änderungen konsultiert werden, die sich auf die Absicht oder Compliance auswirken. | Darf den Auftrag nur erteilen oder verwalten, wenn dieses Recht übertragen wird. | Delegierter Freigabeinhaber und entsprechender Genehmigungsdatensatz. |
Senden Sie auf der Grundlage dieses Vergleichs dieselbe technische Frage an den Beweisinhaber und dieselbe kommerzielle Frage an den Vergleichsinhaber. Eskalieren Sie nur die Entscheidung, bei der keine Rolle zeigen kann, dass sie gilt. Dadurch wird ein Lieferant davon abgehalten, einen detaillierten Bewertungskommentar als Anweisung zur Änderung von Preis, Herstellung oder Lieferung zu betrachten.
Sobald die Route klar ist, können die Hospitality-Ressourcen von Kinglong Lighting den Teams helfen Überprüfen Sie die Beiträge zum Beleuchtungsprojekt im Gastgewerbe.
Ein Berater ist oft Eigentümer der Beweisfrage vor der kommerziellen Entscheidung
Ein FFE-Berater kann die Beleuchtungsnachweise definieren, koordinieren oder technisch bewerten, während er außerhalb der Kauf-Freigabe-Kette bleibt. Der Beratungsumfang kann Standards, Planung, Beschaffungsunterstützung und Installationskoordination umfassen, die zugewiesenen Aufgaben und Bedingungen hängen jedoch immer noch vom Auftrag ab. Ein Beispiel für die Aufgabenreihenfolge eines öffentlichen Beraters von Chaffey College, zusammen mit FF&E-Akquisitionsberatung, veranschaulicht diese bereichsspezifische Unterscheidung.
Für die Beleuchtung ist ein Berater möglicherweise der beste Ansprechpartner für Zeichnungen, Endmuster, Abmessungen, Montageschnittstellen, Modelle oder eine Liste technischer Ausnahmen. Fragen Sie den Berater, ob es sich bei der angeforderten Antwort um eine Überprüfung, eine Empfehlung oder eine genehmigte Änderung handelt. Fragen Sie dann, wer dieses technische Ergebnis in die kaufmännische Anleitung umwandelt. Dies schützt die Designrolle des Beraters und verhindert, dass der Lieferant einen Beispielkommentar als Erlaubnis zur Änderung einer Bestellbasis interpretiert.
Diese Empfehlung kann auf der technischen Sichtweise eines Beraters basieren, sollte jedoch die Kurzfassung, offene Ausnahmen und die Person, die sie erhält, angeben. Der resultierende Datensatz ist nützlicher als eine informelle Aussage, dass ein Berater eine Option „mag“.
Der Einkauf ist häufig Eigentümer des kommerziellen Prozesses, jedoch nicht aller technischen Rechte oder Vergaberechte
Eine FFE-Beschaffungsfunktion kann bei Zuweisung Bestellungen beschaffen, verhandeln, vergleichen und verwalten, bedarf jedoch dennoch einer separaten technischen Abnahme oder endgültigen Freigabe. In einem öffentlichen Hotelmanagementvertrag werden dem Manager Arbeiten wie die Bewertung von Spezifikationen, die Preisverhandlung, die Erteilung von Bestellungen sowie die Koordination von Fracht und Installation zugewiesen. Bei dem Beispiel handelt es sich um eine vertragsspezifische Zuteilung, nicht um ein universelles Hotelmodell. Siehe die Hotelmanagementvertrag eingereicht und verwandt Anleitung der Entscheidungsbehörde.
Der Einkauf ist daher möglicherweise der richtige Ort, um nach dem Angebotsplan, den kommerziellen Annahmen, der Währungsbasis, den Lieferbedingungen, dem Vergleichsformat und dem Bestellweg zu fragen. Es ist möglicherweise nicht der richtige Ort, um zu fragen, ob ein geändertes dekoratives Detail den Designvorgaben entspricht oder ob eine Person außerhalb des Beschaffungswesens die endgültige Genehmigung behalten hat. In der formellen Vergabepraxis wird auch die Genehmigung zur Vertragsentscheidung von früheren Bewertungsaktivitäten getrennt; Diese Unterscheidung ist eine nützliche Governance-Analogie.
Die Aufgabe des Lieferanten besteht nicht darin, einen parallelen Genehmigungspfad zu schaffen. Es geht darum, die Antwort so zu verpacken, dass die Beschaffung sie fair vergleichen kann und der technische Prüfer jede Ausnahme erkennen kann. Wenn diese Wege voneinander abweichen, kennzeichnen Sie das Angebot mit der aktuellen Dokumentenbasis und den noch erforderlichen Genehmigungen.

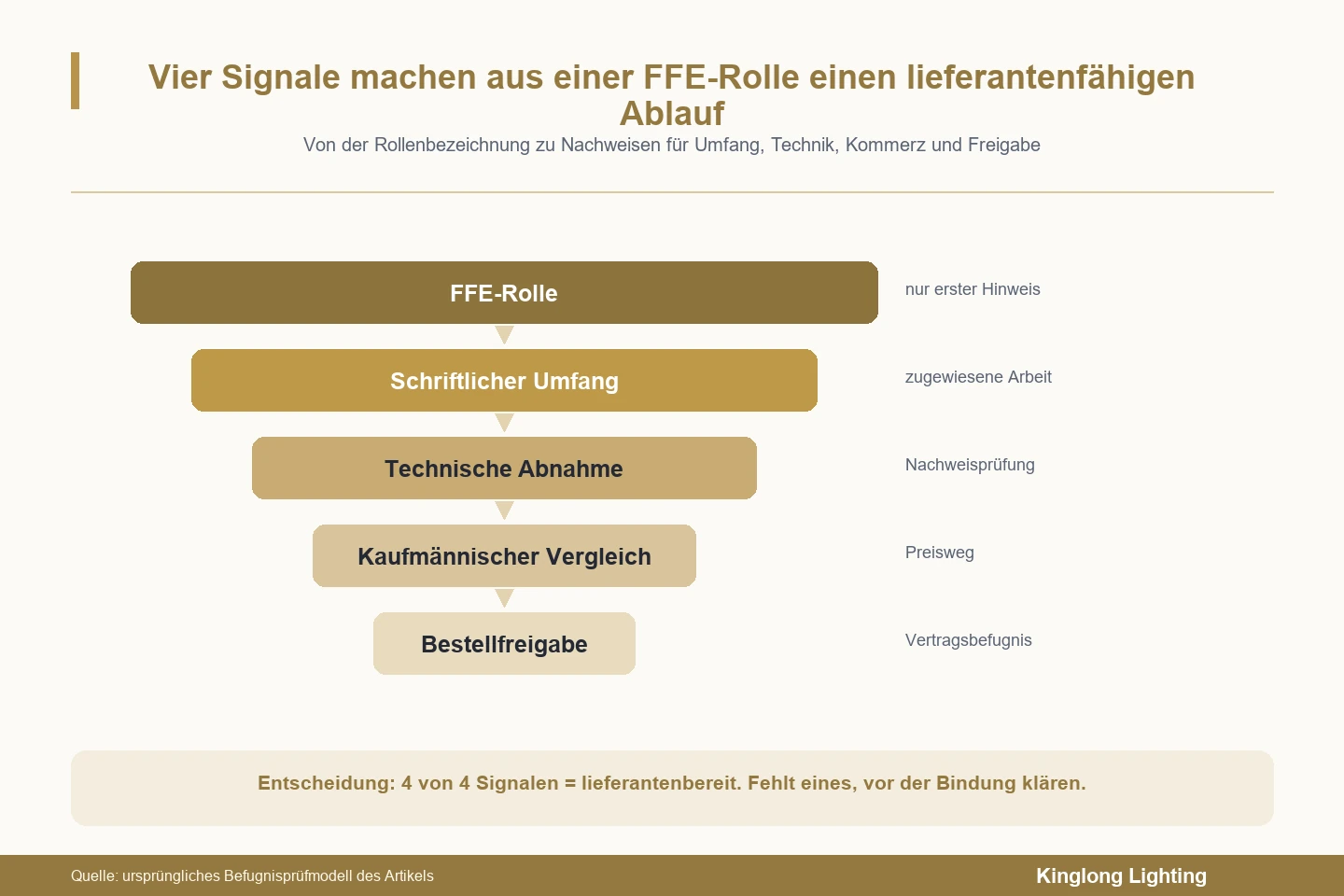

Verwenden Sie einen Vier-Signal-Bildschirm, bevor der Lieferant eine Anweisung als verbindlich betrachtet
Die vier Signale: Umfang, technische Akzeptanz, kommerzieller Vergleich und Freigabe
Ein schriftlicher Geltungsbereich, ein technischer Abnahmeinhaber, ein kommerzieller Vergleichsinhaber und eine Kauffreigabebehörde beantworten unterschiedliche Fragen und sollten separat erfasst werden. Unter Kauffreigabebefugnis versteht man hier das autorisierte Recht, die kommerzielle Verpflichtung auszustellen oder zu genehmigen. Die ersten drei Signale erläutern, was überprüft und verglichen werden sollte; Im vierten Abschnitt wird festgelegt, wer den Käufer zu einem verbindlichen kommerziellen Schritt bewegen kann.

- Schriftlicher Umfang: Welche genauen Vorrichtungs-, Ausführungs-, Mengen-, Schnittstellen- und Antwortversionen werden angefordert?
- Technischer Abnahmeinhaber: Wer kann sagen, dass die eingereichten Beweise den aktuellen Anforderungen entsprechen oder einen Zustand feststellen?
- Kommerzieller Vergleichsinhaber: Wer kann bestätigen, dass Lieferanten auf der Grundlage derselben Preis- und Lieferannahmen verglichen werden?
- Kauffreigabebehörde: Wer soll die nächste kommerzielle Verpflichtung übernehmen?
Eine Delegation von Beschaffungsbefugnissen kann eine schriftliche Autorität sein, die Rollen und Verantwortlichkeiten festlegt. Beispielsweise muss ein Käufer, der eine Beschaffungsdelegation von der U.S. General Services Administration beantragt, diese delegierte Befugnis dokumentieren. Das ist keine Regel bei Hospitality-Projekten, unterstützt aber die Disziplin, nach einem schriftlichen Signal zu fragen, anstatt sich auf die Position oder den E-Mail-Ton zu verlassen. Siehe GSAs Delegationsführung.
Eine Beschaffungsgenehmigungsbehörde kann innerhalb einer formal delegierten Genehmigungsebene tätig werden. Die gleiche Grenze tritt auch in anderen formalen Systemen auf: Eine Autoritätsmatrix oder eine delegierte Unterschrift kann festlegen, wer eine bestimmte Beschaffungsmaßnahme durchführen kann, während technische und kommerzielle Eingaben verteilt bleiben. Die Beschaffungshandbuch der Vereinten Nationen bietet ein solches öffentliches Beispiel. Wenden Sie die Frage an, nicht ihre Richtlinie: Welcher Projektdatensatz autorisiert diese nächste Verpflichtung?
Reagieren Sie bedingt, bis das fehlende Signal behoben ist
Ein Lieferant kann technische oder kommerzielle Arbeiten vorantreiben und dabei klar kennzeichnen, dass die Reaktion vom ungelösten Genehmigungssignal abhängig ist. Beispielsweise kann ein Lieferant Zeichnungen anhand eines festgelegten Auftrags erstellen, einen indikativen kommerziellen Vergleich bereitstellen oder Zeit für eine Musterprüfung reservieren, ohne dass eine dieser Maßnahmen als Annahme einer geänderten Bestellung dargestellt wird.
Verwenden Sie einfache Bezeichnungen: „Technische Reaktion bis zur Zustimmung des Beraters“, „Kommerzieller Vergleich vorbehaltlich der Bestätigung des vergleichbaren Umfangs“ oder „Überarbeitung bis zur autorisierten Kauffreigabe“. Geben Sie die Dokumentversion, den offenen Posten, den Eigentümer, der das Problem lösen soll, und die Konsequenzen an, wenn sich das Dokument ändert. Dies ist klarer, als stillschweigend auf die Antwort eines Titelinhabers zu warten, und sorgt für einen sauberen Weg zurück, wenn sich der Umfang weiterentwickelt.
Illustratives Szenario: Ein überarbeitetes Lobby-Finish trennt die technische Akzeptanz von der kommerziellen Veröffentlichung
Eine geänderte Beleuchtungsposition kann einen kontrollierten Reset erfordern, selbst wenn sowohl ein FFE-Berater als auch ein Beschaffungsmanager aktiv sind. Ziel ist es nicht, ein ganzes Paket neu zu starten. Es geht darum, den betroffenen Datensatz zu identifizieren und ihn erneut mit den Personen zu verbinden, die die technische Änderung akzeptieren und alle daraus resultierenden kommerziellen Entscheidungen freigeben können.
Setzen Sie nur den betroffenen Entscheidungspfad zurück
Das Projekt sollte die geänderte Lobby-Zeile anhalten, technische und kommerzielle Eigentümer bestätigen, die Überarbeitung erneut herausgeben und nur mit einem übereinstimmenden Datensatz fortfahren. Bei einer beispielhaften Hotelrenovierung mit 96 Zimmern koordiniert ein FFE-Berater die technische Abnahme und ein Beschaffungsmanager auf Eigentümerseite organisiert den Angebotsvergleich. Das Beleuchtungspaket umfasst 84 dekorative Leuchten in Gästezimmern, einer Lobby und einer Lounge, wobei drei Lieferanten gebeten wurden, den Preis für die gleiche vorgegebene Spezifikation anzugeben. Zwei Lieferanten haben Preise zurückgegeben, aber ein Berater hat nach der Erstellung des Vergleichsblatts eine überarbeitete Lobby-Endnote herausgegeben.
Der überarbeitete Hinweis des Beraters ändert die sichtbare Endreferenz für 12 Lobby-Einrichtungen. Der Beschaffungsvergleich listet immer noch das frühere Ende auf und gibt nicht an, wer die überarbeitete technische Antwort akzeptieren oder eine kommerzielle Änderung genehmigen könnte. Die Titelbezeichnungen lösen den Konflikt nicht: Der Berater ist möglicherweise der richtige technische Prüfer, während der Beschaffungsmanager möglicherweise für den Vergleichsprozess verantwortlich ist, aber keiner der Datensätze legt die kommerzielle Freigabe für das überarbeitete Paket fest.
Pausieren Sie nur den betroffenen 12-Spiele-Lobby-Vergleich, bestätigen Sie den Eigentümer der technischen Abnahme und den Eigentümer der kommerziellen Freigabe und geben Sie dann die überarbeitete Werbebuchung erneut an alle Bieter aus. Notieren Sie die neue Endreferenz, listen Sie die technische Abnahmeanforderung des Beraters auf und fordern Sie eine vergleichbare Preisanpassung an. Dadurch können die unveränderten Gästezimmer- und Lounge-Linien beibehalten werden, während der geänderte Entscheidungspfad neu aufgebaut wird.
Hängen Sie die endgültige Auswahl- oder Bestellberechtigung an den korrigierten Vergleichsdatensatz an. Nehmen Sie die betroffene Auswahl nur dann wieder auf, wenn sich das aktuelle Briefing, die technische Antwort, der kommerzielle Vergleich und die autorisierte Veröffentlichung auf dieselbe Lobby-Werbebuchung beziehen. Dieses zusammengesetzte Beispiel zeigt einen kontrollierten Reset; Es beschreibt kein Kinglong-Projekt, keinen Hotelkunden, kein Preisergebnis oder eine allgemeine Genehmigungssequenz.
Geben Sie dem Beleuchtungslieferanten ein Übergabepaket und keinen zweideutigen Titel
Ein kontrolliertes Autoritäts- und Briefpaket ermöglicht es einem Lieferanten, die richtige technische und kommerzielle Frage zu beantworten, ohne Genehmigungsrechte auf Käuferseite zu übernehmen. Beginnen Sie mit dem aktuellen Themenkomplex, einem detaillierten Spielplan, relevanten Zeichnungen und einer kurzen Erklärung, welche Entscheidung die Antwort unterstützen soll. Dadurch weiß der Lieferant, ob er eine technische Klärung, eine Preisoption, ein vergleichsfertiges Angebot oder eine bedingte Überarbeitung erstellen soll.
Verwenden Sie Projektbeispiele sorgfältig. Sie können einem Team dabei helfen, Fragen zum Anwendungskontext, zur Zielrichtung oder zum Umfang zu formulieren, sie beweisen jedoch nicht, dass das aktuelle Projekt denselben Umfang, denselben Genehmigungsweg oder denselben Akzeptanzstandard aufweist. Die Teams sollten dann von jedem Beispiel zum ausgegebenen Auftrag und den benannten Entscheidungsträgern zurückkehren Überprüfen Sie Beispiele für Beleuchtungsprojekte nach Anwendungskontext.
Geben Sie dann vier benannte Felder an: den technischen Beweiskontakt, den kommerziellen Vergleichskontakt, die Person, die eine Lieferantennominierung erhält, und die Person oder Funktion, die die Kauffreigabe besitzt. Fügen Sie Dokumentnummern, Fristen und ein Änderungsprotokoll für jeden Artikel hinzu, der sich auf Mengen, Ausführung, Schnittstelle oder Lieferannahmen auswirken könnte. Ein Lieferant kann dann Kommentare, Zeichnungen, Muster und kommerzielle Alternativen an den richtigen Entscheidungspfad anhängen, anstatt sie über unabhängige E-Mail-Threads zu verteilen.
Bevor eine Antwort verteilt wird, ordnen Sie alle Zeichnungen, Musternotizen, Preisblätter und Terminabrechnungen demselben Referenzpaket zu. Markieren Sie, ob das Element bestätigt, bedingt oder auf eine Entscheidung wartet. Wenn der technische Prüfer eine Änderung wünscht, ermitteln Sie, ob der kommerzielle Vergleich aktualisiert werden muss und welcher Ansprechpartner die überarbeitete Grundlage an alle Lieferanten senden soll. Wenn die Beschaffung eine Lieferannahme ändert, zeigen Sie dem Berater genau, welche Auswirkungen dies auf die technische Reaktion hat. Diese kleinen Steuerelemente verhindern, dass ein gültiger Kommentar zu einer nicht aufgezeichneten Änderungsanweisung wird.
Für eine kundenspezifische dekorative Vorrichtung benötigt der Auftrag auch die Informationen, die eine Reaktion testbar machen: Designabsicht, Abmessungen, Materialien oder Oberflächenreferenzen, Montage- oder Deckenschnittstellen, Mustererwartungen, Mengenaufteilung und alle bereits bekannten Standort- oder Programmbeschränkungen. Bevor ein Lieferant diese Antwort entwickelt, können die FFE-Teams dies tun Erstellen Sie einen Entwicklungsauftrag für kundenspezifische Beleuchtung.
Ein Vorangebotspfad mit vier Elementen für FFE-Teams
Vier benannte Eingaben ermöglichen den Übergang des Projekts von der Mehrdeutigkeit des Titels zu einer lieferantenfertigen Anfrage. Senden Sie sie zusammen, wenn das Team ein Angebot, eine Überarbeitung, eine Musterantwort oder einen kommerziellen Vergleich anfordert.
- Aktuelles Briefing: Ausgabedatum, Version, betroffene Vorrichtungen, Zeichnungen und offene Annahmen.
- Technische Route: die Person, die Beweise akzeptiert, sowie das Format und den Zeitpunkt dieser Überprüfung.
- Kommerzielle Route: die Person, die Angebote vergleicht, und die Grundlage, auf der Lieferanten Preise festlegen sollten.
- Veröffentlichungsweg: die benannte Person oder Funktion, die die nächste kommerzielle Verpflichtung genehmigen kann, oder der Eskalationspfad, wenn diese Genehmigung noch aussteht.
Bitten Sie den Lieferanten, diese vier Felder am Anfang seiner Antwort zu wiederholen. Eine Nichtübereinstimmung wird sichtbar, bevor Preise, Musterarbeiten oder Produktionsannahmen als genehmigt gelten. Wenn ein Feld unbekannt ist, geben Sie die Antwort als bedingt an und benennen Sie die Frage, die geschlossen werden muss.
Halten Sie die Klarstellung bei der Überprüfung eng. Bestätigen Sie, ob die aktuelle Version technisch akzeptiert ist, ob alle Bieter die gleiche kommerzielle Grundlage erhalten haben und ob es sich bei der nächsten Zusage um eine Weisung, eine Empfehlung oder eine Bitte um weitere Nachweise handelt. Notieren Sie die Antwort neben der betroffenen Vorrichtungslinie. Das macht eine Überarbeitung nachvollziehbar, ohne dass jede offene Frage zum Stopp des Gesamtpakets wird.
Für ein ausführliches Gespräch über eine Bewirtungs- oder individuelle Beleuchtungsanfrage kann Kinglong Lighting dies tun Fordern Sie eine umfassende, behördliche und kurze Überprüfung an.
Häufig gestellte Fragen
Kann ein FFE-Berater einen Beleuchtungslieferanten genehmigen?
Ein FFE-Berater kann einen Lieferanten nur dann genehmigen, wenn die Ernennung des Projekts oder die delegierte Autorität dieses Recht ausdrücklich gewährt. Ein Berater kann immer noch die entscheidende Person für die technische Abnahme, Muster, endgültige Interpretation oder eine Empfehlung sein. Bitten Sie um den schriftlichen Umfang und die Aufzeichnung, aus der hervorgeht, ob seine Rolle mit der Überprüfung endet, mit der Nominierung fortfährt oder eine definierte Genehmigung beinhaltet. Behandeln Sie detaillierte technische Kommentare nicht allein als kommerzielle Anweisung.
Erteilt der Einkauf immer die Bestellung?
Nicht immer; Die Bestellung folgt dem Geschäftsprozess des Unternehmens und der Person oder Funktion, die über die delegierte Freigabebefugnis verfügt. Der Einkauf kann die Bestellung vorbereiten, vergleichen, verhandeln oder verwalten, während ein Projektleiter, Eigentümervertreter, Betreiber, Auftragnehmer oder ein anderer beauftragter Unterzeichner die Verpflichtung genehmigt. Der Lieferant sollte sich erkundigen, wer den nächsten verbindlichen Auftrag erteilen darf, und sicherstellen, dass das Angebot weiterhin mit dem für diese Entscheidung verwendeten Kurz- und Geschäftsvergleich übereinstimmt.
Was sollte ein Beleuchtungslieferant fragen, bevor er ein Angebot abgibt?
Fragen Sie nach dem aktuellen Briefing, dem technischen Abnahmekontakt, dem kommerziellen Vergleichskontakt und der Person, die die nächste Verpflichtung genehmigen kann. Fordern Sie die Dokumentversion, den Spielplan, relevante Zeichnungen, Preisannahmen, Antwortfristen und alle bekannten Änderungsprotokolle an. Wenn das Team keinen dieser Ansprechpartner benennen kann, kann der Lieferant immer noch eine vorläufige Antwort geben, er sollte jedoch das fehlende Genehmigungssignal identifizieren und vermeiden, das Ergebnis als endgültige kommerzielle Grundlage zu betrachten.
Wann sollte ein Lieferant eine Reaktion auf die Beleuchtung im Gastgewerbe pausieren?
Pausieren Sie, wenn sich der Auftrag, der Entscheidungseigentümer oder die Genehmigungsphase ändert und das Team nicht erkennen kann, welcher Datensatz die Antwort bestimmt. Eine geänderte Ausführung, Menge, Schnittstelle, Lieferaufteilung oder Handelsbedingung kann sich nur auf eine Zeile oder das gesamte Paket auswirken. Halten Sie die betroffene Linie aufrecht, bestätigen Sie, wer die Änderung akzeptiert und wer ihre kommerziellen Auswirkungen freigibt, und stellen Sie dann jedem verglichenen Lieferanten die gleiche aktuelle Basis erneut zur Verfügung. Dadurch wird die Verzögerung begrenzt und gleichzeitig die Vergleichbarkeit und Rückverfolgbarkeit gewährleistet.
