La documentation d’éclairage telle que construite doit décrire ce qui a réellement été installé, plutôt que simplement reproduire la dernière conception approuvée. Reliez les plans définitifs aux références exactes des drivers et à leurs réglages, aux finitions, aux codes des composants et aux emplacements de pose. Lorsque les documents divergent, indiquez l’écart et l’état de son traitement au lieu de les masquer derrière un nouvel indice de révision.
Pour une entreprise d’aménagement ou un responsable des achats en conception-réalisation, le travail consiste à rapprocher les informations. Le propriétaire doit pouvoir retrouver les bonnes données concernant un luminaire après le départ de l’équipe projet. Un dossier complet en apparence peut échouer à ce test si ses fichiers décrivent des versions différentes.
Combler les écarts entre approbation et installation

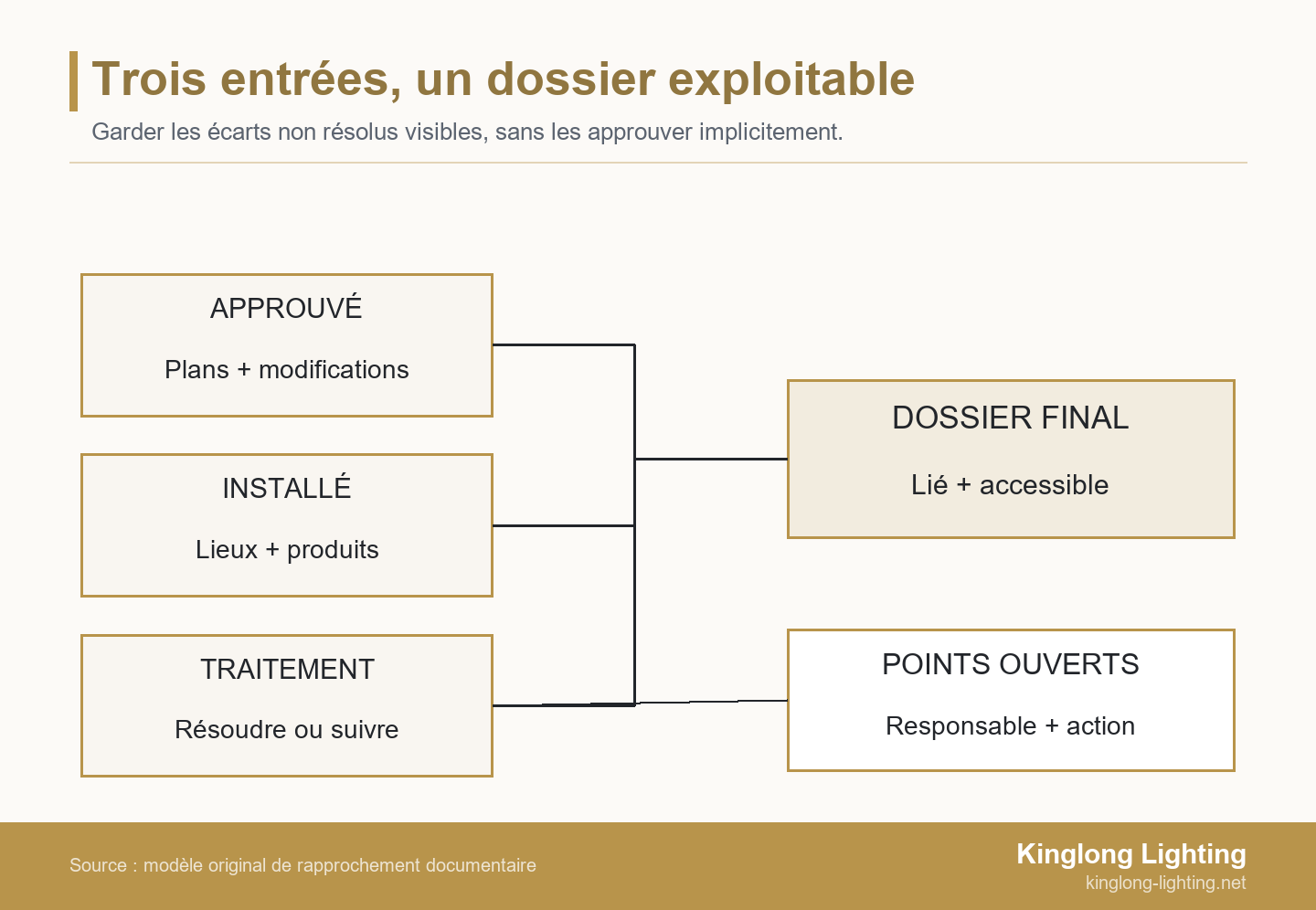

Organisez le dossier de récolement de l’éclairage autour de trois entrées liées : les exigences approuvées, les preuves de l’état réellement installé et le traitement des écarts éventuels. Réunissez-les dans un index documentaire final. Une observation établit ce qui existe ; une approbation établit ce qui a été accepté. L’une ne doit pas se substituer implicitement à l’autre.
- Localiser l’installation. Reliez le type de luminaire à la pièce réelle, à sa position au plafond ou à son identifiant d’équipement.
- Identifier la version installée. Consignez son plan, la configuration du driver, la référence de finition et le code de la pièce remplaçable.
- Expliquer les écarts. Reliez les modifications approuvées et laissez les questions non résolues visibles, avec un responsable et une prochaine action.
- Tester la recherche. Partez d’un luminaire et vérifiez que l’index mène aux documents qui lui sont applicables.
Il s’agit d’une méthode de coordination proposée, et non d’une prescription documentaire universelle. Convenez avec le propriétaire et l’équipe projet des fichiers, formats, responsabilités de vérification et modalités d’acceptation nécessaires. L’essentiel réside dans les liens entre les documents, plutôt que dans leur nombre.

Distinguer la conception approuvée du relevé de l’installation réelle
Un plan approuvé établit la base de conception, mais ne confirme pas à lui seul l’installation achevée. Rassemblez les annotations de chantier, les modifications pertinentes et la confirmation des produits posés avant de constituer le dossier final. Conservez les références des approbations afin qu’un vérificateur puisse comprendre les écarts entre l’installation et cette base.
Le guide de spécifications fédéral américain UFGS 01 78 00 distingue les annotations de récolement tenues par l’entreprise, qui montrent les conditions réelles, des plans définitifs établis à partir de ces relevés. Cette distinction est utile ici ; les clauses du guide destinées aux projets fédéraux ne régissent pas automatiquement un marché hôtelier privé. Appliquez la terminologie et les obligations convenues pour le projet concerné.
Définissez le périmètre du dossier de clôture avant de demander aux fournisseurs un dernier dépôt de fichiers. Les ressources sur la prescription et les achats d’éclairage peuvent aider à formuler les questions, mais ce sont les exigences du projet qui déterminent les pièces à remettre. Identifiez qui fournit les données produits, qui confirme les emplacements sur site et qui vérifie la version achevée.
Une liste de référence utile nomme le tableau des luminaires approuvé, les plans coordonnés, les références de matériaux et les modifications ultérieures. Classez les fichiers remplacés dans l’historique au lieu de les laisser concurrencer la version actuelle. Le mot « final » dans un nom de fichier ne suffit pas : attribuez à chaque document un identifiant, un indice et un statut de diffusion que l’index puisse citer de façon cohérente.
Créer un index croisé des documents de récolement
Utilisez un index de récolement pour relier chaque document requis à son luminaire ou emplacement, à sa révision actuelle et aux éléments permettant de le vérifier. L’index doit révéler les informations manquantes et identifier la personne chargée de les compléter. Copiez la structure ci-dessous dans le classeur du projet, puis remplacez chaque indication de saisie par une référence confirmée ou un point explicitement ouvert.
| Document à indexer | Informations à saisir | Lien à vérifier | Responsable de la confirmation |
|---|---|---|---|
| Plan d’implantation de l’éclairage | Identifiant et indice du plan, repères des pièces et luminaires | Les positions installées correspondent aux emplacements indiqués | Coordinateur de chantier responsable |
| Détail du luminaire et de sa fixation | Type applicable, référence du détail et indice | L’ensemble posé et ses interfaces correspondent à ce détail | Fournisseur et installateur responsable |
| Tableau final des luminaires | Code de type, variante installée et emplacements concernés | Chaque variante posée dispose d’un document applicable | Coordinateur du dossier |
| Fiche du driver | Fabricant, référence exacte du produit, réglages confirmés et emplacement | La fiche technique et la configuration s’appliquent à l’appareil posé | Spécialiste électricité responsable |
| Dossier de remise des commandes | Référence du circuit, groupe, adresse ou scénario applicable | Les emplacements sont reliés aux documents de mise en service des commandes | Spécialiste des commandes |
| Fiche de finition | Code de l’échantillon approuvé ; référence de lot si disponible | Les emplacements réels et les variations approuvées sont distinguables | Fournisseur et personne désignée pour valider l’aspect |
| Référence du composant | Code de pièce, indice du plan et variante de luminaire concernée | La référence identifie la pièce réellement montée | Fournisseur, avec confirmation de la pose |
| Informations d’entretien et d’accès | Instructions applicables et référence du détail d’accès | La méthode correspond à la disposition achevée | Fournisseur et spécialiste de chantier responsable |
| Modifications et points ouverts | Référence de modification, emplacements concernés, statut et prochaine action | Les preuves d’approbation ne sont pas confondues avec les faits de pose | Décideur du projet nommément désigné |
Ajoutez à chaque ligne des champs pour le lien du fichier, la révision, la preuve de confirmation, la date de contrôle et l’action encore ouverte. Une cellule vide signifie que le lien n’a pas été établi ; elle ne doit pas être interprétée comme « sans objet » sans justification. Testez les liens avec les droits du propriétaire, et pas uniquement avec le compte de l’entreprise.
La séparation des catégories est importante. UFGS 01 78 23 traite les données d’exploitation et d’entretien du fabricant, les schémas de câblage et de commande, ainsi que les instructions de dépose et de remplacement comme des parties distinctes du dossier. Lors d’une remise d’éclairage, une fiche technique produit ne peut donc pas être supposée indiquer où se trouve le driver, comment il est commandé ou comment accéder à l’ensemble installé.
Le processus hôtelier publié par Kinglong présente les plans d’exécution, la confirmation des matériaux et des échantillons physiques, ainsi que les documents de validation finale. Ce sont des contributions relevant du fournisseur. Confirmez les pièces réellement comprises dans le périmètre du projet, puis rapprochez-les des preuves de chantier de l’entreprise ; un plan fournisseur ne démontre pas à lui seul l’état final sur site.
Documenter le driver installé, et pas seulement sa gamme
Une fiche de driver utile relie l’identité du produit, ses réglages installés et les informations de commande pertinentes. Gardez ces champs distincts. Deux appareils peuvent avoir la même identité produit avec des réglages confirmés différents, tandis qu’un produit de remplacement peut nécessiter une analyse technique séparée même si l’aspect du luminaire ne change pas.
Associer l’identité du produit à sa configuration
La configuration du driver désigne les réglages confirmés et les fonctions activées sur le driver installé, indépendamment de son identité produit. Consignez le fabricant, le modèle complet ou la référence de commande, l’indice de fiche technique applicable et l’emplacement physique. Ajoutez la configuration installée et les preuves utilisées pour la confirmer ; recopier une fiche générique de gamme dans chaque fiche d’emplacement ne suffit pas à achever le travail.
Par exemple, la fiche technique de Tridonic identifie son driver par une désignation produit et un numéro d’article. Relevez les identifiants correspondant au produit réel au lieu de les réduire au nom du fabricant. C’est un exemple d’identification, et non une recommandation de ce driver ni une preuve de sa compatibilité avec un luminaire donné.
Lorsqu’ils sont applicables, le spécialiste électricité doit confirmer les réglages de sortie, le mode de commande et la référence de l’enregistrement de configuration. Distinguez la plage disponible d’un appareil de sa valeur effectivement programmée. Les étiquettes et les documents de mise en service existants peuvent servir de preuves. La recherche d’informations manquantes doit respecter les modalités d’accès sécurisé du projet, sans demander à du personnel non qualifié d’ouvrir un équipement sous tension.
Relier les fiches de drivers au dossier de commande
Le dossier de commande doit permettre de retrouver le document qui régit chaque luminaire posé. Reliez son emplacement au circuit, au groupe de commande, à l’adresse de l’appareil ou au tableau des scénarios applicable lorsque le système utilise ces fonctions. Consignez la référence du fichier ou du rapport de commande et son fournisseur, plutôt qu’une adresse inexpliquée à côté du modèle de driver.
Les données électroniques des produits peuvent contribuer au dossier, dans leur périmètre. La DALI Alliance explique que les drivers D4i peuvent stocker et communiquer des données sur le luminaire, l’énergie et le diagnostic dans un format normalisé. Cette capacité concerne les produits D4i correspondants ; ne supposez pas que chaque driver DALI la possède ni que les données ont été correctement renseignées dans cette installation.
Un export de données produit ne suffit pas à établir la nomenclature des pièces, l’intention des scénarios ou le statut d’acceptation du projet. Conservez les documents de mise en service des commandes et reliez-les à la liste réelle des emplacements. Si le nom d’une pièce change après la mise en service, actualisez la correspondance pour que l’équipe d’exploitation retrouve toujours les informations de commande à partir de cette pièce.
Relier finitions et codes de composants aux emplacements installés
Les fiches de finitions et de composants ont besoin de liens vers les emplacements, pas seulement de belles photos d’échantillons. Reliez la référence de finition approuvée et le code du plan de composant à la variante du luminaire installé. Conservez les informations de lot lorsqu’elles sont disponibles et pertinentes ; si aucun numéro de lot n’a été fourni, signalez cette lacune au lieu d’inventer un code donnant une illusion de traçabilité.
Une description comme « laiton brossé » laisse plusieurs questions ouvertes. Quel échantillon physique approuvé sert de référence ? Le code couvre-t-il le pavillon, la suspension et le corps décoratif ? Des variations visibles ont-elles été acceptées dans certaines zones ? Consignez l’identifiant de l’échantillon et l’approbation correspondante, puis distinguez une finition particulière à une zone et acceptée d’une différence inexpliquée.
La même démarche vaut pour le verre, le cristal et les autres composants décoratifs. Un code de composant n’est utile que si le plan ou le document fournisseur associé identifie la géométrie, le montage et l’indice applicables. Des silhouettes semblables ne prouvent pas l’interchangeabilité. Si une pièce n’a pas de code fabricant, convenez d’une référence projet maîtrisée et reliée à un plan identifiable, plutôt que de considérer une photographie comme une spécification complète.
Le portfolio de projets d’éclairage décoratif offre un contexte visuel sur les formes installées et leurs environnements. Utilisez-le pour discuter des ensembles et finitions à identifier. Les photos du portfolio ne prouvent ni la présence d’un driver caché, ni l’acceptation d’une substitution de composant, ni l’appartenance à un lot précis ; le dossier du projet doit disposer de ses propres éléments justificatifs.
Distinguez les références de finition conservées du stock de remplacement. L’index de remise doit indiquer où retrouver la référence approuvée et la liste des composants applicable, tandis que le registre de stock suit les quantités disponibles à l’usage. Cela évite que l’unique témoin d’aspect soit consommé lors d’une première intervention de maintenance.
Traiter les écarts sans transformer les relevés en approbations
Lorsque les preuves de pose contredisent les documents approuvés, enregistrez séparément l’état observé, son statut d’approbation et la prochaine action. Mettre à jour un plan de récolement documente un état ; cette mise à jour n’autorise pas à elle seule une substitution. Les décideurs responsables du projet doivent établir si l’écart est accepté, exige une correction ou demeure non résolu.
Utilisez ce registre des écarts parallèlement à l’index documentaire. Prévoyez une ligne par problème, et séparez les lignes lorsque les emplacements concernés nécessitent des décisions différentes.
| Identifier l’écart | Consigner les éléments de référence | Attribuer la prochaine action | Clore les documents liés |
|---|---|---|---|
| Identifiant du problème ; emplacements concernés ; produit posé ou état observé | Base approuvée ; preuves de terrain ; statut d’approbation actuel | Vérificateur désigné ; question ou correction requise ; échéance convenue | Référence de décision ; identifiants des fichiers révisés ; confirmation et date de contrôle |
La ligne n’est complète que lorsque la résolution indiquée peut être suivie dans les documents concernés. Un changement de driver accepté peut modifier le tableau, la fiche de configuration et la référence d’entretien sans changer la position au plafond. Le déplacement d’un driver déporté peut également toucher les informations d’accès et de câblage. Vérifiez les conséquences du changement précis au lieu de rediffuser automatiquement des fichiers sans rapport.
Si l’écart modifie l’intention de conception, le choix de produit ou le périmètre commercial, utilisez le guide d’optimisation de la valeur de l’éclairage décoratif pour préparer les questions de revue. Ne requalifiez pas un remplacement moins cher ou plus pratique en simple correction documentaire au seul motif qu’il est déjà installé.
Lors d’une remise par phases, précisez les limites de chaque diffusion : zones couvertes, indices actuels, exclusions et actions en attente. Un dossier partiel peut être utile, mais ne doit pas sembler certifier les zones non résolues. Les incertitudes de sécurité restent du ressort du spécialiste qualifié responsable et du processus d’acceptation du projet ; le gestionnaire documentaire ne peut pas les clore en modifiant une étiquette de statut.
Éprouver le dossier face à une variante installée
Une variante locale de driver peut rendre inexact un tableau de types qui paraît complet. L’exemple inventé ci-dessous montre pourquoi la liste des emplacements compte, même lorsque toutes les appliques ont la même apparence.
Exemple : un changement de driver dans quatre chambres sur vingt
Dans cet exemple illustratif, un coordinateur d’aménagement clôt un dossier pour 20 chambres équipées du même type d’applique. Quatre chambres contiennent un autre modèle de driver. Le tableau final ne mentionne que le driver d’origine. Des relevés d’étiquettes obtenus en sécurité révèlent la différence dans ces 4 chambres, mais le dossier ne contient ni approbation liée ni confirmation de la configuration modifiée.
L’aspect visible des luminaires n’indique pas si le second driver était une substitution acceptée ou une modification non approuvée. Le coordinateur identifie les chambres concernées et demande aux vérificateurs responsables de l’électricité et du projet d’en établir le statut. Publier une référence de driver unique et sans réserve pour tout le groupe masquerait la variante et pourrait orienter les futurs intervenants vers les mauvaises informations.
Supposons que la revue confirme l’acceptation du produit de substitution avec une configuration documentée. L’équipe enregistre cette décision, identifie les emplacements de chaque driver et actualise le tableau, les détails électriques applicables, la fiche de configuration et la référence d’entretien. Si la revue ne permet pas l’acceptation, le problème reste ouvert en vue d’une correction appropriée ; le plan n’est pas simplement renommé « approuvé ».
L’équipe vérifie ensuite les quatre emplacements concernés par rapport au dossier corrigé et teste la capacité du propriétaire à retrouver le bon document pour chacune des deux versions installées. Toute confirmation restante est inscrite comme action ouverte. Ces nombres et résultats sont hypothétiques : ils ne décrivent ni une intervention de Kinglong ni une règle sur le nombre de luminaires à inspecter. La couverture réelle des vérifications, les travaux électriques et l’acceptation suivent les procédures convenues du projet.
Remettre un dossier accessible et maintenable par le propriétaire
Avant la diffusion, testez le parcours d’un luminaire physique vers son plan d’implantation actuel, la configuration confirmée du driver, la référence de composant applicable et les instructions d’entretien. Demandez au représentant du propriétaire d’effectuer une recherche avec les accès prévus pour la remise. Un dossier qui ne fonctionne qu’à travers les répertoires personnels de l’entreprise sortante n’est pas une transmission pérenne.
Le National Institute of Building Sciences présente la planification de la remise COBie selon les données souhaitées, le moment où elles sont attendues et les personnes chargées de les fournir et de les vérifier. Appliquez cette discipline au dossier d’éclairage sans prétendre que cet index constitue un livrable conforme à COBie. Toute remise de données structurées dépend des exigences d’information réelles du propriétaire.
- Confirmez que l’index couvre les emplacements convenus et les variantes installées.
- Vérifiez les liens des fichiers et les indices actuels avec les droits du propriétaire.
- Conservez les références de modifications et listez les points non résolus avec leurs prochaines actions.
- Consignez la date de diffusion, les destinataires et le responsable des mises à jour futures.
Lorsque des informations fournisseur manquent, réunissez le tableau des luminaires, les plans annotés et la liste des écarts non résolus pour discuter avec Kinglong de la documentation relevant du fournisseur. Demandez quels documents des produits livrés sont disponibles et quels points nécessitent une clarification, afin d’intégrer la réponse au dossier du projet. La vérification sur site, la revue spécialisée et l’acceptation finale restent confiées aux parties désignées pour ces missions.
Questions fréquentes
Les photographies peuvent-elles remplacer les plans de récolement de l’éclairage ?
Les photographies peuvent étayer le relevé de l’installation réelle, mais elles ne remplacent pas les plans requis et les tableaux liés. Une image nette peut confirmer une étiquette, une finition ou un emplacement visible sans établir les cheminements cachés, les dimensions ou l’ensemble du circuit. Reliez les photos à l’emplacement et au document concernés, et fournissez le plan ou l’autre livrable exigé par le projet.
Faut-il recopier depuis le dossier approuvé des réglages de driver non vérifiés sur site ?
Non ; laissez un réglage installé non vérifié explicitement ouvert comme information manquante. Le dossier approuvé montre la configuration prévue, pas nécessairement la valeur programmée sur site. Identifiez qui peut confirmer le réglage installé au moyen de documents adaptés ou d’un contrôle spécialisé réalisé en sécurité. Consignez la méthode et le résultat plutôt que de transformer une hypothèse en champ apparemment vérifié.
Qui valide la documentation finale de l’éclairage ?
Les responsabilités convenues et le processus d’acceptation du projet déterminent qui valide chaque partie. Un fournisseur peut confirmer ses données produits, tandis que l’installateur confirme les emplacements et le spécialiste des commandes les documents de mise en service. Le vérificateur désigné accepte ensuite le dossier selon les modalités du projet. Ne considérez pas la confirmation produit d’un fournisseur comme l’approbation de toutes les conditions de chantier ou exigences contractuelles.
Que se passe-t-il lorsqu’un driver est remplacé après la remise ?
Après le remplacement approuvé, actualisez la fiche de l’installation concernée et les informations d’entretien liées. Consignez la nouvelle identité produit, la configuration confirmée, l’emplacement et la référence de l’intervention, puis vérifiez si les informations de commande ou de composants ont aussi changé. Conservez l’ancien document dans l’historique au lieu de laisser deux versions apparemment actuelles. L’équipe d’exploitation doit savoir qui entretient ces liens après la clôture du projet initial.
