Ein privates Villa-Kronleuchter-Projekt beginnt selten mit einer technischen Zeichnung. Es beginnt mit einer Vorstellung: ein Treppenhaus soll großzügiger wirken, ein Esstisch braucht einen Mittelpunkt, ein Foyer soll den ersten Eindruck tragen oder eine Master Suite soll ruhiger und wertiger erscheinen.
Diese Vorstellung wird erst dann zu einem sicheren Projekt, wenn sie durch Standortgrenzen, Konzept, Muster, Engineering, Produktion, Installation und Übergabe geführt wird. Ohne Roadmap kann ein schönes Objekt entstehen, aber der Eigentümer weiß zu spät, welche Entscheidung Kosten, Termin oder spätere Wartung beeinflusst.
Kinglong Lighting kann diesen Weg mit Villa Lighting und dem Anpassungsprozess unterstützen. Die Roadmap hilft, Designfreiheit und Nachweispflicht miteinander zu verbinden.
Kernaussagen
- Die Absicht zuerst klären: Der Kronleuchter muss eine Raumaufgabe lösen, nicht nur attraktiv aussehen.
- Standortgrenzen früh sammeln: Decke, Höhe, Route, Strom, Zugang und Wartung beeinflussen das Design.
- Muster sichtbar und greifbar prüfen: Finish, Glas, Kristall und Lichtwirkung brauchen eine stabile Referenz.
- Engineering schützt den späteren Betrieb: Gewicht, Aufhängung, Canopy, Driver, Module und Zugang müssen nachvollziehbar sein.
- Die Übergabe ist Teil des Projekts: Fotos, Ersatzteile, Pflegehinweise und Garantie sichern den Wert nach Installation.

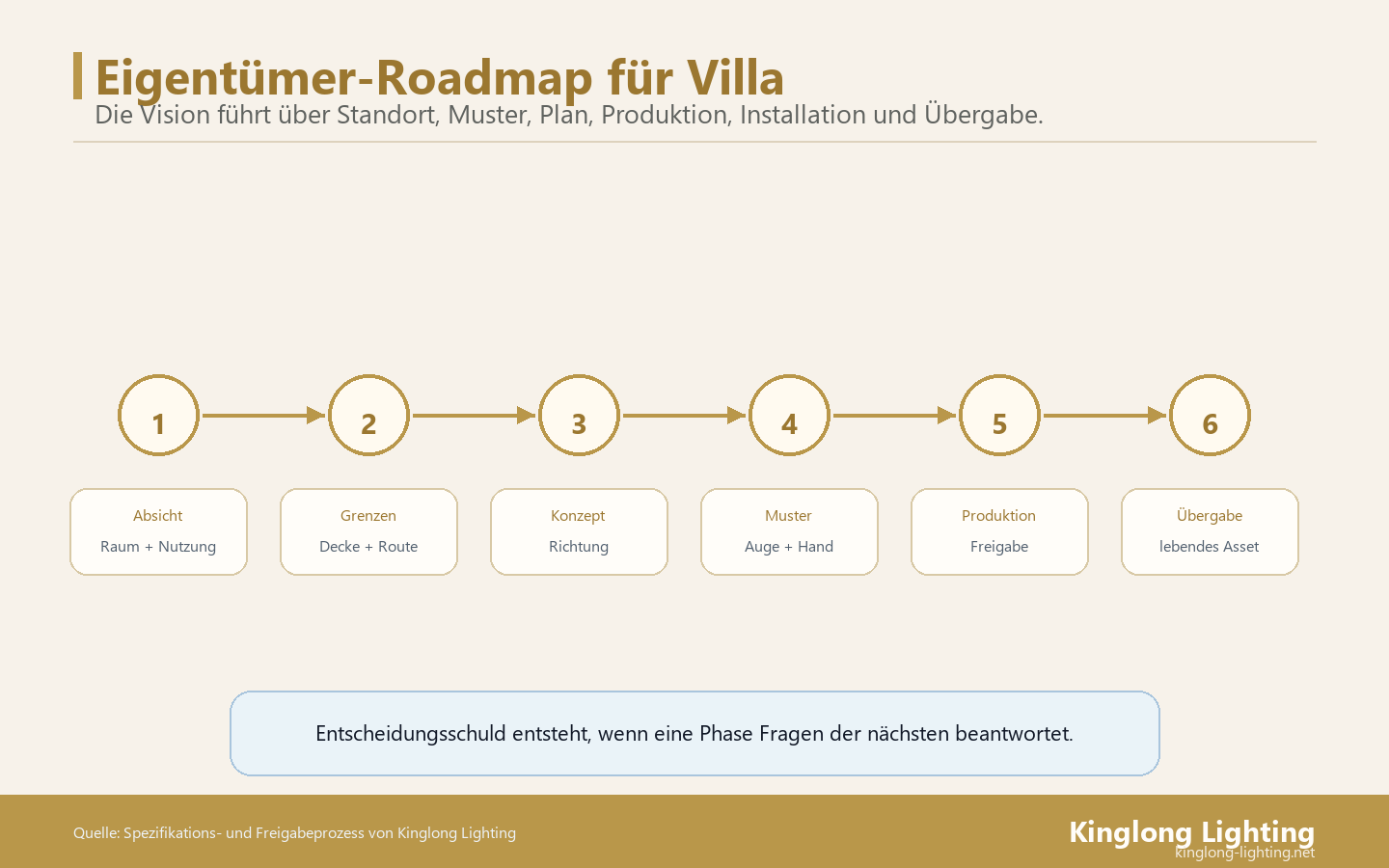

Die Roadmap verhindert Entscheidungsstaus
Ein Eigentümer verliert die Kontrolle nicht durch zu wenige Ideen, sondern durch zu spät benannte Entscheidungen.
Die Seite zur Lichtplanung des DOE erinnert daran, dass Beleuchtung von Anwendung und Raumkontext abhängt. Ein Villa-Kronleuchter sollte daher nicht als einzelnes Produkt geführt werden, sondern als Entscheidung über Raumwirkung, Nutzung, Blickachsen und Betrieb.

Jede Phase beantwortet eine andere Frage
Die Absichtsphase fragt, was der Raum leisten soll. Die Standortphase fragt, was möglich ist. Das Konzept fragt, welche Form diese Absicht trägt. Das Muster fragt, was Auge und Hand akzeptieren. Das Engineering fragt, ob die Lösung gebaut und gewartet werden kann. Produktion und Übergabe fragen, ob das Ergebnis sicher, vollständig und nutzbar angekommen ist.
Wenn diese Fragen vermischt werden, wird das Projekt unruhig. Eine Finishdiskussion kann dann eine Gewichtsfrage überdecken, oder ein schöner Render lässt den Wartungszugang verschwinden. Die Roadmap hält die Fragen getrennt.
Der Eigentümer braucht Entscheidungsfenster
Ein Eigentümer muss nicht jedes Detail selbst bearbeiten, aber er muss wissen, wann seine Entscheidung gebraucht wird. Farbe, Höhe, Muster, Freigabe des Plans und Installationsfenster sind typische Punkte, an denen Warten teuer wird.
Die Roadmap sollte deshalb Entscheidungsfenster mit Datum, Nachweis und verantwortlicher Person enthalten. Eine offene Entscheidung ohne Datum ist keine Flexibilität, sondern eine spätere Verzögerung.
Phase 1: Raumversprechen und Prioritäten
Die erste Phase klärt, was der Kronleuchter für den Raum tun soll. Soll er Gäste beeindrucken, eine Treppe führen, eine Essgruppe bündeln, eine Deckenhöhe ausgleichen, Kunst ergänzen oder ein ruhiges Luxusgefühl schaffen? Diese Antwort bestimmt Proportion, Material, Lichtwirkung und Budget.
Die Mofun Designplattform kann helfen, Volumen, Höhe und visuelle Masse zu prüfen, bevor ein physisches Muster entsteht. So sieht der Eigentümer früher, ob die Idee zum Raum passt.
Inspiration in Attribute übersetzen
Referenzbilder sind nützlich, aber sie dürfen nicht als Kopierauftrag gelesen werden. Der Designer sollte Attribute benennen: vertikaler Rhythmus, warmer Messington, sanfte Diffusion, schwebende Gruppe, dramatischer Abfall, geringe Blendung oder skulpturale Ruhe.
Diese Attribute helfen dem Hersteller, eine eigene Lösung zu entwickeln, ohne an einem geschützten Produktumriss zu hängen. Sie machen auch die spätere Freigabe präziser.
Nicht verhandelbare Punkte benennen
Manche Punkte sind Präferenz, andere sind nicht verhandelbar. Budgetobergrenze, Installationsdatum, maximale Höhe, Gewicht, Finish-Familie, Steuerungssystem oder Wartungszugang können harte Grenzen sein. Sie sollten früh genannt werden.
Wenn diese Grenzen erst nach Muster oder Zeichnung auftauchen, entsteht Nacharbeit. Der Hersteller kann besser gestalten, wenn er die echten Leitplanken kennt.
Phase 2: Standortgrenzen und Messdaten
Der Standort verwandelt die Idee in ein reales Projekt. Höhe, Deckentyp, tragender Punkt, Stromversorgung, Dimmkonzept, Route, Treppenhaus, Türbreiten, Hebeweg, Schutz des Innenausbaus und zukünftiger Zugang müssen geprüft werden.
Die Seite zu Hubarbeitsbühnen der OSHA erinnert daran, dass Arbeiten in der Höhe geplant werden müssen. In einer Villa kommen zusätzlich empfindliche Oberflächen, Möbel, Kunst und begrenzte Bewegungsflächen hinzu.
Die Installationsroute beeinflusst das Design
Ein Kronleuchter, der als ein großes Objekt nicht in den Raum kommt, muss modular geplant werden. Diese Modularität beeinflusst Fugen, Kabel, Verpackung, Montagezeit und visuelle Kontinuität. Die Route ist daher keine Logistiknotiz, sondern eine Designbedingung.
Der Eigentümer sollte Fotos, Maße und kritische Engstellen bereitstellen. Je früher die Route sichtbar ist, desto weniger Überraschungen entstehen kurz vor der Installation.
Strom und Steuerung lokal bestätigen
Der Lieferant kann Produktdaten und Driver-Informationen liefern, aber lokale Stromkreise, Dimmer, Integration und Zulässigkeit gehören zum Standort. Die Seite NFPA 70 National Electrical Code zeigt, warum lokale Fachleute diese Fragen prüfen müssen.
Diese Grenze sollte in der Roadmap stehen. Sie verhindert, dass der Eigentümer annimmt, ein dekoratives Angebot decke automatisch jede lokale Steuerungsentscheidung ab.
Phase 3: Konzept, Muster und sichtbare Qualität
Das Konzept bringt Raumversprechen und Standortgrenzen zusammen. Es zeigt Form, Proportion, Materialrichtung, Lichtwirkung, Varianten und offene Punkte. Das Muster beweist, was ein Render nicht beweisen kann: Finish, Glas, Kristall, Textur, Farbe und Haptik.
Die DOE TM-30 FAQ zeigt, dass Farbwahrnehmung präzise beschrieben werden muss. Auch wenn ein Villa-Projekt kein Labor ist, braucht es klare Sprache für Farbe und Materialwirkung.
Das Muster wird zur Master-Referenz
Ein akzeptiertes Muster sollte als Master-Referenz gespeichert werden. Es kann physisch, fotografisch und mit Notizen dokumentiert werden. Wichtig ist, dass Produktion und spätere Abnahme gegen dieselbe Referenz prüfen.
Fotos allein reichen nicht immer, weil Kamera, Bildschirm und Licht die Wahrnehmung verändern. Die Roadmap sollte sagen, welche Referenz die Entscheidung trägt.
Variation bewusst akzeptieren
Handgefertigtes Glas, Metallfinishes, Kristall und natürliche Materialien können variieren. Der Eigentümer sollte bewusst entscheiden, ob Variation Teil des Designs ist oder ob enge Wiederholbarkeit verlangt wird.
Diese Entscheidung schützt beide Seiten. Der Eigentümer vermeidet Überraschungen, und der Hersteller weiß, nach welcher Toleranz die Serie beurteilt wird.
Phase 4: Engineering und Shop Drawing
Engineering prüft, ob der Entwurf gebaut, aufgehängt, versorgt, verpackt, installiert und gewartet werden kann. Shop Drawings sollten Dimensionen, Drop, Gewicht, Canopy, Module, Driver, Aufhängung, Verpackungslogik, Installationsroute und offene Standortannahmen zeigen.
Ein sauberer Plan ist mehr als eine schöne Linie. Er ist ein Entscheidungsfilter: Was ist eingefroren, was wird lokal geprüft, was bleibt offen und was darf in Produktion gehen?
Gewicht und Aufhängung gehören in die Eigentümerentscheidung
Der Eigentümer muss nicht die Statik berechnen, aber er muss wissen, ob lokale Bestätigung nötig ist. Gewicht, Aufhängungspunkt, Canopy, Hebemethode und Deckenverstärkung dürfen nicht als versteckte technische Fußnote behandelt werden.
Eine gute Roadmap benennt, wer diese Themen prüft und wann die Antwort vorliegen muss. Ohne diese Entscheidung ist der Produktionsstart riskant.
Servicezugang im Plan zeigen
Ein Kronleuchter ist nicht fertig geplant, wenn niemand weiß, wie Driver, Module oder kritische Komponenten später erreicht werden. Der Plan sollte Servicepunkte und Zugangsmethode zeigen, besonders bei hohen Räumen.
Diese Information gehört in die Übergabe, weil Wartung oft von Personen durchgeführt wird, die das Projekt nicht begleitet haben.
Phase 5: Produktion, Kontrolle und Verpackung
Nach Freigabe beginnt die Produktion mit Beschaffung, Fertigung, Finish, Montage, Kontrolle und Verpackung. Der Eigentümer sollte nicht jede Werkstattbewegung sehen müssen, aber er braucht Nachweise an relevanten Meilensteinen.
Die Seite ISTA 3A hilft, Verpackung als Antwort auf Transportrisiko zu verstehen. Bei empfindlichen Teilen ist Verpackung Teil des Projekts, nicht nur ein Versanddetail.
Produktionsfotos brauchen Kontext
Fotos sollten zeigen, was sie beweisen: Finish, Modul, Abmessung, Etikett, Ersatzteil, Packing oder Endkontrolle. Ohne Kontext sind Fotos beruhigend, aber nicht belastbar.
Die beste Fotodokumentation lässt sich später in der Übergabeakte wiederverwenden. Sie reduziert Suchzeit, wenn ein Teil identifiziert oder ein Supportfall geprüft wird.
Vorversand ist keine Designrunde
Die Vorversandprüfung vergleicht das gebaute Ergebnis mit freigegebenem Konzept, Muster und Plan. Sie ist nicht der richtige Zeitpunkt, eine neue ästhetische Richtung zu beginnen.
Wenn ein echter Fehler auftaucht, wird korrigiert oder zurückgehalten. Wenn eine neue Präferenz auftaucht, sollte sie als Änderung mit Kosten- und Termineffekt behandelt werden.
Installation und Übergabe
Die Installation verbindet Produkt, Standort und lokale Fachleute. Route, Schutz, Hebeausrüstung, Strom, Steuerung, Montagefolge, Fotos und Abnahme müssen vorbereitet sein. Eine Villa hat oft fertige Oberflächen, die geschützt werden müssen.
Nach der Installation sollte die Übergabe nicht nur aus einer Unterschrift bestehen. Sie sollte finale Fotos, Teilelisten, Pflegehinweise, Garantie, lokale Ausnahmen, Szenennachweise und Kontakte enthalten.
Die erste Nutzung beobachten
Nach einigen Tagen kann der Eigentümer Szenen, Dimmung, Blickachsen, Reinigung und Geräusch noch einmal prüfen. Diese Beobachtung dient nicht dazu, das Design neu zu starten, sondern den Betrieb zu stabilisieren.
Die Akte pro Raum organisieren
Wenn die Villa mehrere Sonderleuchten hat, sollte die Akte pro Raum und Leuchte organisiert sein. So findet das Team später Teile, Fotos und Garantien schneller.
Roadmap-Tabelle für Eigentümer
| Phase | Eigentümerentscheidung | Nachweis | Risiko ohne Klärung |
|---|---|---|---|
| Absicht | Raumversprechen, Stil, Priorität | Brief, Bilder, Attribute | Design driftet |
| Standort | Höhe, Route, Strom, Zugang | Maße, Fotos, lokale Prüfung | Installation blockiert |
| Muster | Finish, Glas, Farbe, Variation | Master-Muster, Fotos, Notizen | Qualitätsstreit |
| Engineering | Gewicht, Aufhängung, Module | Shop Drawing, offene Annahmen | Nacharbeit |
| Übergabe | Abnahme und Betrieb | Fotos, Teile, Garantie, Pflege | Support wird langsam |
Wie Kinglong Lighting diese Roadmap unterstützt
Kinglong Lighting kann Designrichtung, Muster, Zeichnungen, Fertigungsfotos, Teilelisten, Verpackungshinweise und Supportdaten bereitstellen. Diese Nachweise helfen dem Eigentümer, Entscheidungen nicht nur nach Geschmack, sondern nach Projektfähigkeit zu treffen.
Für ein aktives Villa-Projekt senden Sie Raumfotos, Deckeninformationen, Referenzbilder, Standortgrenzen, gewünschte Wirkung und Terminziel über die Kontaktseite. Je klarer die Eingaben, desto belastbarer die Roadmap.
Entscheidungsrhythmus für private Eigentümer
Privatvilla-Projekte haben eine andere Dynamik als Hotelprojekte. Die Entscheidung ist oft persönlicher, die Umgebung empfindlicher, die Schnittstellen kleiner und die Erwartung an sichtbare Qualität höher. Gleichzeitig ist nicht immer ein großes Projektteam vorhanden, das jede technische Frage automatisch sortiert.
Darum braucht der Eigentümer einen einfachen Entscheidungsrhythmus. Nicht jede Woche muss alles neu besprochen werden. Sinnvoller sind klare Freigabepunkte: Raumabsicht, Standortdaten, Konzept, Muster, technische Zeichnung, Produktionsstart, Vorversand, Installation und Übergabe. Jeder Punkt beantwortet eine andere Frage.
Freigaben schriftlich, aber nicht bürokratisch halten
Eine Freigabe muss nicht wie ein juristisches Dokument wirken. Sie sollte jedoch sagen, was akzeptiert wurde: Größe, Drop, Finishrichtung, Lichtwirkung, Muster, offene Standortannahme, Kostenwirkung und nächster Schritt. Ein kurzes Protokoll mit Datum, Referenzbild und Entscheidung reicht oft aus.
Schriftlichkeit schützt den Eigentümer vor Erinnerungslücken. Sie schützt auch Designer und Hersteller, weil spätere Diskussionen auf denselben Stand zurückgreifen können. Besonders bei langen Projekten ist das wichtig, weil Geschmack, Personal und Zeitdruck sich verändern können.
Budget als Entscheidungsfenster behandeln
Budget ist nicht nur eine Zahl am Anfang. Es verändert sich, wenn Material, Größe, Muster, Verpackung, Sonderteile, Lieferung, Installation oder lokale Verstärkung sichtbar werden. Die Roadmap sollte daher sagen, an welchen Punkten Kosten überprüft werden.
Ein Eigentümer kann dann bewusst entscheiden: Diese Wirkung ist den Mehrpreis wert, diese Änderung wird verschoben, diese technische Sicherheit ist notwendig, diese ästhetische Variation wird akzeptiert. Ohne Budgetfenster entsteht leicht das Gefühl, Kosten würden ohne Erklärung wachsen.
Designwünsche von technischen Risiken trennen
Ein größerer Drop, mehr Glas, stärkere visuelle Dichte oder ein ungewöhnlicher Canopy kann ästhetisch richtig sein und technisch zusätzliche Fragen auslösen. Die Roadmap sollte Wünsche nicht bremsen, aber ihre Folgen sichtbar machen.
So bleibt der Eigentümer handlungsfähig. Er sieht nicht nur ein Ja oder Nein, sondern eine Entscheidung mit Konsequenzen: Gewicht prüfen, Verpackung ändern, Installationsroute anpassen, Muster erweitern oder lokalen Fachmann einbinden.
Schnittstellen mit Designer, Bauleitung und lokalen Fachleuten
Ein Villa-Kronleuchter berührt mehrere Rollen. Der Designer schützt die Raumwirkung, der Hersteller schützt Produkt- und Fertigungslogik, die Bauleitung koordiniert Standort und Termin, lokale Fachleute prüfen Struktur, Strom und Installation, und der Eigentümer trägt die finale Akzeptanz.
Designer übersetzen Geschmack in Projektsprache
Der Designer ist oft die Person, die persönliche Vorlieben des Eigentümers in eine Herstelleranfrage übersetzt. Diese Übersetzung sollte präzise sein: nicht nur luxuriös, sondern warmes Metall, geringe Blendung, vertikale Bewegung, weiche Diffusion, sichtbare Handarbeit oder klare Symmetrie.
Je besser diese Projektsprache ist, desto weniger muss der Hersteller raten. Der Eigentümer bekommt dann Vorschläge, die nicht nur hübsch aussehen, sondern die richtige Raumabsicht treffen.
Lokale Fachleute prüfen keine Ästhetik, sondern Machbarkeit
Ein Elektriker, Statiker oder Installateur sollte nicht über die Schönheit des Kronleuchters entscheiden. Seine Aufgabe ist Machbarkeit: Aufhängung, Stromkreis, Steuerung, Zugang, Sicherheit und lokale Regeln. Diese Antwort muss vor Produktion oder Installation vorliegen, nicht erst beim Öffnen der Verpackung.
Die Roadmap sollte lokale Fragen klar sammeln. Wenn eine Antwort fehlt, bleibt sie als offene Annahme sichtbar. So kann der Eigentümer entscheiden, ob das Projekt wartet oder mit einer klar benannten Bedingung weiterläuft.
Bauleitung schützt den fertigen Raum
In privaten Villen sind Oberflächen, Möbel, Treppen, Kunst und Böden oft besonders empfindlich. Die Bauleitung muss planen, wie das Objekt durch das Haus bewegt, gehoben, montiert und geschützt wird. Diese Arbeit ist Teil des Kronleuchterprojekts, nicht nur ein Baustellendetail.
Wenn die Installationsroute früh geprüft wird, kann der Hersteller Modulteilung, Verpackung und Montagefolge darauf abstimmen. Wenn sie zu spät geprüft wird, wird aus einem Designprojekt ein Logistikproblem.
Qualitätsentscheidungen vor Produktion einfrieren
Produktion beginnt nicht nur, wenn Material bestellt wird. Sie beginnt, wenn der Eigentümer genug Fragen beantwortet hat, damit das Werk nicht mehr interpretieren muss. Dieser Freeze-Punkt ist wichtig, weil spätere Änderungen echte Kosten und Terminrisiken erzeugen.
Master-Referenzen eindeutig benennen
Wenn es ein physisches Finish-Muster gibt, sollte klar sein, ob dieses Muster die Master-Referenz ist. Wenn ein Foto nur unterstützend ist, sollte es auch so benannt werden. Wenn ein Rendering die Proportion zeigt, aber nicht die endgültige Farbe, sollte das dokumentiert sein.
Mehrere gleichrangige Referenzen erzeugen Konflikte. Ein Teammitglied orientiert sich am Foto, ein anderes am Muster, ein drittes am Render. Die Roadmap sollte daher eine Hierarchie der Referenzen festlegen.
Änderungen nach Freeze gesondert bewerten
Nach dem Freeze können Änderungen immer noch möglich sein, aber sie sind nicht mehr neutral. Ein anderer Drop kann Verpackung, Kabel, Gewicht und Zeichnung verändern. Ein anderes Finish kann Muster und Lieferzeit beeinflussen. Eine neue Steuerung kann lokale Prüfung verlangen.
Die Roadmap sollte Änderungen nach Freeze mit drei Fragen bewerten: Was ändert sich sichtbar, was ändert sich technisch und was ändert sich im Termin? Erst dann kann der Eigentümer bewusst entscheiden.
Übergabe als Beginn des Besitzes
Für einen privaten Eigentümer fühlt sich die Installation oft wie das Ende an. Tatsächlich beginnt danach der Besitz: Reinigung, Nutzung, Wartung, kleine Reparaturen, Garantie, Ersatzteile und zukünftige Renovierungen. Die Übergabe sollte diesen Besitz vorbereiten.
Pflegehinweise in Alltagssprache schreiben
Pflegehinweise sollten nicht nur für Fachleute verständlich sein. Hauspersonal oder externe Dienstleister müssen wissen, welche Mittel nicht verwendet werden dürfen, welche Teile empfindlich sind, wie oft Sichtprüfung sinnvoll ist und wann ein Fachmann gerufen werden sollte.
Eine einfache, gut platzierte Anleitung verhindert viele Schäden. Sie schützt auch den Eigentümer, weil spätere Fragen nicht von Erinnerung abhängen.
Zukunftsfähigkeit mitdenken
Eine Villa kann in einigen Jahren neu möbliert, verkauft oder renoviert werden. Eine gute Akte hilft dann, den Kronleuchter weiter zu betreiben, zu versetzen, zu reinigen oder Teile nachzubestellen. Fotos, Codes, Zeichnungen und Garantiegrenzen behalten daher Wert über den ersten Eindruck hinaus.
Der schönste Kronleuchter wirkt langfristig stärker, wenn seine Geschichte und seine technischen Daten nicht verloren gehen. Genau deshalb endet die Roadmap mit einer nutzbaren Akte, nicht nur mit einem montierten Objekt.
FAQ
Wie startet ein Villa-Kronleuchter-Projekt am besten?
Es startet mit einem klaren Raumversprechen, Standortinformationen, Bildern, Prioritäten, Budgetrahmen und den Personen, die Entscheidungen treffen dürfen. Erst danach sollten Muster und technische Zeichnungen folgen.
Warum reicht ein Referenzbild nicht aus?
Ein Referenzbild zeigt Geschmack, aber nicht Deckenhöhe, Gewicht, Zugang, Strom, Steuerung, Wartung oder Verpackung. Es muss in Attribute und technische Grenzen übersetzt werden.
Welche Rolle spielt ein Muster?
Das Muster beweist sichtbare Qualität wie Finish, Glas, Kristall, Farbe und Textur. Es sollte als Master-Referenz dienen, gegen die Produktion und Abnahme später geprüft werden.
Wann ist das Projekt wirklich abgeschlossen?
Erst wenn Installation, Szenen, offene Punkte, Ersatzteile, Pflegehinweise, Garantie und Übergabeakte geschlossen sind. Eine montierte Leuchte ohne nutzbare Akte ist noch kein sauber abgeschlossenes Projekt.
