Планируйте каждый SKU с учётом утверждённых исходных данных, совместимых групп технологических процессов, доступных ресурсов и материалов, затем перегруппируйте готовую продукцию по полному составу поставок на объект. Список, отсортированный по коду светильника или количеству в заказе, не покажет, помешает ли небольшая недостающая позиция монтажу в номере.
Руководителю закупок FF&E важно не только то, сколько изделий выпустила фабрика. Нужно понимать, какие согласованные работы можно выполнять следующими, что блокирует остальные и содержит ли ближайшая отправка весь объём, который объект сможет использовать. Приведённый ниже метод превращает эти вопросы в производственную карту для обсуждения с поставщиком.
Планируйте комплект по зависимостям, а не по числу SKU

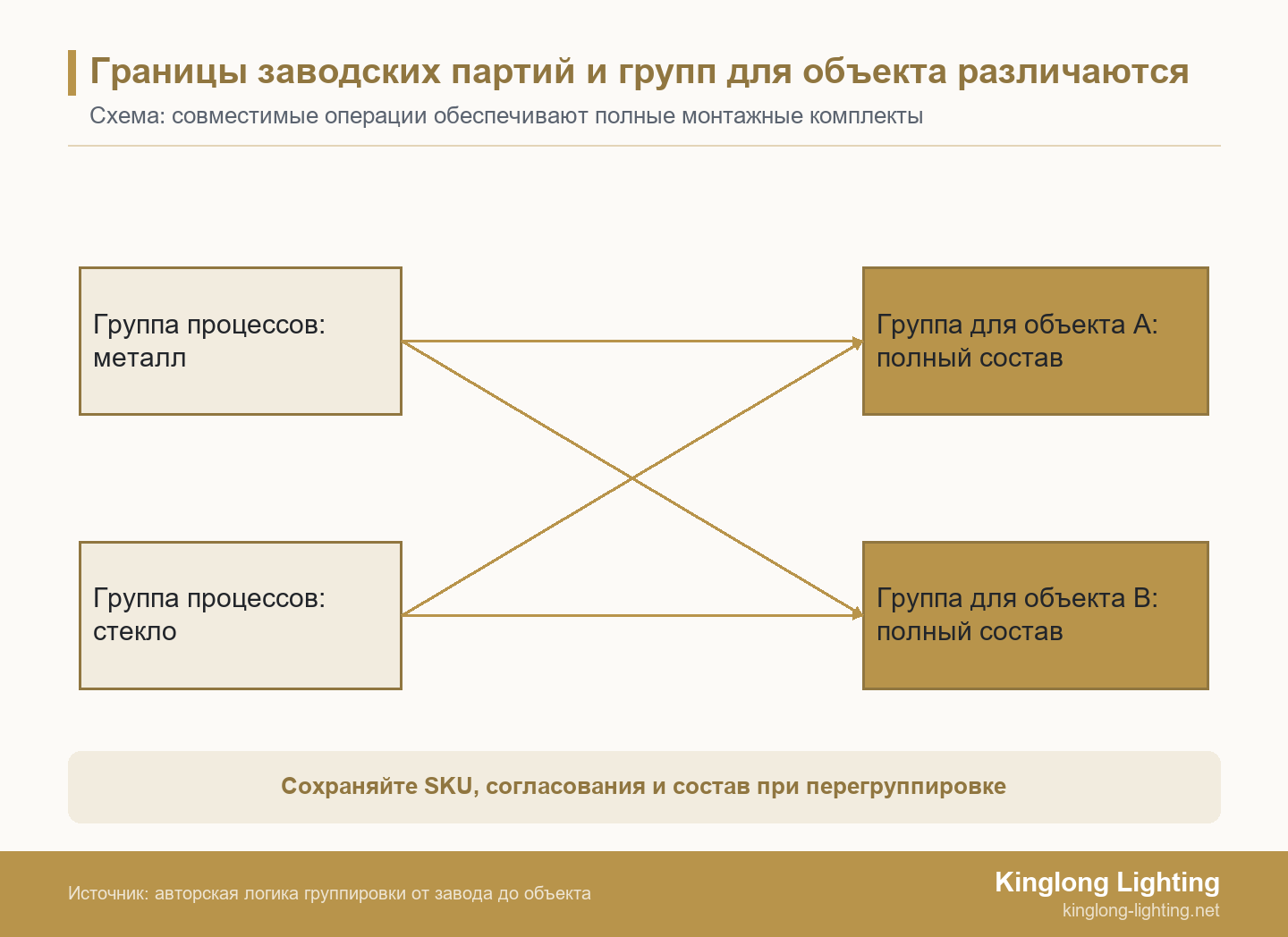

Технологическая партия и группа поставки на объект решают разные задачи: первая объединяет производственные работы, вторая обеспечивает пригодность указанного монтажного объёма к использованию. Для гостиничного номера могут понадобиться светильники из нескольких групп процессов, поэтому завершение большой группы не обязательно означает готовность этого номера.
Сохраняйте оба представления. Планировщику фабрики нужны сведения о материалах, оснастке, маршрутах и ресурсах; покупателю — количества, решения по согласованию и последовательность поставок с учётом готовности объекта. Свяжите эти данные через контролируемые идентификаторы светильников, а не заставляйте фабрику производить в порядке номеров или объект принимать то, что проще изготовить.
Фабрики могут использовать разные системы планирования. Согласуйте реальные операции, ответственность за утверждение, коммерческие обязательства и разрешения на отправку для данного проекта, прежде чем считать план поставщика указанием к выполнению работ.
Превратите ведомость светильников в контролируемые производственные данные
Свяжите в исходной производственной записи идентификатор светильника, редакцию, количество, материал и отделку, электрическую конфигурацию, статус согласования и потребность объекта. Определяйте SKU как отдельно учитываемую заказанную конфигурацию, а не просто название внешне похожего изделия.
Прежде чем суммировать количества, сверьте ведомость покупателя с чертежами и заказом. Левые и правые исполнения, разная длина подвеса или электрические конфигурации могут требовать отдельных идентификаторов, даже если используется одна фотография. Разделяйте количество для монтажа, согласованные запасные изделия и образцы, чтобы не закупить один и тот же резерв дважды.
В материалах Kinglong по проектам освещения есть дополнительные публикации о дизайне и закупках. Используйте их для подготовки вопросов, сохраняя реальные чертежи, согласования и количественную ведомость проекта в качестве исходных данных для производства.
Назовите нерешённый вопрос и ответственного за него. Пометка «ожидает согласования» слишком расплывчата, если металлический корпус можно изготавливать, но отделка ещё не выбрана. Запись должна указывать заблокированную операцию и документ или образец, необходимый для её разблокировки. Согласованная закупка материала не разрешает автоматически необратимую отделку или окончательную сборку.
Отделяйте требуемую дату прибытия на объект от даты готовности на фабрике. Попросите команды логистики и объекта указать соответствующие зависимости перевозки, приёмки, хранения и монтажа; не определяйте срок изготовления, молча исключая их из расчёта. Если исходные данные неизвестны, сохраняйте условный прогноз и указывайте, чьего подтверждения не хватает.
Объединяйте совместимые работы, не смешивая идентификаторы изделий
Группа технологических процессов объединяет позиции, которые могут совместно проходить действительно совместимую производственную операцию. Это не обязательно коллекция изделий, одинаковое название цвета или категория номера.
Объединяйте работы только при действительной совместимости материалов, оснастки, технологического маршрута и утверждённой отделки; сохраняйте прослеживаемость каждого SKU и редакции. Общая подготовка металла может быть возможна, хотя впоследствии тем же позициям потребуются разное стекло, проводка или упаковка.
Попросите планировщика уточнить, что именно используется совместно: исходный материал, настройка раскроя, формующий инструмент, маршрут отделки или сборочное приспособление. Похожие цвета поверхности не доказывают одинаковый материал основы или совместимые условия обработки. Сохраняйте видимыми ссылки на чертежи и распределение компонентов, когда одна операция снабжает несколько конечных конфигураций.
Определение эффективного машинного цикла Lean Enterprise Institute включает машинный цикл, загрузку и выгрузку, а также время переналадки, распределённое по изделиям между переналадками. Это объясняет, почему одного количества недостаточно для сравнения загрузки, но не предписывает оптимальный размер партии светильников.
Попросите поставщика объяснить, где объединение сокращает повторную настройку, а где создаёт ожидание, хранение или риск смешения. Крупная общая операция может быть разумной, но последующую сборку всё равно может понадобиться разделить по приоритетам объекта. Зафиксируйте предлагаемое разделение, не считая закупочную, производственную и отгрузочную партии одинаковыми.
Производственная карта для множества SKU, готовая к использованию
Полезная производственная карта для множества SKU связывает каждую контролируемую позицию с группой процессов, границами разрешённых работ, ограничением, ответственным и полной группой поставки. Перенесите эти поля в реестр проекта; при необходимости разделите их на отдельные столбцы, чтобы упростить обновление.
| Поле планирования | Данные для практически полезной строки |
|---|---|
| Контролируемая позиция и количество | SKU, редакция чертежа, конфигурация, монтажное количество и отдельно обозначенные запасные изделия. |
| Готовность материалов и компонентов | Необходимые материалы и компоненты, выделенные количества, подтверждённая доступность и отсутствующие поставки. |
| Группа процессов и маршрут | Совместимая общая операция, оснастка или настройка, затем оставшиеся операции для конкретного изделия. |
| Согласование и границы разрешённых работ | Утверждённый эталон, нерешённый вопрос и точная операция, которую разрешено выполнять. |
| Ограничение и запланированная работа | Необходимый ресурс, текущая загрузка, длительность операций, предложенный интервал и условные даты. |
| Ответственность и следующее действие | Назначенный планировщик фабрики, ответственный за решение со стороны покупателя, открытое действие и следующая точка обновления. |
| Группа проверки и упаковки | Применимые проверки, группа согласованных по виду или собираемых вместе изделий, состав упаковки и прослеживаемый идентификатор грузового места. |
| Группа для объекта и потребность в поставке | Зона назначения, полный требуемый состав, потребность с учётом готовности объекта, зависимости отправки и недостающие позиции. |
На странице возможностей по гостиничному освещению Kinglong описывает координацию логистики для поставок по этапам проекта. Это подходящая отправная точка для обсуждения нужных этапов, но не доказательство конкретной мощности при смешанном наборе SKU и не гарантия даты поставки.
Прочитайте строку целиком, прежде чем принимать её дату. Если согласование отсутствует, строка должна показывать затронутую операцию, а не уверенную дату окончательного завершения. Также просмотрите все записи поля группы для объекта: должны присутствовать все позиции для указанного монтажного объёма, включая небольшие количества, кажущиеся несущественными в общей сумме.
Проверьте план на реальные ограничения ресурсов и материалов
При ограниченных мощностях и материалах планирование операций в Microsoft Dynamics 365 требует одновременной доступности мощности и материалов в необходимых количествах до начала производства. Это описание указанной конфигурации планирования, а не подтверждение того, какое ПО использует поставщик светильников.
Для реального комплекта запросите ресурс, стоящий за каждым предложенным интервалом, и уже принятую им загрузку. Включите в маршрут подготовку, при необходимости подрядные операции, перемещения и требуемые проверки. Номинальная мощность сборки не устраняет задержку на общем участке отделки или отсутствие компонента.
Google OR-Tools описывает модель цехового планирования с ограничениями порядка выполнения задач и запретом одновременных задач на одном станке. Она показывает зависимости, но упрощённая модель станков не является полным описанием любого партионного процесса или цеха.
Поэтому поставщику нужны реальные предпосылки по маршрутам и ресурсам, а не только снимок программы. Спросите, какие операции могут идти параллельно, что должно закончиться первым и как следующий этап получает пригодные детали. Если интервал или дата снабжения остаются предварительными, укажите условие и затронутую группу для объекта. Не заменяйте неизвестную длительность нулевой, чтобы план сошёлся.
Защитите малые критичные позиции и полные комплекты номеров
Отдавайте приоритет согласованным, выполнимым работам по их влиянию на следующий полный монтажный комплект, а не только по количеству или кажущейся простоте. Проверьте недостающие светильники и компоненты группы, прежде чем решать, какая работа займёт следующий доступный ресурс.
Lean Enterprise Institute определяет производство партиями с очередями как передачу крупных партий дальше независимо от фактической потребности, после чего они ожидают следующего процесса. Практическая проблема здесь — незавершённый поток: активная работа на ранних этапах может накапливаться, не создавая следующего пригодного для использования объёма на объекте.
Не отдавайте все простые операции вариантам с большими количествами, пока небольшое заказное изделие теряет нужное окно оснастки или рассмотрения образца. В то же время пометка о срочности для объекта не делает несогласованную позицию выполнимой. Поднимите вопрос недостающего решения и используйте доступные мощности для совместимых утверждённых работ, не нарушающих изменённую последовательность.
Портфолио проектов поможет покупателю показать задуманные связи между номерами, коридорами и общественными пространствами. Это визуальный контекст объёма, а не независимое подтверждение текущей загрузки фабрики или обещанного темпа завершения.
Отслеживайте то, что важно для ближайшей передачи объекта: полные требуемые количества, оставшиеся блокировки и готовность указанной группы. Количество изделий ведите как отдельный показатель хода работ. Тогда обнадёживающая общая цифра не скроет недостающий декоративный светильник или монтажный компонент, необходимый для завершения установки.
Согласуйте заводские партии с группами поставки на объект
Планируйте перегруппировку до начала упаковки. Изготовленные вместе позиции могут отправляться на разные этажи, а одному этажу могут понадобиться изделия из разных групп процессов. Свяжите конечный SKU и редакцию с группой назначения, содержимым упаковки и отдельными инструкциями по сборке или крепежом, если они предусмотрены.
GS1 описывает SSCC как идентификатор логистической единицы, которая может объединять товары, совместно упакованные для хранения или перевозки. Это помогает понять различие между идентификатором отгружаемой единицы и идентификатором изделия; применение GS1 в данном проекте не предполагается автоматически.

Используйте согласованную систему идентификации, чтобы сверить физическое содержимое с упаковочным листом. Проверьте количества по SKU, группы изделий, которые должны соответствовать друг другу, назначение и необходимые аксессуары. Прослеживаемый номер коробки полезен только при точной записи содержимого и возможности принимающей команды определить, чего ещё не хватает.
При разделённых отправках согласуйте, что укомплектовано, что отложено и может ли объект безопасно принять и хранить частичный объём. Сохраняйте защитную упаковку и понятные указания по обращению. Различайте готовность на фабрике, разрешение на отправку, отправку и приёмку на объекте; завершённая группа производства не доказывает наступления любого последующего события.
Условный комплект: 80 SKU с разными количествами и маршрутами
Этот условный гостиничный комплект включает 80 SKU: 60 вариантов для номеров по 10 единиц, 16 вариантов для общественных зон по 3 единицы и 4 акцентных варианта по 1 единице, всего 600 + 48 + 4 = 652 светильника. Количества заданы для объяснения метода; это не кейс Kinglong и не измеренный производственный результат.
| Условная группа изделий | Подход к планированию | Что по-прежнему определяет поставку |
|---|---|---|
| Варианты для номеров | Объединить совместимую обработку металла; сохранить отдельные конфигурации и разделить сборку по потребностям назначения. | Все необходимые светильники для номера, аксессуары и записи об упаковке, а не общее количество металлических деталей. |
| Варианты для общественных зон | Зарезервировать соответствующие ресурсы обработки стекла и отделки по подтверждённым эталонам. | Согласованный внешний вид, доступные компоненты и полный монтажный объём общественной зоны. |
| Акцентные варианты | Защитить технические решения и рассмотрение образцов для конкретных изделий, не ставя их после каждой крупной партии. | Урегулированные сопряжения, подходящие ресурсы и реальные условия разрешения работ для каждой позиции. |
Предположим, первой группе поставки для номеров нужны и конфигурация бра, и конфигурация подвесного светильника. Металлические детали бра готовы, но стекло для подвесного светильника ещё не согласовано. Изготовление дополнительных деталей бра может увеличить число завершённых изделий, не укомплектовав эту группу поставки.
Планировщик определяет заблокированную операцию со стеклом, получает решение покупателя и резервирует оставшиеся совместимые работы на подтверждённых ресурсах. После поступления затронутых компонентов и успешных согласованных проверок команда сверяет полный состав светильников и аксессуаров группы, прежде чем предлагать отправку. До этого группа остаётся неполной; никакое количество наверстанных дней не предполагается.
Если исходная конфигурация не отвечает потребности объекта, используйте руководство по стоимостной оптимизации декоративного освещения, чтобы отдельно рассмотреть допустимые изменения и характеристики, которые нужно сохранить. Проблема планирования не разрешает заменять отделку без согласования или молча исключать светильник.
Передавайте изменения на решение вместе с последствиями для следующих этапов
При изменении согласования, материала или последовательности на объекте проследите затронутые позиции через оставшиеся операции и группы поставки, прежде чем принять новую дату. Внесите в карту новую предпосылку, ответственного за решение и последнее подтверждённое основание.
Сохраняйте прежнее обязательство видимым, чтобы объяснить изменение. Определите уже заказанные материалы, незавершённые работы, изменённую потребность в ресурсах и последствия для упаковки или перевозки. Запросите выполнимые варианты: перестановку независимых работ, специально согласованную альтернативу или согласованный поэтапный объём с их коммерческими и монтажными последствиями.
Обновление должно показывать изменения в следующей пригодной к использованию группе поставки, а не просто сдвигать все полосы на графике. Подтвердите, действительно ли действие снимает блокировку и не создаёт ли дефицит в другом месте. Согласуйте обновлённый график с покупателем, фабрикой и ответственным со стороны объекта или логистики, прежде чем считать его новым обязательством.
Запросите рассмотрение плана гостиничного освещения в оговорённом объёме
Предоставьте контролируемую ведомость светильников, количества, чертежи и согласования, этапы объекта и требования к упаковке для проектного обсуждения реализуемости и недостающих данных планирования. Выделите неполные группы поставки и заблокированные операции, а не отправляйте только общее количество светильников.
С этими данными можно запросить обсуждение планирования гостиничного освещения с Kinglong. Попросите команду оценить соответствующий гостиничный объём и согласовать данные, ещё необходимые для проектного предложения. Результатом должны стать оговорённый объём рассмотрения и список недостающих данных, а не предполагаемая бронь мощности или гарантированная дата отправки.
Частые вопросы
Означает ли общая группа процессов единый минимальный заказ для всего комплекта?
Нет; коммерческие минимумы и группировка процессов — разные вопросы. Общая операция не доказывает общих закупочных количеств сырья, затрат на оснастку, минимумов компонентов или обязательств по упаковке для всех вариантов. Попросите поставщика указать, какой минимум относится к какой позиции или процессу и можно ли действительно суммировать количества. Любое согласованное исключение для комплекта зафиксируйте в коммерческих документах, а не выводите его из производственной карты.
Можно ли закупать материалы до согласования всех образцов?
Только для специально согласованного объёма с обозначенными нерешёнными рисками и полномочиями. Покупатель и поставщик должны определить, какие именно обязательства допустимы, какие проектные предпосылки остаются открытыми и кто несёт последствия их изменения. Разделяйте повторно используемый запас и индивидуальные либо невозвратные обязательства. Ограниченное указание на закупку не даёт общего разрешения на изготовление, отделку или сборку неурегулированных конфигураций.
Как учитывать поздние изменения количества?
Зафиксируйте утверждённое изменение по затронутым позициям и согласуйте обязательства, мощности и группы поставки. Проверьте дополнительную потребность или избыток на каждой оставшейся операции, включая отдельно заданные запасные изделия и упаковку. Сохраните прежнее количество, чтобы причина изменения предложения или графика оставалась прослеживаемой. Повторно подтвердите состав и даты затронутой группы для объекта, а не рассылайте новый общий итог без обновления исходных строк.
Обязательна ли специальная система планирования для такого комплекта?
Не обязательно; независимо от программы план требует надёжной идентификации позиций, записанных зависимостей, ответственных и обновлений. Контролируемая электронная таблица может поддерживать координацию покупателя, пока фабрика работает в своей системе. Согласуйте основную версию, права доступа и ответственность за обновления, затем проверьте, можно ли проследить изменение до каждой затронутой группы поставки. Сложное ПО не компенсирует недостающие согласования или неподтверждённые предпосылки по ресурсам.
