El propietario de una villa puede entusiasmarse con una propuesta de iluminación sin haber autorizado su compra. Mantenga visibles dos decisiones: si el diseño definido resulta aceptable y si se autoriza el gasto para el alcance especificado. Vincule ambas a la misma relación de luminarias y revisión de la propuesta. Después, emita una instrucción de compra independiente, una vez resueltas las cuestiones técnicas pendientes y la facultad para realizar el pedido.

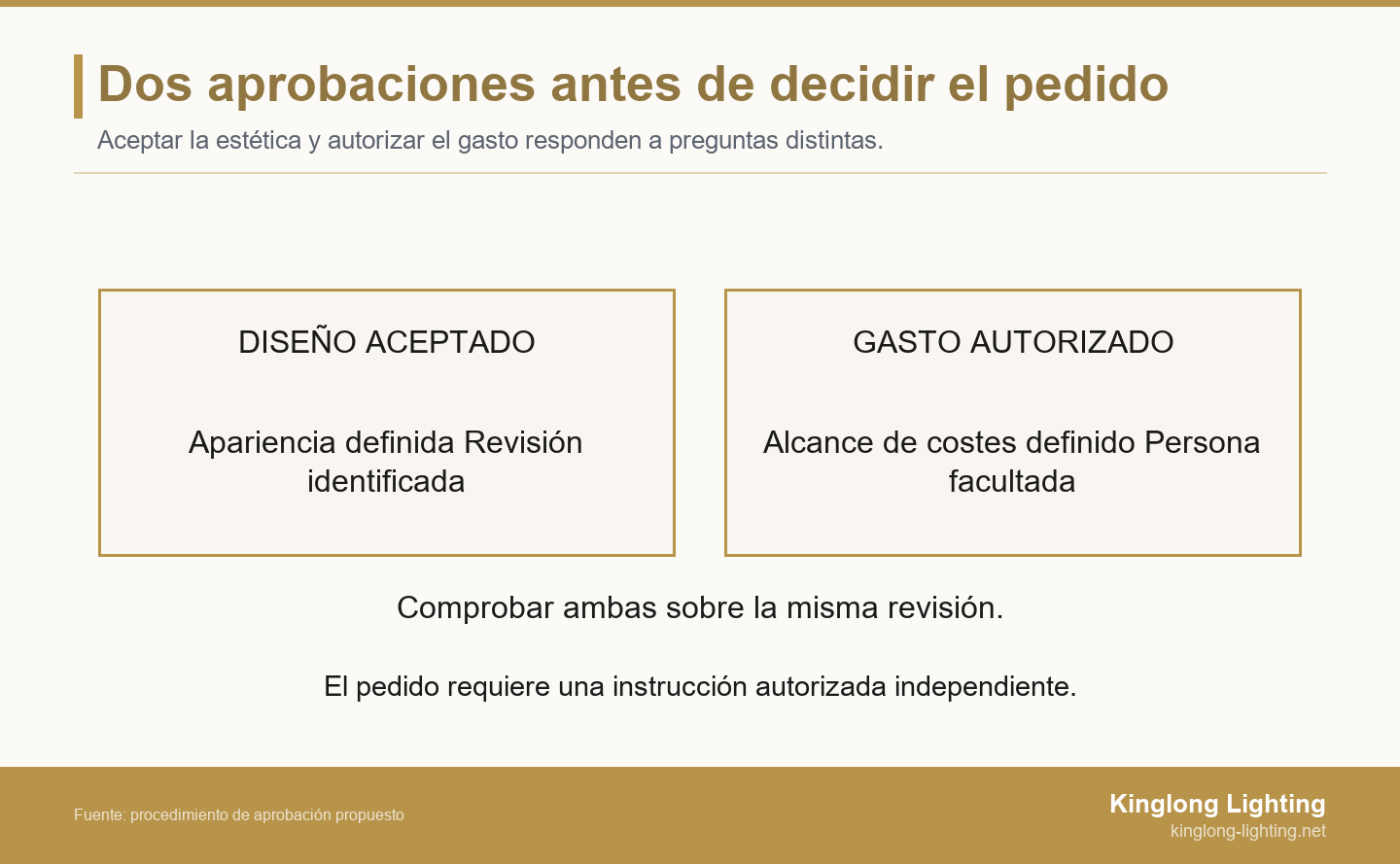

Dos aprobaciones responden a preguntas diferentes
La aprobación del diseño acepta una propuesta de iluminación definida; la autorización del presupuesto permite un gasto para un alcance determinado. Registre ambas decisiones por separado sobre la misma revisión. Ninguna de ellas, por sí sola, debe interpretarse como permiso para cursar el pedido.

- Diseño aceptado y presupuesto pendiente: conserve el diseño preferido y obtenga los datos de costes que faltan.
- Presupuesto autorizado y diseño condicionado: resuelva la condición estética indicada antes de considerar definitiva esa selección.
- Ambas decisiones resueltas: concilie referencias, revisión técnica y facultad de compra antes de emitir la instrucción de pedido.
«Aprobado» resulta ambiguo cuando el diseñador quiere decir que el acabado encaja en el interior, el responsable de compras se refiere a que el proveedor ha contestado una consulta y el propietario solo considera que merece la pena estudiar el precio. Precise el objeto: diseño aceptado para las estancias indicadas, presupuesto autorizado para la oferta identificada o pedido instruido por el comprador facultado. Pida al equipo que use estas distinciones en las actas y en la correspondencia con el proveedor.
El método de decisión DACI de Atlassian distingue entre quien prepara una decisión y quien la toma. En un conjunto de iluminación para una villa, recopilar planos y precios no implica necesariamente poder aprobarlos. Identifique a las personas que realmente deciden sobre el diseño y el gasto; no deduzca su autoridad de quién reenvía un correo. El registro separado que aquí se propone es una herramienta práctica, no un procedimiento contractual obligatorio.
Comience con una relación de luminarias por estancia para que cada decisión tenga un objeto identificable. Los recursos de Kinglong sobre especificación y compra de iluminación pueden ayudar a preparar la conversación. Asigne una referencia de revisión a la relación y manténgala junto con los planos y la oferta correspondientes. Si una reunión solo acepta las selecciones de la entrada y el comedor, indique expresamente esas estancias. Deje las demás pendientes en vez de declarar aprobada toda la vivienda.
Aprobar un diseño de iluminación definido, más allá de una imagen de inspiración
Registre la estancia y la referencia de la luminaria, la revisión, las proporciones, los materiales, el acabado y las muestras o referencias visuales acordadas. Así, diseñador y propietario sabrán qué se ha aceptado desde el punto de vista estético.
Una fotografía de inspiración puede expresar un ambiente sin definir apenas la luminaria propuesta. Un render de una lámpara colgante puede resultar convincente sin mostrar su florón, el recorrido del cableado, la translucidez de la pantalla o su relación con la mesa del comedor. Pregunte al equipo qué elementos bastan para la decisión actual: un plano anotado, una referencia de acabado, una muestra de material o una muestra examinada en condiciones acordadas. Registre qué permite comprobar cada elemento. Aceptar una muestra de acabado no determina las proporciones de una lámpara de araña completa.
En su explicación de la gestión del alcance, APM describe la identificación, definición y control de los entregables, resultados y beneficios del proyecto. Para el propietario de una villa, la enseñanza útil es definir qué abarca la decisión de iluminación antes de aceptar una imagen. ¿La lámpara del comedor debe ser el centro visual o pasar discretamente junto a las obras de arte? La respuesta determina qué materiales, dimensiones o formas puede variar el diseñador. Los campos de aprobación propuestos aplican ese principio a la iluminación; no constituyen una especificación de luminarias de APM.
Redacte las condiciones como solicitudes comprobables. «Aceptado a reserva de una muestra de latón más oscuro» identifica una comprobación pendiente; «queda bien» no lo hace. Mantenga la decisión condicionada hasta que la persona designada examine la nueva muestra. En un conjunto para toda la casa, precise también si la aceptación corresponde a una luminaria o a una familia coordinada en varias estancias. Una pantalla distinta en el dormitorio puede respetar el diseño de esa habitación y romper, aun así, la relación prevista con las luminarias del pasillo.
Al seleccionar referencias en las colecciones de iluminación decorativa de Kinglong, identifique el modelo concreto, la variante propuesta y el plano correspondiente, en lugar de enlazar únicamente a una colección. Esta ofrece un punto de partida; el equipo todavía debe confirmar las dimensiones, acabados y detalles que propone el proveedor para la villa. Facilite un único juego actualizado de referencias, identificando claramente las opciones sustituidas. Así, una propuesta anterior atractiva no se confundirá con la selección aceptada.
Autorizar un alcance de costes completo
Un límite presupuestario establece un tope; una oferta aprobada acepta un alcance concreto dentro de una base de costes definida. Registre cantidad, moneda, inclusiones, exclusiones, provisiones pendientes y persona facultada para autorizar el gasto.
Una provisión por estancia ayuda a elegir opciones, pero no aclara si el conjunto final incluye todos los costes previstos. El propietario puede haber previsto únicamente las luminarias decorativas, mientras que el comprador supone que el mismo importe cubre entrega, instalación y controles. Antes de solicitar la autorización, explique el alcance con claridad: estancias y cantidades incluidas, revisión de oferta aplicable y costes que pagará otra parte. Identifique las estimaciones como tales e indique quién las sustituirá por información confirmada.
Para comparar, enumere el precio de suministro de las luminarias y, cuando corresponda, el desarrollo o las muestras cobrados por separado, embalaje, transporte, instalación, medios de acceso, trabajos eléctricos, controles y repuestos acordados. Se trata de comprobar el alcance, sin afirmar que todos los proveedores ofrecen cada partida. Identifique quién suministra y valora cada elemento excluido. Si el contratista ya contempla la instalación en otra parte del presupuesto, remita a esa partida en lugar de duplicarla. Mantenga visibles los importes desconocidos: una casilla vacía no equivale a coste cero.
Revise las condiciones de entrega por separado. Las reglas Incoterms de ICC aclaran tareas, costes y riesgos de la entrega entre las partes comerciales. Pida al comprador y al proveedor que identifiquen, cuando proceda, la regla acordada, su versión y el lugar designado. Eso no determina el coste total instalado de la villa ni selecciona una regla adecuada para el propietario. Lea las inclusiones reales de la oferta y pida a la parte responsable que aclare lo que la condición de entrega no resuelva.
Una autorización útil indica el límite y su base: el suministro cotizado en la moneda especificada, más las provisiones del proyecto expresamente identificadas. Si queda pendiente un coste relevante, autorice una acción delimitada. El propietario puede autorizar una muestra valorada por separado y aplazar el conjunto, o aprobar únicamente un grupo de estancias claramente separado. Especifique esa limitación en la instrucción. No la amplíe al resto sin resolver por el mero hecho de que el diseño preferido ya haya requerido tiempo y atención.
Plantilla para registrar las dos aprobaciones
El registro conserva los estados del diseño y del presupuesto, la persona responsable, la fecha, la revisión y las condiciones. Incluye campos independientes para las cuestiones técnicas y la instrucción de pedido.
Copie el registro para cada luminaria o grupo claramente definido. Sustituya los campos entre corchetes por los datos del proyecto. Utilice pendiente, condicionado, aceptado/autorizado o rechazado para cada decisión. Condicionado significa que una exigencia identificada sigue sin resolverse; no cuenta como aprobación completa. Si solo está resuelta una parte del grupo, divida el registro para distinguir las estancias aceptadas de las que continúan en revisión.
| Campo del registro | Datos de esta decisión |
|---|---|
| Alcance de la decisión | [Estancia(s), identificador(es) de luminaria, cantidad, revisión de la relación] |
| Diseño que se examina | [Revisión del plano, dimensiones, material, acabado, muestra/referencia] |
| Decisión de diseño | [Estado; persona facultada; fecha; objeto exacto de la aceptación] |
| Condiciones de diseño | [Cuestión estética pendiente; prueba necesaria; persona que revisa] |
| Base comercial | [Oferta del proveedor/versión, moneda, validez, alcance incluido] |
| Costes a cargo del proyecto | [Entrega/instalación/controles u otras provisiones; pagador; estado de confirmación] |
| Decisión presupuestaria | [Estado; persona que autoriza el gasto; fecha; límite autorizado y base] |
| Condiciones del presupuesto | [Partida sin valorar o provisión; persona encargada de obtener la respuesta] |
| Cuestiones técnicas | [Revisión eléctrica, de fijaciones, estructural u otra; especialista responsable; estado] |
| Cambio desde la revisión | [Cambio; datos de diseño/coste afectados; decisiones que deben revisarse] |
| Siguiente acción permitida | [Solicitar información / revisar la propuesta / autorizar una muestra por separado / preparar el pedido] |
| Instrucción de pedido independiente | [Comprador facultado; alcance y condiciones exactos; referencia/fecha de instrucción, o no emitida] |
Interprete conjuntamente los dos estados. Diseño aceptado y presupuesto pendiente: se conoce la apariencia preferida, pero falta decidir el gasto. Presupuesto autorizado y diseño condicionado: la base del gasto es aceptable, pero permanece la condición estética. Ambas decisiones aceptadas sobre referencias coincidentes permiten preparar un pedido; no resuelven las cuestiones técnicas abiertas ni sustituyen la instrucción del comprador facultado. Si se rechaza cualquiera de ellas, registre la modificación solicitada en vez de enviar al proveedor una aprobación general.
Las vistas de luminarias instaladas ayudan a conversar sobre las referencias de las propias estancias. Una fotografía de portfolio no revela el presupuesto aprobado, los documentos del producto ni el historial de decisiones de ese proyecto; no puede rellenar esos campos en el registro de su villa. Para hablar de apariencia y contexto espacial, consulte los proyectos publicados de iluminación decorativa de Kinglong.
Cuándo una alternativa más barata reabre la aprobación del diseño
Considere un ejemplo ilustrativo de iluminación para una villa de seis estancias. La lámpara colgante del comedor se aceptó estéticamente con pantallas de vidrio estriado. El proveedor propone ahora pantallas acrílicas para reducir el precio de suministro, mientras el coste de instalación sigue sin confirmarse. La aprobación de diseño existente no se traslada a esa alternativa, y la decisión presupuestaria del conjunto permanece pendiente. Es un ejemplo construido, no un proyecto real comunicado por Kinglong.
Introduzca «alternativa acrílica» y su revisión de plano en un nuevo registro vinculado al original. El diseñador compara translucidez, textura visible, proporciones y relación prevista con la estancia contigua. Después, el propietario acepta o rechaza esa apariencia definida. Registre el resultado para la alternativa, conservando el historial de la opción de vidrio. Si se rechaza, el comprador puede pedir otra propuesta o volver a valorar el diseño de vidrio aceptado. Un precio de suministro inferior no resuelve la objeción estética.
A continuación, introduzca la oferta de suministro revisada y marque la instalación como no confirmada. El comprador del proyecto se encarga de obtener el alcance y el precio del instalador. Mientras falte esa respuesta, el propietario ve la diferencia de suministro, pero no puede concluir que el conjunto completo encaje en el límite de coste instalado. Una vez confirmado el importe pendiente, quien autoriza el gasto revisa la base conjunta y registra la decisión. Si todavía no existe una cifra fiable de instalación, mantenga el conjunto pendiente o condicionado e indique la acción limitada de recopilación de información permitida.
Este razonamiento aplica el principio de la explicación de APM sobre el control de cambios: las solicitudes que afectan a una referencia de proyecto se registran y evalúan antes de aprobarse, rechazarse o aplazarse. El registro de dos estados aplica ese principio a la iluminación. Una modificación solo del precio, sin cambios en el producto, puede reabrir únicamente la decisión de gasto; un cambio de material o tamaño requiere también revisión del diseño.
Consulte la guía de optimización del valor de la iluminación decorativa al estudiar alternativas. Compare la característica concreta que cambia y el alcance de costes antes de describir una opción como más ventajosa. Conserve la referencia de diseño aceptada hasta que exista una decisión explícita sobre su sustitución.
Convertir los acuerdos en una instrucción clara para el proveedor
Antes de emitir una instrucción de pedido, concilie la revisión de diseño aprobada y el alcance valorado, resuelva las cuestiones técnicas necesarias e identifique a la persona autorizada de forma independiente para comprometer la compra.
Una decisión estética no demuestra la idoneidad eléctrica ni la de las fijaciones. Las guías de marcado y aplicación de UL Solutions explican cómo la información de marcado y certificación ayuda a evaluar equipos certificados por UL para una instalación concreta. Esas guías no demuestran que una luminaria propuesta por Kinglong esté certificada. Pregunte a los especialistas designados qué documentos específicos del producto y detalles de instalación necesitan para la ubicación y configuración reales.
Pida al comprador que repase el alcance previsto del pedido: identificadores y cantidades, referencias aceptadas de planos y acabados, versión de oferta, exclusiones, base de entrega y puntos de aprobación por fases acordados. Compárelo con el registro y resuelva las discrepancias antes de dar la instrucción. Si persiste una condición, indique si solo se permite recopilar información o encargar una muestra autorizada por separado. Evite juntar una solicitud de muestra y un ambiguo «adelante» en el mismo mensaje.
Separe la facultad de decisión de la gestión documental. El proveedor puede necesitar un único interlocutor que agrupe los comentarios, mientras el propietario conserva la decisión de gasto y el diseñador la revisión estética acordada. Los nombramientos y condiciones reales del proyecto determinan los compromisos; este registro ayuda al equipo a expresar sus instrucciones con claridad.
Llevar las decisiones pendientes a la conversación sobre la iluminación de la villa
La página de villas de Kinglong solicita plano, altura de techo, ambiente preferido y presupuesto. Añada la relación actual por estancias, las referencias preferidas y las preguntas pendientes del registro. Identifique qué decisiones estéticas están resueltas y si el límite de gasto es una provisión inicial o un alcance de oferta autorizado; después, contacte con Kinglong sobre su proyecto de iluminación para la villa.
Estos datos dan un objeto claro a la consulta: luminarias propuestas, detalles pertinentes y materiales necesarios para la siguiente revisión. Pregunte qué referencias o detalles de muestras pueden facilitarse para su solicitud particular. Mantenga la aceptación del diseño y la autorización del gasto en su equipo designado. La conversación no aprueba por sí misma el conjunto ni compromete un pedido.
Preguntas frecuentes
¿Puede el propietario dar ambas aprobaciones?
Sí, el propietario puede asumir ambos papeles, pero conviene registrar por separado la decisión estética y la autorización del gasto. La misma persona puede aceptar la apariencia hoy y esperar los costes de instalación antes de autorizar el conjunto. Dos entradas conservan esa distinción sin exigir más participantes. Si actúa un representante, registre el alcance de sus facultades en lugar de suponer que incluye todas las compras.
¿Aprobar una muestra de pago autoriza todo el conjunto de iluminación?
La aprobación de una muestra de pago debería limitarse a su alcance y coste acordados, salvo que se registre expresamente un compromiso independiente para el conjunto. Indique la referencia, la revisión solicitada y el gasto permitido. Antes de instruir al proveedor, pida al comprador que compruebe sus condiciones reales de muestras y desarrollo. Una revisión satisfactoria aporta pruebas para una decisión posterior; no resuelve automáticamente cantidades, costes totales ni condiciones de compra.
¿Qué ocurre cuando caduca la oferta aprobada?
Confirme la oferta actual con el proveedor antes de apoyarse en la autorización comercial anterior. Si cambian precio, disponibilidad, base de entrega u otra condición comercial, presente la nueva base a quien autoriza el gasto. Revise la aceptación del diseño solo cuando también cambie la propuesta de producto. Conserve la oferta anterior y su decisión como historial, e identifique la oferta vigente para evitar que se pida sobre una base obsoleta.
¿La provisión de iluminación de un contratista es una aprobación presupuestaria?
Una provisión de iluminación es una partida presupuestaria cuyo alcance debe comprobarse; no identifica por sí sola un conjunto de luminarias aprobado. Pregunte si cubre luminarias decorativas, instalación, controles y entrega, y dónde se contabilizan los elementos excluidos. Concilie la selección con esa provisión antes de solicitar la autorización de gasto. El acuerdo del contratista rige la partida; el registro documenta su relación con el alcance elegido por el propietario.
