Eine Shortlist für Lieferanten maßgeschneiderter Beleuchtung wird erst dann belastbar, wenn sie Nachweise belohnt, die einer Zeichnungsrevision, Musterprüfung und Projektübergabe standhalten – und nicht, wenn ein niedriges Eröffnungsangebot einen ansonsten ungeprüften Lieferanten an die Spitze bringt. Für einen FFE-Einkaufsverantwortlichen oder Berater ist die praktische Reihenfolge einfach: Zuerst Antworten ausscheiden, die nicht anhand des aktuellen Umfangs geprüft werden können; anschließend die verbleibenden Lieferanten bewerten. Die nachstehende Vergleichsmethode ist ein beispielhafter Projektansatz und keine Branchenregel. Sie soll Abwägungen, offene Lücken und nächste Entscheidungen sichtbar machen, bevor der Preisvergleich die Führung übernimmt.

Eine Scorecard für die Shortlist muss Nachweise von Zusagen trennen

Bei komplexen Beschaffungen lautet die hilfreiche Frage nicht „Welches Angebot ist am günstigsten?“, sondern „Welche Antwort gibt dem Projekt die beste Grundlage für eine kontrollierte Entscheidung?“ Das britische Sourcing Playbook trifft im öffentlichen Beschaffungskontext dieselbe Unterscheidung: Eine Bewertung soll Wert ermitteln, nicht bloß das billigste Angebot. Ein privates Beleuchtungsprojekt hat eigene Verträge und Freigabewege, doch die Entscheidungsdisziplin lässt sich gut übertragen. Ein Angebot ist nur vergleichbar, wenn die zugrunde liegenden technischen und kaufmännischen Annahmen vergleichbar sind.

  • Zuerst die Hürde: Einen Lieferanten nicht einordnen, wenn sein technischer Nachweis oder sein Angebotsumfang nicht geprüft werden kann.
  • Folgen gewichten: Nachweisen, die Konstruktions-, Koordinations- und Abnahmerisiken steuern, mehr Gewicht geben.
  • Den Preis sichtbar halten: Er gehört ins Modell, darf aber einen ungelösten Umfangskonflikt nicht ausgleichen.
  • Den Grund festhalten: Neben der Gesamtsumme braucht die Shortlist einen Verantwortlichen, eine Nachweisquelle, eine Lücke und die nächste Aktion.

Die Prüfhürde setzen, bevor ein Durchschnitt berechnet wird

Eine nützliche Bewertung beginnt damit, festzulegen, welche Nachweise der Käufer erwartet. Die Leitlinien der Weltbank zu bewerteten Kriterien besagen, dass Kriterien auf das Projekt zugeschnitten sein und die erforderlichen Informationen, Nachweise, Methoden und Gewichtungen in den Bewertungsunterlagen benennen sollten. Das ist eine Referenz aus dem öffentlichen Projektbereich und keine Vorlage für eine private Projektanfrage. Die engere Lehre für Sonderbeleuchtung lautet: Bewerten Sie nicht die Behauptung eines Lieferanten, wenn das Projekt die Unterlagen, die sie belegen oder einschränken würden, nicht prüfen kann.

Vor der Punktevergabe zwei Hürden anwenden. Die Nachweishürde fragt, ob sich die Antwort auf den aktuellen Leuchtenplan, eine relevante Zeichnungs- oder Oberflächenreferenz, gegebenenfalls eine Musterkennung und einen benannten Ansprechpartner zurückführen lässt, der Abweichungen erklären kann. Die Umfangshürde fragt, ob das Angebot dieselben Leuchtenfamilien, Einschlüsse, Ausschlüsse, Revisionsgrundlagen und kaufmännischen Annahmen nennt, die die Prüfer vergleichen. Hier bezeichnet die erste Hürde eine Bedingung, die ein Lieferant erfüllen muss, bevor seine Punktzahl die Shortlist beeinflussen darf. Scheitert eine der beiden Hürden, die Antwort als Klärung abwarten kennzeichnen; das Problem nicht in einer niedrigen Teilpunktzahl verstecken.

Eine Pause sollte konkret und verhältnismäßig sein. „Wir benötigen weitere Informationen“ schafft eine weitere offene Schleife. „Bitte bestätigen Sie, ob Oberfläche F-12 in Muster S-07 die Oberflächengrundlage für Pendelfamilie P-3 in Zeichnungsrevision C und Angebotszeile 14 ist“ schafft eine prüfbare Anfrage. So wird auch verhindert, dass ein Lieferant für ein Problem bestraft wird, das nicht klar beschrieben wurde. Das Ziel ist nicht, die Qualifizierung zu verlangsamen. Es soll verhindern, dass ein Durchschnitt falsche Gewissheit erzeugt, bevor das Team weiß, was tatsächlich verglichen wird.

Nach der Hürde sechs Kategorien gewichten

Sobald ein Lieferant die Hürden passiert hat, sollte das Bewertungsmodell vereinbart werden, bevor Prüfer die Antworten vergleichen. Leitlinien der Europäischen Kommission beschreiben eine Abfolge, bei der nicht konforme Antworten ausgesiebt werden, bevor Kriterien unterschiedlicher Bedeutung in einer gewichteten Bewertung prozentuale Gewichte erhalten. Ein einfacheres Beispiel der britischen Regierung fordert Käufer ebenfalls auf, Kriterien, einen Punktebereich und eine Gewichtung vor der Angebotsbewertung festzulegen; siehe die Leitlinien zur Angebotsbewertung. Keine der Quellen liefert die untenstehenden Gewichte; sie stützen die Disziplin, Kriterien und relative Bedeutung im Voraus festzulegen.

Eine gewichtete Scorecard ist eine Vergleichsmethode, die Kriterien, welche für das Projekt wichtiger sind, mehr Punkte gibt. Das folgende 100-Punkte-Modell ist ein Ausgangspunkt für ein Paket dekorativer Sonderbeleuchtung. Jede Kategorie von 1 bis 5 bewerten und dann gewichtete Punkte = Punktzahl ÷ 5 × Kategoriengewicht berechnen. Eine 1 bedeutet, dass die Antwort überwiegend eine Behauptung enthält oder eine ungeklärte Ausnahme aufweist. Eine 3 bedeutet, dass der Lieferant brauchbare, aber unvollständige Nachweise vorgelegt hat. Eine 5 bedeutet, dass die relevanten Nachweise aktuell, nachvollziehbar und einer Person zugeordnet sind, die die nächste Projektfrage beantworten kann. Die Gewichte vor der Bewertung ändern, falls das tatsächliche Projektrisiko dies erfordert; sie nicht verändern, nachdem die Gesamtergebnisse sichtbar sind.

Kinglong Lighting ist ein Hersteller dekorativer Beleuchtung. Dieselben Nachweisfragen sollten auf seine Projektantwort wie auf die jedes anderen Lieferanten angewandt werden: Was ist die aktuelle technische Grundlage, wer verantwortet die Klärung, und welche Angebotszeile ändert sich, wenn sich Oberfläche oder Zeichnung ändern?

Kategorie Beispielgewicht Was der Prüfer sehen muss
Konstruktionsnachweise 25 Punkte Aktuelle Zeichnungs- oder Planreferenz, Material- oder Oberflächenbasis, gegebenenfalls eine Musterverknüpfung und eine schriftliche Antwort auf offene technische Fragen.
Koordination 20 Punkte Ein benannter Projektkontakt, ein Klärungsweg und eine praktikable Methode zur Steuerung von Änderungen über Leuchtenfamilien hinweg.
Qualitätsrückverfolgbarkeit 20 Punkte Abnahmepunkte und eine nachvollziehbare Verbindung zwischen freigegebenem Muster, vereinbarten Anforderungen und den Unterlagen für die Prüfung.
Kaufmännische Passung 15 Punkte Eine Angebotsgrundlage, die Einschlüsse, Ausschlüsse, Revisionsannahmen und die Behandlung von Änderungen benennt.
Kapazitätsbereitschaft 10 Punkte Ein projektspezifischer Plan für Reihenfolge, Koordination der Produktfamilien und die zu bestätigenden Meilensteine.
Preisvergleichbarkeit 10 Punkte Ein Preis, der auf gleichem Umfang, angegebener Währung, kaufmännischen Bedingungen und bekannten Ausschlüssen verglichen werden kann.

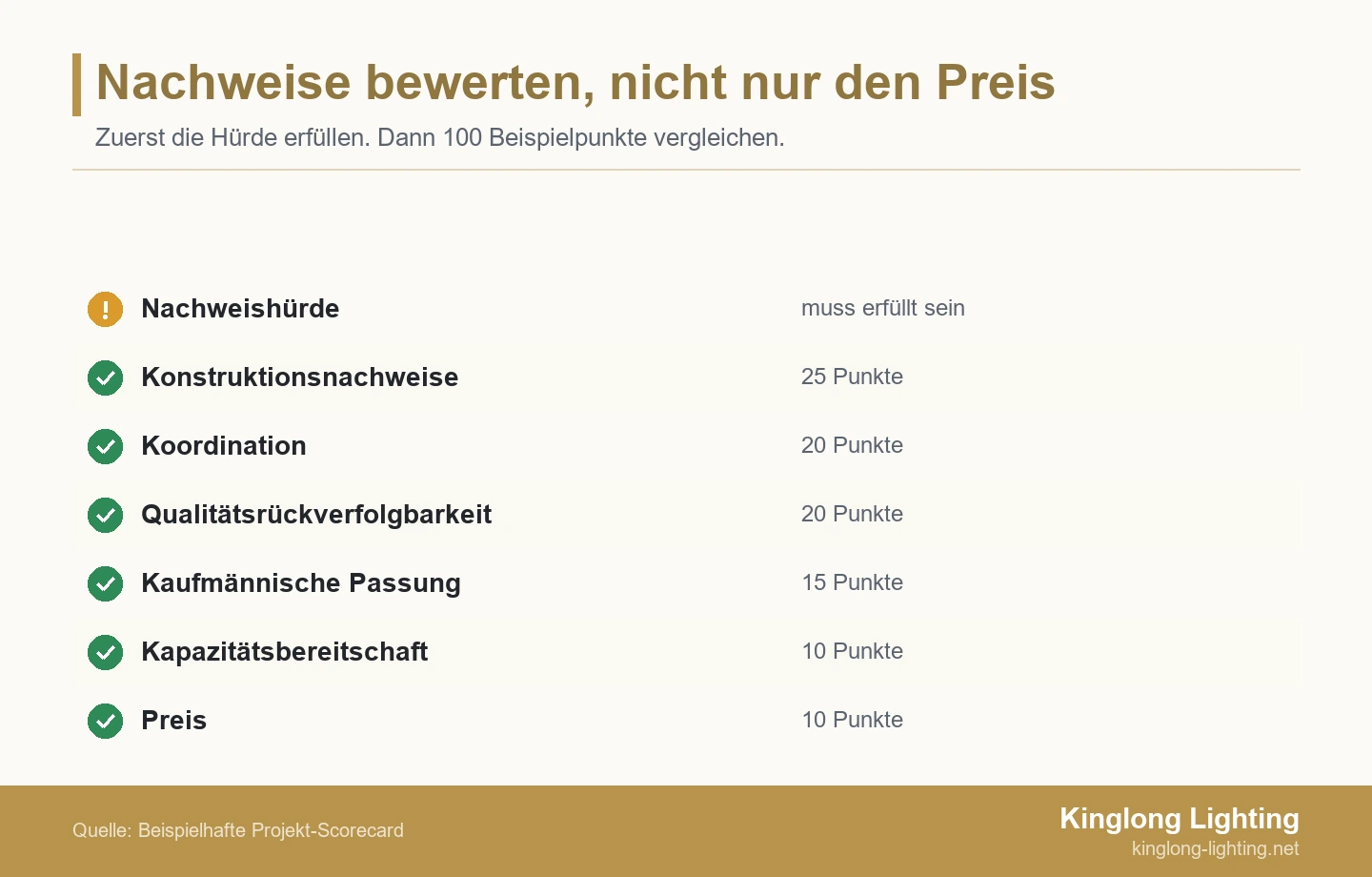

Checklisten-Scorecard mit einer Nachweishürde vor den Gewichtungen für Konstruktion, Koordination, Qualität, kaufmännische Passung, Bereitschaft und Preis; insgesamt 100 Punkte.
Die Gesamtsumme erst verwenden, nachdem der Lieferant die Nachweishürde passiert hat; die Gewichte sind ein beispielhafter Projektstartpunkt, kein allgemeiner Standard.

Konstruktionsnachweisen das höchste Gewicht geben

Konstruktionsnachweise erhalten das höchste Beispielgewicht, weil sie entscheiden, ob der übrige Vergleich einen stabilen Gegenstand hat. Ein Lieferant muss nicht versprechen, dass jede Frage bereits geschlossen ist. Er muss jedoch zeigen, wie sich das aktuelle technische Paket, das vorgeschlagene Material oder die Oberfläche, die Musterreferenz und die Angebotszeile zueinander verhalten. Ein Beispiel: Eine Pendelleuchte kann in einer Broschüre passend aussehen und dennoch nicht vergleichbar sein, wenn die Zeichnungsrevision die Materialausführung der angebotenen Option nicht ausweist. Die Punktzahl sollte diese nachvollziehbare Verbindung abbilden, nicht eine allgemeine Leistungsbehauptung.

Wenn das Projekt eine Lieferantendiskussion über individuelle Elemente benötigt, kann das Team die Informationen, die nötig sind, um die Entwicklungsdaten für maßgeschneiderte Beleuchtung zu strukturieren, als Anstoß für sein eigenes Prüfpaket verwenden: Leuchtenfamilie, aktuelle Designreferenz, Oberflächen- oder Materialrichtung, Musterpunkt und Fragen, die eine schriftliche Antwort erfordern. Das ist ein Dienstleistungskontext und kein Nachweis dafür, dass irgendein Lieferant die Projektspezifikation erfüllt. Der Käufer legt weiterhin die Abnahmekriterien fest und entscheidet, ob der vorgelegte Nachweis ausreicht.

Preis als Prüfung nutzen, nicht als Rettungspunktzahl

Der Preis gehört in die Scorecard, weil eine Shortlist ohne kaufmännische Passung nicht nützlich ist. Doch der Preis kann zwei unterschiedliche Umfänge nicht vergleichbar machen. In diesem Modell erhält er 10 Punkte: genug, um nach dem Passieren der Hürden einen bedeutsamen kaufmännischen Unterschied offenzulegen, aber nicht genug, um fehlende Konstruktionsnachweise, ungeklärte Koordination oder eine nicht nachvollziehbare Abnahmebasis zu überwiegen. Diese 10-Punkte-Grenze ist eine beispielhafte Entscheidung, kein Marktmaßstab. Ein Projekt mit standardisierter Spezifikation kann eine andere Verteilung wählen; ein Projekt mit laufender Designentwicklung kann Konstruktionsnachweisen mehr Gewicht geben.

Die Preiszeile zur Prüfung der Vergleichbarkeit nutzen, nicht nur der Höhe. Fragen, ob jede Antwort dieselben Leuchtenfamilien und Mengen enthält, dieselbe Oberflächenbehandlung benennt, dieselben Ausschlüsse ausweist und ihre kaufmännischen Annahmen in einer Form beschreibt, die das Team abstimmen kann. Wenn nicht, besteht die kaufmännische Arbeit weiterhin aus Klärung. Eine höhere Preiswertung in diesem Stadium lässt nur einen unvollständigen Vergleich präzise erscheinen.

Die Scorecard als Entscheidungsprotokoll behandeln, nicht als Ranking-Ritual

Eine Gesamtsumme ist nur nützlich, wenn das Team erklären kann, wie sie zustande kam. Die britischen Leitlinien für Käuferbewertungen fordern, dass dasselbe Bewertungsschema und die relevanten Gewichtungen einheitlich angewandt und die Gründe für Punktzahlen, Kriterien und Gewichte in einer Prüfspur dokumentiert werden. Die Leitlinien zur Verteidigungsbeschaffung nennen Qualität, technische Leistung, Lieferung und Versorgungssicherheit neben dem Preis als mögliche Bewertungskriterien. Das sind Beispiele aus dem öffentlichen Sektor, doch sie stärken eine praktische Projektregel: Eine technische, kaufmännische und koordinierende Prüfung sollte ein Protokoll hinterlassen, das ein späterer Stakeholder verstehen kann.

Neben jeder Kategoriepunktzahl fünf Felder führen: geprüfter Nachweis, Grund für die Punktzahl, Prüfer oder Verantwortlicher, ungelöste Lücke und nächste Aktion. Das verhindert, dass eine Gesamtsumme von 74 zum Ersatz für das Gespräch wird, das sie hervorgebracht hat. Sie macht auch unterschiedliche Bewertungen nutzbar. Gibt der Einkauf der kaufmännischen Passung eine 4 und der Berater eine 2, kann das Team die zu klärende Angebotsannahme bestimmen, statt die Differenz wegzumitteln.

Bei einem Hospitality-Paket sollte das Protokoll auch den Anwendungskontext benennen, der die Entscheidung beeinflusst – etwa, wie Leuchtenfamilien in öffentlichen Bereichen, die Oberflächenkoordination oder Terminabhängigkeiten geprüft werden. Das Projektteam kann Anforderungen an Hotelbeleuchtung prüfen, um einen relevanten Anwendungskontext zu erhalten; diese Seite ersetzt jedoch nicht die eigenen Zeichnungen, Musterfreigaben oder die Bewertungsbegründung des Projekts. Diese projektspezifischen Aufzeichnungen gehören in die Shortlist-Akte.

Beispielszenario: Eine höhere Gesamtsumme entschuldigt keinen Dokumentenkonflikt

Warum die höhere Gesamtsumme pausiert bleibt

Betrachten Sie ein zusammengesetztes Beispiel, keinen Kundenfall von Kinglong Lighting. Ein FFE-Einkaufsverantwortlicher und ein Berater grenzen zwei Lieferanten für ein Hotelpaket öffentlicher Bereiche mit 48 dekorativen Leuchten aus 3 Pendel- und Wandleuchtenfamilien ein. Der Plan verweist auf 2 Oberflächenreferenzen und eine kontrollierte Zeichnungsrevision. Beide Lieferanten haben das Paket bepreist, sodass eine reine Preis-Tabelle bereit zum Ranking erscheinen würde. Die Scorecard verändert die Frage von „Wer ist günstiger?“ zu „Welche Antwort kann das Team tatsächlich prüfen und in die nächste Übergabe mitnehmen?“

Lieferant A erreicht 74 Punkte. Sein Angebot wirkt kaufmännisch attraktiv und sein visuelles Muster liegt nahe an der gewünschten Richtung, doch das Musteretikett trägt einen Oberflächencode, der im neuesten Leuchtenplan nicht erscheint. Lieferant B erreicht 72 Punkte. Sein Preis ist nicht der niedrigste, doch er liefert für jede Familie eine Zeichnungsreferenz, eine Musterkennung und eine schriftliche Angebotsannahme. Das FFE-Team kann die Abweichung erkennen, hat aber keine unterzeichnete Klarstellung erhalten, die das Muster von Lieferant A mit der aktuellen Revision verbindet.

Der Vorsprung von zwei Punkten entscheidet nicht. Lieferant A hat die Umfangshürde nicht bestanden, weil das Team Muster, aktuelles Dokument und Angebotszeile nicht auf eine erklärte Grundlage zurückführen kann. Lieferant B kann zum nächsten Klärungsschritt übergehen, weil sein Prüfpaket kohärent genug für einen Test ist. Das Team hält bei Lieferant A pausiert bis zur Klärung fest, bei Lieferant B weiter zur kontrollierten Prüfung und bewahrt den Grund neben beiden Summen auf. Das ist keine Ablehnung von Lieferant A; es ist die Weigerung, einen Dokument-zu-Muster-Konflikt durch einen höheren Durchschnitt zu verdecken.

Die Pause endet erst, wenn das Projektteam dieselben drei Referenzen abgleichen kann: Musterkennung, aktuelle Zeichnungs- oder Planrevision und die relevante Angebotszeile. Eine datierte Klärungsanfrage senden, die die betreffende Leuchtenfamilie, Zeichnungsrevision, Oberflächencode, Musterkennung, Angebotszeile und den Antwortverantwortlichen benennt. So wird eine vage technische Sorge zu einer kleinen, prüfbaren Aufgabe. Liefert Lieferant A die Verbindung, kann das Team den Status der Nachweishürde aktualisieren und seine 74 Punkte wieder verwenden. Kann er es nicht, bleibt die Gesamtsumme vorläufig, statt versehentlich zu einer Vergabeempfehlung zu werden.

Dies ist ein zusammengesetztes Lehrszenario. Es bewertet keinen realen Lieferanten, sagt keine Lieferleistung voraus und ersetzt keine Vertragsprüfung des Projekts. Sein operativer Punkt lautet: Eine Hürde braucht eine sichtbare Folge. Andernfalls können Prüfer einen Konflikt anerkennen, eine niedrige Notiz vergeben und dennoch Preis oder Durchschnitt den Lieferanten voranbringen lassen, ohne die tatsächliche Vergleichsgrundlage aufzulösen.

Die Shortlist in einen kontrollierten nächsten Schritt überführen

Nachdem die Punktzahlen abgeglichen sind, keine offene Anfrage nach dem „besten Preis“ senden. Stattdessen ein kompaktes Prüfpaket schicken, das den aktuellen Leuchtenplan, die maßgebenden Zeichnungs- oder Oberflächenreferenzen, die wichtigen Muster- oder Abnahmepunkte und den benannten Prüfer enthält, der die nächste Entscheidung verantwortet. Eine RFQ ist eine Angebotsanfrage; sie wird hilfreicher, wenn der Lieferant erkennen kann, welche Unterlagen und Entscheidungen den angefragten Umfang bestimmen. Das verringert kreisförmige Klärungen und macht eine überarbeitete Antwort leichter nach demselben Modell bewertbar.

  1. Die Prüfgrundlage einfrieren: den aktuellen Plan sowie Revisionsdatum oder -code benennen.
  2. Die Nachweislücke aufführen: das konkrete Muster, Material, die Oberfläche oder kaufmännische Annahme bestimmen, die offen bleibt.
  3. Den Entscheidungsverantwortlichen benennen: festhalten, wer die Klärung annimmt und wer die Scorecard aktualisiert.
  4. Den nächsten Vergleich festlegen: Lieferanten mitteilen, welche Angebotszeile oder welcher Nachweispunkt nach der Antwort erneut bewertet wird.

Kinglong Lighting ist ein Hersteller dekorativer Beleuchtung für internationale Projekt-, Villen- und Vertriebskanäle. Hat ein Käufer das obige Paket zusammengestellt und möchte einen definierten Umfang maßgeschneiderter dekorativer Beleuchtung mit Leuchtenplan, aktuellen Referenzen, Muster- oder Freigabepunkten und Prüfverantwortlichem besprechen, kann er eine Prüfung eines abgegrenzten Briefings für maßgeschneiderte Beleuchtung anfragen.

Häufige Fragen

Was sollte in einer Scorecard für Lieferanten maßgeschneiderter Beleuchtung am stärksten gewichtet werden?

Die Faktoren am stärksten gewichten, die direkt steuern, ob der genannte Beleuchtungsumfang geliefert und geprüft werden kann; dem Preis dann eine sichtbare, aber begrenzte Rolle geben. Bei einem Projekt mit individuellen Oberflächen oder aktiver Zeichnungskoordination verdienen Konstruktionsnachweise, Koordination und Qualitätsrückverfolgbarkeit in der Regel mehr Aufmerksamkeit als das Eröffnungsangebot. Die genaue Verteilung sollte der Spezifikation, dem Freigabeweg und dem Risiko des Projekts folgen – nicht einer allgemeinen Lieferanten-Checkliste.

Sollte der Preis in der Shortlist-Bewertung eines Lieferanten enthalten sein?

Ja, aber den Preis erst einbeziehen, nachdem das Projektteam bestätigt hat, dass die Angebote einen vergleichbaren, prüfbaren Umfang beschreiben. Eine Preiszeile hilft dem Team, kaufmännische Unterschiede zu erkennen, sobald Leuchtenfamilien, Oberflächengrundlagen, Ausschlüsse und Bedingungen abgestimmt sind. Sind diese Annahmen nicht abgestimmt, ist Klärung oder Pause die richtige Handlung – nicht eine höhere Punktzahl für die niedrigste Zahl.

Kann die höchste gewichtete Punktzahl trotzdem pausiert werden?

Ja. Der bestbewertete Lieferant kann weiterhin pausiert werden, wenn eine erforderliche Hürdenbedingung ungelöst bleibt. Ein starker Durchschnitt kann eine ungeklärte Zeichnungs-, Muster- oder Angebotsannahme nicht beweisen. Die Pause sollte die genaue fehlende Verbindung und die zu ihrer Schließung benötigten Nachweise benennen. Sobald sich die Antwort auf die aktuelle Projektgrundlage zurückführen lässt, kann das Team sie wieder in die Rangfolge aufnehmen und die betroffene Punktzahl neu bewerten.

Wer sollte Lieferanten maßgeschneiderter Beleuchtung in einem Projektteam bewerten?

Die Personen einsetzen, die die kaufmännischen, technischen und koordinativen Folgen verantworten, und Bewertungsunterschiede anschließend in einem schriftlichen Entscheidungsprotokoll abstimmen. Je nach Einkaufsstruktur können dies ein FFE-Einkaufsverantwortlicher, Berater, Designvertreter oder kaufmännischer Projektverantwortlicher sein. Entscheidend ist nicht eine feste Liste von Stellenbezeichnungen, sondern dass die Personen, die Nachweise beurteilen, ihre Punktzahl, die ungelöste Lücke und die nächste Aktion erklären können.
