Le délai d’un lustre de villa varie rarement parce que l’usine « travaille lentement ». Il varie parce que plusieurs décisions ne ferment pas au même rythme : forme, diamètre, finition, échantillon, poids, alimentations LED, contrôle, emballage, transport, installation et préparation du site. Pour un concepteur, la bonne discussion n’est donc pas seulement la date de production ; c’est la liste des portes encore ouvertes.
Un lustre standard peut suivre un calendrier relativement prévisible. Un lustre sur mesure pour villa privée dépend davantage des validations : proportions dans la pièce, master de finition, compatibilité de gradation, structure plafond, modules d’accès, liste de colisage et réception chantier. Plus le design est spécifique, plus le délai doit réduire l’incertitude plutôt que simplement promettre une date courte.
Points clés à retenir
- Le délai dépend du profil de risque : deux lustres de taille similaire peuvent avoir des calendriers très différents.
- Les portes non figées coûtent du temps : échantillon, ingénierie, contrôles et site prêt doivent être nommés séparément.
- Un délai plus long doit acheter de la certitude : il doit produire preuves, pas seulement attente.
- La préparation du site compte autant que l’usine : un luminaire fini peut attendre un plafond, un ascenseur ou une équipe.
- Kinglong rend le délai visible : dessins, échantillons, modules, emballage et responsabilités doivent être suivis comme des jalons.
Le délai varie parce que le risque varie
La question utile n’est pas « combien de temps prend la production ? », mais « quelles décisions ne sont pas encore figées ? »
Un projet de villa peut perdre du temps avant même que l’usine démarre : la hauteur de suspension change, le concepteur attend une finition, le propriétaire modifie la densité de cristal, l’électricien confirme les alimentations LED ou l’entrepreneur n’a pas fermé le plafond. Les principes de conception lumière du DOE rappellent que le luminaire doit répondre à l’usage et à l’espace ; cette réponse demande parfois plus de preuves qu’un simple produit catalogue.
La forme sur mesure ajoute des portes d’approbation
Lorsque la silhouette, le pavillon, la finition ou le module sont personnalisés, chaque décision doit être gelée avant de devenir une instruction de fabrication. Une modification tardive peut toucher le poids, la suspension, l’emballage, la liste de pièces et le planning de transport. Le calendrier doit donc montrer quelles décisions sont gelées et lesquelles restent ouvertes.
La préparation du site peut retarder un luminaire déjà fini
Un lustre terminé peut rester bloqué si le site n’a pas accès, plafond prêt, protection de sol, personnel, stockage ou capacité de levage. Les ressources OSHA sur les nacelles illustrent pourquoi l’accès en hauteur doit être planifié avant la livraison, pas découvert le jour de pose.

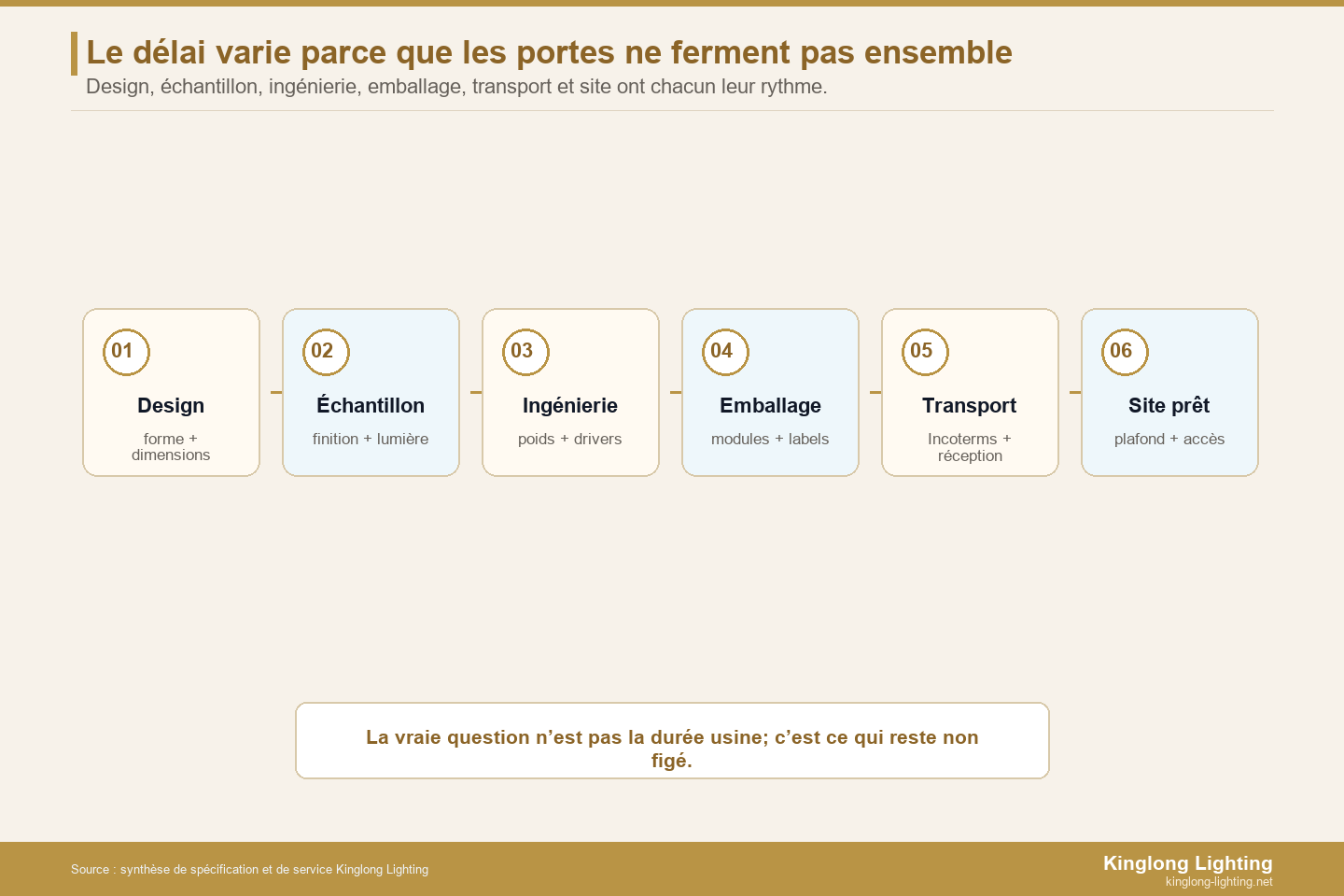

Construire le planning par portes, pas par promesses
Le calendrier doit lister design, échantillon, ingénierie, achat matière, production, contrôle qualité, emballage, transport et réception site. Chaque ligne doit avoir un propriétaire et une preuve de fermeture. Les Incoterms 2020 peuvent clarifier une partie du transfert logistique, mais ils ne remplacent pas la préparation du site ni la coordination d’installation.
Un délai plus long doit réduire l’incertitude
Un délai supplémentaire n’est acceptable que s’il produit quelque chose : échantillon validé, dessin signé, poids confirmé, alimentation LED accessible, module testable, caisse étiquetée, route de livraison claire ou protocole de réception. Si le délai s’allonge sans preuve, le projet ne gagne pas en sécurité ; il repousse simplement les inconnues.
Comment Kinglong Lighting rend le délai visible
Kinglong Lighting peut transformer un calendrier vague en feuille de jalons : brief de pièce, Plateforme de design Mofun, échantillons, plans d’exécution, modules, emballage et dossier de remise. Les pages personnalisation, éclairage de villa et contact sont les bons points d’entrée lorsque le concepteur doit clarifier le délai avant de promettre une date au propriétaire.
Écrire un contrôle de réalité projet pour concepteurs
Un concepteur n’a pas besoin d’un discours défensif sur les délais. Il a besoin d’un document court qui montre pourquoi la date dépend de décisions visibles. Ce contrôle de réalité doit être lisible par le propriétaire, l’architecte, l’entrepreneur et le fournisseur. Il doit distinguer ce qui est déjà figé, ce qui reste une question, ce qui dépend du site et ce qui dépend de l’usine. Dès que ces catégories sont mélangées, le projet croit avoir un délai alors qu’il n’a qu’un souhait. Dès qu’elles sont séparées, le délai devient un outil de décision.
Dans une villa privée, la pression vient souvent de la date d’emménagement, d’un événement familial, d’une photographie de fin de chantier ou d’un calendrier d’autres corps de métier. Cette pression est réelle, mais elle ne doit pas effacer les portes de sécurité. Le concepteur peut expliquer que la fabrication commence seulement lorsque les éléments critiques sont assez stables pour éviter une reprise. Un luminaire décoratif haut de gamme n’est pas une chaise posée dans une pièce ; il touche la structure, l’électricité, la finition, la logistique, l’accès et parfois la perception entière du volume.
Entrées figées contre questions ouvertes
La première page du contrôle de réalité doit lister les entrées figées : dimensions de la pièce, hauteur finie, diamètre cible, style validé, finition principale, température de couleur, méthode de contrôle, charge admissible et route d’accès. À côté, elle doit lister les questions ouvertes : le plafond est-il renforcé ? Le propriétaire accepte-t-il la densité de cristal ? Le driver sera-t-il accessible ? La scène de gradation est-elle confirmée ? Les caisses peuvent-elles passer par l’ascenseur, l’escalier ou la baie vitrée ? Cette mise à plat transforme une discussion émotionnelle en décisions nommées.
Décisions d’échantillon avant dates de production
La finition vue sur un rendu ne suffit pas pour une pièce visible dans un salon, un hall ou un escalier double hauteur. Avant de promettre une date de production, le projet doit savoir quel échantillon gouverne la fabrication : métal brossé ou poli, ton champagne ou laiton, transparence du verre, coupe du cristal, texture d’abat-jour, couleur de câble, finition de pavillon. Une décision d’échantillon tardive peut obliger à modifier le fournisseur matière, le temps de traitement, la protection d’emballage ou le contrôle qualité. Le calendrier doit donc réserver un vrai jalon pour l’échantillon, pas le cacher dans la production.
Dépendances externes hors contrôle de l’usine
Une usine peut maîtriser dessin, achat matière, assemblage, contrôle et emballage. Elle ne maîtrise pas toujours l’autorisation de chantier, la disponibilité d’une nacelle, la fermeture du plafond, la conformité du câblage existant, la route de livraison, la douane, la grue, l’équipe d’installation ou le stockage temporaire sur site. Le concepteur doit montrer ces dépendances dans le planning. Sinon, un retard de chantier sera interprété comme un retard de fabrication. Cette distinction protège la relation avec le propriétaire et aide chaque partie à prendre sa responsabilité au bon moment.
Le risque de comprimer le calendrier
Réduire un délai peut être possible lorsque les informations sont fermées, mais dangereux lorsque les inconnues restent nombreuses. La compression peut supprimer un échantillon, raccourcir un test de gradation, limiter un contrôle de finition, forcer un emballage moins sûr ou envoyer le luminaire avant que le site soit prêt. Le projet gagne alors quelques jours sur le papier et perd souvent davantage en reprise, casse, attente ou conflit. Un contrôle de réalité honnête doit donc dire quelles étapes peuvent être parallélisées et quelles étapes ne doivent pas être sacrifiées.
Convertir un délai incertain en décisions côté propriétaire
Le propriétaire ne doit pas recevoir seulement une fourchette de semaines. Il doit recevoir une carte de décisions. Cette carte indique qui décide, avant quelle date, avec quelle preuve et avec quelle conséquence si la réponse arrive tard. Le délai devient plus acceptable lorsqu’il montre une logique. Il devient frustrant lorsqu’il semble être une excuse. Pour un concepteur, la valeur du fournisseur se mesure donc aussi à sa capacité à transformer l’incertitude en étapes compréhensibles.
Un responsable pour chaque porte ouverte
Chaque porte du planning doit avoir un propriétaire : concepteur pour la proportion, propriétaire pour l’acceptation esthétique, architecte pour le plafond, électricien pour la gradation, fournisseur pour le dessin et l’échantillon, transporteur pour la route, entrepreneur pour l’accès. Si une porte n’a pas de responsable, elle reviendra plus tard comme urgence. Cette assignation n’est pas bureaucratique ; elle évite que tout le monde pense que quelqu’un d’autre a confirmé la question.
Une option standard lorsque le risque sur mesure devient trop élevé
Certains projets doivent garder une solution de repli. Si le lustre entièrement sur mesure met la date d’ouverture en danger, le concepteur peut définir une option semi-standard : diamètre proche, finition disponible, module déjà validé, emballage connu, délai plus court. Cette option ne doit pas être présentée comme un échec. Elle peut être une décision intelligente lorsque le propriétaire privilégie la certitude. Le rôle du fournisseur est d’expliquer clairement ce qui change dans l’apparence, la performance et la maintenance.
La file d’échantillons ferme les décisions dans l’ordre
Les échantillons ne doivent pas arriver comme des objets isolés. Ils doivent suivre une file logique : finition métallique, verre ou cristal, température de couleur, rendu sur matière, puis module partiel si nécessaire. Chaque réponse ferme une porte pour la suivante. Si l’équipe change la finition après validation du module, elle peut devoir reprendre la lecture de couleur, la réflexion et parfois l’emballage. Une file d’échantillons claire évite ces retours en arrière et donne au propriétaire une impression de progression réelle.
La préparation du site comme porte de calendrier
Le site prêt doit devenir une porte officielle, au même niveau que le dessin signé. Pour une villa, cela signifie plafond fermé ou ouvert selon besoin, support confirmé, alimentation disponible, contrôleur choisi, protection de sol, route d’entrée, zone de déballage, personnel de levage et créneau d’installation. Sans cette porte, le luminaire peut être fabriqué parfaitement et rester immobilisé. Le calendrier doit donc préciser la date à laquelle le site doit prouver sa préparation, pas seulement la date à laquelle la caisse quitte l’usine.
Carte d’action délai pour une villa
- Nommer les décisions figées et les questions ouvertes avant d’annoncer une date ferme.
- Valider les échantillons qui gouvernent réellement la fabrication, pas seulement les rendus.
- Attribuer un responsable à chaque porte : design, structure, contrôle, logistique et site.
- Conserver une option semi-standard si le risque sur mesure menace la date d’usage.
- Traiter le site prêt comme un jalon de calendrier, pas comme un détail de fin de chantier.
Table de réalité pour concepteurs
| Porte | Ce qui doit être figé | Blocage fréquent | Preuve de fermeture |
|---|---|---|---|
| Design | Forme, diamètre, hauteur | Propriétaire change d’échelle | Dessin signé |
| Échantillon | Finition, cristal, verre | Photo non fiable | Master approuvé |
| Ingénierie | Poids, suspension, alimentations LED | Plafond non confirmé | Plan technique validé |
| Logistique | Caisses, transport, site | Accès ou stockage absent | Plan de réception |
Guides associés
- Achat de lustre de villa : feuille de route
- Rénovation de villa et contraintes existantes
- 5 erreurs d’installation de lustres de villa
Questions fréquentes
Pourquoi deux lustres de villa similaires ont-ils des délais différents ?
Parce que les risques ne sont pas identiques : design sur mesure, finition, poids, contrôle, accès, emballage, transport et préparation du site peuvent varier fortement.
Quel jalon doit précéder la production ?
La production doit attendre que les décisions critiques soient figées : dessin, finition, dimensions, suspension, alimentations LED, modules, marché de destination et méthode d’emballage.
Un délai court est-il toujours meilleur ?
Non. Un délai court peut être excellent si les preuves sont fermées. Il devient risqué s’il force la fabrication avant échantillons, structure, contrôles ou logistique.
Comment un concepteur peut-il expliquer le délai au propriétaire ?
Il doit présenter le délai comme une série de portes : ce qui est déjà figé, ce qui reste ouvert, qui décide, et quel risque apparaît si une porte est compressée.
