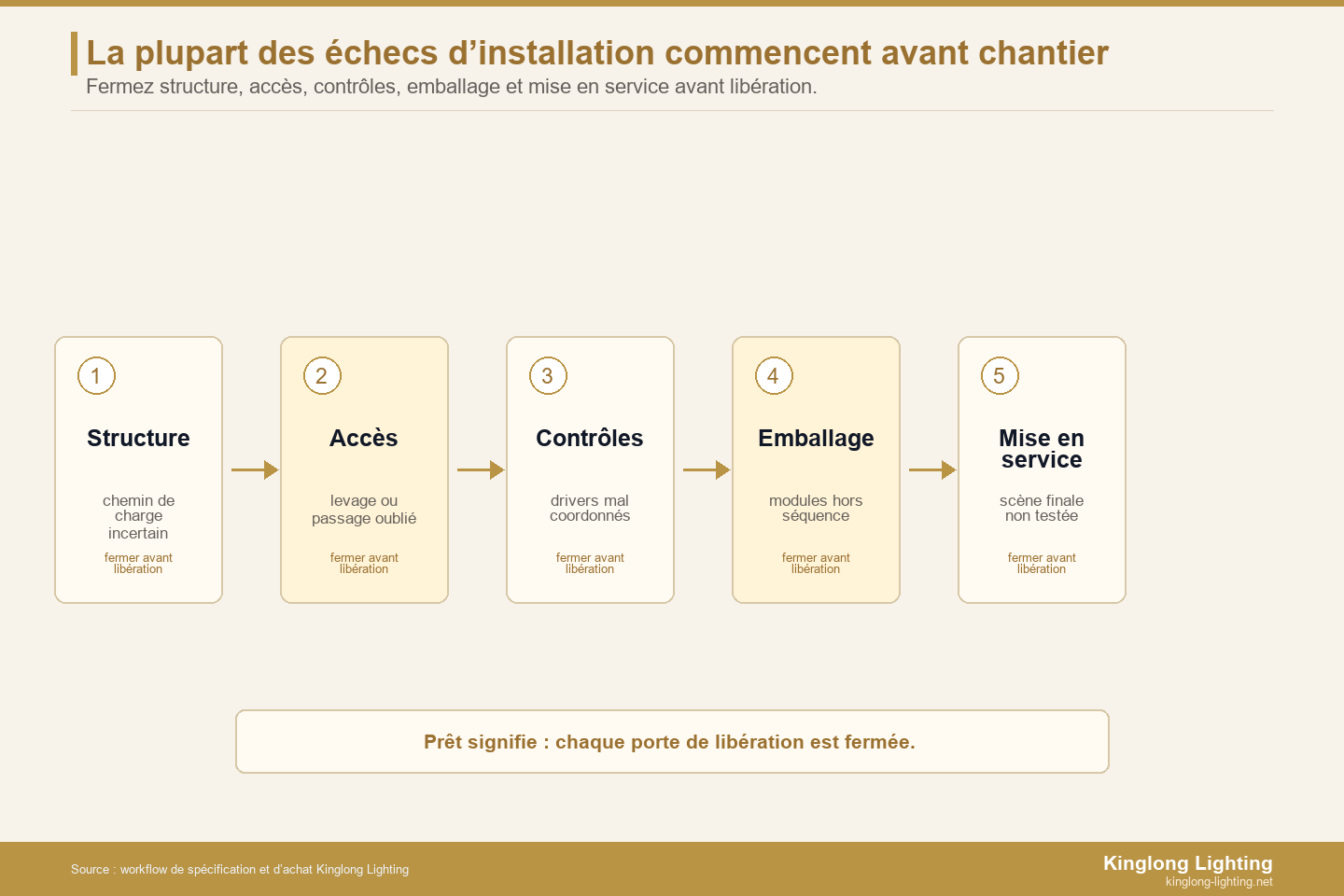

Les erreurs d’installation de lustres de villa apparaissent souvent le jour du chantier, mais elles commencent bien plus tôt : hypothèse de plafond, route d’accès, coordination des contrôles, emballage non séquencé ou absence de mise en service. Une villa peut avoir un luminaire très coûteux et pourtant échouer sur un détail de libération.
Le bon objectif n’est pas de réagir vite après l’erreur. Il est de fermer cinq portes avant production : structure, accès, contrôles, emballage et mise en service. Si une porte reste ouverte, l’installation devient une improvisation.
Points clés à retenir
- Le support plafond ne se suppose pas : poids, ancrages et chemin de charge doivent être prouvés.
- L’accès doit précéder l’expédition : portes, escaliers, ascenseurs, nacelles et mobilier changent la stratégie de modules.
- Les contrôles sont un sujet de design : alimentations LED, gradation et scènes doivent être testés avant livraison.
- L’emballage doit suivre la séquence de pose : une caisse logique pour l’usine peut être mauvaise pour le chantier.
- Allumer ne suffit pas : la mise en service vérifie scènes, bruit, scintillement, accès et documentation.
Erreur 1 : le support plafond est supposé, pas vérifié
La première erreur consiste à croire qu’un plafond de villa peut porter n’importe quel lustre parce qu’il portait déjà un luminaire. Les grands lustres changent le poids, la répartition, les points de suspension et parfois les exigences de calcul. Les outils et références de risque comme ASCE Hazard Tool peuvent rappeler que charges et conditions locales doivent être prises au sérieux.
Comment l’éviter
Demandez un plan de charge, confirmez les ancrages et documentez qui valide le support avant production. Si la structure est incertaine, réduisez le poids, divisez en modules ou modifiez le design avant d’expédier.
Erreur 2 : la route d’accès est planifiée après expédition
Le luminaire peut être produit correctement et rester impossible à installer si la caisse, les modules ou la nacelle ne passent pas. Les recommandations OSHA sur les nacelles rappellent que l’accès est une condition de sécurité, pas un détail logistique.
Comment l’éviter
Mesurez portes, escaliers, ascenseurs, virages, hauteurs de plafond, zones de montage et mobilier déjà installé. La stratégie de modules doit être décidée à partir de cette route, pas seulement de la facilité de fabrication.
Erreur 3 : les contrôles sont traités comme un problème d’électricien seulement
La compatibilité entre alimentations LED, gradation, tension, scènes et interrupteurs affecte l’expérience visuelle. Les références comme NFPA 70, UL 1598 et les principes de conception lumière du DOE montrent que sécurité, contrôle et qualité lumineuse se croisent.
Comment l’éviter
Incluez alimentations LED, gradateurs, protocoles, scènes et accès service dans le dossier luminaire. Ne laissez pas ces décisions apparaître seulement au moment où l’électricien ouvre le plafond.

Erreur 4 : l’emballage ignore la séquence de pose
Une caisse peut protéger le produit mais ralentir le chantier si les pièces ne sortent pas dans l’ordre de montage. La caisse doit être pensée comme un outil d’installation : étiquettes, ordre, protections, petites pièces, pièces visibles et éléments fragiles doivent correspondre à la séquence réelle.
Comment l’éviter
Demandez une carte de caisses, un plan de modules et une liste de pièces avant expédition. L’équipe site doit savoir quelle caisse ouvre en premier, ce qui reste protégé et quelles pièces doivent être vérifiées immédiatement.
Erreur 5 : la mise en service est ignorée après allumage
Un lustre qui s’allume n’est pas forcément prêt. Il faut vérifier scènes, niveau lumineux, scintillement, bruit de alimentation LED, cohérence de couleur, accès aux pièces et documentation finale. Le mise en service transforme une installation physique en système utilisable.
Comment l’éviter
Prévoyez une liste de tests après installation : toutes les scènes, tous les circuits, photos finales, pièces restantes, accès alimentations LED et note de service. Le propriétaire doit recevoir un dossier, pas seulement un luminaire allumé.
Matrice des erreurs d’installation
| Erreur | Symptôme | Moment de prévention | Preuve |
|---|---|---|---|
| Structure | Support incertain | Avant production | Charge et ancrages |
| Accès | Module trop grand | Avant emballage | Route d’accès |
| Contrôles | Scènes ou gradation faibles | Avant livraison | Alimentation LED et protocole |
| Emballage | Pose lente ou pièces perdues | Avant expédition | Carte de caisses |
| Mise en service | Effet final instable | Après installation | Liste de tests |
Comment Kinglong réduit le risque avant production
Kinglong Lighting peut convertir le risque d’installation en dossier de libération : dessins, modules, poids, contrôles, emballage, instructions de montage et pièces. Les pages personnalisation, Mofun Design, solutions villa et contact peuvent soutenir une revue avant production.
Agenda de réunion de transfert
- Confirmer ce qui a changé depuis le devis.
- Nommer qui peut approuver une décision site.
- Valider le standard de punch-list et de photos finales.
- Conserver la note de mise en service avec les dessins.
Paquet de libération avant installation
Un paquet de libération avant installation doit tenir ensemble les cinq risques : structure, accès, contrôles, emballage et mise en service. Il ne suffit pas d’avoir un dessin du lustre. L’équipe site doit recevoir une synthèse propriétaire, une page de responsabilités, une carte de pièces, une séquence de caisses, une note de contrôle et une liste de tests. Ce paquet transforme l’installation en processus lisible, au lieu de laisser chaque corps de métier découvrir sa responsabilité au dernier moment.
Inclure un résumé propriétaire d’une page
Le propriétaire ou son représentant doit pouvoir lire en une page ce qui est figé, ce qui reste ouvert et quel risque apparaît si l’installation est avancée trop tôt. Cette page ne remplace pas les dessins techniques ; elle évite que les décisions critiques restent cachées dans les détails. Elle doit nommer poids, point bas, accès, alimentation LED, contrôle, protection du site et date de mise en service.
Inclure une page de responsabilités site
Chaque sujet doit avoir un propriétaire : structure plafond, alimentation électrique, système de gradation, accès nacelle, protection de sol, ouverture des caisses, assemblage, mise en service et réception. Lorsqu’une responsabilité est vide, elle réapparaît souvent sous forme d’urgence. Une page simple avec nom, entreprise et décision attendue évite que le fournisseur, l’électricien et l’entrepreneur pensent chacun que l’autre a confirmé le sujet.
Inclure une carte de pièces et de séquence
La carte de pièces relie chaque module à sa caisse, à son ordre de montage et à sa position finale. Elle indique aussi les pièces fragiles, les pièces de rechange, les éléments à vérifier dès ouverture et les éléments qui doivent rester emballés jusqu’à leur pose. Cette carte réduit le risque de perte, de rayure ou d’installation dans le mauvais ordre. Pour un lustre de villa, elle est souvent aussi importante que le rendu.
Inclure une page de contrôle des changements
La dernière semaine avant installation apporte souvent des changements : mobilier arrivé, plafond fermé, gradateur remplacé, échafaudage différent, finition protégée, accès réduit. La page de changement doit demander ce qui a évolué depuis le devis et depuis la production. Si une condition importante a changé, l’équipe doit décider si l’installation continue, attend ou s’adapte. Ce contrôle évite de forcer un luminaire correct dans un site qui n’est plus celui du brief.
Ce qu’il faut documenter après installation
Une installation n’est pas terminée lorsque le lustre s’allume. Elle est terminée lorsque l’équipe conserve les preuves qui permettront de maintenir, réparer et expliquer le système. Le dossier final doit rester avec le propriétaire ou l’exploitant : photos, dessins, scènes, pièces, accès, garanties, notes de réglage et liste de réserves. Sans ce dossier, la prochaine intervention redécouvre le luminaire comme s’il était nouveau.
Conserver des photos finales depuis les angles pratiques
Les photos héroïques sont utiles pour la présentation, mais les photos pratiques servent la maintenance. Il faut montrer pavillon, câbles, modules, dessous, vue depuis le sol, vue depuis palier, accès aux alimentations LED et état de finition après nettoyage. Ces photos deviennent la référence lorsque l’équipe vérifie un déplacement, une pièce manquante ou une différence de couleur.
Conserver la note de mise en service avec les dessins
La note de mise en service doit indiquer scènes testées, niveaux réglés, absence de scintillement visible, bruit d’alimentation LED, comportement de gradation et anomalies restantes. Elle doit être attachée aux dessins, pas envoyée comme message séparé. Ainsi, la personne qui relit le plan dans six mois sait quel comportement lumineux a été accepté.
Conserver une carte de pièces de rechange
Les pièces de rechange doivent être nommées, photographiées et stockées avec leur position. Un sachet de pièces non identifié perd vite sa valeur. La carte de remplacement doit dire quelle pièce remplace quel module, comment vérifier la finition et qui contacter si la pièce n’est plus disponible. Cette carte est la dernière défense contre une petite panne qui devient une réparation visible.
Prochaine étape avant libération
Avant de libérer la production d’un lustre de villa, envoyez à Kinglong Lighting les plans, photos du plafond, route d’accès, système de contrôle, méthode de levage, contraintes de mobilier et attentes de réception. Demandez une réponse qui ferme les cinq portes d’installation, pas seulement un dessin final. Une installation réussie se prépare lorsque le luminaire est encore modifiable.
Utiliser la matrice des erreurs comme test de libération
La matrice des erreurs ne sert pas seulement à expliquer les problèmes après coup. Elle peut devenir un test avant libération. Pour chaque erreur, l’équipe demande : la preuve existe-t-elle, qui l’a approuvée, et que se passe-t-il si elle change ? Si le support plafond n’est pas signé, le projet ne doit pas entrer en production. Si la route d’accès n’est pas mesurée, les modules ne sont pas libérables. Si les contrôles ne sont pas testés, la scène finale reste une hypothèse. Cette discipline transforme cinq erreurs fréquentes en cinq portes de décision.
Le test peut aussi classer les risques. Rouge signifie production suspendue. Orange signifie décision possible avec réserve écrite. Vert signifie preuve fermée. Cette couleur n’est pas un gadget ; elle aide propriétaire, designer, électricien, entrepreneur et fournisseur à parler du même risque. Une villa comporte souvent beaucoup d’acteurs informels. La matrice donne à chacun une langue commune avant que les caisses arrivent.
Le standard de punch-list doit être défini avant la pose
Après installation, l’équipe doit savoir ce qui compte comme réserve : pièce rayée, module désaligné, bruit d’alimentation LED, scène instable, différence de couleur, accessoire manquant ou documentation absente. Si le standard de punch-list est défini seulement à la fin, chaque remarque devient une négociation. En l’écrivant avant la pose, le fournisseur et le propriétaire savent ce qui doit être corrigé avant acceptation.
Les changements de site doivent avoir une procédure courte
Le jour de pose, une condition peut changer : mobilier non déplacé, nacelle indisponible, plafond fermé, circuit modifié, accès bloqué. La procédure doit dire qui peut approuver l’adaptation, quels changements exigent une pause et quelles photos doivent être envoyées. Sans cette procédure, l’équipe site peut prendre une décision rapide qui compromet sécurité, garantie ou esthétique. Avec elle, le chantier reste flexible sans devenir improvisé.
Guides associés
- Rénovation de villa et contraintes existantes
- Lustres de villas tropicales : réalité après cinq ans
- Décisions de design pour lustres de lobby
Questions fréquentes
Qui est responsable du support plafond d’un lustre ?
La responsabilité dépend du projet, mais le support doit être validé par les professionnels compétents avant production et installation.
Peut-on installer un lustre après l’arrivée du mobilier ?
Oui, mais l’accès devient plus difficile. Il faut planifier protection, route de levage, poussière, horaires et risque de dommage.
Pourquoi un lustre nécessite-t-il une mise en service ?
Parce qu’un luminaire allumé peut encore avoir des problèmes de scène, gradation, bruit, scintillement, couleur, accès ou documentation.
Que vérifier avant expédition ?
Vérifiez structure, modules, emballage, contrôles, alimentations LED, pièces, instructions, route d’accès, responsabilités et critères de réception.
