La adquisición de iluminación para proyectos hoteleros debe gestionarse como un flujo de trabajo de publicación de pruebas, no como una carrera por conseguir el precio más bajo. Los especificadores protegen la fecha de apertura separando la intención del diseño, el cumplimiento técnico, la aprobación de la muestra, la aprobación de producción, el embalaje y la entrega del sitio. Según un modelo de riesgo simple, una disputa de dos días entre los equipos de diseñador, adquisiciones, fábrica y sitio se convierte en 8 días de tripulación antes de que se cuenten los costos de piezas de repuesto, flete o demora de apertura. El proveedor debe ingresar la comparación de precios sólo después de que el archivo de prueba muestre lo que se construirá, probará, empaquetará, instalará y mantendrá.

Es muy fácil subestimar el paquete de iluminación de un hotel. Contiene piezas destacadas del área pública, repeticiones de habitaciones, ritmo de pasillo, ambiente de restaurante, control de escena de salón de baile, mejoras de villa o suite y aspectos prácticos del área de servicio. La orden de compra puede parecer una lista de productos, pero el verdadero trabajo es una cadena de aprobaciones. Cada dibujo, muestra, nota del driver, ruta de seguridad, etiqueta de caja o regla de repuesto que falta se convierte en una pregunta tardía para otra persona.
Conclusiones clave
- La adquisición se realiza: Pase de la congelación de la intención a la prueba técnica, la aprobación de muestras, la aprobación de producción, el envío y la entrega.
- El precio viene después: Compare los proveedores después de que el alcance, la evidencia, la ruta de prueba, la logística y las responsabilidades sean comparables.
- Las muestras son evidencia: Una muestra debe confirmar el material, el acabado, la calidad de la luz, la construcción, la limpieza y la lógica de reemplazo.
- Las pruebas deben nombrarse: Pregunte qué evidencia de laboratorio, UL, IEC, NRTL, ISO se aplica a la ubicación del proyecto y al tipo de producto.
- El traspaso protege las operaciones: Los repuestos, notas de acceso, mapas de embalaje e instrucciones de mantenimiento pertenecen al expediente de adquisiciones.

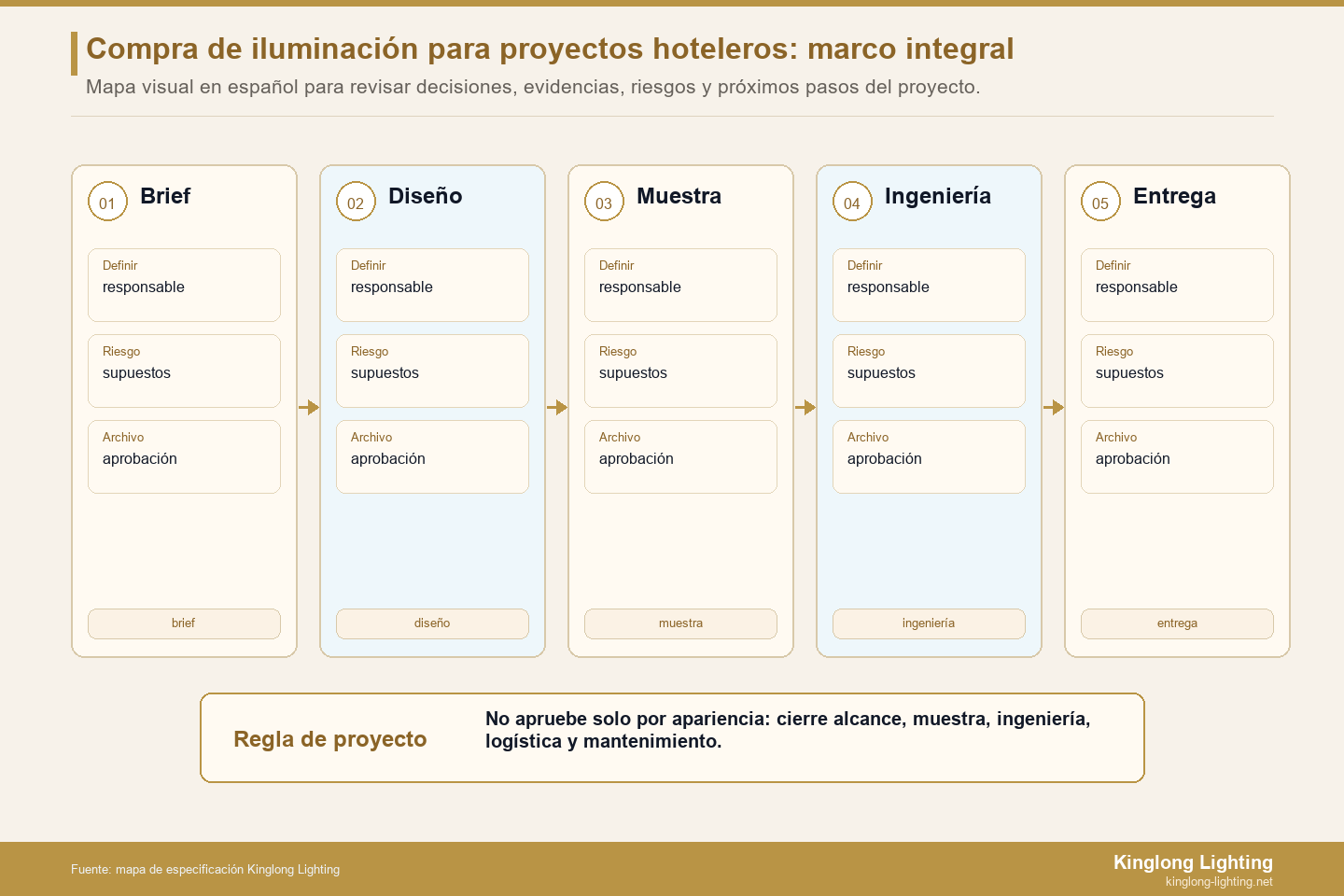

Trate la adquisición como un flujo de trabajo de publicación de evidencia
El comprador no debería preguntar “¿quién cotizó más rápido?” hasta que el proyecto pueda responder “¿quién demostró el mismo alcance?”
El primer error de adquisición es convertir el cronograma de iluminación de un hotel en una carrera de cotizaciones antes de que el proyecto haya congelado sus intenciones. Es posible que el diseñador todavía esté decidiendo el estado de ánimo. Es posible que el ingeniero todavía esté verificando la carga y la potencia. Es posible que el operador no haya revisado el acceso de limpieza. Es posible que el contratista no conozca la ruta de las cajas. Un proveedor puede cotizar rápidamente en ese entorno, pero el precio ocultará suposiciones.
Utilice etapas de aprobación en lugar de una única fecha de solicitud de cotización
Establezca etapas de compra: intención de diseño, evidencia técnica, aprobación de muestras, aprobación de producción, liberación de envío y entrega. Cada etapa debe tener un documento requerido o prueba física. Kinglong Lighting Personalización y fabricación OEM/ODM. El modelo se ajusta a esta lógica por etapas porque la iluminación personalizada del hotel no se puede separar de los dibujos, las muestras, el control de calidad, el embalaje y la comunicación del proyecto. El comprador debe solicitar un archivo de prueba, no sólo una selección de catálogo.
Congele la intención del diseño antes de comparar proveedores
Un proveedor no puede proteger la intención del diseño que no ha sido escrita.
La intención del diseño no tiene por qué convertirse en un pesado manifiesto de diseño. Necesita suficiente claridad para evitar la deriva: tipo de propiedad objetivo, cronograma del área, ambiente visual, paleta de acabados, preferencia de materiales, altura del techo, limitaciones de instalación y función de la experiencia del huésped. Para espacios públicos, incluya distancias de visualización y ángulos de cámara. Para habitaciones y pasillos, incluya el recuento de repeticiones, la tolerancia de acabado, el acceso de reemplazo y las escenas de control. Para salones de baile, incluya modos de eventos.
Kinglong Lighting iluminación de hostelería La página muestra por qué el alcance es importante: los proyectos hoteleros incluyen centros de mesa en vestíbulos, salones de baile, habitaciones, suites, restaurantes, bares, pasillos y soporte de instalación. Por lo tanto, un marco de adquisiciones debería agrupar el paquete por viaje del huésped y riesgo técnico, no solo por categoría de producto.
Definir el archivo de prueba técnica
La prueba técnica es la parte de la adquisición que evita que el bello luminaria aprobado se convierta en un problema en el sitio.
El archivo de prueba técnica debe contener dibujos de taller, dimensiones, peso, supuestos de suspensión, especificaciones de materiales, muestras de acabado, datos de fuente de luz, datos de driver y atenuación, clasificación eléctrica, ruta de certificación, método de empaque, notas de instalación y plan de repuestos. La ruta exacta de cumplimiento depende del país del proyecto y de la autoridad local. Para contextos eléctricos norteamericanos, Pruebas y certificación de luminarias UL y OSHA programa NRTL son referencias útiles para comprender las expectativas de las pruebas de terceros. Los proyectos internacionales pueden utilizar CEI 60598 Vocabulario para discusiones sobre seguridad de luminarias.
Separar la evidencia del sistema de calidad de la evidencia de las pruebas del producto.
Un certificado de gestión de calidad y un informe de prueba del producto responden a diferentes preguntas. Norma ISO 9001 apoya el debate sobre los sistemas de gestión de la calidad, al tiempo que ISO/CEI 17025 está vinculado a los requisitos de competencia para los laboratorios de ensayo y calibración. Para la adquisición de iluminación para hoteles, el especificador debe preguntar qué prueba cada documento, qué producto o proceso cubre y si la evidencia es actual, relevante y aceptada por la autoridad del proyecto. Un certificado no debe utilizarse como sustituto de la evidencia real de la luminaria.
| etapa de compra | Dueño de la decisión | Pruebas antes de la liberación | Fallo si se omite |
|---|---|---|---|
| Congelación de intención | Diseñador y propietario | Estado de ánimo, materiales, horario del área, rol del viaje del huésped. | El proveedor cita diferentes supuestos de diseño |
| Prueba técnica | Ingeniero y proveedor | Dibujos, carga, driver, camino de seguridad, potencia. | Conflicto de código tardío, techo o atenuación |
| Aprobación de muestra | Diseñador, propietario, adquisiciones. | Tablero de acabado, muestra ligera, muestra de construcción. | La producción en masa no coincide con la intención visual |
| Lanzamiento de producción | Adquisiciones y fábrica. | Dibujo firmado, lista de materiales, plan de control de calidad, mapa de embalaje. | Retrabajo después del depósito o durante el envío |
| Entrega del sitio | Operaciones de contratistas y hoteles. | Guía de instalación, etiquetas de caja, repuestos, archivo de mantenimiento. | Confusión en la semana de apertura y retrasos en el servicio |
Conecte la adquisición de iluminación a la energía y los controles de manera temprana
La adquisición de iluminación es parte del sistema del edificio, especialmente cuando los drivers, la atenuación, los controles y la documentación energética entran en el proyecto.
Las luminarias decorativos todavía afectan el diseño eléctrico y el cumplimiento energético. El ingeniero del proyecto puede necesitar potencia, tipo de driver, factor de potencia, protocolo de control, información de interfaz de emergencia o notas de códigos locales. Norma ANSI/ASHRAE/IES 90.1 es una referencia común para el diseño de edificios comerciales energéticamente eficientes, y DOE COMverificar se puede utilizar en flujos de trabajo de cumplimiento de EE. UU. El proveedor debe proporcionar los datos al ingeniero con suficiente antelación para evitar sustituciones tardías.
Los controles requieren la misma disciplina. Una lámpara de araña que es técnicamente regulable aún puede fallar si el driver, el protocolo, el grupo de circuitos, el sistema de control y el propietario de la puesta en marcha no están alineados. Los salones de baile, restaurantes, salones ejecutivos y villas a menudo necesitan notas escénicas. Las habitaciones necesitan cambios intuitivos y comportamiento nocturno. El departamento de adquisiciones debe solicitar hojas de datos y supuestos de control, y luego dejar que el especialista en controles del proyecto confirme la compatibilidad.
Haga que la cotización final sea comparable
Una cotización de iluminación de hotel comparable menciona el mismo alcance, evidencia, responsabilidades, logística y entregables.
Solicite a cada proveedor que cotice con la misma versión del dibujo, cantidad, acabado, calidad del material, especificación de fuente de luz, ruta de certificación, requisito de control, método de embalaje, supuesto de piezas de repuesto, destino de entrega, incoterm y alcance del soporte en el sitio. Si una cotización incluye orientación de instalación y repuestos, mientras que otra los excluye, es posible que al precio más bajo simplemente le falten trabajos de riesgo para el hotel.
Si el proyecto de su hotel ha alcanzado la etapa de solicitud de cotización, envíe las especificaciones, los dibujos, la cantidad, el destino, la intención de control, los requisitos de certificación y las lagunas de evidencia actuales a Kinglong Lighting a través del consulta de iluminación del proyecto. El resultado útil no es un eslogan ni un número rápido; es una revisión de lo que se debe probar antes del lanzamiento a producción.
Según nuestro análisis de un expediente de adquisiciones de seis etapas, el proyecto debe pasar por la congelación de intenciones, la prueba técnica, la aprobación de la muestra, la aprobación de producción, la liberación de envío y la entrega del sitio antes del depósito. El simple cálculo del riesgo, 4 propietarios x 2 días sin resolver = 8 días de tripulación, hace que la disputa sea visible porque los equipos de diseñador, adquisiciones, fábrica y sitio dedican tiempo a reabrir la misma decisión. La regla de decisión es comparar precios solo después de que estén presentes al menos 5 grupos de pruebas: dibujos, muestras, ruta de certificación, datos del driver/control y evidencia de embalaje o instalación. En la práctica, la cotización más baja no es realmente menor si pospone estas partidas de prueba en el calendario de apertura. Por lo tanto, un buen expediente de adquisiciones se lee como un documento de control de proyecto: dice qué se aprueba, quién lo aprobó, qué pruebas faltan y qué se debe conservar antes del depósito o la aprobación de producción. También debe registrar quién puede aprobar sustituciones, quién puede publicar una muestra, quién puede aceptar un informe de prueba y quién es el propietario del archivo de entrega final después de la instalación. Ese historial de propiedad suele ser la diferencia entre el control de adquisiciones y la improvisación de la primera semana.
Guías relacionadas
- Guía de especificaciones de lámparas de araña para hoteles de 5 estrellas
- Guía de especificaciones de lámparas de salón de baile
- Estándares de iluminación de habitaciones y pasillos
Tarjeta de acción para la adquisición de iluminación del hotel
- Congele la intención del diseño antes de comparar las cotizaciones.
- Solicite dibujos, muestras, certificados, drivers y mapas de embalaje.
- Separe la evidencia de las pruebas del producto de la evidencia de calidad de fábrica.
- Confirmar controles, potencia, repuestos y propietario de la instalación.
- Pídale a Kinglong Lighting que revise el archivo de aprobación antes del depósito.
Un expediente de adquisición de iluminación de hotel debería mantener el precio detrás de la prueba
Las adquisiciones se vuelven riesgosas cuando se comparan los proveedores antes de que el proyecto sepa qué pruebas incluye cada precio. Una cotización más económica puede excluir planos, control de muestra, ruta de certificación, embalaje, supuestos de flete, guía de instalación, repuestos o documentación de entrega. Un archivo de adquisiciones más sólido mantiene la intención del diseño, la prueba técnica, la aprobación de la muestra, la aprobación de producción, el embalaje y la entrega en un solo flujo de trabajo de evidencia.
Haga que cada cotización responda a las mismas etapas de lanzamiento
La tabla de comparación debe pedirle a cada proveedor que responda las mismas etapas: confirmación de intención, planos de taller, muestras de material y acabado, datos de fuente de luz y driver, compatibilidad de control, contexto de certificación, método de embalaje, términos de entrega, soporte de instalación, repuestos y archivo de mantenimiento. Si un proveedor omite una etapa, el comprador puede ver la brecha antes de elegir un precio.
Utilice lagunas de prueba para aclarar la responsabilidad
Una falta de pruebas no siempre es una falla del proveedor. A veces, el propietario, diseñador, ingeniero, contratista u operador aún es dueño de la decisión que falta. El expediente de contratación deberá nombrar dicho titular y plazo. Esto mantiene el proyecto en marcha sin pretender que todos los elementos sin respuesta pertenecen al fabricante. Kinglong Lighting puede responder con mayor precisión cuando esos límites son visibles en la solicitud de presupuesto.
Mantener el registro de entrega adjunto a la adquisición.
La adquisición no debe finalizar cuando se envía la luminaria. El archivo debe continuar con la instalación y entrega con dibujos, lista de materiales final, registros de acabado, datos de origen, ubicaciones de los drivers, notas de la caja, repuestos y orientación de mantenimiento. Ese registro ayuda al hotel a operar el paquete de iluminación después de su apertura y hace que el reemplazo futuro dependa menos de la memoria o de los hilos de correo electrónico.
Establecer hitos de pago alrededor de etapas de verificación
El momento del pago debe seguir el momento de la evidencia cuando sea posible. Un depósito puede ser razonable una vez que la intención, los planos y el alcance estén claros. El pago de producción no debe ignorar preguntas no resueltas sobre muestras, certificación, drivers o embalaje. El pago del envío debe reflejar la preparación de la caja, la ruta, la documentación y la entrega. Alinear las hitos de pago con las etapas de verificación brinda influencia en las adquisiciones sin convertir cada discusión en una negociación de precios.
Antes de la clasificación final de proveedores, envíe a Kinglong Lighting el flujo de trabajo de publicación de pruebas y solicite una respuesta por etapa. La mejor comparación no es sólo qué precio es más bajo; es el precio que incluye las pruebas necesarias para construir, enviar, instalar, mantener y defender el paquete de iluminación del hotel.
El marco debería permanecer activo después de la adjudicación. Si el proyecto agrega habitaciones para huéspedes, cambia los controles del salón de baile, revisa los términos de flete o intercambia un acabado, el mismo flujo de trabajo de publicación de evidencia puede mostrar qué precio, cronograma o responsabilidad debe reabrirse. Esa continuidad es lo que hace que las adquisiciones sean un sistema de control de proyectos en lugar de un evento de compra único.
El liderazgo del especificador es más importante cuando el proyecto tiene varias familias de luminarias. Las lámparas de araña del vestíbulo, las luminarias de los salones de baile, los apliques de los pasillos, las luces decorativas de las habitaciones y los colgantes de los restaurantes pueden tener diferentes proveedores o paquetes, pero la lógica de la evidencia debe ser consistente. El expediente de contratación debe dejar claro qué pruebas son universales y cuáles son específicas de un área.
El marco también debería proteger el proyecto de una ingeniería de valor apresurada. Si una opción de menor costo cambia la calidad del material, el tipo de driver, el proceso de acabado, el método de empaque, la estrategia de repuestos o el soporte de instalación, la comparación debería mostrar exactamente qué prueba se ve afectada. De esa manera, la ingeniería de valor se convierte en una compensación documentada en lugar de una rebaja silenciosa oculta dentro de una línea de pedido más barata.
Una revisión final de la adquisición debe incluir al operador, no sólo al diseño y las compras. El operador heredará el acceso de limpieza, piezas de repuesto, comportamiento de control y almacenamiento de repuestos después de que el equipo de apertura se vaya. Incorporar esa perspectiva a la revisión final de la evidencia ayuda al proyecto a evitar un error común: comprar un paquete que gana la licitación pero crea fricciones operativas diarias.
Preguntas frecuentes
¿Cuál es el primer paso en la adquisición de iluminación para hoteles?
El primer paso es congelar la intención del diseño y el alcance del área. Sin un rol escrito del invitado, una paleta de acabados, un cronograma de luminarias y limitaciones técnicas, las cotizaciones de los proveedores reflejarán suposiciones diferentes y no se pueden comparar de manera justa.
¿Qué documentos debe proporcionar un proveedor de iluminación para hoteles?
Solicite planos de taller, muestras de materiales y acabados, datos del driver, potencia, ruta de certificación de seguridad, evidencia de pruebas, método de embalaje, guía de instalación, lista de piezas de repuesto y notas de mantenimiento. Los documentos de cumplimiento exactos dependen de la ubicación y la autoridad del proyecto.
¿Cómo deberían los prescriptores comparar las cotizaciones de iluminación de hoteles?
Compare las cotizaciones solo después de que el alcance, el material, la cantidad, la ruta de certificación, los controles, el embalaje, la entrega, los repuestos y las responsabilidades de soporte en el sitio estén alineados. De lo contrario, una cotización más baja simplemente puede excluir el riesgo de que incluya otro proveedor.
¿Por qué las adquisiciones necesitan una planificación de la entrega del sitio?
La iluminación del hotel se instala bajo la presión de la fecha de apertura. Las etiquetas de las cajas, los mapas de los módulos, las guías de instalación, las piezas de repuesto y las instrucciones de mantenimiento reducen la confusión cuando los contratistas y las operaciones del hotel se hacen cargo de las adquisiciones.
Solicitar presupuesto
