Un contratista puede coordinar la consulta de iluminación más detallada de un proyecto y, aun así, no tener derecho a adjudicar el paquete a un proveedor ni a cambiar una luminaria especificada. La confusión empieza cuando el proveedor trata la coordinación activa, una solicitud de precios o el nombre de un proveedor preferido como una sola autoridad. En un fit-out hotelero o comercial, verifique la facultad exacta solicitada, el documento vigente que la concede y la persona que puede liberar la partida antes de que una cotización se convierta en un compromiso comercial.

¿Qué documentos convierten una consulta de iluminación de exploratoria en lista para compra?

Cuatro facultades diferenciadas requieren cuatro comprobaciones de documentos antes de que un proveedor asigne el estado de su respuesta.

  • Nominación puede identificar una fuente preferida; por sí solo no muestra quién realizará el pedido.
  • autoridad de compra necesita un documento actual del paquete de suministros y una ruta de liberación autorizada para esa revisión.
  • Un artículo cambiado necesita su propia ruta de aprobación documentada, incluso cuando el contratista gestiona muestras y dibujos.
  • Coordinación puede ser un trabajo de proyecto esencial sin crear autoridad comercial para un proveedor.

El cargo de contratista no define el alcance de compra de iluminación

El cargo de un contratista no demuestra su alcance de compra de iluminación. Una empresa de fit-out puede ser titular de un paquete de suministro, trabajar bajo una ruta de proveedor nominado, coordinar interfaces para un comprador designado por el propietario o combinar esas funciones según el paquete. Empiece por el alcance de trabajo: las obligaciones de suministro y ejecución definidas en los documentos rectores del proyecto. Después, pregunte qué parte controla el programa vigente de luminarias, cuál puede aceptar un acabado modificado y qué persona puede emitir la liberación de compra. Estas respuestas son más útiles que el nombre de la empresa porque se aplican a la partida exacta de iluminación decorativa que se pide cotizar.

Evalúe por separado cuatro facultades antes de cotizar un paquete de suministro

El alcance de compra de iluminación de un contratista de fit-out debe verificarse mediante cuatro facultades separadas: nominar, comprar, sustituir y coordinar. La comprobación es deliberadamente acotada: el proveedor no decide quién tiene razón jurídicamente, sino qué tipo de respuesta se puede enviar hoy con seguridad. Un contratista puede demostrar de forma sólida una facultad y no aportar pruebas de otra. Separarlas evita que una revisión detallada de planos se convierta silenciosamente en una instrucción de liberación.

facultad solicitada lo que puede significar Registro actual útil Respuesta del proveedor
Nominar Recomendar o identificar una fuente Lista de proveedores aprobados, instrucciones de licitación o nota de nominación Presupuesto o respuesta a la licitación
comprar Realizar el pedido de suministro Alcance del paquete de suministro más ruta de liberación de compra con nombre Cotización lista para comprar
sustituto Proponer un artículo, acabado o especificación diferente. Revisión aprobada o instrucción de cambio escrita. Precio de línea modificada condicional
coordinar Administrar dibujos, interfaces, muestras o comentarios. Responsabilidad de coordinación y documento de revisión actual. Respuesta técnica sin liberación comercial

Una vez confirmado el rol de compra, el proveedor aún necesita el contexto del proyecto que afecta un paquete decorativo: área de aplicación, familia de accesorios, planos actuales, referencias de acabado y ruta de revisión. Para Kinglong Lighting, el mismo conjunto de documentos ayuda a distinguir una consulta de presupuesto de un informe de iluminación decorativa controlado. Los equipos que preparan ese traspaso pueden Revisar los insumos del proyecto de iluminación de hostelería. antes de pedirle a un fabricante que convierta una solicitud abierta en una propuesta controlada.

Nominar: recomendar o identificar un proveedor sin asumir la facultad de adjudicación

El proveedor nominado y la licitación competitiva son rutas de adquisición de FF&E distintas, y un paquete de iluminación especializado puede quedar fuera de un contrato de constructor o contratista principal. El Guía FF&E del Instituto Británico de Diseño de Interiores hace esa distinción en su discusión sobre las rutas de adquisición y señala que los accesorios de iluminación pueden quedar fuera del contrato del constructor o contratista principal. Por lo tanto, para el proveedor, un nombre nominado respalda un precio específico o una conversación técnica, no una suposición de que el contratista puede adjudicar el paquete. Pregunte quién emitirá el pedido y si el calendario actual del paquete incluye los accesorios.

Comprar: confirmar el paquete de suministro y la ruta de liberación

La contratación pública de obras puede requerir documentación del contratista en portales de contratación designados en lugar de inferir un derecho de compra del título del contratista. una corriente Ejemplo de marco público del Reino Unido establece los entregables y propuestas del contratista en hitos de adquisición definidos. No es una regla para equipamientos privados, pero demuestra la útil pregunta: ¿qué documento conecta actualmente a este contratista con este paquete y punto de liberación? un orden de compra es el documento autorizado utilizado para realizar el pedido; Hasta que el proyecto identifique quién puede emitirlo o autorizarlo para la revisión actual, un proveedor no debe etiquetar la cotización como adjudicable.

Sustituir: tratar una luminaria distinta como un cambio documentado

Una sustitución de iluminación propuesta debe tratarse como una desviación documentada cuya ruta de aprobación es explícita. Aquí, un sustitución significa una alternativa propuesta al elemento especificado actualmente, ya sea que la diferencia sea un acabado, un detalle de construcción, una fuente de luz o un accesorio completo. Un comentario de muestra puede identificar una preferencia, pero puede no identificar a la parte que acepta el efecto del precio o el cambio de alcance. un Preguntas frecuentes sobre la autoridad de construcción pública de Filipinas es un ejemplo de jurisdicción específica que requiere la aprobación por escrito del propietario para las sustituciones; Úselo como un límite de documentación, no como una regla de equipamiento universal.

En el modelo AIA citado, un contratista no queda exento de responsabilidad por una desviación a menos que haya sido notificada específicamente y aprobada por separado por escrito o autorizada mediante una orden o directiva de cambio. lo relevante Documento comparativo AIA A201 es un ejemplo de modelo de contrato, no el documento rector de cada proyecto. Su lección práctica es precisa: mantener separada la línea especificada original y la alternativa propuesta hasta que el proyecto proporcione la revisión aprobada aplicable o la ruta de cambio por escrito. Esto protege al proveedor de hacer que una solicitud de finalización informal parezca una instrucción comercial establecida.

Coordinar: separar el trabajo de interfaz de la autoridad comercial

En el ejemplo de AIA citado, la revisión de la presentación del contratista incluye verificar y coordinar la información con los documentos del trabajo y del contrato. Explicación de la AIA sobre su disposición de presentación A201 marcos que revisan como verificar, aprobar, verificar y coordinar con los documentos de trabajo y contrato. Este es un trabajo de interfaz valioso: puede aclarar conflictos de montaje, dimensiones, muestras y dibujos. Por sí solo, no prueba que el contratista pueda trasladar una línea comercial de la consulta al pedido. Deje que los documentos de coordinación guíen las respuestas técnicas mientras que el documento del paquete de suministro y el contacto de liberación rigen el compromiso de precios. La división necesita un documento de liberación comercial explícito.

Solicite un documento vigente para cada facultad requerida

Una solicitud de equipamiento de iluminación está lista para el proveedor solo cuando la facultad solicitada, el documento de alcance actual y el propietario de la decisión designado están de acuerdo. Aplique esa regla línea por línea, en lugar de tratar toda la consulta como aprobada o bloqueada. Por ejemplo, un contratista puede coordinar los 26 accesorios, solicitar una cifra presupuestaria para un nuevo acabado y aún necesitar un contacto del propietario para liberar siete colgantes modificados. En ese caso, el documento de alcance responde qué está incluido, el documento de aprobación responde si se acepta la sustitución y el contacto de liberación responde quién puede convertir el precio en una orden. Ése es el control de los cuatro poderes en la práctica.

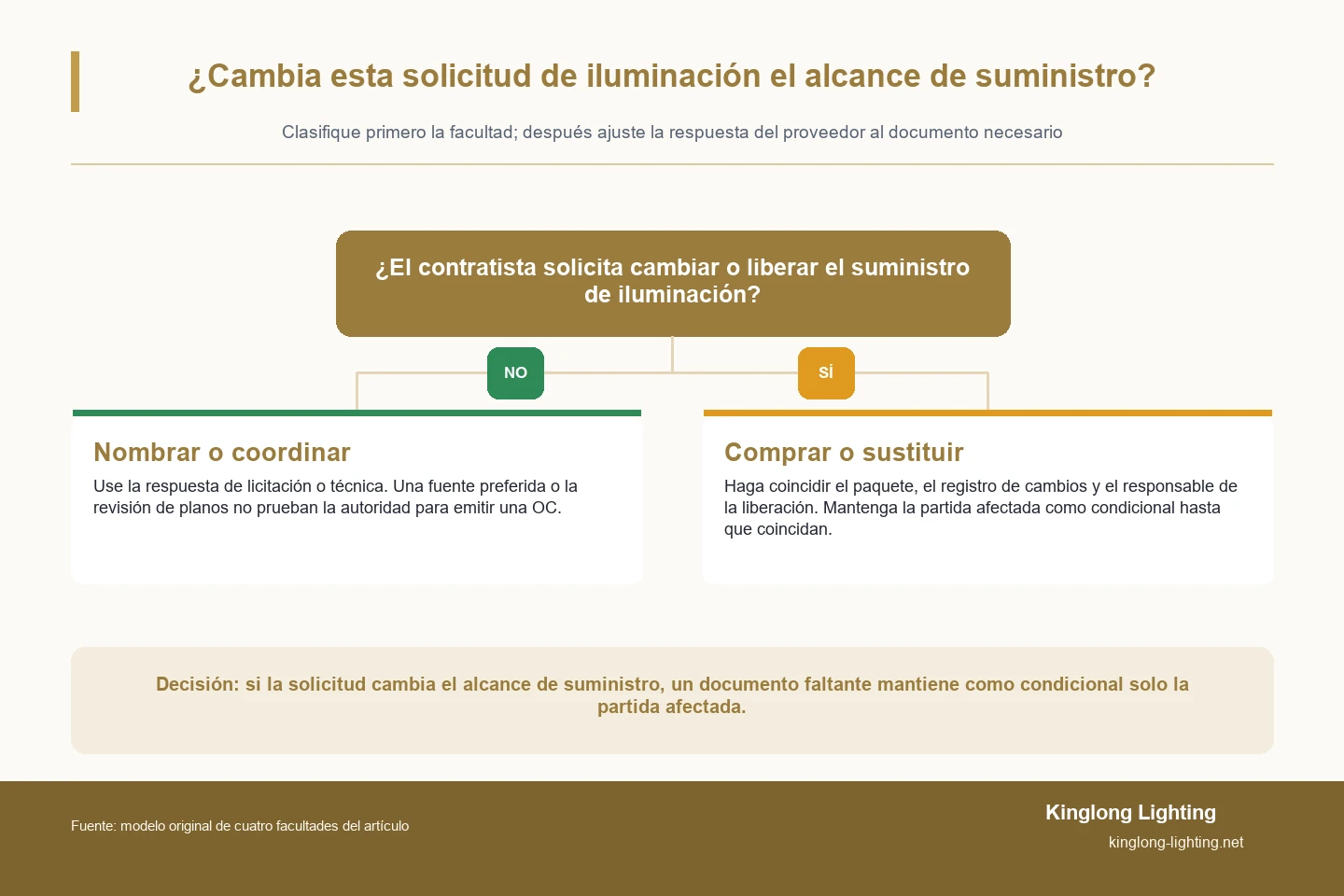

Diagrama de decisión de dos ramas que separa las solicitudes de equipamiento de iluminación que no cambian el alcance del suministro de las solicitudes que necesitan empaquetar, cambiar o liberar evidencia antes de que el proveedor proceda.
Utilizar la vía técnica o de licitación para la nominación y coordinación; utilice la ruta condicional cuando la solicitud compre o cambie el suministro de iluminación hasta que el documento y el propietario se alineen.

El modelo federal estadounidense citado limita las modificaciones de contratos a los funcionarios de contratación autorizados y exige una notificación por escrito de supuestos cambios indocumentados. LEJOS Parte 43 se aplica únicamente a su entorno de contratación federal, por lo que no decide el equipamiento de un hotel privado. Proporciona una disciplina clara de autoridad y documento: no permita que un cambio aparente se convierta en un compromiso del proveedor sin una ruta documentada y la persona autorizada para utilizarla. Para proyectos comerciales, solicite la evidencia en vivo equivalente: inclusiones actuales, la revisión del cronograma afectado, delegación escrita si corresponde y el contacto de liberación.

Ajuste la respuesta del proveedor al alcance comprobado

Un alcance no resuelto debería cambiar la respuesta de un proveedor de adjudicable a condicional, no impedir una respuesta exploratoria o de licitación útil. Una RFQ, o solicitud de cotización, es una solicitud enviada para obtener la respuesta comercial de un proveedor; Puede resultar valioso antes de que se complete cada documento de autoridad si la respuesta se etiqueta con honestidad. Utilice una respuesta presupuestaria cuando el proyecto esté explorando opciones de precio o acabado, una respuesta de licitación cuando se esté comparando el paquete y una respuesta de línea modificada condicional cuando una sustitución aún esté pendiente de aprobación. Reserve una cotización lista para comprar para la revisión que tenga tanto un alcance de suministro confirmado como una ruta de liberación designada.

En el caso de la iluminación decorativa, esa distinción también mantiene en secuencia el desarrollo personalizado. Un proveedor puede recopilar dimensiones, intención de instalación, referencias de acabado y expectativas de muestra sin pretender que se ha adjudicado una línea abierta. Cuando el proyecto esté listo para convertir documentos verificados en insumos de desarrollo controlados, puede organizar un informe de iluminación personalizado controlado.

Un informe controlado debe identificar la familia de accesorios, la revisión del dibujo, la referencia del acabado, las dimensiones, las cantidades, la ubicación de instalación prevista, las expectativas de la muestra y el contacto técnico que consolidará los comentarios. También debe identificar qué información es provisional. Luego, un proveedor puede devolver una opción de presupuesto, una respuesta de licitación o una línea de cambio condicional que coincida con el estado real del documento. Esto reduce el retrabajo causado por combinar una discusión de finalización exploratoria con un cronograma de paquete confirmado. También hace que las comparaciones posteriores sean más claras, porque el comprador puede ver si un precio diferente refleja un cambio de material, cantidad, detalle del dibujo, supuesto de flete o simplemente una condición de entrega diferente.

Mantenga la redacción comercial tan controlada como la redacción técnica. Indique la revisión del documento, la moneda y los supuestos de entrega, si una muestra tiene un precio por separado y qué documento de aprobación o liberación aún falta. Si un contratista solo está coordinando, dirija la respuesta al contacto apropiado del proyecto sin excluir al coordinador de la comunicación técnica. Si el contratista es propietario del paquete de compra, el mismo conjunto de documentos puede hacer avanzar la línea. Esta distinción protege a ambas partes: el proveedor no inventa autoridad y el equipo del proyecto no pierde una opción técnica y comercial útil mientras se alinean sus documentos. También le brinda al comprador del lado propietario una lista clara de decisiones que permanecen abiertas antes de que comience cualquier discusión sobre depósito, entrega de muestras o producción.

Para el contexto después de la verificación de autoridad, los equipos pueden revisar ejemplos de proyectos de iluminación por contexto de aplicación.

Caso ilustrativo: cotice los colgantes modificados sin adjudicar el paquete de suministro

Una cotización de doble vía puede fijar el precio de una línea de iluminación modificada y al mismo tiempo preservar la cuestión separada de quién puede liberarla. La siguiente ilustración compuesta muestra cómo un proveedor puede mantener una conversación en vivo sobre el equipamiento sin decidir la cuestión del alcance del lado del comprador.

Reúna los cuatro documentos solo cuando la partida afectada esté lista

Un contratista de diseño y construcción está coordinando la remodelación de la recepción y el salón del hotel para un equipo de proyecto designado por el propietario. La solicitud cubre 26 elementos de iluminación decorativa en tres familias de luminarias, y 7 colgantes de vestíbulo revisados ​​se ven afectados por una sustitución de acabado propuesta. El contratista le pide al proveedor que cambie el precio de esos colgantes. Su cronograma de inclusiones nombra la coordinación de la instalación, mientras que una hoja de adquisiciones del propietario separada enumera el suministro de iluminación.

El contratista puede coordinar los dibujos y los comentarios de muestra, pero no puede mostrar un documento de adjudicación actual para el paquete de suministro. La hoja de adquisiciones del propietario tampoco indica si el acabado propuesto está dentro de la asignación aprobada o está autorizado como sustitución. La solicitud es lo suficientemente detallada como para determinar el precio, pero carece de la autoridad necesaria para una línea de suministro sustitutiva vinculante.

El proveedor emite una opción presupuestaria para los 7 colgantes modificados y mantiene separada la línea especificada original. Solicita el cronograma de inclusiones actual, revisión aprobada, documento de sustitución y contacto de liberación de compra. Esa respuesta le da al equipo del proyecto un número utilizable para su decisión, al tiempo que deja claro que el nuevo acabado no ha reemplazado silenciosamente a la versión especificada.

Una línea modificada se puede adjudicar solo cuando su precio, referencia de acabado, titular de alcance e instrucción de liberación se alinean en una revisión. Hasta entonces, el proveedor puede volver a emitir solo la línea afectada como condicional y dejar la línea original visible para comparar. Esta es una ilustración compuesta, no un proyecto de Kinglong Lighting ni una regla para cada contrato de acondicionamiento.

Utilice un paquete de alcance previo a la cotización con cuatro documentos

Un paquete de alcance previo a la cotización de cuatro documentos convierte una consulta ambigua de un contratista en una conversación controlada con el proveedor. Solicite al contratista o al equipo del proyecto cuatro elementos: las inclusiones actuales o el cronograma del paquete de suministros; el accesorio actual o revisión final; el escrito de delegación o acta de cambio cuando se proponga una alternativa; y el contacto de liberación de compra designado. Cada elemento responde a una pregunta diferente. El primero identifica si el suministro de iluminación está incluido en el paquete del contratista, el segundo controla el precio, el tercero evita que una preferencia se confunda con una aprobación y el cuarto identifica quién puede liberar la línea comercial.

No convierta un documento faltante en un rechazo total. Marcar únicamente el artículo afectado como exploratorio, en etapa de licitación o condicional; indicar qué documento cambiaría ese estatus; y mantener los elementos especificados sin cambios en su revisión confirmada. Si los documentos entran en conflicto, solicite al equipo del proyecto que resuelva el conflicto en una instrucción actual en lugar de pedirle al proveedor que deduzca quién es el ganador. Cuando un equipo de proyecto ha ensamblado ese paquete y necesita una discusión por parte del fabricante sobre el paquete decorativo, puede Solicite una breve revisión de iluminación con alcance..

Preguntas frecuentes

¿Puede un contratista de fit-out solicitar una cotización de iluminación sin autoridad de compra?

Sí, un contratista puede solicitar una cotización exploratoria cuando la solicitud indique claramente que la autoridad de compra aún no está verificada. El proveedor debe etiquetar la respuesta como presupuestaria o etapa de licitación, identificar la revisión cuyo precio se está cotizando y evitar presentarla como una oferta lista para comprar. El proyecto aún puede comparar precios, acabados y opciones técnicas mientras confirma quién es el propietario del paquete de suministro y la ruta de liberación.

¿Qué documento demuestra mejor que un contratista puede comprar iluminación decorativa?

La evidencia más sólida es el alcance del contrato actual o el cronograma del paquete junto con la ruta de liberación nombrada para esa misma revisión. Un cronograma actual muestra que el suministro de iluminación está en el paquete del contratista; una ruta de publicación con nombre identifica quién puede convertir la respuesta comercial en una instrucción vinculante. Una lista de licitación histórica o un comentario que se refiera únicamente a un dibujo suelen ser más débiles porque es posible que no resuelvan ninguno de los dos puntos.

¿La responsabilidad de coordinación permite a un contratista aprobar sustituciones?

No, la responsabilidad de coordinación por sí sola no prueba la autoridad de sustitución a menos que los documentos del contrato o una delegación escrita así lo indiquen. La coordinación puede convertir al contratista en la persona adecuada para recolectar muestras, identificar conflictos y consolidar la retroalimentación. El proveedor aún debe buscar el documento de cambios aplicable y el propietario del alcance antes de tratar un acabado o accesorio alternativo como una instrucción de suministro aprobada.

¿Qué debe hacer un proveedor de iluminación cuando los documentos de alcance entran en conflicto?

El proveedor debe mantener la línea afectada condicional y solicitar al equipo del proyecto que emita una instrucción de autoridad y alcance actual. Mantenga separadas las líneas originales y propuestas, indique qué versiones de documentos se están comparando e identifique el contacto de liberación o el documento de aprobación que falta. Esto preserva una conversación comercial útil sin permitir que un conflicto no resuelto del lado del comprador se convierta en una promesa del proveedor.
