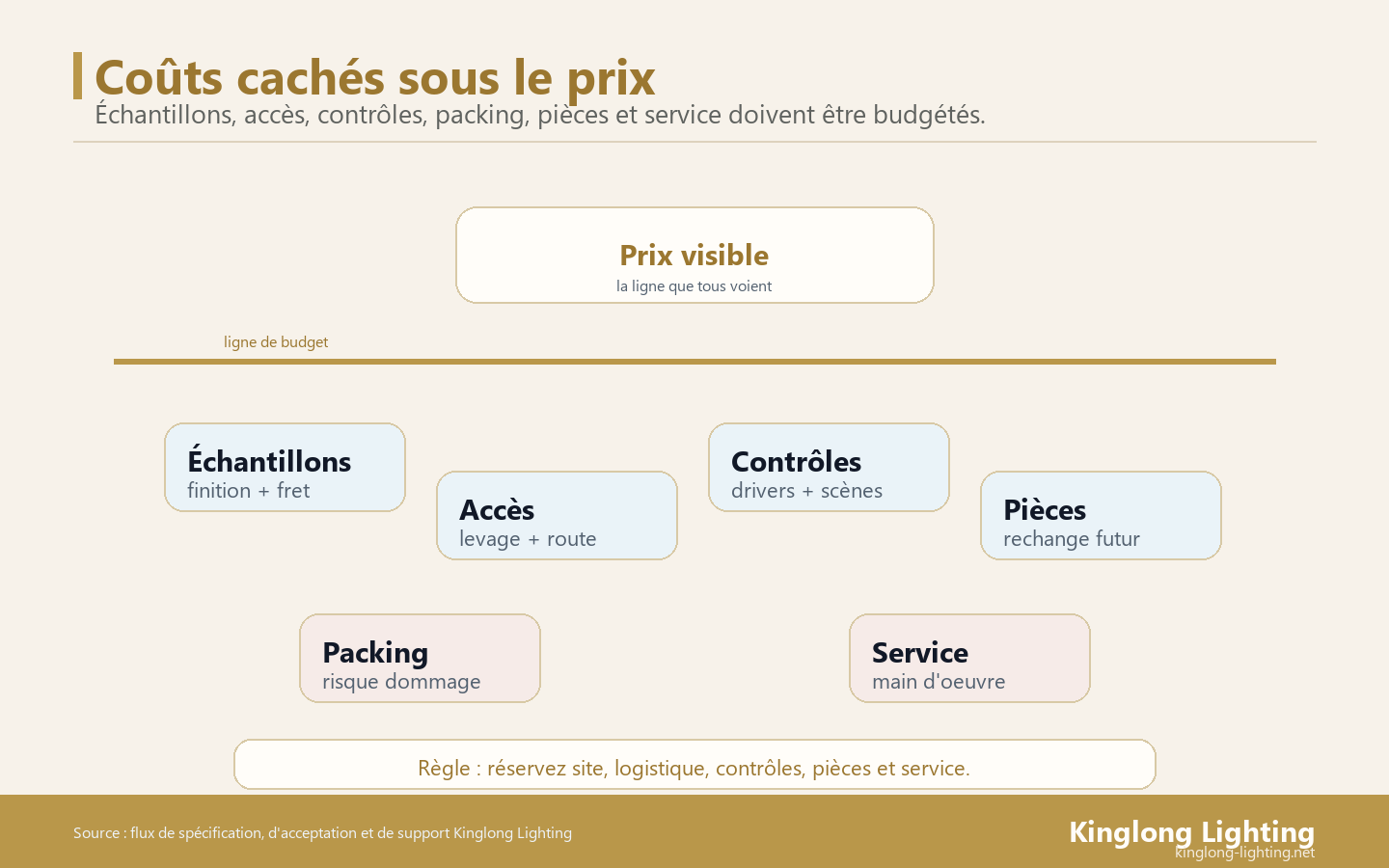

Un budget d’éclairage de villa ne se résume pas au prix visible du lustre. Sous cette ligne se trouvent échantillons, révisions, accès, contrôles, électricité, emballage, transport, pièces de rechange, installation locale et maintenance future.
Le risque apparaît lorsque la première offre semble complète alors qu’elle ne couvre qu’une partie du projet. Le propriétaire compare alors des totaux qui ne portent pas le même périmètre. Le coût caché le plus dangereux est celui qui n’a jamais été nommé.
Kinglong Lighting peut aider à exposer ces couches en séparant prix de luminaire, personnalisation, preuve, packing, pièces et support. Le budget devient plus juste lorsque le site et les hypothèses sont visibles dès le départ.
Points clés
- Le prix visible n’est qu’une couche : Mettez à côté les coûts de site, logistique, contrôles et service.
- Les échantillons ont un vrai budget : Finition, flete, révision et deuxième test doivent être prévus.
- L’accès coûte souvent tard : Hauteur, route, protection et équipement de levage doivent être évalués avant production.
- Les contrôles impliquent plusieurs métiers : Driver, dimming, intégrateur et électricien local ne sont pas toujours dans l’offre.
- Les pièces et la maintenance protègent la valeur : Le coût initial doit préparer l’exploitation future.
Le prix visible cache plusieurs couches
Le budget réaliste ne demande pas seulement combien coûte le lustre, mais quelles décisions doivent encore être payées pour qu’il fonctionne dans la villa.
La page de conception de l’éclairage du DOE rappelle que l’éclairage dépend de l’application. Le prix d’un lustre sans contexte de pièce, plafond, contrôle et accès ne décrit donc pas le coût réel du projet.

Une offre basse peut déplacer le coût
Une offre peut paraître compétitive parce qu’elle exclut échantillon, plan révisé, packing renforcé, pièces de rechange, installation ou contrôle local. Ces exclusions ne sont pas forcément mauvaises, mais elles doivent être visibles pour comparer correctement.
La bonne question n’est pas seulement “quel est le total?”, mais “que couvre ce total?”. Une matrice de périmètre évite de choisir une offre qui devient chère plus tard.
Le budget doit suivre les hypothèses
Chaque hypothèse a une valeur économique : plafond prêt, route accessible, driver compatible, finition standard, transport simple ou installation locale disponible. Si l’hypothèse échoue, le coût change.
Le devis devrait donc nommer les hypothèses. Le propriétaire peut ensuite décider de les accepter, de les vérifier ou de prévoir une réserve.
Échantillons, finitions et révisions
Les échantillons protègent la qualité visible, mais ils ont un coût. Matière, fabrication, flete, temps de revue, variation, second échantillon et conservation de référence peuvent affecter le budget. Les ignorer crée une surprise avant production.
La FAQ DOE TM-30 montre que couleur et apparence demandent une évaluation méthodique. Dans un budget, cela signifie prévoir le coût d’une preuve visible, pas seulement un rendu.
Un échantillon refusé doit avoir une règle
Si l’échantillon échoue, qui paie le second? Le budget doit dire ce qui est inclus, ce qui devient extra et quand la production peut commencer. Sans règle, le désaccord apparaît au moment de la pression calendrier.
La finition spéciale peut changer plusieurs postes
Une finition spéciale peut changer matière, délai, contrôle qualité, protection, nettoyage et pièces futures. Elle ne devrait pas être traitée comme une simple couleur dans une ligne de devis.
Accès, site et installation locale
La villa impose ses propres coûts : hauteur, escalier, ascenseur, route de livraison, protection de sol, point de levage, échafaudage, équipe locale et zone de stockage. Ces coûts sont souvent hors prix fournisseur mais indispensables pour accepter le lustre.
La page des plates-formes élévatrices OSHA rappelle que le travail en hauteur exige équipement et planification. Le budget doit reconnaître cette réalité avant la date de pose.
La route doit être budgétée avant production
Si la pièce ne passe pas par la route prévue, le coût peut toucher module, emballage, main-d’oeuvre, levage et délai. Vérifier la route avant production évite des corrections coûteuses.
La protection intérieure n’est pas un détail
Sols, murs, escaliers et mobilier peuvent être terminés avant l’installation. Protection, nettoyage et réparation potentielle doivent être attribués. Un lustre correct ne doit pas créer un second chantier.
Contrôles, électricité et intégration
Le coût des contrôles peut être caché parce qu’il touche plusieurs acteurs : fabricant, driver, intégrateur, électricien, système de maison intelligente et propriétaire. Le prix du lustre peut inclure le luminaire sans inclure la configuration complète.
La page NFPA 70 National Electrical Code rappelle que les sujets électriques locaux exigent des professionnels qualifiés. Le budget doit séparer fourniture, intégration et validation locale.
Un driver compatible n’est pas une scène réglée
Le driver peut être compatible et la scène encore mal réglée. Dimming, groupes, commandes et comportement d’usage doivent être budgétés comme coordination, pas seulement comme matériel.
Les exclusions de contrôle doivent être écrites
Si l’offre exclut système de contrôle, programmation, câblage local ou intégrateur, ces lignes doivent apparaître ailleurs. Une exclusion invisible devient un coût caché au moment des tests.
Logistique, emballage et réception
Emballage, transport, documents, assurance, taxes, réception, stockage et déballage peuvent modifier le budget. Pour un lustre fragile ou volumineux, le packing n’est pas une option cosmétique; il protège la valeur du produit.
La page ISTA 3A aide à penser l’emballage selon le risque. Les Incoterms 2020 de l’ICC rappellent que responsabilités de livraison et destination doivent être nommées.
Le packing renforcé peut coûter moins qu’un dommage
Un packing plus sérieux peut sembler augmenter le devis, mais il peut éviter dommage, réclamation, délai et remplacement. Le propriétaire doit comparer ce coût à l’impact d’un objet arrivé cassé.
La réception doit avoir un budget humain
Recevoir, photographier, vérifier, déplacer et stocker prend du temps. Si personne n’est responsable, le coût apparaît comme chaos de chantier. Le budget doit prévoir la main-d’oeuvre de réception.
Pièces, garantie et maintenance future
Le budget initial devrait prévoir pièces critiques, documentation, méthode de nettoyage, accès de service et support après livraison. Une villa peut être magnifique le jour de l’installation et difficile à maintenir six mois plus tard.
La page UL 1598 rappelle que les luminaires décoratifs restent techniques. Le budget doit donc inclure les éléments qui soutiennent la durée de vie pratique.
Les pièces de rechange réduisent le coût futur
Drivers, cristaux, diffuseurs, visserie spéciale et éléments fragiles coûtent moins cher lorsqu’ils sont identifiés tôt. Les commander plus tard peut prendre plus de temps et coûter davantage.
La maintenance a besoin d’une archive
Photos, codes, méthode de nettoyage et route de service évitent de recommencer chaque diagnostic. L’archive est une petite dépense qui réduit les coûts futurs de communication et d’erreur.
Tableau des coûts cachés
| Couche | Pourquoi elle apparaît | Question avant approbation | Contrôle |
|---|---|---|---|
| Échantillons | Finition, couleur, révision, flete | Combien d’essais sont inclus? | Définir référence maître |
| Accès | Hauteur, route, protection, équipe | La pièce entre-elle et monte-t-elle? | Vérifier site avant production |
| Contrôles | Drivers, dimming, scènes, intégration | Quel système est supposé? | Séparer fournisseur et intégrateur |
| Logistique | Packing, transport, réception | Quelle responsabilité est incluse? | Nommer destination et documents |
| Service | Pièces, nettoyage, accès futur | Que se passe-t-il après installation? | Prévoir pièces et archive |
Comparer deux devis qui semblent proches
Deux prix peuvent sembler similaires et couvrir des réalités très différentes. L’un inclut échantillon, packing renforcé et pièces; l’autre les exclut pour paraître plus compétitif. L’un suppose driver distant; l’autre driver intégré. L’un inclut revue de plan; l’autre la facture en changement.
Les hypothèses doivent avoir une valeur
Une hypothèse de plafond, route ou dimming n’est pas seulement technique. Elle peut changer le coût. Si le site n’est pas prêt, quelqu’un paiera la différence. Le budget doit l’anticiper.
L’offre claire réduit souvent le risque
Une offre détaillée peut sembler moins simple, mais elle protège le propriétaire. Elle montre exclusions, options et responsabilités avant fabrication. Le coût caché le plus dangereux est celui qui rendait la première somme plus jolie.
Comment Kinglong Lighting aide à exposer les coûts
Kinglong Lighting peut séparer prix de fixture, échantillon, finition, structure, emballage, pièces et support produit. Lorsque le propriétaire partage plan, destination, route et attentes de contrôle, le budget peut nommer les hypothèses.
Pour un projet actif, envoyez budget et hypothèses via la page de contact. Une revue précoce peut révéler si le prix visible est complet ou si des couches restent à budgéter.
Réserve de contingence par couche
Une réserve unique peut être utile, mais une réserve par couche explique mieux le risque. Échantillon, accès, contrôle, logistique et service ne se comportent pas de la même façon. L’argent réservé pour une finition spéciale ne devrait pas être confondu avec l’argent réservé pour un levage difficile.
Libérer la réserve lorsqu’une preuve ferme le risque
La réserve n’a pas vocation à être dépensée automatiquement. Si le site confirme la route, si l’échantillon est accepté ou si les contrôles sont validés, une partie de la réserve peut être libérée. Cette méthode rend le budget plus transparent pour le propriétaire.
Nommer le risque qui consomme la réserve
Lorsqu’une réserve est utilisée, le dossier doit dire pourquoi : changement de finition, packing renforcé, accès supplémentaire, programmation de contrôle ou pièce de rechange. Sans justification, la réserve ressemble à un supplément arbitraire.
Responsabilité de paiement et responsabilité technique
Le propriétaire peut payer une ligne même si une autre partie l’exécute. Le fournisseur peut fournir données de driver, l’intégrateur local peut programmer les scènes et l’électricien peut valider le circuit. Si le budget ne sépare pas paiement, exécution et approbation, le coût devient une discussion tardive.
Créer une matrice qui paie, qui exécute, qui approuve
Pour chaque ligne importante, écrivez qui paie, qui fait, qui vérifie et quelle preuve ferme la ligne. Cette matrice est particulièrement utile pour accès, contrôles, support local, packing et réception.
Séparer option esthétique et nécessité d’acceptation
Une option esthétique peut attendre ou être refusée. Un coût de sécurité, d’accès ou de conformité ne devrait pas apparaître le jour de l’installation. Le budget doit distinguer ce qui améliore le projet de ce qui permet simplement de l’accepter.
Revue finale avant approbation du budget
Avant de signer, comparez les offres par périmètre : produit, échantillon, plan, finition, contrôle, packing, transport, installation locale, pièces, garantie et support. Une cellule vide n’est pas forcément un problème, mais elle doit être attribuée à quelqu’un.
Demander les exclusions par écrit
Les exclusions écrites protègent les deux parties. Elles montrent ce qui reste au propriétaire, au site ou à un autre fournisseur. Une exclusion orale est facile à oublier et coûteuse à redécouvrir.
Relire le budget avec le calendrier
Un budget peut sembler bon mais cacher un délai impossible. Si l’échantillon, la revue locale ou la logistique ne sont pas inclus dans le temps prévu, le coût apparaîtra sous forme de retard. Budget et calendrier doivent être lus ensemble.
Jalons de paiement et preuve associée
Le budget devrait relier les paiements à des preuves, pas seulement à des dates. Un acompte peut lancer la conception, un paiement d’étape peut suivre l’échantillon approuvé, un paiement de production peut suivre le plan signé, et un paiement avant expédition peut suivre l’inspection ou les photos de packing.
Éviter les paiements sans état de décision
Payer sans savoir quelle décision est fermée crée du risque. Le propriétaire doit comprendre si le paiement valide une direction, une matière, une fabrication, un lot prêt ou une livraison. Chaque paiement devrait correspondre à une étape lisible.
Prévoir les coûts locaux hors contrat fournisseur
Certains coûts ne seront jamais dans le contrat du fabricant : renfort de plafond, électricien local, intégrateur, équipement de levage, protection intérieure ou stockage temporaire. Le budget global doit les porter ailleurs au lieu de les laisser apparaître comme surprises.
Choisir consciemment ce qui reste exclu
Tout ne doit pas forcément être inclus dans l’offre fournisseur. Le propriétaire peut choisir de gérer localement l’installation, les contrôles ou certains services. Mais cette décision doit être consciente. Une exclusion choisie est une stratégie; une exclusion ignorée est un coût caché.
Transformer les exclusions en responsabilités
Chaque exclusion devrait avoir un responsable. Si l’installation locale est exclue, qui la chiffre? Si la programmation est exclue, quel intégrateur intervient? Si les taxes sont exclues, qui les estime? Cette conversion transforme une absence de prix en plan de gestion. Le propriétaire peut alors comparer un devis complet à un devis partiel sans confondre économie réelle et coût déplacé. Cette lecture rend la négociation plus saine, car elle évite de demander au fabricant de porter un risque qui appartient en réalité au chantier, au transport ou à un prestataire local. Le budget devient plus défendable, plus facile à expliquer et plus utile lors de la décision finale.
FAQ
Quels coûts cachés apparaissent souvent dans l’éclairage de villa?
Les plus fréquents sont échantillons, révisions, accès de site, levage, protection, contrôles, programmation, revue locale, emballage, transport, réception, pièces de rechange et maintenance future.
Pourquoi le prix du lustre ne suffit-il pas?
Parce qu’un lustre doit être approuvé, produit, transporté, reçu, installé, contrôlé et maintenu. Le prix de l’objet ne couvre pas toujours ces étapes ni les responsabilités locales.
Comment comparer deux devis de lustres personnalisés?
Comparez par périmètre : produit, échantillon, plan, finition, contrôles, packing, transport, installation locale, pièces, garantie et support. Les cellules vides doivent être clarifiées.
Faut-il prévoir une réserve de budget?
Oui, surtout si site, accès, contrôles, finition ou logistique restent incertains. La réserve doit être liée aux couches de risque, pas ajoutée au hasard au total.
