Liste de points sur l’éclairage des hôtels : 25 éléments à vérifier avant l’acceptation finale est un sujet de contrôle de projet avant de devenir un sujet d’éclairage décoratif. L’acheteur ne choisit pas seulement un lustre, une applique ou un ensemble d’éclairage décoratif. L’acheteur décide de la manière dont l’intention de conception, la preuve du fournisseur, les contraintes du site, la séquence de production et l’acceptation finale resteront alignées.

L’échec courant est de traiter la liste de tâches d’éclairage d’un hôtel comme un document ou une réunion qui peut être nettoyé tardivement. D’ici là, l’interface du plafond, les échantillons, les scènes de contrôle, l’emballage, les conditions d’expédition et les responsabilités d’installation peuvent déjà aller dans des directions différentes.

Kinglong Lighting aborde ce type d’article du côté du fabricant. Un fournisseur d’éclairage utile devrait aider l’équipe de projet à transformer les préférences en preuves, les preuves en portes de libération et les portes de libération en un fichier de transfert que l’hôtel peut réellement gérer.

Points clés à retenir

  • La preuve bat la préférence : chaque décision clé devrait nommer les preuves nécessaires avant la libération.
  • Le dossier fournisseur doit être utile sur place : les dessins, les échantillons, les étiquettes et les notes d’accès devraient réduire les questions d’installation.
  • L’examen local compte toujours : les informations sur l’usine soutiennent les professionnels locaux mais ne les remplacent pas.
  • L’acceptation doit être définie tôt : la qualité finale ne peut pas être jugée uniquement par la mise sous tension du luminaire.
  • Soft CTA appartient avant la FAQ : les acheteurs doivent savoir quoi envoyer lorsqu’ils demandent de l’aide à Kinglong Lighting.

La liste de tâches doit protéger le futur hôtel, pas seulement clôturer le projet

Une punch list d’éclairage décoratif est précieuse lorsqu’elle vérifie ensemble la pièce installée, le système technique et le dossier de maintenance.

L’acceptation finale est le point de rencontre entre la promesse de conception, les preuves d’usine, l’installation locale et l’exploitation de l’hôtel. La liste de tâches doit donc vérifier ce que les invités voient, quel personnel peut opérer, quels électriciens peuvent entretenir et ce que le propriétaire peut prouver plus tard.

Le Page de mise en service du bâtiment WBDG est utile car la mise en service transforme l’intention de conception en une preuve vérifiée de fonctionnement et de transfert. Pour les propriétaires d’hôtels, les chefs de projet et les concepteurs préparant l’acceptation finale de l’éclairage décoratif, cela transforme la discussion en une liste de 25 points couvrant l’expérience client et le transfert de l’opérateur au lieu d’un argument de préférence.

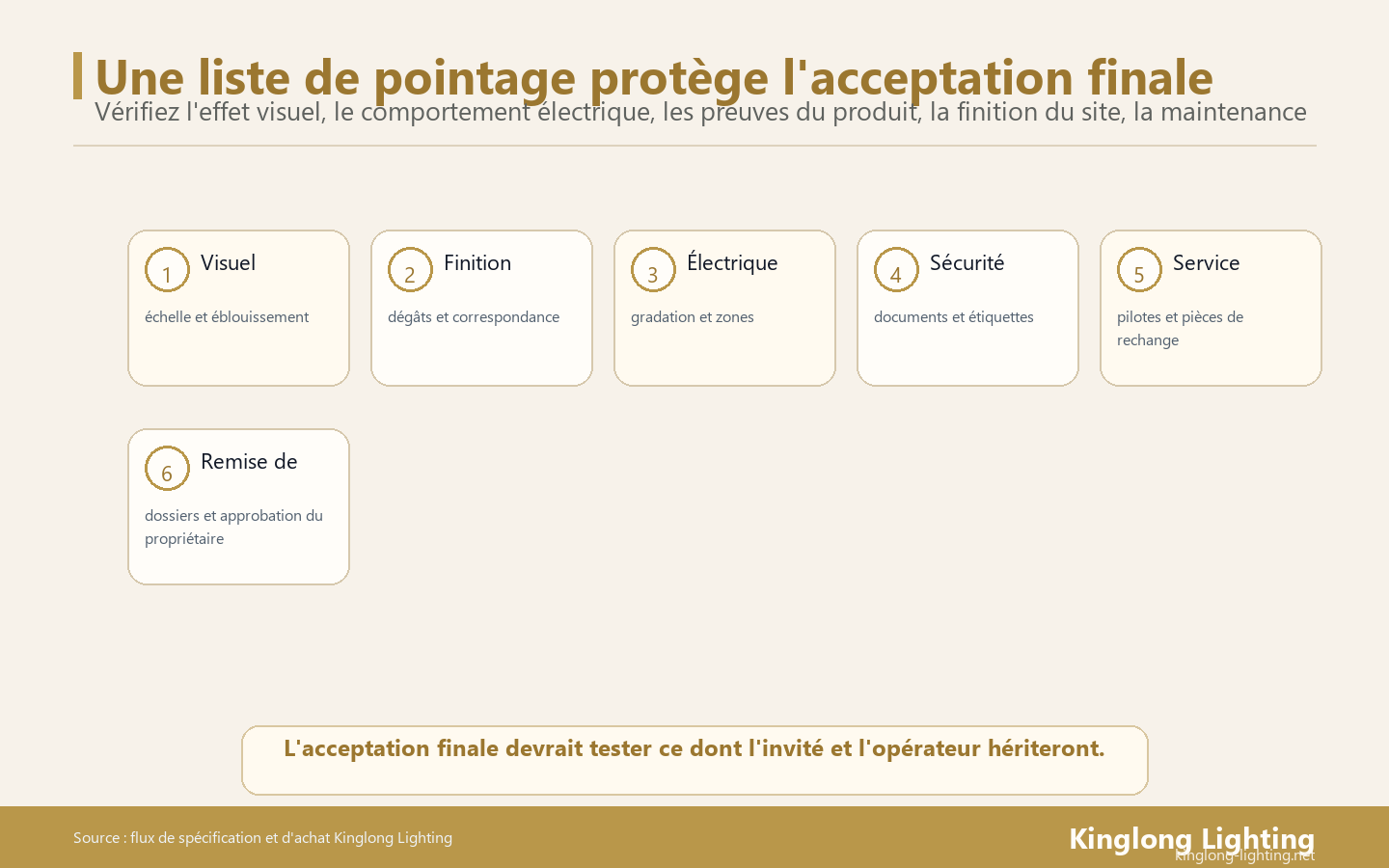

Une liste de points forts de l'éclairage d'un hôtel doit vérifier la qualité destinée aux clients et la maintenabilité destinée aux opérateurs avant la signature d'acceptation finale.
Une liste de points forts de l’éclairage d’un hôtel doit vérifier la qualité destinée aux clients et la maintenabilité destinée aux opérateurs avant la signature d’acceptation finale.

Catégorie 1 : qualité visuelle destinée aux clients

Le premier groupe de contrôles consiste à déterminer si l’éclairage installé tient les promesses de la pièce.

Le Page de conception d’éclairage du DOE est utile car l’éclairage doit être planifié en fonction de la qualité, de l’efficacité et de l’utilisation de l’ensemble de l’espace plutôt que de l’apparence seule des luminaires. Pour les propriétaires d’hôtels, les chefs de projet et les concepteurs préparant l’acceptation finale de l’éclairage décoratif, cela transforme la discussion en une vérification des vues de mise en service liée à l’intention de conception plutôt qu’à un argument de préférence.

Vérifiez l’échelle, la chute et l’alignement à partir des positions réelles des invités

L’examen visuel devient important lorsque l’acceptation se fait à partir d’une échelle ou d’une photo en gros plan d’un téléphone. L’équipe de projet ne doit pas considérer cela comme un détail de coordination tardif, car le choix modifie le coût, la séquence, la responsabilité du dessin et les preuves qu’un acheteur peut raisonnablement approuver. Si le problème reste ouvert, le fournisseur peut proposer un luminaire attrayant tandis que l’équipe de construction porte silencieusement une contrainte non résolue.

La réponse pratique consiste à nommer les vues de l’entrée, de la position assise, des escaliers, de la salle de bal et du couloir avant de les libérer. Cette preuve donne au propriétaire une règle de décision : accepter la chambre à partir des positions que les clients utilisent réellement. Cela permet également de garantir l’honnêteté du rôle de Kinglong Lighting. L’usine peut fournir des dessins, des échantillons, des informations sur les produits, la logique d’emballage et les options de fabrication, tandis que les professionnels locaux continuent de confirmer les exigences de sécurité du bâtiment, du code et du site.

Vérifiez l’éblouissement et les reflets la nuit

L’examen nocturne devient important lorsque le luminaire semble correct pendant la journée mais crée des éblouissements, des reflets de miroir ou des points chauds de caméra la nuit. L’équipe de projet ne doit pas considérer cela comme un détail de coordination tardif, car le choix modifie le coût, la séquence, la responsabilité du dessin et les preuves qu’un acheteur peut raisonnablement approuver. Si le problème reste ouvert, le fournisseur peut proposer un luminaire attrayant tandis que l’équipe de construction porte silencieusement une contrainte non résolue.

La réponse pratique est de nommer la révision des scènes du soir et les niveaux de gradation avant la sortie. Cette preuve donne au propriétaire une règle de décision : ajuster les scènes avant le transfert au lieu de laisser les plaintes aux opérations. Cela permet également de garantir l’honnêteté du rôle de Kinglong Lighting. L’usine peut fournir des dessins, des échantillons, des informations sur les produits, la logique d’emballage et les options de fabrication, tandis que les professionnels locaux continuent de confirmer les exigences de sécurité du bâtiment, du code et du site.

Catégorie 2 : comportement électrique et de commande

Un bel appareil peut toujours échouer si ses contrôles sont faibles.

Le Page du Code national de l’électricité NFPA 70 est utile car les décisions en matière d’installation électrique nécessitent un examen qualifié du code local. Pour les propriétaires d’hôtels, les chefs de projet et les concepteurs préparant l’acceptation finale de l’éclairage décoratif, cela transforme la discussion en gradation, scènes, son du conducteur et examen électrique local au lieu d’un argument de préférence.

Testez chaque scène que l’hôtel utilisera

Le test de scène devient important lorsque l’équipe teste uniquement on/off car l’ouverture est proche. L’équipe de projet ne doit pas considérer cela comme un détail de coordination tardif, car le choix modifie le coût, la séquence, la responsabilité du dessin et les preuves qu’un acheteur peut raisonnablement approuver. Si le problème reste ouvert, le fournisseur peut proposer un luminaire attrayant tandis que l’équipe de construction porte silencieusement une contrainte non résolue.

La réponse pratique consiste à nommer les scènes d’arrivée, de dîner, d’événement, de nettoyage, d’urgence et de bas niveau avant la sortie. Cette preuve donne au propriétaire une règle de décision : accepter le comportement de la scène avant que la pièce ne soit confiée aux opérations. Cela permet également de garantir l’honnêteté du rôle de Kinglong Lighting. L’usine peut fournir des dessins, des échantillons, des informations sur les produits, la logique d’emballage et les options de fabrication, tandis que les professionnels locaux continuent de confirmer les exigences de sécurité du bâtiment, du code et du site.

Écoutez les pilotes et vérifiez la gradation bas de gamme

La vérification du pilote devient importante lorsque le scintillement, le bruit ou la gradation inégale des basses fréquences sont ignorés lors de la liste de pointage. L’équipe de projet ne doit pas considérer cela comme un détail de coordination tardif, car le choix modifie le coût, la séquence, la responsabilité du dessin et les preuves qu’un acheteur peut raisonnablement approuver. Si le problème reste ouvert, le fournisseur peut proposer un luminaire attrayant tandis que l’équipe de construction porte silencieusement une contrainte non résolue.

La réponse pratique consiste à nommer l’emplacement du pilote, la vérification acoustique, la gradation bas de gamme et le comportement de la zone avant la libération. Cette preuve donne au propriétaire une règle de décision : corriger les défauts visibles ou audibles avant la signature finale. Cela permet également de garantir l’honnêteté du rôle de Kinglong Lighting. L’usine peut fournir des dessins, des échantillons, des informations sur les produits, la logique d’emballage et les options de fabrication, tandis que les professionnels locaux continuent de confirmer les exigences de sécurité du bâtiment, du code et du site.

Catégorie 3 : preuves du produit et état de finition

L’acceptation doit comparer le luminaire installé aux échantillons approuvés et aux enregistrements de produits.

Le Page de la norme UL 1598 est utile car les lustres décoratifs restent des luminaires qui nécessitent des preuves de produit et d’installation. Pour les propriétaires d’hôtels, les chefs de projet et les concepteurs préparant l’acceptation finale de l’éclairage décoratif, cela transforme la discussion en documents sur les luminaires, en maître de finition, en étiquettes et en état d’installation au lieu d’un argument de préférence.

Comparer la finition à la référence approuvée

Le punch de finition devient important lorsqu’une légère dérive de finition est acceptée, car il est difficile d’en discuter à la fin. L’équipe de projet ne doit pas considérer cela comme un détail de coordination tardif, car le choix modifie le coût, la séquence, la responsabilité du dessin et les preuves qu’un acheteur peut raisonnablement approuver. Si le problème reste ouvert, le fournisseur peut proposer un luminaire attrayant tandis que l’équipe de construction porte silencieusement une contrainte non résolue.

La réponse pratique consiste à nommer l’échantillon principal, la photo du lot, l’état d’installation et la règle de tolérance avant la publication. Cette preuve donne au propriétaire une règle de décision : enregistrer si le luminaire visible correspond à ce qui a été approuvé. Cela permet également de garantir l’honnêteté du rôle de Kinglong Lighting. L’usine peut fournir des dessins, des échantillons, des informations sur les produits, la logique d’emballage et les options de fabrication, tandis que les professionnels locaux continuent de confirmer les exigences de sécurité du bâtiment, du code et du site.

Vérifier les étiquettes, les pièces de rechange et les pièces de rechange

L’examen des pièces de rechange devient important lorsque les pièces de rechange sont remises sans identité ni emplacement. L’équipe de projet ne doit pas considérer cela comme un détail de coordination tardif, car le choix modifie le coût, la séquence, la responsabilité du dessin et les preuves qu’un acheteur peut raisonnablement approuver. Si le problème reste ouvert, le fournisseur peut proposer un luminaire attrayant tandis que l’équipe de construction porte silencieusement une contrainte non résolue.

La réponse pratique consiste à nommer la carte des pièces, la liste de pièces de rechange, les étiquettes et l’emplacement de stockage avant la sortie. Cette preuve donne au propriétaire une règle de décision : rendre possible un remplacement futur sans incertitude. Cela permet également de garantir l’honnêteté du rôle de Kinglong Lighting. L’usine peut fournir des dessins, des échantillons, des informations sur les produits, la logique d’emballage et les options de fabrication, tandis que les professionnels locaux continuent de confirmer les exigences de sécurité du bâtiment, du code et du site.

Catégorie 4 : accès, sécurité et facilité d’entretien

La liste de points à retenir doit demander si l’hôtel peut posséder le luminaire en toute sécurité.

Le Page des ascenseurs aériens de l’OSHA est utile car l’installation et l’entretien en hauteur nécessitent un accès planifié, une opération qualifiée et une sensibilisation aux dangers du site. Pour les propriétaires d’hôtels, les chefs de projet et les concepteurs préparant l’acceptation finale de l’éclairage décoratif, cela transforme la discussion en méthode d’accès, en examen de sécurité local et en notes de service au lieu d’un argument de préférence.

Confirmer le nettoyage et l’accès du chauffeur

L’accès au service devient important lorsque l’accès à la maintenance n’est discuté qu’après l’acceptation du lustre. L’équipe de projet ne doit pas considérer cela comme un détail de coordination tardif, car le choix modifie le coût, la séquence, la responsabilité du dessin et les preuves qu’un acheteur peut raisonnablement approuver. Si le problème reste ouvert, le fournisseur peut proposer un luminaire attrayant tandis que l’équipe de construction porte silencieusement une contrainte non résolue.

La réponse pratique consiste à nommer le chemin de levage, l’emplacement du conducteur, l’accès à l’auvent et la méthode de nettoyage avant la libération. Cette preuve donne au propriétaire une règle de décision : ne pas accepter un luminaire que l’hôtel ne peut pas entretenir. Cela permet également de garantir l’honnêteté du rôle de Kinglong Lighting. L’usine peut fournir des dessins, des échantillons, des informations sur les produits, la logique d’emballage et les options de fabrication, tandis que les professionnels locaux continuent de confirmer les exigences de sécurité du bâtiment, du code et du site.

Séparer les notes de produit de l’approbation de sécurité locale

Les limites de sécurité deviennent importantes lorsque les notes d’usine sont confondues avec une approbation locale complète. L’équipe de projet ne doit pas considérer cela comme un détail de coordination tardif, car le choix modifie le coût, la séquence, la responsabilité du dessin et les preuves qu’un acheteur peut raisonnablement approuver. Si le problème reste ouvert, le fournisseur peut proposer un luminaire attrayant tandis que l’équipe de construction porte silencieusement une contrainte non résolue.

La réponse pratique consiste à nommer les documents du produit ainsi que les vérifications professionnelles locales avant leur sortie. Cette preuve donne au propriétaire une règle de décision : garder le bâtiment, le code et la sécurité du site entre des mains locales qualifiées. Cela permet également de garantir l’honnêteté du rôle de Kinglong Lighting. L’usine peut fournir des dessins, des échantillons, des informations sur les produits, la logique d’emballage et les options de fabrication, tandis que les professionnels locaux continuent de confirmer les exigences de sécurité du bâtiment, du code et du site.

Catégorie 5 : enregistrement final de remise

La dernière catégorie garantit que l’hôtel hérite d’informations utilisables.

Le Page d’éclairage LED du DOE est utile car les performances, l’efficacité, la chaleur et les attentes en matière de service des LED font partie de la décision concernant le luminaire. Pour les propriétaires d’hôtels, les chefs de projet et les concepteurs préparant l’acceptation finale de l’éclairage décoratif, cela transforme la discussion en un dossier de remise contenant des scènes, des photos, des documents et des problèmes restants au lieu d’un argument de préférence.

Fermer les problèmes ouverts par propriétaire et par date

La clôture devient importante lorsque la liste de points à remplir devient une vague liste de plaintes. L’équipe de projet ne doit pas considérer cela comme un détail de coordination tardif, car le choix modifie le coût, la séquence, la responsabilité du dessin et les preuves qu’un acheteur peut raisonnablement approuver. Si le problème reste ouvert, le fournisseur peut proposer un luminaire attrayant tandis que l’équipe de construction porte silencieusement une contrainte non résolue.

La réponse pratique consiste à nommer le propriétaire du problème, la date, la photo, la gravité et la règle de clôture avant la publication. Cette preuve donne au propriétaire une règle de décision : traiter l’acceptation finale comme un enregistrement contrôlé. Cela permet également de garantir l’honnêteté du rôle de Kinglong Lighting. L’usine peut fournir des dessins, des échantillons, des informations sur les produits, la logique d’emballage et les options de fabrication, tandis que les professionnels locaux continuent de confirmer les exigences de sécurité du bâtiment, du code et du site.

Catégories de liste de points à accomplir de 25 éléments

Utilisez cette table comme porte de dégagement compacte. Il ne s’agit pas d’un contrat légal, mais il montre quelle preuve doit être visible avant la prochaine étape du projet.

Décision Risque si vague Preuve à demander Règle de libération
Visuel l’invité voit des défauts vues et contrôles d’éblouissement accepter l’effet de pièce
Contrôles les scènes échouent après l’ouverture tests de gradation et de zone réparer avant la remise
Finition non-concordance d’échantillon masquée comparaison d’échantillons maîtres enregistrer la réussite/l’échec
Service entretien impossible plan d’accès et de réserve détenir un accès peu clair
Remise de transfert l’hôtel hérite du mystère photos et journal du propriétaire clôturer les numéros par date

Comment Kinglong Lighting prend en charge la liste de points forts de l’éclairage des hôtels

Kinglong Lighting peut prendre en charge la liste de tâches d’éclairage des hôtels en reliant l’intention de conception aux preuves d’usine : dessins, échantillons de finition, notes du conducteur, logique d’emballage, hypothèses d’installation et enregistrements de remise. Le résultat utile est un fichier de projet qui réduit les questions évitables pour les concepteurs, les équipes d’approvisionnement, les entrepreneurs et les propriétaires.

Kinglong Lighting peut connecter ce travail au solution d’éclairage d’hôtel et le workflow de fabrication de lustres personnalisés. Il ne s’agit pas de transformer un article technique en page de catalogue. L’objectif est de donner aux propriétaires d’hôtels, aux chefs de projet et aux concepteurs préparant l’acceptation finale de l’éclairage décoratif une prochaine étape pratique alors que le dossier de projet montre déjà un risque réel.

Lorsque le problème atteint le budget, l’échantillon, la livraison ou le calendrier du site, l’action la plus sûre consiste à envoyer la liste de tâches d’éclairage de l’hôtel avec les dessins, la destination, la planification des pièces, la finition cible, les attentes de contrôle et les éléments de preuve déjà demandés dans cet article.

Prochaine étape douce pour l’acceptation finale

La prochaine étape devrait être un dossier ciblé et non une vague demande de prix. Les acheteurs obtiennent de meilleures réponses lorsqu’ils envoient au fournisseur les mêmes preuves qu’ils s’attendent à ce que le fournisseur leur renvoie.

  1. Parcourez la pièce depuis la position des invités, de jour comme de nuit.
  2. Testez chaque scène nommée, pas seulement marche/arrêt.
  3. Comparez la finition et les pièces aux échantillons approuvés.
  4. Photographiez l’accès du conducteur, les étiquettes et les kits de rechange.
  5. Déconnectez-vous uniquement avec les propriétaires des problèmes et les dates de clôture.

FAQ

Combien d’éléments une liste de points à retenir en matière d’éclairage d’hôtel doit-elle inclure ?

Une liste de tâches pratique peut comprendre 20 à 30 éléments, regroupés par effet visuel, contrôles, finition, sécurité, service et remise. Le nombre exact importe moins que le fait de savoir si chaque élément a un propriétaire et une règle de fermeture.

La liste des points à retenir doit-elle être faite avant l’ouverture ?

Oui, le coup d’éclairage final doit avoir lieu avant l’ouverture au public, dans la mesure du possible. Certains problèmes mineurs peuvent subsister, mais l’éblouissement, le scintillement, les pièces manquantes, l’accès dangereux ou les scènes ratées ne doivent pas être laissés aux opérations.

Qui devrait assister à la marche du punch lumineux ?

Le représentant du propriétaire, le concepteur, l’entrepreneur, l’électricien, l’installateur et la personne-ressource du fournisseur doivent être présents ou apporter leur contribution. Chacun voit un risque différent : qualité visuelle, état du site, comportement électrique, preuves du produit et service futur.

Kinglong peut-il fournir une assistance à distance pour les listes de tâches ?

Kinglong peut prendre en charge l’examen des listes de pointage avec des dessins, des enregistrements de produits, l’identification des pièces, des conseils de remplacement et une documentation côté fournisseur. L’équipe locale est toujours responsable de l’inspection du site, des travaux électriques et de la sécurité finale installée.
